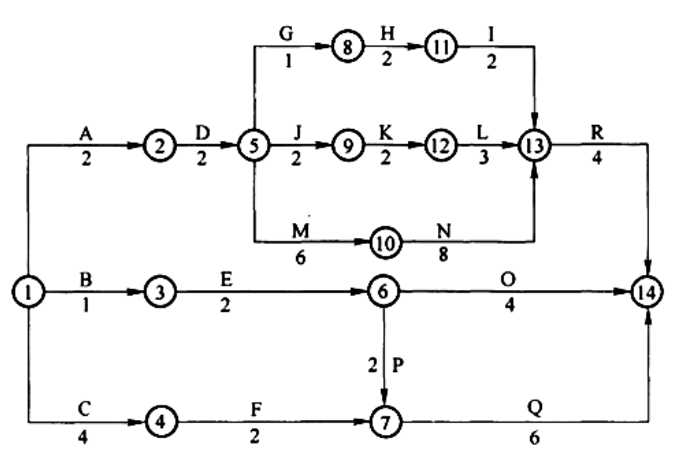

【不定项选择题】

某矿井井底车场和主要硐室的施工网络计划如图所示,图中时间单位为月。实际施工过程中, F工作由于工作面出现瓦斯突出,进行处理耽误了1个月的时间;D工作在通过断层破碎带时,由于排水水泵故障造成巷道被淹,施工单位及时制定了应急处理方案,在D工作进行了1个月时,增开了一条临时巷道,安排D的后续工作施工,该工作名称为S,在B工作后面, G.J.M工作前面,时间1个月, 工作最后耽误了3个月的时间。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

980沟尾矿库是上世纪七十年代A钢铁公司建设的尾矿库,1982年7月,尾矿库曾被洪水冲垮,A钢铁公司在原初期坝下游约150m处重建了浆砌石初期坝。1988年,A钢铁公司决定停用980沟尾矿库,并进行了简单闭库处理,此时尾矿库总坝高约36.4m。
2000年,A钢铁公司拟重新启用980沟尾矿库,新建约7m高的黄土子坝, 但基本未排放尾矿。
2017年9月,B矿业有限公司擅自在停用的980沟尾矿库上筑坝放矿,堆筑的堆积坝下游坡比为1:1.38,陡于原设计值。为解决选矿厂用水不足的问题,B矿业有限公司在库内违规超量蓄水,开始放矿前在原尾矿库滩面及黄土子坝上游坡面铺设塑料膜;在堆积过程中,铺设多层塑料膜于沉积滩面上,导致库内水位过高,干滩长度过短,浸润线抬升。
自2018年初以来,尾矿坝下游坡面多次出现渗水现象,B矿业有限公司采取在子坝外坡黄土贴坡(贴坡厚度 4.0m)的方法堵水。贴坡体与原黄土子坝连成一体,使尾矿堆积坝外坡形成一道堵水斜墙,堵挡坝内水外渗,导致尾矿堆积体浸润线快速升高,坝体呈饱和状态,形成一个高势能饱和体。
2018年9月8日7时58分,坝高约50.7m、库容约36.8×104m³、储存尾矿约29.4×104m³的 980 沟尾矿库突然发生溃坝,尾矿流失量约19×104m³,波及范围约35K㎡,最远影响距离约2.5km。事故发生后,B矿业有限公司经理甲及时向矿山安全监管部门报告了事故。
事故造成281人死亡,33人受伤,直接经济损失9619.2万元。经历本次事故后,该矿业公司痛定思痛,加强了技术管理和安全管理,尤其重视了安全检查工作,定期开展安全大检查。加强了风险管控,在各重要位置设立了重大风险公告栏。
根据以上场景,回答下列问题(共22分):

【不定项选择题】

【背景资料】某露天铁矿采用矿车一破碎一胶带半连续运输开拓方式开采,年采出矿石量1100×104 t,剥离岩石3200×104t。生产台阶高度15 m,最终台阶坡面角65°,边坡总高度450 m。
2010年以前,+30 m平台以上采用∅310 mm钻机穿孔,深孔爆破,形成的最终台阶坡面较破碎、平整度差。胶带运输系统路基所在边坡上方局部岩体破碎、易风化,基性脉岩发育,地下水丰富,构造面倾角45°〜50°、倾向与边坡同向。2011年以后,该矿山实施预裂爆破,减少了坡面破碎,提高了坡面平整度。
矿区四季气温变化大,雨量充沛。2020年8月中旬,该矿区连续6天降雨,其中第5天持续降雨17小时,降水量达到115 mm,胶带运输系统上方+ 150 m〜-30 m最终边坡出现两处坍塌,巡查边坡的1名职工被砸成轻伤。
经查,该露天铁矿边坡安全管理制度中,要求相关人员在雨前、雨中、雨后对边坡进行全面检查,但对检查路线、检查方式未做具体规定;矿山危险告知警示牌设置不规范;上部最终台阶坡面较破碎、平整度差的问题长期存在;对边坡安全隐患排查的教育培训不足;没有明确强降雨和暴风雪条件下边坡安全管理措施;局部未形成排水系统;个别地段排水设施淤塞;在采场固定帮设有监测点,每月监测一次;滑坡区域实际最终台阶坡面角约70°,已形成的最终边坡高度为240 m。

【不定项选择题】

【案例一】

   某市政施工单位承接了一项场地为1.2km2的生活垃圾填埋场施工项目。填埋场与邻近一居民小区的直线距离为420m,且该填埋场设在当地夏季主导风向的上风向。

  项目部在合同规定的时间期限内,向建设单位提供了施工测量复测报告,经监理工程师批准后,根据工程测量方案建立施工测量控制网(平面控制网和高程控制网),进行工程测量。此生活垃圾填埋场中主要施工作业为泥质防水层施工。施工图中平面布置改变超过图纸面积的1/3,项目部在原施工图上及时做出了修改和补充,竣工图经项目部技术负责人审核后通过。

   在施工现场,项目部组织落实了职业健康安全风险控制措施,对改善项目劳动条件、防止工伤事故、预防职业病和职业中毒起到了很好的效果。项目职业健康安全风险控制措施计划由项目经理主持编制,经有关部门批准后,由专职安全管理人员进行施工现场的监督实施。


【不定项选择题】

案例二

【背景资料】梁玉市政建设公司承建一座市区高架桥。桥梁为6跨简支预应力空心板结构梁式桥,桥面宽9.0m,每跨横向布置10片空心板,空心板之间采用铰接湿接缝。每片空心板长度10.0m。空心板支撑在盖梁上,盖梁下设2根直径1.0m的灌注桩。空心板设计配筋断面图如下图所示:



空心板断面配筋图

事件一:空心板预制厂设在工地附近的空旷场地,采用一体式钢制模板为芯模,通长钢模板作为底模,拼装式侧模钢模板。预制台座平面布置如图。项目部采购商品混凝土作为预制构件的供应来源。根据工期及质量要求,确定了模板拆除的时机。



预制台座平面布置示意图

事件二:混凝土浇筑过程,混凝土一次浇筑量适应各施工环节的实际能力,保证混凝土连续浇筑;混凝土D.E及F工序的全部时间不应超过混凝土的初凝时间。采用插入式振捣器振捣,确定了每一振点的振捣延续时间标准。

事件三:空心板施工完毕,内模拆模结束,经测量空心部位顶板厚度偏小。经分析,排除了地基沉降,模板尺寸误差等因素。


【不定项选择题】

【背景资料】南方某开敞海域防波堤采用抛石斜坡堤结构,堤顶高程6.6m,顶宽4.5m;现浇C25混凝土防浪墙宽1.0m,墙顶高程7.6m。防波堤外坡坡度1:1.2,采用17t扭王字块护面,坡脚设2.0~2.5t抛石棱体镇脚,抛石棱体顶宽2.8m,坡度1:3;防波堤内坡坡度1:1.5,采用150~200kg的抛石护面;堤心抛石采用5~300kg块石;防波堤基础采用爆炸挤淤填石工艺,采用5~300kg块石爆填。
在扭王字块施工中,施工单位严格控制安放方向,保证扭王字块中竖杆全部摆放排列朝上。
施工期间从气象部门获悉,施工现场在台风严重威胁中,此时,堤身内坡尚有15m长的块石护面未完成,项目经理安排起重船和块石运输方驳争取在12h内完成安放,以尽早形成构筑物的抗台防御能力。现场碇泊施工船舶从工地准备撤离起至抵达防台锚地需要7h。

【不定项选择题】

某投机者预测3月份铜期货合约价格会上涨,因此他以7800美元/吨的价格买入3手(1手=5吨)3月铜合约。此后价格立即上涨到7850美元/吨,他又以此价格买入2手。随后价格继续上涨到7920美元/吨,该投机者再追加了1手。试问当价格变为(  )时该投资者将持有头寸全部平仓获利最大。

A.
7850美元/吨
B.
7920美元/吨
C.
7830美元/吨
D.
7800美元/吨
【不定项选择题】

2020 年 1 月 8 日,甲公司成立,张某为法定代表人,李某为财务人员。1 月 10 日李某携带资料到 P 银行申请开立了基本存款账户。1 月 15 日甲公司在 Q 银行申请开立了基本建设资金专户、1 月20 日甲公司签发一张金额为 360 万元、由 P 银行承兑的电子商业汇票交付乙公司。乙公司因急需资金,于5 月 6 日向M 银行申请办理了汇票贴现。

要求:根据上述资料,不考虑其他因素,分析回答下列小题。

P 银行承兑该汇票应当办理的手续是()。

A.
审查甲公司的资格与资信
B.
对汇票真实交易关系在线审核
C.
与甲公司签订承兑协议
D.
收取甲公司承兑手续费
【不定项选择题】

2020年至2021年甲公司发生的有关业务资料如下:
(1)2020年1月3日,甲公司以银行存款100万元取得乙公司有表决权的股份20%,能 够对乙公司施加重大影响并准备长期持有。当日,乙公司可辨认净资产的公允价值 为600万元。
(2)2020年乙公司实现净利润300万元。
(3)2021年3月15 0 ,乙公司宣告发放现金股利100万元。
(4)2021年4月2。日,甲公司收到乙公司分派的现金股利并存入银行。
要求:
根据上述资料,不考虑其他因素,分析回答下列小题。(答案中的金额单位用万元表示)
2. 根据资料(2),下列各项中,甲公司会计处理正确的是( )。

A.
2020年度乙公司实现净利润时:借:长期股权投资——损益调整 300贷:投资收益 300
B.
2020年度乙公司实现净利润时:借:应收股利 300贷:长期股权投资——损益调整 300
C.
2020年度乙公司实现净利润时:借:应收股利 60贷:投资收益 60
D.
2020年度乙公司实现净利润时:借:长期股权投资——损益调整 60贷:投资收益 60
【不定项选择题】

【背景】

某机电安装公司采用EPC方式承包了一项石油化工工程,在设备订货采购阶段,该机电安装公司通过投标询价向某设备制造厂订制了一批塔、容器类非标设备,包括3台分段到货的塔和8台整体到货的卧式容器。安装公司项目部采购部门对该批非标设备进行了监造,编制了监造大纲。监造大纲内容有:(1)监造计划;(2)进行控制和管理的措施;(3)监造过程。项目部派出监造工程师驻厂监造。

按照设备采购合同,塔、容器分批到货。第一批到货设备是2台分段到货的分馏塔,运抵施工现场后,安装公司项目部组织相关质检、技术人员进行了现场验收。在检查验收设备时发现塔存在较多缺陷,包括:表面焊接缺陷,如凹陷、焊瘤、飞溅等严重;塔体外表面有划痕、敲击伤痕等损伤;表面有锈迹;内部有积水腐蚀现象;分段处的端口有多处凹凸不平的撞击损伤。建设单位表示不能通过验收,设备应予报废。

在对缺陷进行检查、鉴定后,监理单位提出,现有缺陷可以进行处理,构不成设备报废。由于安装工程需要,建议采取“紧急放行”措施,该塔进入安装程序。对存在的质量问题,安装公司项目部采购部门吸取了教训,修订了非标设备制造过程监造质量控制要点,加强了后续非标设备的监造工作,使后续出广的设备符合质量要求。

【不定项选择题】

某安装工程公司承包了一套燃油加热炉安装工程,包括加热炉、燃油供应系统、钢结构、工艺管道、电气动力与照明、自动控制、辅助系统等。
燃油泵的进口管道焊缝要求100%射线检测,因阀门和法兰未到货,迟迟未能焊接。为了不影响单机试运行的进度要求,阀门和法兰到达施工现场后,安装工程公司项目部马上安排施工人员进行管道和法兰的施焊,阀门同时安装就位。
安装工程公司项目部总工程师组织编写了加热炉、燃油泵等动力设备的单机试运行方案,报建设单位进行了审批【应该先报安装公司总工程师批,然后报建设单位批】,按照试运行方案,安装工程公司项目部组织了单机试运行和联动试运行。安装工程公司项目部做好了竣工验收的准备工作,在分项、分部工程质量验收评定合格后,填写工艺管道工程质量验收记录,并做了检查评定结论,向建设单位提出进行单位工程质量验收评定和竣工验收的申请。
安装工程公司项目部向建设单位提交的竣工工程主要的工程技术资料有:工程前期及竣工文件材料;工程项目合格证,施工试验报告;单位工程、分部工程、分项工程质量验收竣工图。建设单位提出安装工程公司项目部向建设单位提交的竣工工程主要的工程技术资料不全需补充。
