案例一
背景资料:建设单位发包一年产量300万吨的煤矿项目。采用公开招标方式进行施工招标。A、B、C、D、E、F、G7家施工单位通过了资格预审并参与项目投标。投标文件编制过程中,施工单位A根据设计图纸复核工程量清单时发现,分部分项工程量清单中某清单项目的特征描述与设计图纸不符。
经过招标投标,施工单位A中标并与建设单位签订了施工合同,工程内容包括矿办公楼、宿舍楼、矿井井底车场和主要硐室等,合同总价1亿元。施工期间,发生以下事件:

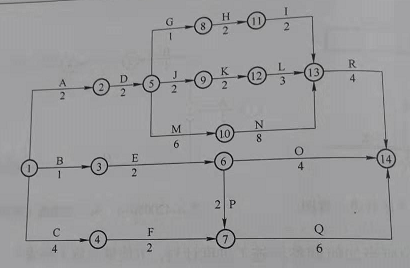

事件1:开工前,施工单位根据合同工期编制了施工进度计划网络图(如下图所示),并报监理工程师审核。监理工程师发现,按照设计文件,工作B完成后。工作F方可施工,这在进度计划网络图中没有体现。
事件2:工程开工后不久,由于劳动力准备工作不充分,导致部分施工队伍人员不足,而另外的施工队伍出现窝工。
事件3:实际施工过程中,F工作由于工作面出现瓦斯突出,进行处理耽误了1个月的时间,额外支出30万元;D工作在通过断层破碎带时,由于施工单位自备的排水水泵故障造成巷道被淹,耽误了3个月的时间,额外支出360万元。

【背景资料】某施工单位接受邀请,参加一净直径8.0m、深900m立井井筒的施工招标活动。建设单位委托一招标代理公司进行招标,项目评标委员会由7人组成,其中2人为建设单位代表,其他评标专家从该省综合评标评审专家库中随机抽取,并中标。
该工程施工中发生了以下事件:
事件1:工程进行到第2个月时新进了一批水泥,施工单位组织材料员、工程技术人员对该批水泥进行进场检验,合格后用于工程施工。
事件2:井筒设备安装工作,设备由建设单位负责采购。项目按计划正常进行到15个月时,设备运至现场,进场检验时发现其中一台设备质量有问题,返厂换货用了1个月,其余设备当场验收后移交给施工单位代为保管,建设单位根据合同约定支付保管费。在设备安装过程中发现有一台设备配件丢失,施工单位马上向建设单位提出重新采购该设备配件的要求。
事件3:该项目安全费用按工程造价的2.5%计提。建设单位提出,该矿井的采矿新技术推广培训费和矿山二期建设安全预评价专家评审费从该项目的安全费用中列支。
【背景资料】

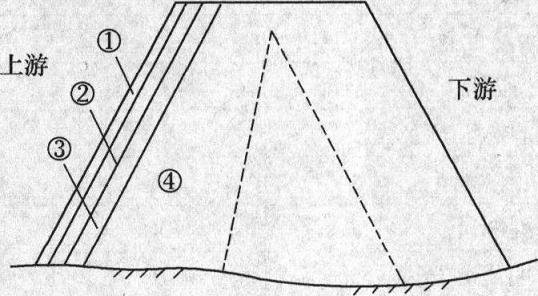

某大(2)型水利枢纽工程由拦河坝、溢洪道、泄洪隧洞、发电引水隧洞等组成。拦河坝为混凝土面板堆石坝,坝高80m。拦河坝断面示意图如图2所示。
施工过程中发生如下事件:
事件1:施工单位进驻工地后,对石料料场进行了复核和规划,并对堆石料进行了碾压试验。面板混凝土采用滑动模板施工。
事件2:混凝土面板堆石坝施工完成的工作有:A为面板混凝土的浇筑:B为坝基开挖;C为堆石坝填筑;D为垂直缝砂浆条铺设;E为止水设置。
事件3:混凝土面板施工前,施工单位根据面板的分块情况,并依据下列原则设计滑动模板:(1)适应面板条块宽度和滑模平整度要求;(2)满足施工振捣和压面的需要;(3)安装、运行、拆卸方便灵活等。
事件4:混凝土面板设计采用金属止水,施工单位将金属止水采取搭接方式直接制作及安装。面板混凝土脱模后,立即采取洒水的方法养护,持续养护28d。
甲上市公司的股东乙公司准备购买一套生产设备,乙公司请求甲公司为自己提供担保。甲公司董事会共有11名董事,乙公司的法定代表人为甲公司的董事之一,其他董事和乙公司均无关联关系。陈某于2011年1月至2016年5月10日期间任甲公司副董事长、董事,2016年5月11日正式离职。截至2016年6月,陈某个人直接持有甲公司股票3 444 000股。
某机电安装公司承接一项炼油厂的塔区安装工程,工程内容包括:塔体就位、工艺管道、自控仪表和绝热工程等。合同工期为3个月。合同约定:工期每推后一天罚款10000元,每提前一天奖励5000元。项目部分析工程内容后,认为工程施工的重点应是各类塔体的吊装就位,提出两套可行的塔体吊装方案可供选择。第一套方案采用桅杆进行吊装,施工工期需要50d,劳动力日平均30人,预算日平均工资50元,机械台班费需20万元,其他费用为25000元,另外需要新购置钢丝绳和索具,费用为30000元;第二套方案采用两台 100t全路面起重机进行吊装,起重机市场租赁费10000元/(日·台),经测算现场共需 16d,而人工费可降低70%,其他费用可降低30%。项目部通过吊装方案的成本分析,确定了安全可靠、经济适用的吊装方案,并对吊装过程进行了精心策划和组织,最终该工程项目提前 8d完成。
【背景资料】某安装公司签订了20MW并网光伏发电项目的施工总承包合同,主要工作内容:光伏厂区发电设备及线路(包括光伏阵列设备、逆变及配电设备、箱式变压器、35kV电缆集电线路)安装工程、35kV架空线路安装工程、开关站安装工程(包括一次设备,母线和二次设备)等。
安装公司项目部进场后,认真开展项目开工前的各项准备工作,项目经理组织编制了机电安装工程施工组织总设计,技术人员编制了主要施工方案等,方案中的绿色施工评价时,绿色施工每个阶段按相应的要素进行评价。
专项施工方案实施前,进行方案交底;实施中进行现场监督。光伏场区集电线路设计为35kV直埋电缆,根据施工方案要求采用机械开挖电缆沟。电缆敷设前,根据要求进行了电气试验,随后进行电缆敷设。室外直埋电缆敷设隐蔽前,监理工程师进行例行检查。重点检查了直线段每隔50~100m处等关键点,在检查时发现现场诸多问题(见下图),要求施工单位限期整改。
某采石场企业进行花岗岩露天开采作业。该采石场的可采储量为133184万m³,每年开采规模为5万m³,采用露天方式进行开采,开采顺序为自上而下进行。凿岩采用风动式YT-18凿岩机,钻孔孔径为Φ32-40mm,孔深为3 ~4m,采用浅孔爆破方式进行爆破。采高达到6m时,进行分阶段开采。从上部开拓下一工作面,逐步形成多台阶的开场方式。矿石采用反铲挖掘机配自卸汽车进行开采。
2018年5月19日晚8时左右,矿山发生泥石流事故,淹没采石场的工棚。工棚建在一个山谷的小沟旁,上面的山坡很陡峭。工棚有一个小坡作为掩护,小的山洪、泥石流被小坡阻挡,直接流入小沟中。但是此次的泥石流来势凶猛,小沟被填满后,泥石流仍向前移动,直接把工棚给吞没了。整个事故过程历时很短,造成多人未及时逃生。事故发生后,该企业迅速启动应急救援预案,成立救援队伍,将伤员送医救治,并按规定及时进行了报告。该泥石流事故造成8名工人死亡。事故结束后当地人民政府按规定进行事故调查。
经过事故调查,发现引起事故的原因如下:
(1)该采石场地质较软弱,产状不稳定。上部由松散堆积物覆盖。
(2)泥石流发生前采石场遭遇暴雨,暴雨冲刷岩体上部地表。
(3)矿山企业未设置监测小组进行边坡监测,未能针对泥石流事故进行有效预防。
(4)采石场雨水无排泄通道,造成雨水积存。
该事故处理后,采石场为防止类似安全事故发生,针对采石场地质灾害及其他安全隐患编制了处置方案,并严格按照处置方案执行。
根据以上场景,回答下列问题(共22分):
