【背景资料】某桥梁工程施工合同,工程开工后第八个月,施工承包商发现施工图纸有误,遂向监理工程师汇报了这一情况,经监理工程师审核后,确实存在错误,经建设单位同意后,监理工程师责成承包单位对原施工图提供变更相应的图纸和说明。因施工图设计变更,导致施工单位停工待图,施工单位因停工待图导致工期拖延和费用增加,向原施工图设计单位提出索赔。
(十)张先生是某运输公司的老板,2015年投保了某保险公司的运输工具保险,保险金额为200万元。
根据以上材料回答(1)~(2)题。
某施工单位中标一厂房机电安装工程。合同约定,工程费用按工程量清单计价,综合单价固定,工程设备由建设单位采购。中标后,该施工单位组建了项目部,并下达了考核成本。在此基础上,项目部制订了成本计划,重点对占78%的直接工程费用进行了细化安排,各阶段项目成本得以控制,施工单位依据施工合同、施工图、投标时认可的工程量单价如期办理竣工结算。但在实施过程中,曾发生了下列事件:
事件一:当地工程造价管理机构发布了工日单价调增12%,施工单位同步调增了现场生产工人工资水平,经测算该项目人工费增加30万元。
事件二:水泵设备因厂家制造质量问题,施工单位现场施工增加处理费用2万元。
事件三.在室内自来水主干管管道压力试验时,因自购闭路阀门质量问题,出现几处漏点,施工单位更换新阀门增加费用1万元。
事件四:电气动力照明工程因设计变更,施工增加费用15万元。
【背景资料】
K4+450~K4+455(ZK4+440~ZK4+475)、K4+525~K4+345(ZK4+540~ZK4+565)为低瓦斯地段,采用复合式衬砌结构,其初期支护施工的主要内容包括:
①初喷混凝土;②挂钢筋网;③打设锚杆;④架立钢架;⑤复喷混凝土。

施工过程中发生了如下事件:

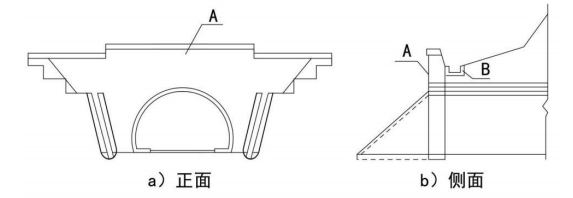

事件一:隧道洞口段施工时,明洞衬砌施作应遵循以下技术要求:
①明洞衬砌内模板应采用衬砌模板台车,并应设置外模和固定支架。
②明洞衬砌拱圈混凝土混合料坍落度宜控制在150mm以下。
③混凝土入模温度应控制在5℃~32℃范围内。
④明洞混凝土强度达到80%后方可拆除内模。
事件二:隧道开挖过程中,技术人员采用激光隧道界限测量仪测定了隧道断面的超欠挖,提出欠挖控制要求及处理措施:拱脚,墙脚以上1m范围内等位量严禁欠挖;对于其它位置,当岩层完整、岩石抗压强度大于30MPa井确认不影响村砌结构稳定和强度时,每1m2内欠挖面积不宜大于0. 1m2,欠挖隆起量不得大于C值;当欠挖面积及隆起较大时,采用补炮措施进行处理。
(2)该首饰商城销售套装礼盒应缴纳的消费税为()万元。

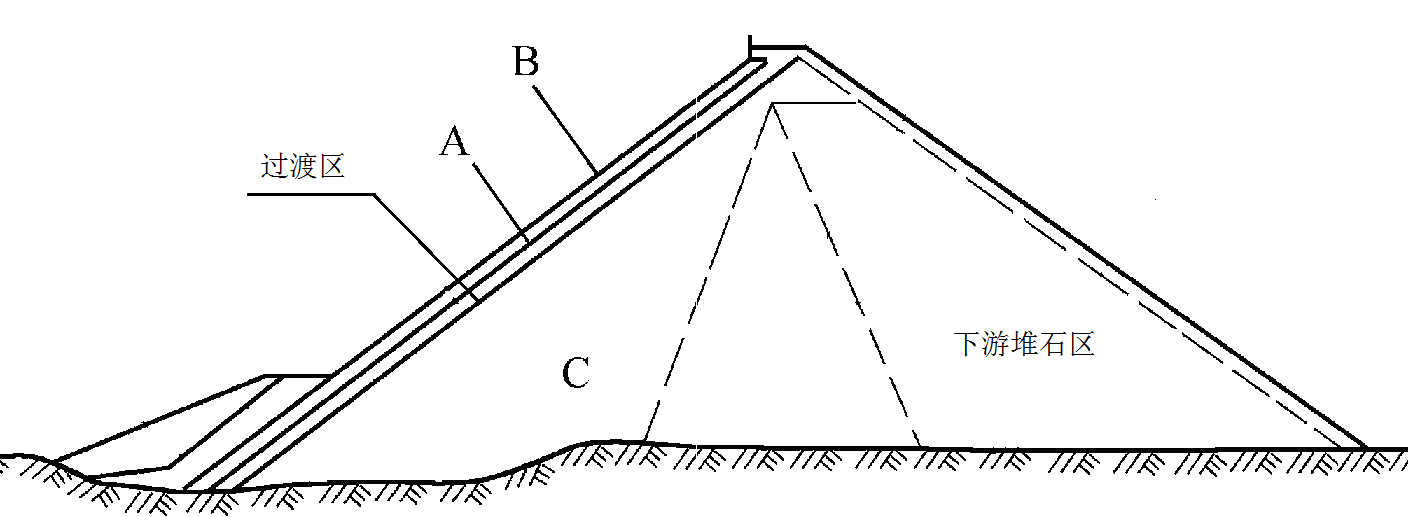

【案例背景】某水力发电枢纽工程,挡水建筑物为混凝土面板堆石坝,总库容为5亿m3,引水隧洞布置在右岸,在左岸设有开敞式溢洪道。坝址地区河床覆盖层厚度平均30m,河床宽度不大。坝址两岸山坡陡峻,为坚硬的花岗岩。坝体剖面图如下图所示。
在建设过程中,发生了如下事件:
事件1:在初步设计文件里,采用了分期围堰法导流方案,建设单位提出了异议。
事件2:根据水文资料及相关规定,施工期上游围堰设计静水位27.8m,波浪高度1.5m,安全超高0.7m。
事件3:根据DL/T5129-2013《碾压式土石坝施工规范》,堆石坝施工前,施工单位编制了施工方案,部分内容如下:
(1)堆石坝主堆石区堆石料最大粒径控制在350mm以下。根据碾压试验结果确定的有关碾压施工参数有:15t振动平碾,行车速率控制在3km/h以内,铺料厚度0.8m等。
(2)现场堆石料采用挖坑灌水(砂)法测密实度,试坑直径不小于坝料最大粒径的2~3倍,最大不超过2m,试坑深度为0.6m。
事件4:在混凝土面板施工过程中,面板出现裂缝。现场认定该裂缝属表面裂缝,按质量缺陷处理。裂缝处理工作程序如下:
(1)承包人拟定处理方案并自行组织实施;
(2)裂缝处理完毕,经现场检查验收合格后,由承包人填写《施工质量缺陷备案表》,备案表由监理人签字确认;
(3)《施工质量缺陷备案表》报项目法人备案。
某建设单位新建一成片开发小区,建筑面积 15.8万㎡,工期 3.5 年,招标控制价为 70000万元。经招标主管部门审批后进行公开招标,招标文件中工程质量合格,进度款按月支付。
经评标委员会推荐,建设单位与第一中标候选人按照《建设工程施工合同(示范文本)》 GF-2017-0201签订施工总承包合同。
合同中部分条款如下:
1.本工程采用工程量清单计价模式,合同价68600万元;
2.除设计变更和主要材料(钢筋、混凝土、砌块)上涨超过15%外,其余情况一律不得调整合同总价;
3.工程实施过程中涉及现场签证,施工单位应及时提出报告,建设单位审核后待竣工结算时一次支付;
4.木地板工程量为10万㎡,综合单价230元/㎡;
5.进度款按季度支付。

为了强化项目资金管理,项目经理部按年、季、月分别编制了相应的资金收支计划。同时编制了项目成本计划,用挣得值法对项目成本进行控制。工程施工一个月后,项目部对已施工工作进行统计分析如下表:
装饰装修工作施工前建设单位发出设计变更,将客厅1.6 万㎡地砖变更为木地板。施工单位提出对新增加的木地板工程综合单价变更的申请,并报监理单位审核。监理工程师查阅相关文件发现招标人招标控制价中木地板单价为280元/m³,随即对施工单位的变更申请予以拒绝。
某有限责任公司股东申请法院对公司进行司法清算,法院为其指定相关人员成立清算组。下列人员中,可以成为清算组成员的有 ( )。
公司债权人甲
公司董事长乙
公司财务总监丙
公司聘请的某律师事务所
【背景资料】某施工单位承担了某矿业工程的施工。在施工过程中,因不可抗力事件造成损失。承包人及时向项目监理机构提出了索赔申请,并附有相关证明材料,要求补偿的经济损失如下:
(1)施工现场的待安装设备损失26万元。
(2)承包人受伤人员医药费、补偿金4.5万元。
(3)施工机具损坏损失12万元。
(4)施工机具闲置、施工人员窝工损失5.6万元。
(5)工程清理、修复费用3.5万元。
【背景资料】
某水利工程项目发包人与承包人签订了工程施工承包合同。投标报价文件按照《水利工程设计概(估)算编制规定(工程部分)》(水总(2014)429号)和《水利建筑工程预算定额》编制。工程实施过程中发生如下事件:
事件一:承包人为确保工程进度,对某混凝土分部工程组织了流水施工,经批准的施工网络计划如图3所示(A为钢筋安装,B为模板安装,C为混凝土浇筑)。其中,CI工作的各时间参数为:

事件二:上述混凝土分部工程施工到第15天末,承包人对工程进度进行了检查,并以实际进度前锋线记录在图3中。为确保该分部工程能够按计划完成,承包人组织技术人员对相关工作的可压缩时间和对应增加的成本进行分析,结果见表3。承包人据此制定了工期优化方案。

事件三:进入冬期施工后,承包人按监理工程师指示对现浇混凝土进行了覆盖保温。承包人要求调整混凝土工程单价,补偿保温材料费。
事件四:某日当地发生超标准洪水,工地被淹。承包人预估了本次洪灾造成的损失,启动索赔程序。
