【不定项选择题】

小美很喜欢唱歌,从小就希望自己在音乐方面有所成就。在她还没有确定是否报考音乐学院前,她在众人面前能很好地展现自己的歌声。她确定报考音乐学院后,学习更加勤奋努力,希望实现自己的目标。但是在音乐学院的专业课面试过程中,由于她极度渴望有完美的表现,结果事与愿违,但是没有发挥应有的水平,而且比平时更差,导致面试失利,这个结果让大家很诧异,她自己也无法接受。

【不定项选择题】

背景:某施工单位总承包一矿井建设工程,该矿井采用立井开拓,主、副、风井三个井筒均在同一工业广场内,均采用冻结法施工。主井井筒净直径6.0m,井深720m;副井井筒直径7.0m,井深695m;风井井筒净直径5.0m,井深690m。矿井属于高瓦斯矿,且井下巷道较多,开拓任务重,工期紧。矿井开工前,建设单位提交了矿井的地质报告、井筒检查孔地质柱状图、地面工业广场布置图、修建了进矿道路及供电线路等。该施工单位依据上述条件编制了矿井的施工组织设计,其主要内容如下:
(1)矿井开工前完成供水、供电、运输、通信以及工业工程平垫的前期工作,主要污水排放管道的敷设工作。
(2)由于矿井无边界风井,确定矿井采用单向掘进施工方案。副井井筒利用永久井架凿井,井筒的开工顺序依次为中央风井、副井、主井,主井箕斗装载硐室与主井井筒同时施工,井筒到底后进行主井与风井的贯通,进行主井临时改绞,再与副井贯通,同时开展井底车场巷道及大巷的施工。
(3)考虑到井下巷道较多,开拓任务重,工期紧,因此井下大巷均采用成熟的机械化配套作业线,煤巷采用综掘机掘进。岩石巷道综合月进尺按100m,煤巷月度综合进尺按300m配备,井下采用固定箱式矿车有轨运输。
(4)井筒到底后,井筒装备交替方案是主井临时改绞,风井进行永久装备,副井也进行永久装备,副井交付使用后进行主井的永久装备。
(5)在风井井筒永久装备完成后,进行采区巷道的施工,同时进行井下生产系统安装和试生产。
(6)矿井建设的施工组织由该公司负责,劳动力统一调配,冻结工程经建设单位同意后分别分包给了三家冻结公司。

【不定项选择题】

(一)案例:阅读《药》课堂教学实录的一个片段,完成题目。

师:夏瑜这样的革命者天真无畏,而他想拯救的人呢?折磨他,杀他,吃他,嘲讽他。你觉得《药》当中谁是最可悲的?

生:被杀和被吃的清醒者更可悲。他们满怀希望去叫醒在沉睡的人,希望得到回应。但身边人冷漠得令人绝望。鲁迅在《<呐喊>自序》中说,即使得到的回应是反对,也会激励他们更努力地奋斗,然而,他们拼命呐喊,不但没有得到一丝回应,反而换来冷嘲热讽,很可悲!

师:很好!其他组呢?

生:小栓或者二十多岁的青年也很可悲。他们从小置身于愚昧的环境,即使有人去启蒙,也不会有共鸣。特别可悲!

师:青年、小栓没有新思想,在这样的社会,他们没有办法,还有没有?

生:小栓跟那个青年不完全一样,青年根植于封建社会,他就是觉得夏瑜不对,所以附和其他人的陈旧观点,而小栓一直没有任何话,他只是为了活着而活着,没有灵魂,就像行尸走肉。

生:小栓是不知情变成了吃人的人。大家谈论夏瑜,话都停顿了,小栓“吃得满头流汗,头上都冒出蒸气来”“店里的坐客,便又现出活气,谈笑起来。小栓也趁着热闹,拼命咳嗽”,这两处细节表明小栓在不知不觉中融入到这些人中。师:你补充的细节特别好,还有吗?

生:看客有青年人,中年人,也有老年人,他们都没能走出封建思想。还有一个细节,刑场上看热闹的人“仿佛许多鸭,被无形的手捏住了的,向上提着”,他们被无法掌控的命运钳制住,却不自知。

师:还有什么补充吗?

生:整个社会对付夏瑜是一个严丝合缝的体系:有把他杀掉的,有看着他被杀的,还有他被杀后再吃掉他的,每一个人都是凶手,多数人的暴政最可怕,每一个人都可悲。但杀他的人有自己的切身利益,吃他的人是为了治病,只有看他被杀的人,是为了自己的快乐去协同杀人,这种人是最不能理解,最可悲的。

师:无论是看客,还是小栓,各有可悲的地方,根源在于专制集权禁锢人的思想,大部分人没有自由意志,整个社会愚昧、冷漠。

师:如果其他人算是可悲的话,那么,夏瑜的牺性则是一个悲剧。鲁迅说:悲剧是把人生有意义的东西毁灭给别人看。夏瑜有崇高的理想,为了拯救大家牺牲了;牺牲了,还被别人吃;被人吃了,还被人当作茶余饭后的谈资,这就是夏瑜作为革命者的悲剧。这里隐含了一个贯穿全文的问题——夏瑜的牺牲到底值不值得?大家结合小说最后一部分和补充资料,讨论一下这个问题。

【不定项选择题】

西周时期的犯罪涉及(       )。

A.

违背伦常的犯罪

B.

政治性犯罪

C.

贼盗等刑事犯罪

D.

破坏农业生产、扰乱社会秩序的犯罪

【不定项选择题】

期货公司及其分支机构不符合持续性经营规则或者出现经营风险的,国务院期货监督管理机构可以对期货公司及其董事、监事和高级管理人员采取 ( ) 等监管措施。

A.

 撤销任职资格

B.

 记入信用记录

C.

 提示

D.

 谈话

【不定项选择题】

国内某知名大学建设分校区,其中通风空调工程采用电子方式公开招标,投标最高限价为600万元。某外省施工企业A在电子招标投标交易平台注册登记,当下载招标文件时被告知外省施工企业须提前报名、审核通过后方可参与投标。招标文件要求投标人提交15万元投标保证金,可以使用支票、银行汇票等形式缴纳。经过评标,A单位最终中标。
A单位施工过程中,对同厂家的风机盘管机组进行了节能性能复验,复验的性能参数包括:供冷量、供热量和水阻力等,并最终取得复验报告。
A单位施工过程中,屋顶排烟风机进场报验后就位于混凝土基础上,风机与基础之间安装橡胶减振垫,设备与排烟风管之间采用200mm长的普通帆布软管连接(图)。监理单位在排烟风机安装的分项验评过程中发现不合格项,提出了整改意见。

【不定项选择题】

【背景资料】

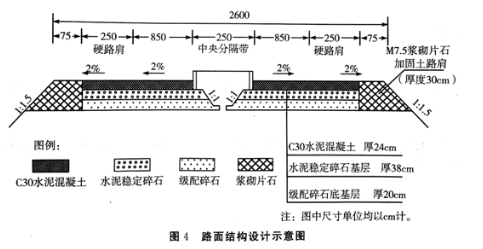

某施工单位在北方平原地区承建了一段长 152 km 的双向四车道高速公路的路面工程,路面结均设计示意图如图4所示。

为保证工期,施工单位采用2台滑模摊铺机分左右幅同时组织面层施工,对行车道与硬路肩进行整体滑模摊铺。施工中发生如下事件:
事件1:滑模摊铺前,施工单位在基层上进行了模板安装,并架设了单线基准线,基准线材质为钢绞线。
事件2:滑模摊铺机起步时,先开启振捣棒,在2~3min内调整到适宜振捣频率,使进入挤压板前缘拌和物振捣密实,无大气泡冒出,方可开动滑模机平稳推进摊铺。因滑模机未配备自动插入装置(DBI),传力杆无法自动插入。
事件3:施工单位配置的每台摊铺机的摊铺速度为100m/h,时间利用系数为0.75,施工单位还配置了专门的水泥混凝土搅拌站,搅拌站生产能力为450m3/h(滑模摊铺机生产率公式为:Q=1000hBVpKB(m3/h),公式中h为摊铺厚度,B为摊铺宽度)。
事件4:施工单位按2km路面面层划分为一个分项工程,并按《公路工程质量检验评定标准》(JTGF80)进行检验和评定。分项工程的质量检验内容包括基本要求、实测项目、外观鉴定和质量保证资料四个部分。K0+000~K2+000段路面面层满足基本要求,且资料检查齐全,但外观鉴定时发现1处外观缺陷,需扣1分。该分项工程的实测项目得分表如表3-1所示。

【不定项选择题】

【背景资料】某矿山地面选矿厂工程,工程造价约5000万元,建设单位采用公开招标的方式选择施工队伍。招标文件要求投标人应在开标前一天下午6点前将投标文件及100万元的投标保证金提交给招标办公室,中标单位的投标保证金直接转入履约保证金,未招标单位的投标保证金在开标后6个月内退还。某建筑工程公司最终以5100万元中标,该公司中标后与建设单位签订了施工合同,合同约定:
(1)施工单位负责工地三通一平工作,延误工程开工需承担责任。
(2)施工场地发生安全事故,由施工单位负全部责任。
(3)每月支付工程款,根据工程质量、进度情况由监理签证后进行支付。
(4)实行工期总承包,无论何种原因发生延误,施工单位承担损失。
在工程施工中,还发生如下事件:
事件一:基础施工发现勘察资料不正确,设计单位进行了变更,工程量增加。
事件二:工程施工进入当地雨季,连续6天大雨,造成主体厂房屋面混凝土无法正常连续浇筑,最终造成工期延误8天。
事件三:当地雨季发生滑坡,造成供电中断2天,延误工程正常施工。
为防止安全事故和转移风险,施工单位为每个工人投保了工地意外伤害险,有一名工人轮休回家探亲,期间发生泥石流事故,该名工人遇难。

【不定项选择题】

退休养老规划     王先生今年30岁,在一家大公司工作,该公司效益较好,于今年成立了企业年金理事会,开始企业年金计划,要分别委托一家公司作为投资管理人,一家商业银行作为托管人和账户管理人,请回答下列问题。

【不定项选择题】

某科技公司的数据中心机电采购及安装分包工程采用电子招标方式进行公开招标。外省一施工单位在电子 招标投标交易平台注册登记,却被告知需要缴纳注册费用,注册登录后,下载招标文件时,被告知外省施工单 位需提前报名、审核通过后方可参与投标。
最终该施工单位中标,签订了施工承包合同,合同约定:工程的主要设备由建设单位限定品牌,施工单位 组织采购。
100 台同厂家的风机盘管机组进入施工现场后,按不考虑产品节能认证等情况,施工单位抽取了一定数量 的风机盘管机组进行了节能复验,复验的性能参数包括机组的供冷量、供热量和水阻力等。 排烟风机进场报验后,安装就位于屋顶的混凝土基础上,风机与基础之间安装弹簧减振器,设备与排烟风 管之间采用长度 200mm 的硅钛不燃软连接(见图 1)。

监理单位在验收过程中,发现排烟风机的上述做法不合格, 要求施工单位整改。在施工过程中,由于运输原因,导致机房设备晚到 10 天,造成工期延误 10 天,费用损失 10 万元,建设单 位要求施工单位加快施工进度;之后的施工中,又遇到小型地震,导致工期延误 5 天,费用损失 20 万元;由于 材料价格波动,导致费用增加 50 万元。施工单位在合同规定的时间内向监理工程师提交最终索赔详细报告,形 成正式文件,同时抄送、抄报相关单位。最终索赔成功。
