【不定项选择题】

(一)背景资料

某高校新建新校区,包括办公楼、教学楼、科研中心、后勤服务楼、学生宿舍等多个单体建筑,由某建筑工程公司进行该群体工程的施工建设。其中,科研中心工程为现浇钢筋混凝土框架结构,地上十层,地下二层,建筑檐口高度45米,由于有超大尺寸的特殊设备,设置在地下二层的试验室为两层通高;结构设计图纸说明中规定地下室的后浇带需待主楼结构封顶后才能封闭。

在施工过程中,发生了下列事件:

事件一;施工单位进场后,针对群体工程进度计划的不同编制对象。施工单位分别编制了各种施工进度计划,上报监理机构审批后作为参建各方进度控制的依据。

事件二;施工单位针对两层通高试验室区域单独编制了模板及支架专项施工方案,方案中针对模板整体设计有模板和支架选型、构造设计、荷载及其效应计算,并绘制有施工节点详图。监理工程师审查后要求补充该模板整体设计必要的验算内容。

事件三;在科研中心工程的后浇带施工方案中,明确指出:(1)梁、板的模板与支架整体一次性搭设完毕;(2)在楼板浇筑混凝土前,后浇带两侧用快易收口网进行分隔.上部用木板遮盖防止落入物料;(3)两侧混凝土结构强度达到拆模条件后,拆除所有底模及支架,后浇带位置处重新搭设支架及模板,两侧进行回顶,待主体结构封顶后浇筑后浇带混凝土。监理工程师认为方案中上述做法存在不妥,责令改正后重新报审。针对后浇带混凝土填充作业,监理工程师要求施工单位提前将施工技术要点以书面形式对作业人员进行交底。

事件四;主体结构验收后,施工单位对后续工作进度以时标网络图形式做出安排,如下图所示(时间单位:周)。


在第6周末时,建设单位要求提前一周完工,经测算工作D.E.F.G.H均可压缩一周(工作I不可压缩),所需增加的成本分别为8万元、10万元、4万元、12万元、13万元。施工单位压缩工序时间,实现提前一周完工。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

背景

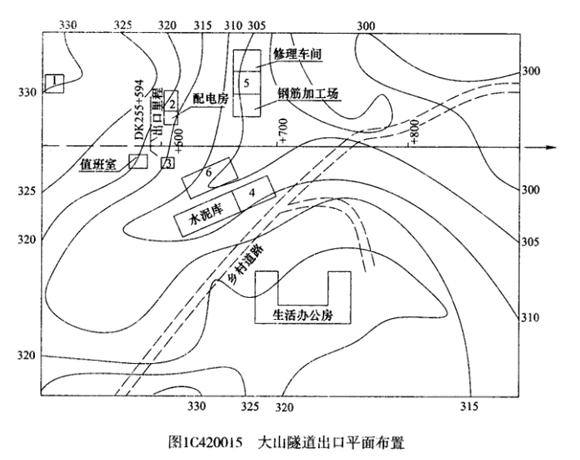

某新建铁路大山隧道出口平面布置如图1C420015所示。


【不定项选择题】

【背景资料】某集团公司承建某高速铁路工程第2标段,其中某桥梁上部结构为18-32m预应力混凝土简支箱梁,梁体混凝土强度等级为C45,设计采用支架现浇法施工。该桥邻近营业线且位于营业线安全保护区内。
施工中发生以下事件:
事件一:箱梁施工前,项目经理部编制的技术交底主要内容包括:(1)对现浇支架采用混凝土预制块预压。(2)梁体混凝土强度达到33.75MPa后即可拆除现浇支架。(3)梁部施工应重点防范的主要危险源有坍塌、机械伤害、物体打击及极端天气灾害。
事件二:针对邻近营业线地段箱梁施工,项目经理部与营业线相关设备管理单位拟签订施工安全协议,协议内容包括:(1)工程概况。(2)施工责任地段和期限。(3)双方安全责任、权利和义务。(4)违约责任和经济赔偿办法。(5)安全监督检查配合费用。(6)设备管理单位应遵循的技术标准、规程和规范。(7)安全防护费用预算。(8)专业结合部项目清单。(9)法律法规规定的其他内容。
事件三:某日,建设单位现场检查时,施工队正在进行箱梁钢筋绑扎施工作业。经检查内业资料,发现该孔箱梁支架未经预压,没有按审批的技术方案施工。根据铁路建设项目施工企业信用评价办法,建设单位认定施工单位存在不良行为,项目经理在施工企业不良行为认定记录单上签字认可。

【不定项选择题】

2014年,G淀粉公司雇佣临时人员把仓库改造成第三生产车间。该车间为长80m、宽50m、高15m的框架砖混结构建筑,分成打包间和产品暂存间。打包间用7m高砖墙与暂存间分隔。打包间内有打包机8台、振动筛8台。振动筛安装在6m高的二层钢制平台上,振动筛内筛子采用木质框架,筛子四角与振动筛用铁质螺栓连接。振动筛开关和电动机为防爆电器设备。

2010年3月10日10时30分,当班班长甲发现4号打包机故障,二层钢制平台滞留了大量淀粉,正散落到打包间地面。甲关停4号打包机,并向车间主任报告。14时,甲带领10名工人到二层钢制平台清理淀粉。部分工人使用扫把、铁锹等工具清理平台上的淀粉,装包后,通过楼梯把成包淀粉滚落到打包车间地面,或从二层平台直接将淀粉包扔到打包间地面。另部分工人用铁制扳手卸下筛子,用铁棍敲打清理筛子上的淀粉。

当清理工作进行到15时10分时,突然发生燃爆,而后发生多次爆炸,打包间一片火海,第三生产车间厂房的四面墙体全部倒塌。事发时,打包间和暂存间分别有作业人员19人和79人。事故导致18人死亡,7人重伤,38人轻伤。

事故发生后,当地政府立即成立现场救援指挥部。搜救人员多次进入车间搜救,利用生命探测仪、液压顶杆、起重气垫等装备进行救援,并在厂房周边同时用消防水枪降温,防止再次燃爆。

根据以上场景,回答下列问题:


【不定项选择题】

(二)丙公司为增值税一般纳税人,2019年度至2021年度发生的与无形资产有关业务如下:
(1)2019年1月10日 ,丙公司开始自行研发一项行政管理用非专利技术,截至2019年 5月31日 ,用银行存款支付外单位协作费148万元,领用本单位原材料成本52万 元(不考虑增值税因素),经测试,该项研发活动已完成研究阶段。
(2)2019年6月1日研发活动进入开发阶段。该阶段发生研究开发人员的薪酬支出70 万元,领用材料成本170万元(不考虑增值税因素),全部符合资本化条件。2019 年12月1日,该项研发活动结束,最终开发形成一项非专利技术并投入使用。该 非专利技术预计可使用年限为5年,预计残值为零,釆用直线法摊销。
(3)2020年1月1日,丙公司将该非专利技术出租给乙企业,双方约定租赁期限为2 年,每月末以银行转账结算方式收取租金5万元(不考虑增值税因素)。
(4)2021年12月31日,租赁期限届满。经减值测试,该非专利技术的可收回金额为 104万元。
要求:
根据上述资料,不考虑其他因素,分析回答下列小题。(答案中的金额单位用万元表示)
3. 根据资料(3),下列各项中,丙公司2020年1月出租无形资产和收取租金的会计处 理正确的是( )。

A.
借:其他业务成本 4贷:累计摊销 4
B.
借:管理费用 4贷:累计摊销 4
C.
借:银行存款 5贷:其他业务收入 5
D.
借:银行存款 5贷:营业外收入 5
【不定项选择题】

【背景资料】
某中型混凝土重力坝枢纽工程建于岩基上,由混凝土大坝、放水涵洞、坝后发电站组成。工程施工前,承包人按要求编制了工程质量保证措施文件。在施工期间发生如下事件:
事件1:电站基坑采用爆破施工,施工单位提交的施工安全技术措施部分内容如下:爆破作业,必须统一指挥,统一信号,划定安全警戒区,并明确安全警戒人员。在起爆信号发出时,无关人员一律退到安全地点隐蔽。爆破后,首先须经安全员进行检查,确认安全后,其他人员方能进入现场。
事件2:大坝混凝土施工中,为防止出现深层裂缝,施工单位采取了全过程的温度控制措施。
事件3:混凝土重力坝工程共分为1个单位工程,9个分部工程,9个分部工程质量全部合格,其中6个分部工程质量优良,主要分部工程质量全部优良,且施工中未发生过较大质量事故,外观质量得分率为82%。单位工程施工质量检验与评定资料齐全。工程施工期和运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求,该单位工程质量等级评定为优良。
事件4:本枢纽工程施工质量评定工作(部分)如下:
(1)放水涵洞地基加固处理单元工程质量进行自检合格后,报监理单位复核。监理工程师核定该单元工程施工质量等级并签证认可,质量监督部门认为上述涵洞地基加固处理单元工程施工质量评定工作的组织不妥。
(2)混凝土坝施工质量评定工作的组织要求如下:分部工程质量由施工单位自评,监理单位复核,项目法人认定。分部工程验收质量结论由项目法人报工程质量监督机构核备,其中主要建筑物大坝和溢洪道的分部工程验收质量结论由项目法人报工程质量监督机构核定。

【不定项选择题】

下列哪些说法符合我国现行法律的规定?(     )

A.

劳动争议实行先仲裁后诉讼的制度

B.

农村土地承包经营合同纠纷实行调解、仲裁、诉讼并行的制度

C.

商事争议实行或裁或审、一裁终局的制度

D.

民事诉讼是劳动争议仲裁、农村土地承包经营仲裁、商事仲裁的保障

【不定项选择题】

数量限制的实施方式通常包括(   )。

A.

配额

B.

最低进口价格

C.

关税配额

【不定项选择题】

【背景资料】某施工单位中标一矿井立风井井筒及一长度为2000m的巷道工程。风井全深450m,直径6m。井筒检查钻孔提供资料显示,该风井表土层厚110m,以含水砂层为主,基岩段多为泥岩、砂质泥岩互层,含水极弱,而在350m~358m有中粒砂岩层,预计涌水量为25m³/h;风井井底井筒与巷道连接处为单侧马头门与回风巷相接。巷道围岩以砂质泥岩、页岩为主,岩层松软、破裂严重,且在680m位置有一断层,估计涌水量有23m³/h;设计采用锚喷与金属支架联合支护。
因为自身劳力调配不当,施工单位的进场时间被延误。为不影响总工期,施工单位决定不再注浆,采用强排水方法通过中粒砂岩层,结果这一抢工期的做法造成了成井的井筒漏水严重,井壁质量差,且拖延了工期。
在井筒工程施工到底后,相关的井筒工程进行了竣工验收,验收结果为:竣工资料齐全完整,井壁混凝土强度以及规格尺寸、观感质量均合格,表土段井壁滴水不漏,井筒总漏水量为8m³/h,并有个别部位集中在中粒砂岩水层段。
施工过程中,由于围岩破碎严重,爆破后围岩常有冒落,巷道断面成型差,影响施工进度。某次施工中,爆破后发现近工作面有6架支架歪倒的情况,班长与放炮员一起进行了爆破安全的检查,并仔细观察了工作面后方围岩情况,然后安排部分人员一边出矸、一边打锚杆眼安装锚杆,同时又安排另6名工人分成3组同时在后面扶棚。结果,架棚支护位置出现了大冒顶,造成倒棚事故,将工作面施工人员堵塞在巷道工作面,造成3人死亡、两人轻伤。
施工单位对安全事故进行了分析和总结,并加强安全教育。同时认真对待断层可能遇到的水害,按照“有疑必探”的原则,在断层前5m开始打钻探水,结果水还是从钻孔中喷出。

【不定项选择题】

【背景资料】

某平原区枢纽工程由采用闸、站结合布置方式,该枢纽工程的发电装机容量为300MW。该基坑处于黏土地层,且边坡不稳,故采用管井法降水。

该枢纽工程在施工期间发生如下事件:

事件一:在水闸闸墩施工过程中,由于设备原因影响该工程使用寿命和正常运行,需返工或采取补救措施,造成了直接经济损失300万元。

事件二:施工单位为加强施工安全生产管理,对施工现场的“三宝”进行严格排查。

事件三:水闸主体结构混凝土的施工按相关技术规范《水工混凝土施工规范》SL677-2014中的原则有序进行。

【不定项选择题】

【背景资料】
某大(2)型水库工程主要由主坝、副坝、溢洪道、放水洞、电站等建筑物组成,其中主坝为混凝土重力坝,最大坝高75m。本工程施工混凝土运输主要采用混凝土泵和塔机;溢洪道和电站上部预制构件采用起重机吊装;放水洞采用光面爆破法施工;电站机组采用厂房内的桁车安装。在施工过程中发生下列事件:
事件1:为加强工程施工质量与安全控制,项目法人组织制定了应急救援预案,组织成立了质量与安全事故应急处置指挥部,施工单位项目经理人为指挥,项目监理部、设计代表处的安全分管人员为副指挥。
事件2:为避免主坝在施工过程中产生贯穿性裂缝,施工单位采取了减少混凝土的发热量、降低混凝土的入仓温度、加速混凝土散热等多项温控措施。
事件3:在溢洪道上部预制构件安装过程中,由于设备故障,起重机吊装的预制件突然坠落,致1人死亡、2人重伤、1人轻伤。事故发生后,施工单位项目经理立即向项目法人报告。在事故调查中发现,起重机操作人员没有相应的资格证书。
