【不定项选择题】

案例背景:

某新建办公楼,地下1层,地上12层,建筑高度44米,结构类型为钢筋混凝土框架剪力墙结构。

钢筋工程施工前,作业人员依据钢筋配料单,进行了钢筋调直和表面除锈,一层梁、板钢筋安装完成后,施工单位第一时间通知监理单位进行钢筋隐蔽工程验收。二次结构填充墙砌体施工时,作业人员按照设计图纸要求进行填充墙砌体砌筑。砌体与构造柱的连接处采用先浇柱后砌墙的施工顺序,并按要求设置拉结钢筋。

监理工程师进行施工现场安全检查时发现,主体结构施工到10层时,临时消防设施安装至6层,消防设施采用了黄色提示标志。为了节约成本,施工单位将管径为75mm的临时消防竖管用作施工用水管线。

节能分部工程完工后,专业监理工程师组织并主持节能分部工程验收,施工单位项目负责人、项目技术负责人和相关专业的负责人、质量检查员、施工员;施工单位的质量负责人;分包单位负责人、节能设计人员参加了验收。

应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

甲公司为一般纳税人,增值税税率13%,所得税税率25%,2020年度,甲公司发生如下交易事项:

(1)2月25日,购入乙公司股票200万股,作为交易性金融资产,该股票支付价款2 050万元(含已宣告尚未发放现金股利50万元),另支付交易费用5万元,增值税额为0.3万元,款项已支付。

(2)3月6日,一台设备提前报废,原价40万元,已提折旧25万元,固定资产减值准备5万元;报废残料变价收入2万元,增值税税额为0.26万元;发生清理费用3万元,增值税税额为0.18万元,收支均用银行存款结算。

(3)12月31日,发行股票面值总额1 000万元、发行价款1 100万元、发行费用80万元,发行款项已存银行。

(4)除上述事项外,当年实现营业收入15 000万元,期间费用2 000万元,税金及附加1 000万元,营业成本7 000万元。

(5)年末,当年业务招待费超标50万元,福利费超标30万元,不考虑其他调整事项。公司董事会决定按税后利润10%提取法定盈余公积,不向投资者分配利润。

要求:根据上述资料,不考虑其他因素,分析回答下列小题(答案中金额单位用万元表示)。

3. 根据资料(3),会计处理正确的是(  )。

A.
贷记股本1 020万元
B.
贷记股本1 000万元
C.
贷记资本公积100万元
D.
贷记资本公积20万元
【不定项选择题】

【背景资料】
某水利枢纽工程由大坝、电站、泄洪洞(底孔)和溢流表孔等建筑物组成。为满足度汛要求,工程施工采取两期导流,一期工程施工泄洪底孔坝段(A)和溢流表孔坝段(B)。某承包人承担了该项(一期工程)施工任务,并依据《水利水电工程标准施工招标文件》(2009年版)与发包人签订了施工合同。
合同约定:(1)签约合同价为4500万元,工期24个月,2011年9月1日开工,2011年12月1日截流。
(2)开通前,发包人按约定签约合同10%向承包人支付工程预付款,工程预付款的扣回与还清按R=(A(C-F1S))/((F2-F1)S)计算,其中F1=20%,F2=90%。
由承包人编制,并经监理人批准的施工进度计划如图2-1所示(单位:月,每月按30天计):

本工程在施工过程中发生以下事件:
事件一:由于发包人未按时提供施工场地,造成了开工时间推迟,导致“初期围堰填筑”的延误,经测算“初期围堰填筑”要延至2012年1月30日才能完成。承包人据此向监理人递交了索赔意向通知书,后经双方协商达成如下事项:
(1)截流时间推迟到2012年2月1日;
(2)“围堰加高”须在2012年5月30日(含5月30日)前完成;
(3)完工日期不变,调整进度计划;
(4)发包人依据工期—费用表(如表2所示),重新编制新的施工进度计划,并提交了赶工措施和增加的费用,上报监理人并批准。
 表2 工期—费用表

工作名称
正常工作时间(月)
最短工作时间(月)
缩短工作时间增加费用(含利润)(万元/月)
初期围堰填筑
33
围堰加高
5350
截流及基坑排水
3230
A坝段开挖
22
A坝段基础处理
55
A坝段混凝土浇筑
10940
B坝段开挖
4220
B坝段基础处理
3235
B坝段混凝土浇筑
8745

事件二:截至2012年2月底,累计完成合同金额为200万元;监理人确认的2012年3月份已完成工程量清单中“截流及基坑排水”的金额为245万元,“围堰加高”的金额为135万元,均含赶工增加费用。
事件三:结合现场及资源情况,承包人对新的施工进度计划进行了局部调整,A坝段采用搭接施工,其单代号搭接网络如图2-2所示:

【不定项选择题】

从我国教育的传统和现实来看,我国的学生观基本上是一种“内发论”的学生观。(易错)

A.
B.
【不定项选择题】

某机电安装公司承建了一植物油厂的锅炉机电安装工程,施工所用材料由建设单位提供。为保证质量、加快进度、降低成本,该公司项目部组织有关技术人员进行施工方案设计,为了选择确定能保证焊接质量的焊接方法,已初选出电渣焊、埋弧焊、CO2气体保护焊、混合焊四个焊接方案。根据调查资料和本公司实践经验,已定出各评价要素的权重及方案的评分值,见下表。

施工中出现如下事件:

事件一:在施工中,因管子材料不能满足设计焊接要求,安装公司向建设单位提出索赔。

事件二:安装公司在施工前,未向当地主管部门告知即施工,被监理公司责令停工。

事件三:锅炉试运行中,由于技术方案不完善,在烘、煮炉不符合要求的前提下进行而未成功。


【不定项选择题】

新课程改革的核心目的是培养全面发展的人。()

A.
B.
【不定项选择题】

背景资料:某地对一民用机场进行扩建,工程项目包括场道工程、助航灯光工程、空管工程和航站楼弱电工程,工程总概算的费用情况分别为:场道工程费用3000万元;助航灯光建筑工程费用500万元,安装费用100万元,设备购置费用600万元;空管建筑工程费用250万元,安装工程费用50万元,设备购置费用300万元;航站楼弱电工程设备购置费450万元,安装工程费用50万元;设计变更增加工程费用300万元;征地费1800万元;建设单位管理费50万元;建设期贷款利息200万元;勘察设计费80万元;监理费30万元;工程质量监督、招投标管理费30万元。考虑到当地的自然条件,在总概算中增列了防洪措施费270万元。


【不定项选择题】

【背景资料】
A公司承建城市道路改扩建工程,其中新建一座单跨简支桥梁,节点工期为90天,项目部编制了网络进度计划如图1-1所示(单位:天)。公司技术负责人在审核中发现该施工进度计划不能满足节点工期要求,工序安排不合理,要求在每项工作作业时间不变,桥台钢模板仍为一套的前提下对网络进度计划进行优化。桥梁工程施工前,由专职安全员对整个桥梁工程进行了安全技术交底。
桥台施工完成后在台身上发现较多裂缝,裂缝宽度为0.1~0.4mm,深度为3~5mm,经检测鉴定这些裂缝危害性较小,仅影响外观质量,项目部按程序对裂缝进行了处理。

【不定项选择题】

甲公司提供施工服务,属于在某一时段内履行的履约义务,为取得施工合同发生的合同取得成本按照履约进度进行摊销。2021年7月至12月,发生的有关经济业务如下:
(1)7月31日,通过竞标取得一项为期2年的施工合同,合同总价款为1000万元,施工费每半年支付250万元。为取得该合同,2021年7月甲公司以银行存款支付投标费2万元、投标人员差旅费1万元、销售人员佣金6万元,预期这些支出未来均能收回。
(2)截至2021年12月31日,为该项合同累计发生施工成本120万元,预计还将发生施工成本480万元。甲公司按照实际发生的成本占预计总成本的比例确定履约进度。
(3)2021年12月31日,甲公司按照合同约定收到施工费250万元。
要求:
根据上述资料,不考虑相关税费等其他因素,分析回答下列小题。
5.根据期初资料、资料(1)至(3),上述业务对甲公司2021年“营业利润”的影响金额为(  )万元。

A.
78.2
B.
71
C.
75.8
D.
73.4
【不定项选择题】

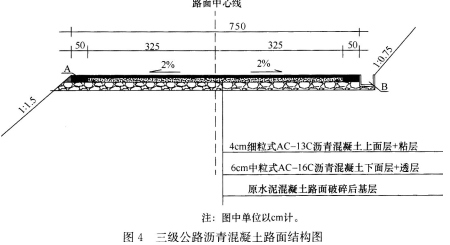

某市政建设公司承建南方某旅游城市一桥梁工程,横跨一通航河流,工程为3跨简支T梁桥梁,跨度为10m+10m+10m。基础采用现浇灌注桩,直径0.8m,设计强度C45。每个桥台布置6根桩,每个盖梁下布设6根桩,横向间距均为3.0m。桥梁连接路为新修道路工程,桥梁台背连接处采用加筋填土结构。工程横断面图如图所示:

该通航河流水位基本稳定,常水位-4.0m,历史最高水位-3.0m,历史最低水位-5.0m。地质自上而下为粉质黏土、粉细砂、粉砂层,地勘报告,粉砂层未揭穿。设计图纸要求台背处填方材料优先选用透水性较好的砂石,施工单位进行现场调查,台背处大量土方需外购。

所有灌注桩均采用全护筒施工工艺,并根据有关规范确定了护筒的顶高程。

构件A部分施工方案:整平现有河滩,铺设砂石垫层后施工灌注桩,灌注桩施工完毕,沿构件A四周打入钢板桩围堰,开挖基槽降水,浇筑混凝土。

中间墩施工方案:搭设钢管桩作业平台,平台高程-2.0m,在平台上施工灌注桩,拆除部分钢护筒后,在灌注桩上现浇盖梁,泵送浇筑盖梁混凝土。盖梁模板架设拟定挂篮法、满堂支架法、托架法。

T梁施工方案:在预制场预制,运输到施工现场吊装。吊装拟定起重机吊梁、龙门吊安装、顶推法、穿巷式架桥机拼装法、悬臂拼装法。

整个项目完工后,合同约定内容全部完成,项目部对合同履约情况、合同的订立情况进行了评价。


【不定项选择题】

【背景资料】B石材厂位于东北某市,共有员工268人。采矿场的南部矿岩节理比较发育,小的断层较多,梯段坡面因接近地表风化作用强,在断层面上沉积的泥质填塞物,因潮湿而减小断层面的粘着力,岩体断层面的坡角为35度,较岩层的倾角(20度)大,其在横断面上的重心与其在台阶坡面上支撑点间的坡角约50度左右(该岩石的自然安息角:37~38度),致使这部分矿岩产生自然下滑的作用力。
B石材厂在采石场南部的采矿活动,将发育的矿岩小的断层揭露了出来,在断层下方进行正常的采矿和爆破作业破坏了岩体的支撑,在潜孔机钻孔和挖掘机铲装作业的振动下,加速了处于不稳定的矿岩发生顺层滑动。
2023年10月31日上午,生产技术科科长周某安排矿工陈某清理采矿场二层台面的运输道,董某在同一层操作潜孔钻机打眼,凿岩工刘某清理采场坡面的浮石,陈某驾驶挖掘机在三层台面清理矿石。当工作进行到16时10分左右,凿岩工刘某正在清理浮石的第二台阶与第三台阶之间的边坡时,由于误触及盲炮导致爆炸,爆炸冲击波致使坍塌事故发生(坍塌的矿石约4800立方米),将其和正在坡面下方第三台阶进行作业的陈某及驾驶的挖掘机一同埋在矿石中。
经过现场勘查取证发现,该石材厂缺乏矿山地质、采矿、爆破的专业技术人员,对坍塌部分地质构造情况比较特殊,可能发生边坡坍塌事故,认识不足,重视不够。没有制定边坡安全管理的规定和防止边坡坍塌事故发生的措施。特别是厂长张某缺乏必要的地质及采矿专业知识,在险情存在的情况下,仍继续组织生产,造成了坍塌事故的发生。
石材厂对采矿现场的安全管理有漏洞。正在进行采掘作业的南部台阶宽度部分达不到矿管部门审批的《矿产资源开发利用方案》中要求的不小于30米的规定,发生坍塌下部台阶的宽度仅有15米,使坍塌的矿岩冲断第三级台阶和第四级台阶,4800立方米的矿岩堆积于采场的底部,致使事故扩大。
经历此事故后,B石材厂严格落实安全生产主体责任,加强了安全技术措施管理,严格按照安全技术计划落实技术管理工作;同时加强应急管理工作,编制了边坡垮塌事故专项预案,组织了应急演练。
根据以上场景,回答下列问题(共22分):
