【不定项选择题】

【背景资料】某办公楼工程地下二层,地上16层,建筑面积45000平方米,标准间面积为200平方米,施工单位中标后进场施工。建立项目管理机构遵循下列步骤:
(1)根据项目管理规划大纲、项目管理目标责任书及合同要求明确管理任务;
(2)根据管理任务分解和归类,明确组织结构;
公司安全管理部门对项目现场厕所和浴室进行检查时看到:项目在生活区设置有水冲式厕所,现场设有移动式厕所:生活区浴室设有淋浴喷头等设施。

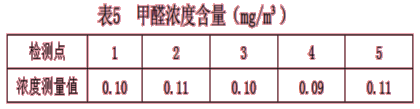

工程验收时,施工单位对室内环境污染物浓度进行检测,其中甲浓度含量如表5。

应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【背景资料】某机电公司承接一地铁机电工程(4站4区间),该工程位于市中心繁华区,施工周期共16个月,工程范围包括通风与空调、给排水及消防水、动力照明、环境与设备监控系统等。
工程各站设置3台制冷机组,单台机组重量为5.St,位于地下站台层。各站两端的新风及排风竖井共安装6台大型风机。空调冷冻,冷却水管采用镀锌铜管焊接法兰连接,法兰焊接处内外焊口做防腐处理。其中某站的3台冷却塔按设计要求设置在地铁入口外的建筑区围挡内,冷却塔并排安装且与围挡建筑物距离为2.Om。
机电工程工期紧,作业区域分散,项目部编制了施工组织设计,对工程进度,质量和安全管理进行重点控制。在安全管理方面,项目部根据现场作业特点,对重点风险作业进行分析识别,制定了相应的安全管理措施和应急预案。
在车站出入口未完成结构施工时,全部机电设备,材料均需进行吊装作业,其中制冷机组和大型风机的吊装运输分包给专业施工队伍。分包单位编制了吊装运输专项方案后即组织实施,被监理工程师制止,后经审批,才组织实施。
在公共区及设备区走廊上方的管线密集区,采用“管线综合布置”的机电安装新技术,由成品镀锌型钢和专用配件组成的综合支吊架系统。机电管线深化设计后,解决了以下问题:避免了设计图纸中一根600×400mm风管与400×200mm电缆桥架安装位置的碰撞;确定了各机电管线安装位置;断面尺寸最大的风管最高,电缆桥架居中,水管最低;确定管线间的位置和标高,满足施工及维修操作面的要求。机电公司根据优化方案组织施工,按合同要求一次完成。

【不定项选择题】

背景资料:
某市政公司,中标一项直埋热力管道工程,直埋保温管施工组织沟槽开挖、基础施工、管道安装、土方回填四个施工队流水作业,并划分了四个施工段。每个施工段、施工过程的作业天数如表1-1,工程部按流水作业计划编制的横道图如表1-2。


施工中,由于焊工不足,项目部抽调具有所需焊接项目合格证、但已在其他岗位工作近一年的焊工A充实焊工班,直接进入现场进行管道焊接。管道焊接质量检验时发现,焊工B所焊的固定焊口经无损检验不合格,焊工C所焊的转动焊口经无损检验不合格。
施工过程中还发生如下事件:
事件一:在管道中心线和支架高程测量复核无误后,进行管道安装。其中检查井管道安装平面图如下所示。

事件二:管道焊缝质量采用超声波和射线两种方法进行无损探伤检验。检验发现其中一个管段焊缝用超声波探伤检验合格,用射线探伤检验不合格。
事件三:管道功能性试验时,按1.15倍设计压力进行了强度和严密性试验,强度试验采用空气作为介质、严密性试验采用洁净水作为介质。

【不定项选择题】

【背景资料】某单位承建一钢厂主干道钢筋混凝土道路工程,道路全长1.2km,红线各幅分配如图1-1所示。雨水主管敷设于人行道下,管道平面布置如图1-2路段地层富水,地下水位较高,设计单位在道路结构层中增设了200m厚级配碎石层。项目部进场后按文明施工要求对施工现场进行了封闭管理,并在现场进出口设置了现场“五牌一图”。
道路施工过程中发生如下事件:
事件一:路基验收完成已是深秋,为在冬期到来前完成水泥稳定碎石基层,项目部经过科学组织,优化方案,集中力量,按期完成基层分项工程的施工作业时做好了基层的防冻覆盖工作。
事件二:基层验收合格后,项目部采用开槽法进行DN300mm的雨水支管施工,雨水支管沟槽开挖断面如图1-3所示。槽底浇筑混凝土基础后敷设雨水支管,现场浇筑C25混凝土对支管进行全包封处理。
事件三:雨水支管施工完成后,进入了面层施工阶段,在钢筋进场时,试验员当班检查了钢筋的品种、规格,均符合设计和国家现行标准规定,经复试(现场取样)合格,却忽略了供应商没能提供的相关资料,便将钢筋投入现场施工使用。







【不定项选择题】

【背景资料】

某办公楼工程,建筑面积11000m2,框剪结构,局部钢结构,地下二层,地上九层,泥浆护壁钻孔灌注桩基础,桩径1000mm,桩长35m,共260根。地基基础设计等级为甲级。屋面防水采用SBS卷材。根据工程进度安排,每天施工10根灌注桩,项目部根据每天浇筑的混凝土量,计划留置标养试件6组,共留置156组试件。灌注时桩顶混凝土面超过设计标高500mm;成桩后按总桩数的20%对桩身质量进行检验;按总桩数的0.1%对承载力进行检验。监理工程师审查时认为方案存在错误,要求施工单位改正后重新上报。由于建筑用途特殊,局部使用的厚板设计中有Z向性能要求,监理工程师要求全数进行复验。屋面防水等级为Ⅱ级,施工单位仅做一道卷材防水,监理单位认为Ⅱ级防水必须施工二道卷材防水。施工单位卷材施工均沿长向、由最高处向最低处逐步铺贴,上下两层卷材平行铺贴,两层卷材的长边搭接缝错开200mm以上。监理工程师认为卷材施工不满足规范要求,提出整改。监理工程师对门窗工程检查时发现:外窗未进行三性试验,内门采用“先立后砌”安装方式,外窗采用射钉固定安装方式。监理工程师对存在的问题提出整改要求。

【不定项选择题】

【背景资料】某市政公司承建某半地下水池工程,内部平面净尺寸为15m*15m,设计水深6m。现浇钢筋混凝土结构,混凝土结构的设计强度为C40,抗渗等级P10。底板厚度1.0m,顶板厚度0.6m。由于地下水位较高,需设置抗浮灌注桩。设计结构图如下:

事件一:批准的施工方案明确施工工序如下:
灌注桩成孔→灌注桩吊放钢筋笼→灌注桩浇筑混凝土→①→基坑放坡开挖→②→浇筑混凝土垫层→底板施工→③→顶板施工→④→池壁外防水层施工→池壁保护层施工→回填土
事件二:侧壁浇筑采取外模一次到顶,内模分段随浇随支;对拉螺栓采取圆形止水环,止水环和对拉螺栓点焊固定。
事件三:监理要求对施工缝等薄弱位置采取妥善的防水处理措施。
事件四:满水试验过程中,施工单位确定了注水次数;并按照规范计算了注满时的浸湿面积。
事件五:顶板施工采用搭设满堂支架现浇施工。

【不定项选择题】

清算人在清算期间执行下列事务:( )。

A.

 清理合伙企业财产,分别编制资产负债表和财产清单

B.

 处理与清算有关的合伙企业未了结事务

C.

 清缴所欠税款

D.

 清理债权、债务,处理合伙企业清偿债务后的剩余财产

E.

 代表合伙企业参加诉讼或者仲裁活动

【不定项选择题】

【背景资料】某新建高速铁路施工标段内有一段连续长度为700m的路堤,其两端与桥梁连接。该路段有两个独立岩溶,设计采用水泥注浆加固处理。路基基床底层为A组填料,基床表层为级配碎石。
本段路基施工过程中,发生以下事件:
事件一:项目经理部编制了工程质量验收单元划分方案,部分内容见表1。
   事件二:岩溶注浆施工前,注浆使用的袋装水泥进场验收合格后,直接整齐码放在注浆区附近临时平整的土质场地。施工时,注浆液按设计配合比拌制后即压注;当班作业完成后,施工作业人员把水泥袋就地填埋,未用完的水泥浆液直接倒入路边农用水渠。
事件三:技术人员编制的基床底层填筑碾压技术交底资料显示:每层压实质量均检测地基系数K30和7d无侧限抗压强度。
事件四:基床表层填筑时,项目经理部按照“三阶段、四区段、六流程”组织作业。其中“六流程”如下:填料拌和运输→X一→填料平整→碾压夯实→Y一→整修养生。

【不定项选择题】

张某、李某为甲公司的股东,分别持股 65% 与 35%, 张某为公司董事长。为谋求更大的市场空间,张某提出吸收合并乙公司的发展战略。关于甲公司的合并行为,下列哪些表述是正确的?( )

A.

 只有取得李某的同意,甲公司内部的合并决议才能有效

B.

 在合并决议作出之日起 15 日内,甲公司须通知其债权人

C.

 债权人自接到通知之日起 30 日内,有权对甲公司的合并行为提出异议

D.

 合并乙公司后,甲公司须对原乙公司的债权人负责

【不定项选择题】

计算甲公司以旧换新方式零售金项链应缴纳消费税的下列算式中,正确的是(    )。

A.

 180800×5%=9040 (元)

B.

 72320×5%=3616 (元)

C.

 180800÷(1+13%)×5%=8000 (元)

D.

 72320÷(1+13%)×5%=3200 (元)

【不定项选择题】

【背景资料】某建设项目由A公司施工总承包, A公司征得业主同意, 把变电所及照明工程分包给B公司。 分包合同约定: 电力变压器、 配电柜等设备由A公司采购; 灯具、 开关、 插座、 管材和电线电缆等由B公司采购。

B公司项目部进场后, 按公司的施工资源现状, 编制了变电所及照明工程施工作业进度计划(见表2-1),工期需150d,在审批时被A公司否定, 要求增加施工人员, 优化变电所及照明工程施工作业进度计划, 缩短工期。 B公司项目部按A公司要求, 在工作持续时间不变的情况下, 将照明线管施工的开始时间提前到3月1日, 变电所和照明工程平行施工。
