【不定项选择题】

三、背景资料:某施工单位承建一项建筑机电工程,施工单位组建项目部具体实施,项目部电气施工班组负责建筑电气和智能化分部分项的施工。
施工前,电气工长根据施工图编制了“电缆需用计划”、“电缆用量统计表”,作为施工图预算、成本分析和材料采购的依据,电缆盘运到现场并具备敷设条件后,电工班组按照“电缆需用计划”组织实施了电缆敷设及电缆接头制作。
施工中建设单位增加几台小功率排污泵,项目部下达施工指令,项目部以无设计变更为由拒绝执行。
在电缆敷设后的检查中,动力照明电缆和智能化电缆分层独立桥架敷设,发现两种电缆桥架内,都有中间接头,并列电缆的中间接头位置相同。
电气施工班组按照电缆敷设的施工程序完工并经检查合格后,在各回路电缆装设标志牌,进行了质量验收。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

某施工企业中标新建一办公楼工程, 地下二层,地上二十八层,钢筋混凝土灌注桩基础。上部为框架剪刀墙结构,建筑面积28600m2。项目部在开工之后编制了项目质量计划,内容包括质量目标和要求、管理组织体系及管理职责质量控制点等,并根据工程进展实施静态管理。其中,设置质量控制点是关键部位和环节包括:影响施工质量的关键部位和环节;影响使用功能的关键部位和环节,采用新材料、新设备的部位和环节等。桩基施工完成之后,项目部采用高应变法按要求进行了工程桩桩身完整性检测,其抽检数量

按照相关标准规定选取。钢筋施工专项技术方案中规定:采用专用量规等检测工具对钢筋直螺纹加工和安装质量进行检测,纵向受力钢筋采用机械连接或焊接接头时以接头面积百分率等要求如下:

1、受拉接头不宜大于50%;

2、受压接头不宜大于75%

3、直接承受动力荷载的结构体不宜采用焊接;

4、直接承受动荷载的结构体采用机械连接时,不宜超过50%。

项目部质量员在现场发现屋面卷时有屋面卷材流淌现象,经质量分析讨论;对卷材有流淌现象的原因分析如下:

1、胶结料耐热度偏低

2、找平层的分格缝设置不当

3、胶结料粘连层过厚;

4、屋面板因温度变化产生胀缩;

5、卷材搭接长度太小

针对原因分析,整改方案采用钉钉子法:在卷材上部

离屋脊200mm~350mm范围内钉一排200mm长圆钉,钉眼涂防锈漆。监理工程师认为屋面卷材的流淌现象的原因分析和钉子做法存在不妥,要求修改。


【不定项选择题】

【背景资料】某施工单位承接了一条长21km的二级公路的路基、路面工程,路基宽12m,水泥混凝土路面。为保证测量工作质量和提高测量工作效率,项目部制定了详细的测量管理制度,要求如下:
   (1)测量队对有关设计文件和监理签认的控制网点测量资料,由两人共同进行核对,核对结果应作记录,并进行签认,成果经项目技术主管复核签认,总工程师审核签认后方可使用;
   (2)测量外业工作必须有多余观测,并构成闭合检测条件;
   (3)对各工点、工序范围内的测量工作,测量组应自检、复核并签认,分工衔接的测量工作,由测量队或测量组进行互检、复核和签认;
   (4)项目经理部总工程师和技术部门负责人要对测量队(组)执行测量复核签认制的情况进行检查,测量队对测量组执行测量复核签认制的情况进行检查,所有检查均应做好检查记录;
   (5)测量记录与资料必须分类整理、妥善保管,并作为竣工文件的组成部分归档保存,具体归档资料包括:
   ①交接桩资料、监理工程师提供的有关测量控制网点、放样数据变更文件
   ②各工点,各工序测量原始记录、观测方案布置图、放样数据计算书.
   K6+280、K6+910为土质路堑,平均挖方深度约13m,最大挖深21.2m,路段土质为细粒土,施工单位在进行路堑开挖时,先沿路线纵向挖出一条通道,再横向进行挖掘。由于该路段地下水位较高,设置了渗沟排除地下水,但路床碾压时出现了“弹簧”现象.经检查分析,出现“弹簧”的原因是渗沟的排水效果不理想,路床下局部路段地下水排不了,导致毛细水上升,使土的含水量偏高。
   K7+130~K7+540路段存在软土,由于土源紧缺,施工工期紧,施工单位提出了用真空预压法处理。预压过程中,施工单位对膜下真空度、孔隙水压力、深层沉降进行了监测。膜下真空度每隔4h测一次,表面沉降每2d测一次。停泵卸荷后24h,测量地表回弹值。

【不定项选择题】

案例四

【背景资料】

某城市热力管道工程,施工单位根据设计单位提供的平面控制网点和城市水准网点,按照支线、支干线、主干线的次序进行了施工定线测量后,用皮尺丈量定位固定支架、补偿器、阀门等的位直。在热力管道实施焊接前,根据焊接工艺试验结果编写了焊接工艺方案,并按该工艺方案实施焊接。在焊接过程中,焊接纵向焊缝的端部采用定位焊,焊接温度在5℃以下焊接时,先进行预热后焊接,焊缝部位的焊渣在焊缝未完全冷却之前经敲打而除去。在焊接质量检验过程中,发现有不合格的焊接部位,经过4次返修后达到质量要求标准。

【不定项选择题】
对综合保障楼进行检查,下列检查结果不符合规定的有( )。
A.
首层门厅内设置了2个电动自行车充电装置
B.
员工食堂经营管理单位每年对油烟管道进行一次检查清洗
C.
员工食堂厨房中新更换的可燃气体探测器设置在燃气灶上方的吊顶处
D.
燃气公司工程部施工人员在员工食堂厨房燃气管总管上增设紧急事故自动切断阀
E.
员工食堂厨房烹饪操作间的排油烟罩及烹饪部位设置了自动灭火装置
【不定项选择题】

【背景资料】

某水利枢纽工程,主要工程项目有大坝、泄洪闸、引水洞、发电站等,2003年2月开工,2004年6月申报文明建设工地,此时已完成全部建安工程量的15%。
有关主管部门为加强质量管理,在工地现场成立了由省水利工程质量监督中心站以及工程项目法人、设计单位和监理单位人员组成的工程质量监督项目站。

【不定项选择题】

2020年10月15日,甲公司因陷入财务困境无法清偿到期债务而向人民法院提出破产申请。此前一周,甲公司职工李某被拖欠多月工资,径行向人民法院提出针对甲公司的破产申请。2020年11月10日,人民法院裁定受理甲公司破产案件,并采用竞争方式确定A会计师事务所担任管理人,同时确定B会计师事务所作为管理人的接替人选。 甲公司曾于2016年9月1日聘用A会计师事务所担任其财务顾问,聘期1年。管理人在清理债务人财产过程中发现:


(1)甲公司于2020年5月8日提前向乙公司清偿债务100万元,该笔债务本应于2020年10 月10日到期。


(2)甲公司于2020年10月10日向丙公司订购了一套生产设备,约定货到付款。丙公司于 11月9日向甲公司发出该设备。在货物运送途中,丙公司于11月12日得知人民法院受理甲公司破产案件,向承运人及管理人要求 将设备运回,但未能实现。该设备于11月13日到达管理人。


(3)甲公司章程记载其股东王某应于2021年5月31日前向公司缴清价值50万元的实物出资。王某已向公司交付一批价值35万元的机械设备以履行出资义务。进入破产程序后,管理人要求王某补缴剩余15万元出资,王某以其出资期限尚未届满为由拒绝。


根据上述内容,分别回答下列问题。


【不定项选择题】

甲公司对投资性房地产采用公允价值模式进行后续计量,2020年与A办公楼相关的交易或事项如下:
资料一,2020年1月1日,甲公司以银行存款12000万元购入A办公楼,并于当日出租给乙公司使用,且已办妥相关手续,租期2年,500万元/年,租金每半年收一次。
资料二,2020年6月30日,甲公司收到首期租金250万元,并存入银行,当日,该办公楼公允价值为11800万元。
资料三:2020年9月20日,甲公司出售了该办公楼,价款为12500万元。
要求:根据上述资料,不考虑其他因素,分析回答下列小题。(答案中的金额单位用“万元”表示)
(4)下列关于出售办公楼的处理表述正确的有(  )

A.
贷记“营业外收入”12 500万元
B.
贷记“主营业务收入”12500万元
C.
贷记“其他业务收入”12 500万元
D.
借记“其他业务成本”11800万元
【不定项选择题】

某公司承建城市桥区泵站调蓄工程,其中调蓄池为地下式现浇钢筋混凝土结构,混凝土强度等级C35,池内平面尺寸为62.0m×17.3m,筏板基础。场地地下水类型为潜水,埋深6.6m。

    设计基坑长63.8m,宽19.1 m,深12.6m,围护结构采用φ800mm钻孔灌注桩排桩+2道φ609mm钢支撑,桩间挂网喷射C20混凝土,桩顶设置钢筋混凝土冠梁。基坑围护桩外侧采用厚700mm止水帷幕,如图2所示。

    施工过程中,基坑土方开挖至深度8m处,侧壁出现渗漏,并夹带泥沙;迫于工期压力,项目部继续开挖施工;同时安排专人巡视现场,加大地表沉降、桩身水平变形等项目的检测频率。按照规定,项目部编制了模板支架及混凝土浇筑专项施工方案,拟在基坑单侧设置泵车浇筑调蓄池结构混凝土。

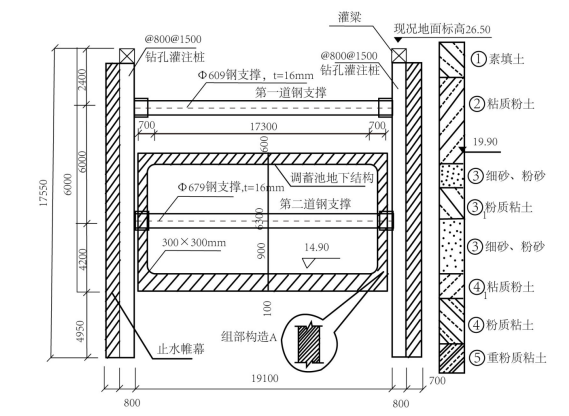

图2调蓄池结构与基坑围护断网图(单位:结构尺寸:mm,高程:m)

【不定项选择题】

(二)

张某因支付需要,2019年1月向P银行申请开立了个人银行结算账户,并办理一张借记卡。同时开通了网上银行业务。

2019年2月,张某在Q第三方支付机构申请开立了账户并绑定其在P银行开立的个人银行结算账户。

要求:根据上述资料,不考虑其他因素,分析回答下列小题。

4.下列关于张某办理的借记卡的表述中,正确的是(    )。



A.
不可透支
B.
不得出租和转借
C.
在ATM机每日累计提款不得超过2万元
D.
银行应对该卡账户内的存款计付利息
【不定项选择题】

【背景资料】某建筑公司(乙方)于某年4月20日与某厂(甲方)签订了修建建筑面积为3000㎡工业厂房(带地下室)的施工合同,乙方编制的施工方案和进度计划已获监理工程师批准。该工程的基坑开挖土方量为4500m³,假设直接费单价为4.2元/m³,综合费率为直接费的20%。该工程的基坑施工方案规定:土方工程采用租赁一台斗容量为1m³的反铲挖土机施工(租赁费450元/台班)。甲、乙双方合同约定5月11日开工,5月20日完工。在实际施工中发生如下几项事件:

(1)因租赁的挖土机大修,晚开工2天,造成人员窝工10个工日;

(2)基坑开挖后,因遇软土层,接到监理工程师5月15日停工的指令,进行地质复查,配合用工15个工日;

(3)5月19日接到监理工程师于5月20日复工令,同时提出基坑开挖深度加深2m的设计变更通知单,由此增加土方开挖量900m³;

(4)5月20日至5月22日,因下罕见的大雨迫使基坑开挖暂停,造成人员窝工10个工日;

(5)5月23日用30个工日修复冲坏的永久道路,5月24日恢复挖掘工作,最终基坑于5月30日挖坑完毕。
