【背景资料】
某寒冷地区大型水闸工程共18孔,每孔净宽10.0m,其中闸室为两孔一联,每联底板顺水流方向长与垂直水流方向宽均为22.7m,底板厚1.8 m。交通桥采用预制“T”型梁板结构;检修桥为现浇板式结构,板厚0.35m。各部位混凝土设计强度等级分别为:闸底板、闸墩、检修桥为C25,交通桥为C30;混凝土设计抗冻等级除闸墩为F150外,其余均为F100。施工中发生以下事件:
事件1:为提高混凝土抗冻性能,施工单位严格控制施工质量,采取对混凝土加强振捣与养护等措施。
事件2:为有效防止混凝土底板出现温度裂缝,施工单位采取减少混凝土发热量等温度控制措施。
事件3:施工中,施工单位组织有关人员对11#闸墩出现的蜂窝、麻面等质量缺陷在工程质量缺陷备案表上进行填写,并报监理单位备案,作为工程竣工验收备查资料。工程质量缺陷备案表填写内容包括质量缺陷产生的部位、原因等。
事件4:为做好分部工程验收评定工作,施工单位对闸室段分部混凝土试件抗压强度进行了统计分析,其中C25混凝土取样55组,最小强度为23.5 MPa,强度保证率为96%,离差系数为0.16。分部工程完成后,施工单位向项目法人提交了分部工程验收申请报告,项目法人根据工程完成情况同意进行验收。
在公司逾期不成立清算组时,公司股东可直接申请法院指定组成清算组
公司在清算期间,由清算组代表公司参加诉讼
债权人未在规定期限内申报债权的,不得补充申报
法院组织清算的,清算方案报法院备案后,清算组即可执行

某工程施工总承包合同工期为20个月。在工程开工之前,总承包单位向总监理工程师提交了施工总进度计划,各工作均匀进行(如图所示)。该计划得到总监理工程师的批准。当工程进行到第7个月末时,进度检查绘出的实际进度前锋线如图所示。
【背景资料】
某高级住宅工程,建筑面积8000m2,由3栋塔楼构成,地下2层(含车库),地上28层,底板厚度800mm,由A施工总承包单位承建。合同约定工程最终达到绿色建筑评价二星级。
工程开始施工正值冬季,A施工单位项目部编制了冬期施工专项方案,根据当地资源和气候情况对底板混凝土的养护釆用综合蓄热法,对底板混凝土的测温方案和温差控制,温降梯度,及混凝土养护时间提出了控制指标要求。
项目部置顶了项目风险管理制度和应对负面风险的措施。规范了包括风险识别、风险应对等风险管理程序的管理流桯;制定了向保险公司投保的风险转移等措施,达到了应对负面风险管理的目的。
层面防水层选用2mm厚的改性沥青防水卷材,铺贴顺序和方向按照平行于屋脊、上下层相互垂直等要求,采用热熔法施工。
(一)
2019年11月1日,甲企业开具一张金额80万元,见票后6个月付款的商业承兑汇票(已承兑)给乙企业,承兑人为甲企业,用于支付设备款,丙企业在该汇票的正面记载了保证事项(未记载被保证人)。乙企业取得汇票后,将该汇票背书转让给了丁企业。汇票到期后,丁企业于2020年5月5日委托银行收款时,得知甲企业的存款账户不足支付。银行将付款人未付票款通知书和该商业承兑汇票一同交给丁企业。丁企业遂向乙企业要求付款。
要求:根据上述资料,不考虑其他因素,分析回答下列小题。
若乙企业向丁企业履行清偿义务后,因管理不善导致票据丢失,则乙企业可采取的票据保全措施包括( )。

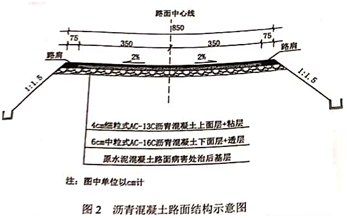

【背景资料】某三级公路,起讫桩号为K0+000~K4+300,双向两车道,里面结构形式为水泥混凝土路面。由于当地经济的发展,该路段已成为重要集散公路,路面混凝土出现脱空、错台、局部网状开裂等病害,对该段公路需进行路面改造。具有相应检测资质的检测单位采用探地雷达、弯沉仪对水泥混凝土板的脱空和结构层的均匀情况、路面承载能力进行了检测评估,设计单位根据检测评估结果对该路段进行路面改造方案设计。经专家会讨论,改造路面采用原水泥混凝土里面进行出之后加铺沥青混凝土面层的路面结构形式,如图2所示:

施工中发生如下事件:
事件一:该改造路段中的K2+000~K3+200经过人口密集的村庄,设计方案在此路段设置隔离栅,建议施工单位隔离栅宜在A工程完成后尽早实施。
事件二:施工单位对原水泥混凝土路面板块脱空的病害采用钻孔然后用水泥浆高压灌注处理的方案,具体的工艺包括:①钻孔②制浆③定位④交通控制⑤灌浆⑥B⑦注浆孔封堵。
事件三:施工单位对发生错台或板块网状开裂的原混凝土路面,将伤害范围的整体全部凿除,重新夯实路基及基层,对换板部位基层顶面进行清理维护,换板部分基层调平平采用碎石,再浇筑同强度等级混凝土。
事件四:施工单位对板块脱空病害进行压浆处理,强度达到要求后,复测压浆板四角的弯沉值,实测弯沉值在0.10-0.18mm之间。
事件五:施工单位对原水泥混凝土路面病害处治完成并检查合格后,按实验段摊铺取得数据铺筑沥青混凝土面层,对于沥青混合料的生产,每日应做C试验和D试验。
A公司承接一机电工程项目,承接内容包括通风空调工程、建筑智能化工程、建筑给排水及供暖工程和消防工程等。其中通风空调和供暖工程分包给B公司施工,工程设备(热泵、风机盘管)、管材(钢管、塑料管)、传感器、阀门等均由A公司采购,其中热泵、风机盘管设备由建设单位指定生产厂家。
施工中,A公司检查发现以下问题,并进行了整改。
(1)空气传感器安装不符合规范要求,如图1所示。
(2)空调水系统(钢管)、供暖系统(塑料管)的水压试验记录显示:钢管在试验压力下稳压5min,压力降不超过0.2MPa;塑料管在试验压力下稳压1h,压力降不超过0.05MPa。
竣工验收资料检查时,发现施工用计量检测设备登记表的内容不完整,登记的内容为:计量器具名称、规格、数量、编号、检定日期。
工程竣工投入使用2个月后,个别风机盘管噪音过大,经检查是产品质量问题所致。建设单位要求A公司对有质量问题的风机盘管进行更换,并承担费用。A公司拒绝建设单位的要求。
【背景资料】某施工单位承包了一条21.7km的二级公路,路面面层为沥青混凝土,基层为水泥稳定碎石。其中K22+300~K22+700路段,地面横坡陡于1:5,填方平均高度为12 m左右。施工单位填筑前,对地基原状土进行了检测,土的强度符合要求,然后对地基进行了压实处理。由于前后路段开挖后,可调运利用的填料主要是石方,为节约用地,降低建设成本,在请示建设单位后。施工单位将填土路基变更为填石路基,边坡为1:1.5。为了加快施工进度,采用了倾填的方式进行施工,在路床底面下1.0 m范围内改为分层填筑并压实。在整个施工过程中,施工单位对石方路基进行了质量检验。路堤填筑完毕后不久,该路段出现了部分边坡坍塌。经处理后,该项目通过验收,评定为合格工程。
法庭发现当庭认定证据有误,纠正方式正确的是( )。
庭审结束前发现的,应当重新认定
庭审结束后宣判前发现的,可在裁判文书更正并说明理由
庭审结束后宣判前发现的,应当再次开庭认定
有新证据可能推翻的,应当再次开庭认定
【背景资料】
某施工单位新建隧道及引线工程全长 684.9m,其中隧道起止桩号为:K0+180K0+520m,全长 340m; 最大埋深 32m,最小埋深 6m。隧道断面如图 5 所示,全隧道范围内顶板全为基岩,岩性为层状细粒石英砂岩夹砂质泥岩,强弱风化状态,局部呈现全风化状态,节理发育,属于坚硬岩,岩体破碎,呈碎裂结构。
隧道洞身主要为基岩裂隙水,水量一般,雨季受地下水渗入影响,水量可能会增大。项目部编制隧道工程施工方案,并制定安全预防措施。主要工序、施工方案和配置的主要机械设备见表 5。

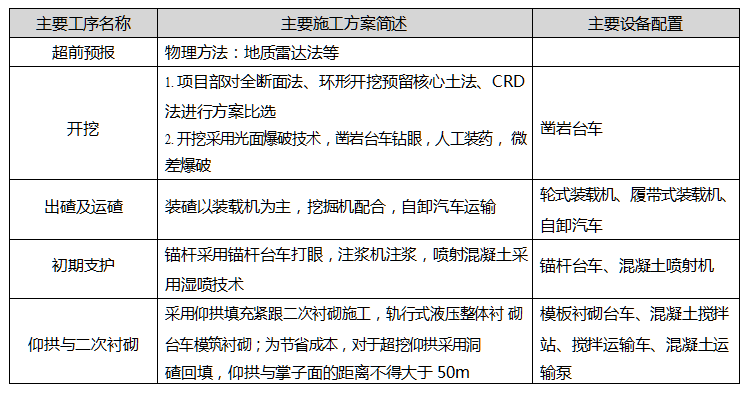

表 5 主要工序、施工方案和配置的主要机械设备表

图 5 隧道断面图
