【不定项选择题】

背景资料
某河道治理工程施工1标建设内容为新建一座涵洞,招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制,工程量清单采用清单计价格式。招标文件规定:
1.除措施项目外,其他工程项目采用单价承包方式。
2.投标最高限价490万元,超过限价的投标报价为无效报价。
3.发包人不提供材料和施工设备,也不舍得暂估价项目。
投标截止时间10天前,招标人未接到招标文件异议,在招标和合同管理过程中发生如下事件:
事件1:投标人A提交的投标报价函及附件正本1份,副本4份,函明投标总报价优惠5%,随同投标文件递交了投标保证金,投标保证金来源于工程所在省分公司资产。评标公示期结束后第二天,未中标的投标人A向该项目招标投标行政监督部门投诉,以投标最高限价违反法规为由,要求重新招标。

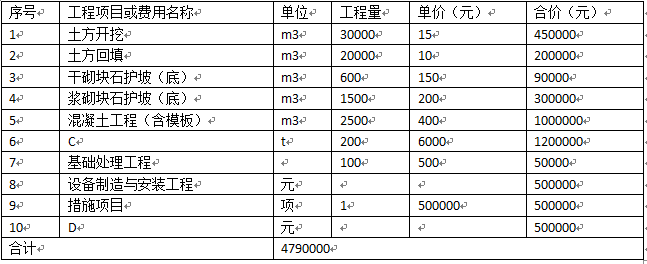

事件2:投标人B提交了已标价工程量清单(含已标价工程量清单计算附件),投标报价汇总如表3所示。
投标报价汇总如表
合同编号:XX-SG-01项目名称:某河道治理工程施工1标。

事件3:合同中关于砌体工程的计量和支付有如下约定:
1.砌体工程按招标图纸所示尺寸计算的有效砌筑体以m3为单位计量;2.浆砌块石砂浆按有效砌筑体以m3为单位计量;3.砌体工程中的止水设施、排水管、垫层及预埋件等费用,包含在砌体项目有效工程量单价中,不另行支付;4.承包人按合同要求完成砌体建筑物的基础清理和施工排水等工作所需的费用包含在措施项目费用中,不另行支付。
【问题】

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

某大型水电站工地,施工单位A在重力坝浇筑过程中,管理人员只在作业现场的危险区悬挂了警示牌,夜间施工时,却发生了高空坠落死亡3人的事故。工程建设期间,还时常发生当地群众到建设管理单位及施工工地大量聚集事件。当工程某隐蔽部位的一道工序施工结束,在未通知监理人员到场检验的情况下,为赶施工进度,项目经理紧接着就指挥完成下道工序的浇筑。

【不定项选择题】

GATS和GATT1994项下的最惠国待遇的不同是(  )。

A.

都要求立即的无条件的最惠国待遇

B.

前者允许例外,而后者不允许例外

C.

前者包括了国民待遇方面的待遇,而后者没有包括

D.

前者适用于同类服务和服务提供者,后者适用于同类产品

【不定项选择题】

【背景资料】
某水库除险加固工程包括土石坝加固、溢洪道闸门更换及相关设施设备改造。发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订施工合同,合同约定:(1)合同工期240天,2018年10月15日开工;(2)新闸门由发包人负责采购,2019年4月10日运抵施工现场,新闸门安装调试于2019年5月15日完工。
由承包人编制并经监理人批准的施工进度计划如图3所示(单位:天;每月按30天计;节点①最早时间按2018年10月14日末计)。

图3  施工进度计划
施工中发生了如下事件:
事件一:由于征地拆迁未按合同约定时间完成,导致“老坝坝坡清理”于2019年1月25日才能开始。为保证安全度汛,监理人要求承包人采取赶工措施,确保工程按期完成。承包人为此提出了土石坝加固后续工作的赶工方案:
第一步,将“坝体填筑”和“坝坡护砌”各划分为2个施工段组织流水施工,按施工段Ⅰ、施工段Ⅱ依次进行,各工作持续时间见表3,其他工作逻辑关系不变;
第二步,按照费用增加最少原则,根据表3进行工期优化,其他工作均不做调整。承包人向监理人提交了调整后的进度计划及赶工措施,报监理人审批后实施。
    表3  土石坝加固后续工作时间-赶工费用

工作代码

工作名称

持续时间(天)

最短持续时间(天)

赶工费用

(万元/天)

B

老坝坝坡清理

15

15

C1

坝体填筑Ⅰ

35

34

1.5

C2

坝体填筑Ⅱ

25

23

1

D1

坝坡护砌Ⅰ

35

33

2.5

D2

坝坡护砌Ⅱ

30

29

2

E

坝顶道路重建

30

28

1.8


事件二:新闸门于2019年3月18日运抵施工现场,有关人员进行了交货检查和验收,核对了制造厂名和产品名称等闸门标志内容。承包人负责新闸门的保管,新闸门提前运抵现场期间发生保管费用3万元。
事件三:为保证闸门安装调试工作顺利进行,在闸门及埋件安装前,承包人按有关规范要求核验了设计图样、施工图样和技术文件;发货清单、到货验收文件及装配编号图等资料。

【不定项选择题】

【背景资料】
某河道整治工程的主要施工内容有河道疏浚、原堤防加固、新堤防填筑等。承包人依据《水利水电工程标准施工招标文件》(2009年版)与发包人签订了施工合同,工期9个月(每月按30天计,下同),2015年10月1日开工。

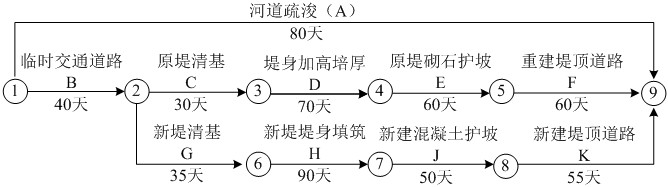

承包人编制并经监理人同意的进度计划如图2所示。

图2  施工进度计划图
本工程施工中发生以下事件:
事件一:工程如期开工,但因征地未按期完成,导致“临时交通道路”推迟20天完成。发包人要求承包人采取赶工措施,保证工程按合同要求的工期目标完成。承包人确定了工期优化方案:(1)“原堤防加固”按增加费用最小原则进行工期优化,相应的工期优化—费用关系见表2-1;(2)“新堤填筑”采用增加部分关键工作的施工班组,组织平行施工优化工期,计划调整—费用增加情况见表2-2;(3)河道疏浚计划于2015年12月1日开始。
表2-1  “原堤防加固”工期优化—费用表

表2-2  “新堤填筑”计划调整—费用增加表

项目部按优化方案编制调整后的进度计划及赶工措施报告,并上报监理人批准。
事件二:项目经理因患病经常短期离开施工现场就医。鉴于项目经理健康状况,承包人按合同规定履行相关程序后,更换了项目经理。
事件三:承包人在取得合同工程完工证书后,向监理人提交了完工付款申请(包括发包人已支付承包人的工程款),并提供了相关证明材料。
事件四:承包人在编制竣工图时,对其中图面变更超过1/3的施工图进行了重新绘制,并按档案验收要求进行编号和标注。

【不定项选择题】

【背景资料】

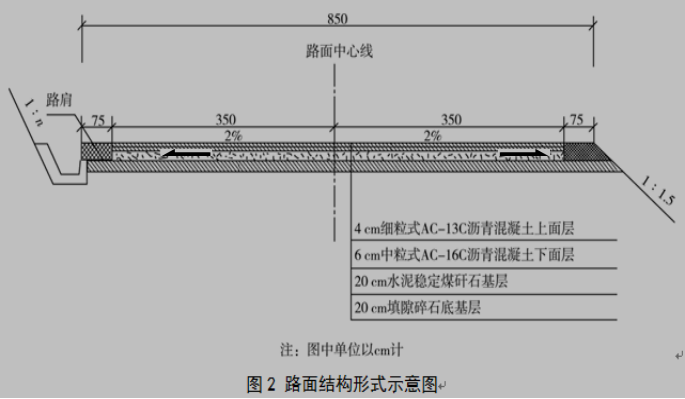

某等外级公路,起讫桩号K0+000~K7+300,沿途经过工业废矿区域,该地多雨潮湿、雨量充沛,随着当地旅游资源的开发,该路段已成为重要的旅游公路。经专家论证,确定该等外级公路升级改造成三级公路,路面结构形式如图2所示。

施工中发生如下事件:

事件一:施工单位结合当地的自然条件,采用最适合的A去施工填隙碎石底基层,部分做法如下:

①集料层表面空隙全部填满后,立即用洒水车洒水,直到饱满。

②用轻型压路机跟在洒水车后碾压。

③碾压完成的路段应立即将表面多余的细抖以及细料覆盖层扫除干净。

事件二:施工单位对水泥稳定煤矸石混合料进行了不同龄期条件下的强度和模量试金以及温度收缩和干湿收缩试验等,评价其特性。

事件三:为加快施工进度,施工单位编制施工组织设计时,决定采用搭接流水方式施工。通过分析各结构层的施工速度,得出前道工序速度快于后道工序速度,以此确定了工序之间的搭接类型。

事件四:因该旅游公路不能中断交通,施工单位水泥稳定煤矸石基层施工完毕后,不能及时捕筑沥青混凝土面层,在基层上喷洒透层油后,采用层铺法表面处治铺筑了相应的功能层B。

事件五:K5+000~K10+000段具备先行施工条件,施工单位决定将该段底基层、基层划分为4个施工段进行流水施工,持续时间见表1。待基层施工完成后,对下、上面层不分段组织顺序作业,各层施工时间均为4天,底基层与基层,基层与下面层之间的技术间歇均为4天。

【不定项选择题】

根据上述资料,A 公司 2024 年度营业收入总额是()万元。

A.

1890

B.

1735

C.

1895

D.

1985

【不定项选择题】

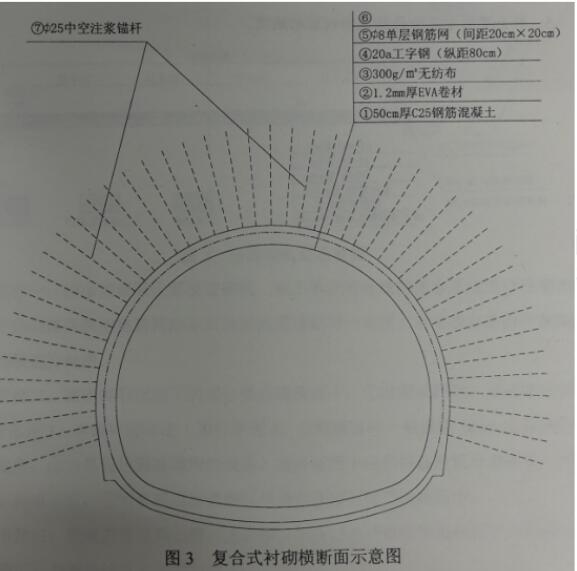

【背景资料】某隧道为上、下行双线四车道隧道,其中左线长858m,右线长862m,隧道最大埋深98m,净空宽度9.64m,净空高度6.88m,设计车速为100km/h,其YK9+928一YK10+004段为V级围岩.采用环形开挖留核心土法施工,开挖进尺为3m。该段隧道复合式村砌横断面示意图如图3所示,采用喷锚网联合支护形式,结合超前小导管作为超前支护措施,二次村砌采用灌注混凝土.初期支护与二次衬砌之间铺设防水层。


在一个模筑段长度内灌注边墙混凝土时,施工单位为施工方便,先灌注完左侧边墙混凝土,再灌注右侧边墙混凝土。  施工单位根据《公路桥梁和隧道工程施工安全风险评估指南(试行)》,在总体风险评估基础上,对YK9+928~YK10+004段开展了专项风险评估,确定风险等级为V级,撰写了风险评估报告。报告内容包括:评估依据、工程概况…

【不定项选择题】

【背景资料】
某机场工程建有一条2800m的跑道、一座20000m2的航站楼、一座4000m2的航管楼和塔台。跑道上设有I类精密进近灯光系统和I类仪表着陆系统、测距仪(与仪表着陆系统合装)、PAPI灯,滑行道和站坪设立了滑行引导标记牌、标志物、停机泊位引导系统等设施。现该机场各项工程已进行了自检,部分项目需进行飞行校验。

【不定项选择题】

某安装公司总承包某项目气体处理装置工程,业主已将其划分为一个单位工程,包括土建 工程、设备工程、管道工程等分部工程。其核心设备的气体压缩机为分体供货现场安装,气体 处理装置厂房为钢结构,厂房内安装 2 台额定吊装重量为 30/5t 桥式起重机。安装公司编制了 压缩机吊装专项施工方案,计划在厂房封闭和桥式起重机安装完成后,进行气体压缩机的吊装; 自重 30t 以上的压缩机部件采取两台桥式起重机抬吊工艺,其余部件采用单台桥式起重机吊 装。安装公司组织了吊装专项施工方案的专家论证,专家组要求完善方案审核、审查及签字手 续后,进行了方案论证。专项施工方案审批通过后,安装公司对施工人员进行方案交底,在压 缩机底座吊装固定后,进行压缩机部件的加装调整,重点是压缩机轴瓦、轴承等运动部件的问 隙运和压紧调整等,保证了压缩机安装质量。在压缩机试运行阶段,安装公司向监理提交了单 机试运行申请,监理工程师经查验后,提出压缩机还不具备单机试运行条件,因安装公司除润 滑油系统循环清洗合格外,还有其他设备、系统均未进行调试。安装公司完成调试后,压缩机 单机试运行验收合格。

【不定项选择题】

【背景资料】某市政公司承建某半地下水池工程,内部平面净尺寸为15m*15m,设计水深6m。现浇钢筋混凝土结构,混凝土结构的设计强度为C40,抗渗等级P10。底板厚度1.0m,顶板厚度0.6m。由于地下水位较高,需设置抗浮灌注桩。设计结构图如下:

事件一:批准的施工方案明确施工工序如下:
灌注桩成孔→灌注桩吊放钢筋笼→灌注桩浇筑混凝土→①→基坑放坡开挖→②→浇筑混凝土垫层→底板施工→③→顶板施工→④→池壁外防水层施工→池壁保护层施工→回填土
事件二:侧壁浇筑采取外模一次到顶,内模分段随浇随支;对拉螺栓采取圆形止水环,止水环和对拉螺栓点焊固定。
事件三:监理要求对施工缝等薄弱位置采取妥善的防水处理措施。
事件四:满水试验过程中,施工单位确定了注水次数;并按照规范计算了注满时的浸湿面积。
事件五:顶板施工采用搭设满堂支架现浇施工。
