【不定项选择题】

【背景资料】
某招标人就一河道疏浚工程进行公开招标.招标公告分别在中国采购与招标网(www.chinabidding.com.cn)和该省水行政主管部门指定的某网站刊登。在某网站刊登的招标公告要求投标人购买招标文件时须提交信用等级材料,而在中国采购与招标网刊登的招标公告无此条要求。
招标文件的合同条款按照《水利水电工程标准施工招标文件》(2009年版)和《堤防和疏浚工程施工合同范本》编制,并约定如下内容:
(1)本工程保修期为1年,自工程通过合同完工验收之日起计算。
(2)疏浚土方的工程量增加超过15%视为变更。超出部分相应结算单价减少10%。共有A、B、C、D、E五家投标人参加开标会议。投标人A的委托代理人因临时有事,在递交投标文件后离开开标会场。投标人B认为投标人A的委托代理人未参加开标会议,应按废标处理。招标人认为投标人A已递交投标文件,虽然其授委托代理人未参加开标会议并签字确认其投标报价等关键唱标要素.但应视为投标人A默认唱标要素,未按废标处理。
评标委员会在评标过程中发现投标人C的投标文件报价清单中,某一项关键项目的单价与工程量的乘积较其相应总价多10万元。评标委员会经集体讨论后决定,为避免因修改投标人C的投标报价使得其他投标人的报价得分和顺序发生变化,向投标人C发出澄清通知,要求其确认投标总报价不变.修改其关键项目的单价。评标委员会在评标过程中发现投标人D的投标文件中,投标函中投标报价与工程量清单中的投标报价不一致;而招标文件约定,投标人修改投标报价应相应修改工程量清单中的单价与相应合价,否则按废标处理。评标委员会经集体讨论决定,投标人D的投标文件按废标处理,而某一评委认为,投标人D的投标报价应按算术错误进行修正,故拒绝在评标报告上签字。最终,评标委员会推荐投标人E为第一中标候选人。招标人确定投标人E为中标人,并与之签署施工承包合同。
施工过程中,投标人E首先进行充填区围堰清基。清基完成后,投标人E未通知监理人到场验收即进行后续施工。监理人在其施工几日后,要求投标人E进行局部开挖,以检查清基工作质量。经检查,监理人确认投标人E的清基质量合格。该月投标人提出如下结算单,并要求工期顺延1天。

应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【背景资料】某煤矿由于生产需要进行改扩建,需要增加一主井井筒及井下巷道,委托一招标公司在全国指定的刊物上发表招标公告,有8家单位购买标书,期间发生如下事件:
事件一:7月7日-9日进行标书销售,投标截止日期为8月20日。由于有3家意向单位提出需要到现场进行踏勘。建设单位于7月20日组织3家意向单位到现场进行踏勘。
事件二:8月20日如期开标,评标委员会发现以下问题:A、B两家施工单位的投标保证金出自同一账户;C、D单位项目技术负责人为同一人;E单位的报价远远低于其他单位报价。
事件三:经评标委员会讨论,施工单位F综合得分最高,评标委员会将施工单位F确定第一中标人。建设单位于施工单位F签订了劳动合同并备案,然后退还施工单位的投标保证金。后来建设单位就施工工期及工程价款进行协商,并修订了合同中相应条款并重新签订了劳动合同。

【不定项选择题】

某施工单位承建一项新建道路工程,在桩号K1+120-K1+141跨河段新建一座跨河桥,桥梁全长21m,宽24m,桥梁上部结构为预应力钢筋混凝土T梁。

项目部进场后,按照施工方案组织施工,T梁在预制构件厂加工完成,运输至施工现场吊装。设计要求T梁混凝土强度达到90%且龄期不少于7d时,方可进行预应力张拉。预制厂在每片T梁混凝土浇筑时,除制作标养试块外还制作了同条件试块作为备用。

为保证上部结构顺利施工,项目部做了以下工作:

事件一:对运梁路线进行调查,并办理了相关手续,编制吊装运输方案并进行了审批;

事件二:对吊装场地作业环境进行复核,吊机站位和运输车位进行必要的硬化处理;

事件三:复核垫石混凝土强度、平整度、坡度、支座平面位置及轴线,支座安装完成后,在T梁安装前进行了验收;事件四:T梁运输吊装前,对起吊设备、运输车辆进行了确认,验收后进行吊装;T梁吊装就位后对T梁进行临时支撑,横向连接固定工作,所有T梁全部安装完成后,进行T梁翼缘板联接部位施工,翼缘板联结部位如图2所示:

(图片暂缺)


【不定项选择题】

背景:某矿建施工单位的一个掘进工作队正在进行井下运输大巷的施工,施工方法是钻眼爆破、两掘一喷,每天两班掘进、一班支护。该掘进队有关爆破工作的主要内容安排实施如下:
(1)打眼放炮班班长和放炮员负责领取炸药和雷管,并随身携带与其他工人一起乘罐笼到井下工作面。
(2)班长与放炮员负责检查钻眼工作质量,与其他工人一起进行装药连线。装药连线完毕确认无误后,由班长取出放炮器钥匙交给放炮员放炮。
(3)放炮通风后,工人立即进入工作面敲帮问顶,处理危岩。
(4)放炮员整理放炮工具,处理剩余的炸药和雷管,炸药存放在工作面附近的躲避硐室内,雷管存放到井下炸药库。
(5)当工作面出现盲炮时,在距离盲炮 200~300 ㎜的地方钻一倾斜炮眼,眼底与盲炮眼底相聚 100㎜,重新进行装药引爆。

【不定项选择题】

【背景资料】某施工单位承建一井下半圆拱形硐室,硐室墙高8m、宽6m。地质资料显示,围岩中等稳定,瓦斯含量低。该硐室采用光面爆破掘进,铺网喷支护,喷射混凝土强度为C20,喷层厚度为200mm,初喷厚度50mm,复喷厚度150mm。
施工过程中发生了如下事件:
事件1:为加快掘进进度,施工单位拟采用全断面一次爆破作业方式,并编制了施工安全技术措施。监理单位审核后认为不妥,建议采用正台阶工作面施工方法,并要求严格执行“一炮三检”和“三人连锁爆破”制度。
事件2:某日探水钻进时,发现钻孔出水量突然增大并有顶钻现象,因钻进深度尚未达到施工方案要求,工人准备继续钻进以进一步观察出水量。
事件3:某次监理工程师在检查井下工作面喷射混凝土等工作时发现:喷浆工手持喷头离帮部3米,喷嘴指向与受喷面应保持45°夹角;喷射混凝土分两次进行,初喷混凝土50mm后间隔3h直接进行复喷。监理工程师要求施工单位整改。

【不定项选择题】

A公司承接某地一处大型吊装运输总承包项目,有80~200t大型设备26台。工程 内容包括大型设备卸船后的陆路运输及现场的吊装作业。施工作业地点在南方沿海地 区,工程施工特点为:工程量大、工期紧、高空作业多、运输和吊装吨位重。
A公司按照合同要求,根据工程的施工特点,分析了该工程项目受外部环境因素的 影响,项目部成立了事故应急领导小组进行应急管理,根据施工现场可能发生的施工生 产突发事件,编制了专项应急预案,并对应急预案进行了培训。
应急预案培训的内容有:
(1)培训应急救援人员,熟悉应急救援预案的实际内容和应急方式,明确各自在 应急行动中的任务和行动措施。
(2)培训员工在紧急情况发生后有效的逃生方法。
(3)培训有关人员应急救援预案和实施程序修正和变动的情况。
A公司将大型工艺设备卸船后的陆路及厂内运输任务分包给B公司。针对80~200t 大型设备吊装,B公司确定所有设备的吊装采用履带起重机吊装,租赁一台750t履带 起重机和一台200t履带起重机。B公司组织专业技术人员编制大型设备吊装方案,优化吊装工艺,并对影响大型吊装的质量影响因素进行了预控。
在运输一台重115t、长36m的设备时,A公司的代表曾提出过要用150t拖车运输。 但B公司由于车辆调配不能满足要求,采用了一台闲置数月的停放在露天车库的100t 半挂运输车进行运输,设备装上车后没有采取固定措施,运输前和运输中没有安全员或 其他管理人员检查、监督。运至厂区一个弯道时,半挂车拐弯过急,设备自车上摔下损 坏,除了保险公司赔偿外,业主还直接损失15万元。经查,B公司没有制定设备运输 方案,也没有安全技术交底记录。

【不定项选择题】

2020 年 1 月 8 日,甲公司成立,张某为法定代表人,李某为财务人员。1 月 10 日李某携带资料到 P 银行申请开立了基本存款账户。1 月 15 日甲公司在 Q 银行申请开立了基本建设资金专户、1 月20 日甲公司签发一张金额为 360 万元、由 P 银行承兑的电子商业汇票交付乙公司。乙公司因急需资金,于5 月 6 日向M 银行申请办理了汇票贴现。

要求:根据上述资料,不考虑其他因素,分析回答下列小题。

P 银行承兑该汇票应当办理的手续是()。

A.
审查甲公司的资格与资信
B.
对汇票真实交易关系在线审核
C.
与甲公司签订承兑协议
D.
收取甲公司承兑手续费
【不定项选择题】

【背景资料】
南岭排涝泵站规模大(2)型总装机流量180m3/s,项目划分为一个单位工程。在单位工程质量评定过程中,发生了以下事件:
事件1:压力水箱分部工程施工过程中,发生了混凝土施工质量缺陷,施工单位认真填写了质量缺陷备案表,向监理进行了备案。
事件2:单位工程完工后,项目法人组织设计单位、监理单位成立了工程外观质量评定组。评定组由4人组成,其中高级工程师2名,工程师1名,助理工程师1名。竣工验收主持单位发现评定组织工作存在不妥之处并予以纠正。
事件3:单位工程质量评定的其他有关资料如下:①工程划分为1个单位工程,9个分部工程; ②分部工程质量全部合格,优良率为77.8%; ③主要分部工程为闸室段分部工程、地基防渗和排水分部工程,其中,闸室段分部工程质量为优良; ④施工中未发生质量事故; ⑤单位工程施工质量检验与评定资料齐全; ⑥工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。
事件4:单位工程外观质量评定组验收结论为:本单位工程质量等级为优良,并报质量监督机构核备。

【不定项选择题】

某施工单位承建一项沉砂池新建工程,地处城市郊区,水池设计尺寸为内部净宽10m,净长10m,侧壁厚度0.5m,底板厚度0.6m,顶板厚度0.5m,水池设计混凝土强度C40,抗渗等级P8。施工采取明挖放坡结构,边坡坡度1:1,边坡采取厚度100mm的锚杆喷射混凝土支护,垫层厚度0.1m,垫层混凝土强度C10。施工简图如下图所示:



施工单位进场后调研发现,周边有现有道路一条,现有快速路高架桥一条。经批准,基坑开挖采取真空井点降水的方式,水位将至坑底以下0.5m。考虑到降水对周边环境的影响,采取在基坑单侧设置一排降水井。并对高架桥的桩基采取注浆加固。

边坡支护采取喷射混凝土,施工进场挖掘机、渣土运输车、洒水车、混凝土运输罐车,尚缺少必要的护坡施工机械。

水池侧壁分2次浇筑,第一道施工缝设置在底板加强角以上200mm处,第二道施工缝拟设置在大样图A中位置1、位置2、位置3的某处。顶板采取搭设满堂钢管支架现浇。

监理工程师审查施工方案,指出图中缺少降排水设施。


【不定项选择题】

根据资料 (2),下列各项中,甲企业销售原材料的会计处理正确的是 (    )。

A.

 应收账款增加 113 万元

B.

 主营业务收入增加 100 万元

C.

 其他业务收入增加 100 万元

D.

 主营业务成本增加 30 万元

【不定项选择题】

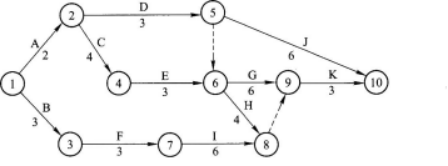

【背景资料】甲公司承接了某一级公路K10+120~K18+280段的路基路面施工任务,施工前编制了如下双代号网络计划,并通过监理审批。


根据与业主所签的施工合同,甲公司将K14+270~K15+300段的路基及防护工程分包给乙公司,乙公司再将部分劳务工作交由丙公司承担,并签订了合同。该项目在准备阶段和实施中发生了如下事件:

事件一:施工准备阶段,施工单位了解了工程地点的地形、工程地质、水文地质和水文条件,掌握了地基土壤种类及其物理力学性质、各层土的厚度及标志、周围地区地下水位和地面排水情况,并办理了设计提供的控制桩的交接手续。

事件二:施工单位紧缺一台架桥机,项目经理安排物资供应部门到市场租赁一台架桥机,经监理工程师验收合格后立即投入使用。

事件三:为便于统一进行安全管理,乙公司现场安全管理人员由甲公司安全管理人员兼任。

事件四:项目实施过程中由于质地勘探资料与实际不符,导致F工作停工35天,甲公司为此向业主提出工期索赔。

事件五:完工后,丙公司以分包人名义向甲公司和业主申请业绩证明。
