【不定项选择题】

【背景资料】某井巷工程、建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月,按合同约定,施工总承包单位将井筒支护工程分包给了符合资质要求的专业分包单位。

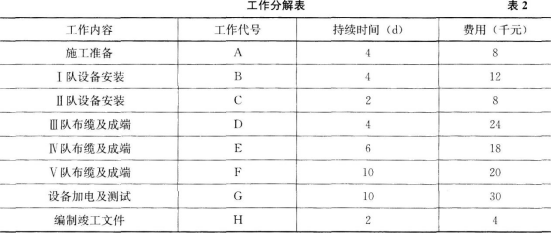

施工总承包单位提交的施工总进度计划如下图所示(单位:月),该计划通过了监理工程师的审查和确认。

合同履行过程中、发生了如下事件:
事件1:专业分包单位将井筒支护专项施工方案报送监理工程师审批,遭到了监理工程师拒绝,在井筒支护施工过程中,由于专业分包单位没有按设计图纸要求施工。监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。
事件2:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G骨折停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。

应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

(四)背景资料
某施工单位承包一矿井的边界回风井井筒及相关井下巷道工程,回风井井筒净直径6m,井深500m,承担的井下巷道施工工程量计3500m。该井筒所遇冲积层厚度仅3m,采用普通法施工。建设单位为了赶在冬季前开工,给施工单位下达了提前1个月(较合同开工时间)开工的开工令,并提供了如下资料:
(1)回风井工业广场等高线图及购地范围图;
(2)回风井井筒位置坐标;
(3)回风井井筒检查孔资料;
(4)回风井井筒施工图。
施工单位依据建设单位提供的资料编制了施工组织设计。为加快井筒施工速度,保证所承担工程连续施工,施工单位合理选择了施工设备,并经过紧张的筹备,按照建设单位的要求,仓促开工,但是没有做好劳动力准备。开工时,工广场地平整仍在进行,场内场外仅有农村原有道路。开工后出现了如下事件:
(1)由于开工日期提前,施工材料筹备时间仓促,货源渠道没有全部落实,备料不足,造成开工后不久便停工待料。
(2)风井开工后,施工单位接到新来的回风井平面布置图,发现主提升机占据了部分永久通风机房位置。
(3)由于农村道路的使用条件未谈妥,施工车辆常在工业广场外受堵。场内道路也因未形成而不畅,致使工程时干时停,施工进展缓慢,给施工单位经济效益造成严影响。
处理好这些事件后,施工单位在项目的优化和设计优化的基础上进行了施工组织设计的优化工作,统筹规划、明确分工、加强协作,采取“四结合”的方式加强准备工作,保证了准备工作的质量和进度;并加强材料费用开支,各项费用指标顺利完成,有效地保证了总工期。

【不定项选择题】

TRIPS协定没有采纳的《伯尔尼公约》规定的权利是(  )。

A.

出租权

B.

精神权利

C.

表演权

【不定项选择题】

【背景资料】
某建设单位就120万吨煤矿矿井井筒工程和一工业厂房工程编制了招标文件,招标文件中规定该工程投标报价执行《建设工程工程量清单计价规范》。经过对5家投标单位评标后,确定甲施工单位中标,建设单位与该中标单位签订了施工总承包合同。合同部分条款约定:本工程采用综合单价计价模式,工程材料预付款为合同金额(扣除措施费和暂列金额)的10%。
在工程投标及施工过程中,发生下列事件:
事件一:在投标过程中,乙施工单位在投标总价基础上下浮5%进行报价,并给出了书面说明。经评标小组核算后,发现该施工单位报的下浮部分包含有不可竞争性费用,最后给予废标处理。
事件二:工程开工后不久,施工单位项目经理王某因个人原因与单位解除劳动合同,施工单位决定由项目副经理李某担任项目经理。
事件三:甲施工单位与建设单位签订施工总承包合同后,项目部技术负责人主持并组织编制了详细施工组织设计,经该项目经理审批后报监理审核,组织实施。
事件四:在厂房基坑开挖施工过程中,发现地质勘查报告中未显示的大型报废设备基础。经施工单位及时与业主和监理协商,确定以爆破的方式进行拆除,项目部编制了拆除爆破方案。实施后发生费用12万元,考虑管理费及利润等综合费用为14.4万元,工期拖延7天,甲施工单位按照合同约定及时向建设单位递交了索赔报告。

【不定项选择题】

法院调解应遵循的原则有(      )。

A.

自愿原则

B.

合法原则

C.

高效原则

D.

查明事实、分清是非原则

【不定项选择题】

某公司承接一项体育馆机电安装工程,建筑高度35m,屋面结构为复杂钢结构,其下方布置空调除湿、虹吸雨等机电管线,安装高度18~28m。混凝土预制看台板下方机电管线的吊架采用焊接H型钢作为转换支架,规格为WH350×350。

公司组建项目部,配备了项目部负责人、技术负责人和技术人员。其中现场施工管理人员包括施工员、材料员、安全员、质量员和资料员。项目部将人员名单、数量和培训等情况上报,总承包单位审查后认为人员配备不能满足项目管理的需求,要求进行补充。

在H型钢转换支架制作过程中,监理工程师检查发现有H型钢存在拼接不符合安装要求的情况,详见图1,项目部组织施工人员返工后合格。

体育馆除湿风管采用直径 DN800 的镀锌圆形螺旋缝风管,为外购风管,标准节长度4m,总计140节。风管加工前进行现场实测实量,成品直接运至现场,检验合格后随即安装。为加快施工进度和降低成本,项目部进行了风管吊装重力计算和安装工艺研究,采取每3节风管在地面组装并局部保温后整体吊装的施工方法,自行研制风管吊装卡具,用4组电动葫芦配合2台曲臂车完成风管的起吊、支架固定和风管连接。根据需求限定7~8人配合操作,并购买了上述人员的意外伤害险,曲臂车操作人员取得了高空作业操作证。除

湿风管安装共节约成本约10万元。

项目部对空调机房安装质量进行检查,情况如下:风管安装顺直,支吊架制作采用机械加工方法:穿过机房墙体部位风管的防护套管与保温层间有20mm的缝隙;防火阀距离墙体 500mm;为确保调节阀手柄操作灵敏,调节阀体未进行保温;因空调机组即将单机试运行,项目部已将机组的过滤器安装完成。


【不定项选择题】

【背景资料】
某市A焦化厂有职工800人,安全管理人员20人。生产设备主要有洗涤塔、储罐、储槽、分离器等共计160个,其中精制区域有5个360m3和3个200m3 苯储罐。煤气净化加工生产装置处于带压、高温下运行,所涉及的主要介质有苯类、氢气、二硫化碳、煤气、焦油、萘、酚等易燃易爆危险化学品。
2005年1月15日该厂进行焦炉检修, 17时30分焦炉停止加热, 18时27分焦炉烟道发生爆炸。大烟囱下部检修口被炸开,烟道地下室面有部分砖被炸出。分烟道吸力翻板炸坏。炉顶看火孔盖被炸出。该事故造成3人受伤,直接经济损失1000万元。
经调查,造成该起事故的原因为:①停止加热时只是用交换机停止了煤气的加热,并没有关闭地下室高炉煤气旋塞; ② 高炉煤气压力高,使煤气直接由废气阀进入了烟道,达到了煤气爆炸极限。
事故发生后该企业开展自查工作,及时消除隐患,预防事故再次发生。将企业安全管理融入日常企业管理体系中并作为主要内容,逐个要素抓好落实,定期组织评估,分析查找薄弱环节,持续改进,进一步提升企业安全管理的科学性、系统性。加强生产组织管理,正确处理安全与生产的关系,践行“安全第一、预防为主、综合治理”的安全生产方针,有效防范重特大事故发生。
根据以上场景,回答下列问题(共26 分):

【不定项选择题】

财产保险是保险人对财产或其有关利益,在发生保险责任范围内的灾害事故所遭受的经济损失给予补偿的保险。财产保险中的财产,指一切物质财富,包括一切动产、不动产、固定的或在流动中的财产,以及在制造的或制成的,因而财产保险的范围很广泛,除了人身保险以外的各种保险均可列入其中。财产保险的保险标的也有其特点。如工厂机器设备因火灾受损而被迫停工停产引起的生产利润及各项有关费用的损失等,都属财产保险标的。

根据以上材料回答(1)~(3)题。


【不定项选择题】

【背景资料】某施工单位承接了一条二级公路的隧道施工项目,隧道全长1200m,设计净高5m,净宽12m,最大埋深20m,为单洞双向行驶的两车道隧道。该地段地质条件复杂,勘探表明其围岩主要为弱风化硬质页岩,属IV~V级围岩,稳定性差。由于地下水发育,特别断层地带岩石破碎,裂隙发育。根据专家论证,该隧道有可能产生大型突水突泥地段。为保证施工安全,施工单位在该遂道施工中采用了超前地质预报,并进行监控量测。
    施工单位针对该项日编制了专项施工方案,其中包括工程概况、编制依据、劳动力计划等内容。针对该隧道施工过程中有可能出现突水安全事故的特点,编制了应急预案。
 在施工过程中,由于管理人员安全意识薄弱,隧道开挖过程中未严格按照安全要求进行及时支护,使洞身开挖面至支护面长达15m未支护,最后出现未支护洞身出现坍塌,导致正在工作的15人全部被埋,经极力抢救,3人获救,其余12人全部遇难。

【不定项选择题】

(二)2019年3月5日,黄某与甲公司签订了为期1年的劳动合同。双方在劳动合同中约定:黄某3月20日上班试用期为2月;公司每月28日支付劳动报酬试用期满后公司为黄某缴纳社会保险费;黄某如提前辞职,需向公司支付违约金1万元。劳动合同签订后,黄某按公司要求于2019年3月15日提前到公司上班,3月28日黄某收到首月工资。因公司没有为其缴纳社会保险费黄某于2019年7月15日辞职,要求公司支付经济补偿。甲公司以劳动合同尚未期满为由拒绝,并要求黄某支付违约金。双方由此发生劳动争议。已知:黄某在甲公司实行标准工时制,其月平均工资为5000元,当地职工上年度月平均工资为5500元。

要求根据上述资料,不考虑其他因素,分析回答下列小题。


【不定项选择题】

根据资料(2),下列各项中,甲公司购入用于发放非货币性福利的电暖器及其不可抵扣增值税进项税额的会计处理正确的是()。

A.
购入商品时: 借:库存商品 160000 应交税费——应交增值税(进项税额)20800 贷:银行存款 180800
B.
购进该批商品用于职工福利,经税务机关认证时: 借:应交税费——应交增值税(进项税额)20800 贷:应交税费——待认证进项税 额20800
C.
不可抵扣增值税进项税额转出时: 借:库存商品 20800 贷:应交税费——应交增值税(进项税额转出)20800
D.
购入商品时: 借:库存商品160000 应交税费——待认证进项税额20800 贷:银行存款 180800
