【背景资料】
某大桥主桥为四跨一联的预应力混凝土连续箱梁桥,最大跨径120m,主桥墩柱高度为16〜25m,各梁段高度为2.7〜5.6m。主桥0号、1号梁段采用搭设托架浇筑施工,其余梁段采用菱形桁架式挂篮按“T”型对称悬臂浇筑。
事件1:施工单位在另一同类桥梁(最大梁段重量与截面尺寸与本桥均相同)施工中已设计制作了满足使用要求的菱形桁架式挂篮,单侧挂篮结构及各组成部件如图3-15所示,经技术人员验算校核,该挂篮满足本桥施工所要求的强度和刚度性能,且行走方便,便于安装拆卸,按程序检查验收合格后用于本桥施工。
事件2:施工单位在施工组织设计中,制定的主桥挂篮悬臂浇筑施工工序为:①挂篮组拼就位→②安装箱梁底模及外侧模板→③安装顶板、腹板钢筋及底板预应力管道→④ →⑤安装内侧模、顶模及腹板内预应力管道→⑥安装顶板钢筋及顶板预应力管道→⑦浇筑腹板及顶板混凝土→⑧→⑨穿预应力钢丝束→⑩→封锚及预应力管道压浆→挂篮前移就位。
事件3:施工单位编写了挂篮悬臂浇筑安全专项施工方案,制定了详细的安全技术措施,设置了合格的登高梯道、高处作业平台及护栏,做好个人安全防护,施工前组织有关人员进行安全技术交底。
【背景资料】某施工单位承担了某矿业工程的施工。在施工过程中,因不可抗力事件造成损失。承包人及时向项目监理机构提出了索赔申请,并附有相关证明材料,要求补偿的经济损失如下:
(1)施工现场的待安装设备损失26万元。
(2)承包人受伤人员医药费、补偿金4.5万元。
(3)施工机具损坏损失12万元。
(4)施工机具闲置、施工人员窝工损失5.6万元。
(5)工程清理、修复费用3.5万元。
【背景资料】
某高速公路M合同段,路面采用沥青混凝土,路线长19.2km。该路地处平原地区,路基横断面以填方3~6m高的路堤为主,借方量大,借方的含石量40%~60%。地表层以黏土为主,其中K7+200~K9+800段,地表层土厚7~8m,土的天然含水量为40%~52%.地表无常年积水,孔隙比为1.2~1.32,属典型的软土地基。结合实际情况,经过设计、监理、施工三方论证,决定采用砂井进行软基处理,其施工工艺包括加料压密、桩管沉入、机具定位、拔管、整平原地面等。完工后,经实践证明效果良好。
在施工过程中,针对土石填筑工程,项目部根据作业内容选择了推土机、铲运机、羊足碾、布料机、压路机、洒水车、平地机和自卸汽车以及滑模摊铺机等机械设备。在铺筑沥青混凝土路面面层时,因沥青混凝土摊铺机操作失误致使一工人受伤,并造成设备故障。事故发生后,项目部将受伤工人送医院治疗,并组织人员对设备进行了抢修,使当天铺筑工作顺利完成。
背景材料:

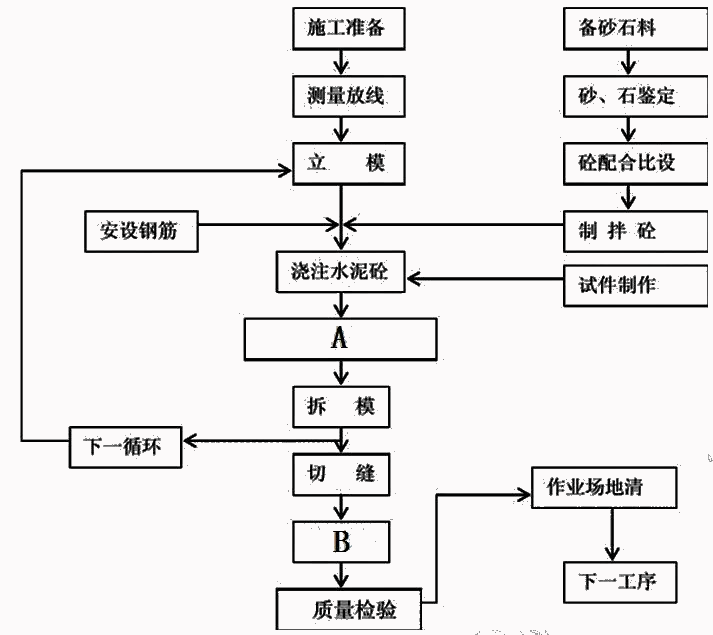

某市新建一条城市主干路工程,其中 K2+521~K3+835 为水泥混凝土路面,道路结构自下而上为: 20cm 厚级配碎石底基层、20cm 厚水泥稳定碎石基层、25cm 厚 C35 水泥混凝土面层。项目部进场后编制了整体施工组织设计,决定面层施工采用分段分幅施工,面层工艺流程如图 1 所示;水泥混凝土面层施工时正值夏季,气温较高,项目部针对夏季面层施工采取了措施防止面层开裂,分幅施工时面层部分接缝布置如图 2 所示。


【背景资料】
某新建住宅工程,地上 18 层,首层为非标准层,结构现浇,工期 8 天。2 层~18 层为标准层,采用装配式结构体系。其中,墙体以预制墙板为主,楼板以预制叠合板为主。所有构件通过塔吊吊装。
经验收合格的预制构件按计划要求分批进场,构件生产单位向施工单位提供了相关质量证明文件。
某 A 型预制叠合板,进场后在指定区域按不超过 6 层码放。最下层直接放在通长型钢支垫上,其他层与层之间使用垫木。垫木距板端 300mm,间距 1800mm。
预制叠合板安装工艺包含:①测量放线;②支撑架体搭设;③叠合板起吊;④位置、标高确认;⑤叠合板落位;⑥支撑架体调节;⑦摘钩。
存放区靠放于专用支架的某 B 型预制外墙板,与地面倾斜角度为 60°。即将起吊时突遇 6 级大风及大雨,施工人员立即停止作业,塔吊吊钩仍挂在外墙板预埋吊环上。风雨过后,施工人员直接将该预制外墙板吊至所在楼层,利用外轮廓线控制就位后,设置 2 道可调斜撑临时固定。
验收合格后进行叠合层和叠合板接缝处混凝土浇筑。
某铁矿井口标高+136m ,提升最终中段标高-105m ,提升高度 241 m (分3 个中段,分别是+25m 、-40m 和-105m ),井底水窝深32m。 提升机房、井口及井下各提升中段马头门均设有视频监控装置。
矿井采用双滚筒单绳缠绕式提升机,采用双罐笼单层单车提升。2009年5 月完成安装后,检测机构对防坠装置进行了脱钩试验,实验结果为合格。2011年8月 31 日,检测机构对副井提升机进行了检测,对防坠装置进行了脱钩试验,其结论均为合格。 副井提升装备及有关附属设施的生产企业均取得矿用产品安全标志证书。
2012年3月 15日0时 33 分,主罐笼往井下运送铲运机工。 此时,井口信号盘为检修控制模式,井口信号工在没有转换控制模式的情况下,利用副罐笼向井下运送工人。当13 名工人进入罐笼后,信号工在摇台未完全抬起的情况下,便向提升机司机发出了开车信号。0时36分24 秒启动提升机。6s 后罐笼上端被卡住,提升机继续运行,26s后罐笼开始向井下坠落,37分时提升机司机将提升机停止,随后,钢丝绳断裂,罐笼直接坠向井底, 13 名工人全部遇难。
事故调查组经综合分析,认为防坠装置失效的原因是由于各连杆机构相对转动部位锈蚀,转动不灵活,不能有效动作所致。经现场勘察,提升机房出绳口安装的防寒防尘挡板高出松绳保护装置传动拉杆290 mm ,钢丝绳松绳时搭在挡板上,与传动拉杆接触不上,致使松绳保护装置失去作用。 其中,技术鉴定时间 10天。
综上所述,事故直接原因为井口信号工违章操作,副罐笼防坠和松绳保护装置失效。
根据以上场景,回答下列问题(1~2 题为单选题, 3~5题为多选题):
【背景资料】
某水闸工程,在施工招标文件的附件中要求投标人具有垫资能力,并写明:投标人承诺垫资每增加500万元的,评标增加1分。某施工总承包单位中标后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。施工中发生了以下事件:
事件1:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位对此提出异议。
事件2:施工总承包单位以包工包料的形式将全部结构工程分包给劳务公司。
事件3:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。
事件4:为便于底板混凝土浇筑施工,基坑四周未设临边防护;由于现场架设灯具照明不够,工人从配电箱中接出220V电源,使用行灯照明进行施工。
为了分解垫资压力,施工总承包单位与劳务公司的分包合同中写明:建设单位向总包单位支付工程款后,总包单位才向分包单位付款,分包单位不得以此要求总包单位承担逾期付款的违约责任。
为了强化分包单位的质量安全责任,总分包双方还在补充协议中约定,分包单位出现质量安全问题,总包单位不承担任何法律责任,全部由分包单位自己承担。
【背景资料】
隧道左线进口桩号Lk182+422,施工长度为1304.305米,右线进口桩号Rk182+414,
施工长度为1298米。该隧道主要穿越砂层泥岩和砂岩,岩层节理、裂隙发育,富含裂隙水。
洞门采用削竹式洞门,明洞左右洞均长16米,洞口浅埋段超前支护采用30米长管棚加小导管施工。
施工中发生如下事件:

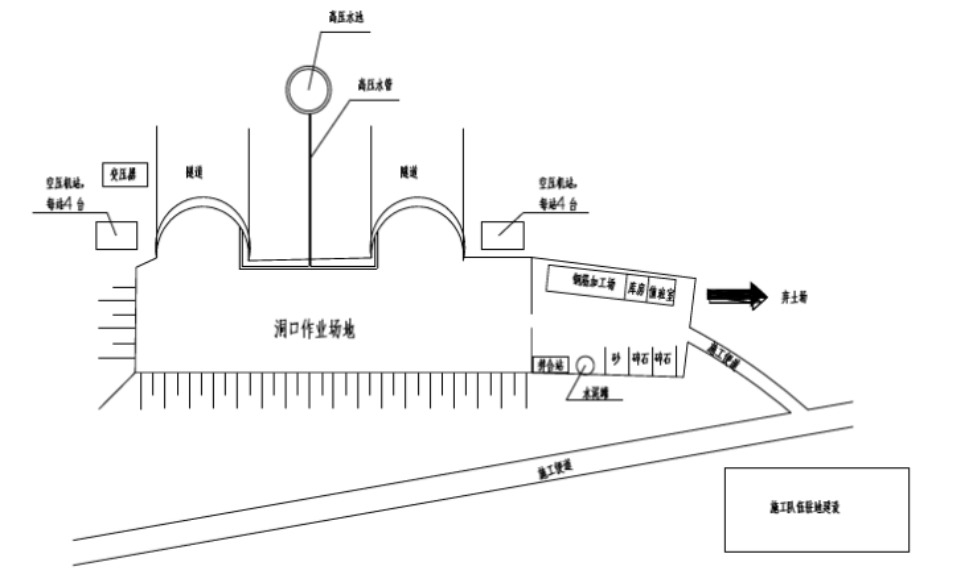

事件一:位于隧道口下方地势较平坦的位置布置了拌合站,与隧道值班室建设在一起,占地面积达到3200m2。拌合机械采用HZS50型混凝土搅拌站一台,具体布设情况见图:

拌合站建设综合考虑施工生产情况,合理划分拌合作业区、材料库、运输车辆停放区、集料堆放区,内设洗车池、污水沉淀池和排水系统。
事件二:隧道施工工序可划分为:①洞顶截水沟开挖、砌筑及洞口排水工程;②进洞辅助措施施工;③洞口土石方开挖及边、仰坡和成洞面临时防护;④浅埋段及洞口明洞模筑衬砌施工;⑤浅埋段开挖、初期支护;⑥洞身开挖;⑦洞门施工;⑧洞身初期支护;⑨仰拱和铺底;⑩洞身防排水;⑪二次衬砌;⑫洞内路面。
事件三:洞身施工中,施工单位采取如下做法:
(1)施工时要根据设计图纸和现场具体情况的要求做好地质超前预报工作,并及时反馈预报结果,以便于修改支护参数或开挖方式,确保施工和运营的安全。
(2)施工初期要做好洞口范围的排水,成洞时严禁洞口大开挖,防止滑坡及坍塌。
(3)所有喷射混凝土均采用干喷。
(4)二次衬砌施工中,采用由上到下、先拱后墙的顺序。
事件四:针对该隧道施工过程中有可能出现突水安全事故的特点,编制了应急预案。
甲公司为居民企业, 主要从事不锈钢用品的生产和销售业务, 2019年有关经营情况如下: ( 1) 产品销售收入 800万元, 销售边角料收入 40万元, 接受捐赠收入 60万元, 国债利息收入 5万元。 ( 2) 实发合理工资、薪金总额 100万元, 发生职工福利费 支出 15万元、职工教育经费支出 1.5万元,拨缴工会经费 2万元。 ( 3)全年发生业务招待费支出 8万元。 ( 4)当年发生广告费支出 120万元,上年结转未扣完的广告 费5万元; ( 5) 支付法院诉讼费 3万元, 税收滞纳金 4万元, 合同违 约金 5万元, 银行逾期利息 6万元。 企业所得税
( 6) 因管理不善一批原材料被盗, 原材料成本 10万元, 增值税进项税额 1.3万元, 取得保险公司赔款 6万元,原材料损失 已经税务机关核准。 已知: 职工福利费支出、职工教育经费支出、拨缴的工会经 费分别不超过工资薪金总额的 14% 、 8%和 2%的部分, 准予扣 除; 广告费不超过当年销售(营业) 收入的 15%的部分准予扣除; 业务招待费按照发生额的 60%扣除,但最高不得超过当年销售(营 业)收入的 5‰。 要求:根据上述资料,不考虑其他因素,分析回答下列问题。
甲公司在计算2019年度企业所得税应纳税所得额时, 准予扣除原材料损失金额的下列算式中,正确的是( )。
【背景材料】某办公楼工程。地下二层,地上十层,总建筑面积27000㎡,现浇钢筋混凝土框架结构。建设单位与施工总承包单位签订了施工总承包合同。双方约定工期为20个月,建设单位供应部分主要材料。在合同履行过程中,发生了下列事件:

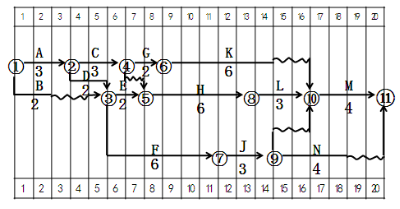

事件一:施工总承包单位按规定向项目监理工程师提交了施工总进度计划网络图(如图所示),该计划通过了监理工程师的审查和确认。
施工总进度计划网络图(时间单位:月)
事件二:工作B(特种混凝土工程)进行1个月后,因建设单位原因修改设计导致停工2个月。设计变更后,施工总承包单位及时向监理工程师提出了费用索赔申请(如表所示),索赔内容和数量经监理工程师审查符合实际情况。
事件三:在施工过程中,由于建设单位供应的主材未能按时交付给施工总承包单位,致使工作K的实际进度在第11月底时拖后三个月:部分施工机械由于施工总承包单位原因未能按时进场,致使工作H的实际进度在第11月底时拖后一个月;在工作F进行过程中,由于施工工艺不符合施工规范要求导致发生质量问题,被监理工程师责令整改,致使工作F的实际进度在第11月底时拖后一个月。施工总承包单位就工作K、H、F工期拖后分别提出了工期索赔。
(二)背景资料:
某项目工程内容有:建筑生活给水排水系统、通风空调工程。安装公司通过投标中标该工程。
施工中,用于管道中的阀门(见表1)按计划到达施工现场,施工人员对阀门开箱检查,按规范要求进行了试验,主干管上起切断作用的DN400、DN300阀门和其他规格的阀门抽查均无渗漏,验收合格。
表1:阀门规格数量
名称 | 公称压力 | DN700 | DN400 | DN300 | DN100 |
闸阀 | 1.2 | 10 | 5 | 6 | |
球阀 | 1.5 | 36 | |||
蝶阀 | 1.6 | 12 | |||
合计 | 10 | 5 | 6 | 48 |
空调冷却水系统的镀锌管道为DN700,是整个工程中管径最大的管道,安装公司在编制施工方案时,严格按照图纸的要求进行。图纸中注明冷却水系统的设计工作压力为1.2MPa。
空调风管属于壁薄、尺寸较大的情况,由于施工场地狭窄,只能分段吊装组对,安装公司明确的风管吊装组对的注意事项,开工前,对施工班组进行技术交底,确保风管安装质量。
工程施工完成后,项目部及时进行了相关的试验和试运行,工程质量符合合同要求。
