某施工单位承担一高瓦斯矿井的运输大巷和回风大巷的施工任务。其中,B队施工回风巷,该巷断面20㎡,穿过一层厚0.5m的煤层;巷道采用锚、网、喷和U形钢支架,然后复喷混凝土的联合支护形式。在巷道即将穿过煤层前,B队队长认为煤层很薄,没有采取专门的措施,结果在穿煤层时,发生了煤与瓦斯突出,造成尚未进行复喷混凝土的10余棚支架崩倒,顶板冒落,引起3人死亡。发生事故后项目经理立即组织事故调查工作,汇报施工单位领导,同时迅速作出了恢复施工的决定。
经历此事故后,施工单位加强了安全技术管理工作,在后续施工中,遇到软岩巷道,采取了适当的支护措施,顺利通过软岩巷道区。
2024年3月1日上午,北京市海淀区一施工现场,一台起重量为40 t、起重臂为30 m的履带式起重机配合基坑土方挖运及钢支撑安装施工。
9时许司机李某驾驶起重机吊运钢支撑,此时该起重机的位置是起重臂与履带平行,方向朝南,起重臂与水平方向的角度约67°,此时汽车起重机所处地面坡度为5%。
在刚要进行起吊作业时,李某见到位于前方20米处另一台驾驶起重量25t的履带式起重机张某,转向无法到位,便擅自跳离自己的驾驶室,上到张某25 t起重机驾驶室帮忙操纵。9时15分,无人操纵的李某50 t起重机由于未停机,起重臂由南向北后仰倾覆,砸垮施工现场临时围墙(起重臂伸出围墙外61m),倒向路面,造成2人死亡、11人重伤,直接经济损失380万元。
根据以上场景,回答下列问题(共10分,每题2分,1~3题为单选题,4~5题为多选题):
根据资料(1)至(3),下列各项中,上述业务对甲公司2020年12月利润表相关项目金额的影响表述正确的是()。
关于既判力,下列表述正确的是( )。
既判力是确定判决的实质确定力
当事人不得提出与确定判决相异的主张,法院不得作出与确定判决相矛盾的新判决,这是既判力的消极效果
既判力与一事不再理的内容是一致的
既判力的拘束对象只能是当事人
案例三
【背景资料】梁玉市政建设公司承建唐钢汽车板主厂房5区燃气管道,轴线位置于501-531轴、列线位于5A-5C轴,共计3条管线,分别是焦炉煤气(COG)Φ820*6,氮气管道(N)Φ159*6,氢气管道(H)Φ76*4,各种管线总计约861m。需要开槽埋地敷设。管道采取涂层防腐结合阴极保护联合防腐的方式。
事件一:项目部进场后设立了组织结构,如下图。

图1:项目部组织结构图
设置了土建施工队、管道安装施工队、防腐施工队、辅助施工队:
防腐施工队的主要任务是对焊接且检测合格后的管道进行除锈、分层涂刷防腐材料、部分路段焊接阴极保护材料。
辅助施工队的任务有:施工材料的购买、供应、运输、搬运、交通管制。
事件二:沟槽开挖后,管道安装前,测量员仅复核测量了施工控制点包括起点、终点。技术负责人认为需要补充相关控制点。
事件三:管材采用焊接无缝钢管,钢管进厂后人员F对管材进行质量检验:
管材喷砂除锈后进行检验。对管道现场组对安装,施工过程人员G在现场巡视,发现问题及时纠正。要求焊接作业人员必须戴防护目镜,并要求现场设置警戒线,划定作业区。
事件四:批准的管道施工流程为管:管道道除锈并检验除锈等级→A检验→管道焊接→B检验→无损检测→吹扫试验→C试验→严密性试验。
【背景资料】某高速公路双向六车道分离式隧道,左洞长825m,起讫桩号为ZK16+435~ZK17+260,右洞长840m,起讫桩号为YK16+440~YK17+280。隧道进出口均为V级围岩,洞身包含I、Ⅲ和V级围岩。由于地形和地质条件限制,隧道采用出口向进口单向掘进的施工方案。隧道出口段浅理且以软弱破碎地层为主,属不良地质。隧道出口端设计为端墙式洞门,洞门设计如图4所示。
施工过程中发生了如下事件:
事件一:为降低地表水对隧道施工的影响,洞口排水系统的技术要求如下:
①仰坡坡顶的截水沟应结合永么排水系统在洞口开挖前修建
②洞顶截水沟不应与路基边沟顺接组成排水系统
③洞门排水沟应与洞门结构同时完成
④洞口截水、排水设施不应在融雪期之前完成
⑤截水沟迎水面不得低于原地面,回填应密实且不易被水掏空。
事件二:为保障进洞施工安全,采用超前管棚支护辅助施工措施,其施工流程包括:
①钻孔
②管棚钢管内注浆
③浇筑导向墙(包括安设导向管)
④插入钢筋笼
⑤同打设管棚钢管。
事件三:隧道洞口段施工时,明洞衬砌施作应遵循以下技术要求:
①明洞衬砌内模板应采用衬砌模板台车,并应设置外模和周定支架
②明洞衬砌拱圈混凝土混合料坍落度宜控制在150mm以下
③混凝土入模温度应控制在5℃~32℃范围内
④明洞混凝上强度达到80%后方可拆除内模。
事件四:施工单位编制了隧道施工组织设计和标后预算,标后预算中的自有机械费用由不变费用和可变费用组成。项目计划工期为2年10个月,实际工期比计划工期节省了4个月。施工时投入了2台挖掘机、4台装载机和2套二衬台车等自有机械设备,其中每台装载机的原价为42万元,年折旧率为12%。
【背景资料】

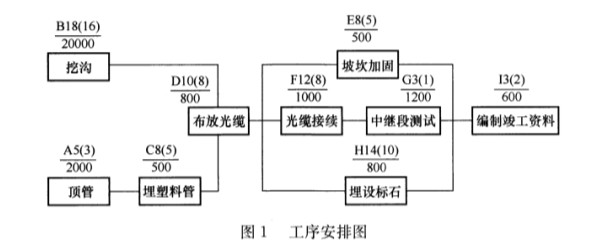

某光缆线路工程采用直埋敷设方式。开工前,施工单位办理了施工许可证,根据现场考察情况,确定了办公地点等临时设施。为了保证工程的顺利实施,制定了质量、安全等制度,编制了施工组织设计。工序安排见下图,图中字母是工作代号,字母后的数字为该工作的正常工作天数,括号内的数字为该工作的最短工作天数,横线下方的数字为本工作压缩1天所增加的费用,单位为元。该工程合同工期等于计算工期。
A 市甲区的新乐公司与A 市乙区的远达公司在A 市丙区参加游戏文化展时,签订了天宫一 号游戏软件买卖合同。合同签订后,因远达公司未向新乐公司交付游戏软件,新乐公司诉至乙区 法院,请求判令远达公司交付天宫一号游戏软件。乙区法院经审理判决驳回新乐公司的诉讼请 求,双方均未上诉。判决生效后,新乐公司发现新的证据足以推翻原判决,向A 市中级法院申请 再审。A 市中级法院经过再审审理,改判远达公司向新乐公司交付天宫一号游戏软件。
假设本案判决生效后,新乐公司申请甲区法院执行,责令远达公司交付天宫一号游戏软件。在执行程序中,天泰公司提出执行异议,认为天宫一号游戏软件是自己出资委托远达公司为其开发,双方约定该游戏软件归天泰公司所有。甲区法院经过审查,裁定驳回天泰公司的异议。天泰公司可以采取下列哪些救济途径?( )
天泰公司可以向市中级法院提起第三人撤销之诉
天泰公司可以向市中级法院申请再审
天泰公司可以向甲区法院提出案外人异议之诉
天泰公司可以向甲区法院申请再审
2020 年 1 月 8 日,甲公司成立,张某为法定代表人,李某为财务人员。1 月 10 日李某携带资料到 P 银行申请开立了基本存款账户。1 月 15 日甲公司在 Q 银行申请开立了基本建设资金专户、1 月20 日甲公司签发一张金额为 360 万元、由 P 银行承兑的电子商业汇票交付乙公司。乙公司因急需资金,于5 月 6 日向M 银行申请办理了汇票贴现。
要求:根据上述资料,不考虑其他因素,分析回答下列小题。
P 银行承兑该汇票应当办理的手续是()。
【背景资料】
某泵站工程施工招标文件按照《水利水电工程标准施工招标文件》(2009年版)和《水利工程工程量清单计价规范》(GB50501-2007)编制。专用合同条款约定:泵站工程的管理用房列为暂估价项目,金额为1200万元。增值税税率为9%。
投标人甲结合本工程特点和企业自身情况分析、讨论了施工投标不平衡报价的策略和利弊。其编制的投标文件部分内容如下:
已标价的工程量清单中,钢筋制作与安装单价分析表(部分)见表4。

表4 钢筋制作与安装单价分析表(单位:1t)
投标人乙中标承建该项目,合同总价19600万元。合同中约定:工程预付款按签约合同价的10%支付,开工前由发包人一次性付清;工程预付款按照公式
扣还,其中F1=20%,F2=80%;承包人缴纳的履约保证金兼具工程质量保证金功能,施工进度付款中不再扣留质量保证金。工程实施期间发生如下事件:
事件一:施工过程中,发现实际地质情况与发包人提供的地质情况不同,经设计变更,新增了地基处理工程(合同工程量清单中无地基处理相关子目)。各参建方及时办理了变更手续。
事件二:截至工程开工后的第10个月末,承包人累计完成合同金额14818万元,第11个月经项目法人和监理单位审核批准的合同金额为1450万元。
