【不定项选择题】

A公司承包某中药制剂现代化项目机电设备安装工程,本项目机电工程主要为车间的工艺设备与管道、电气动力和照明以及公用工程的辅助系统(包括锅炉、冷冻站、循环水及外线等)的设备、管道、电气动力等。
公司在中标后组建了项目经理部,按照合规性、先进性等原则,针对不同对象编制了施工组织设计,其中主要施工管理计划包括进度管理计划、质量管理计划等,并按施工总平面布置的原则编制了施工总平面布置。在向监理单位报批时被监理以“主要施工管理计划内容不全”为由退回,施工单位经整改后得到监理批准。

施工单位在完成了锅炉的安装任务,收集锅炉安装的验收资料,确认了受压元件焊接工作全部完成,水压试验方案及现场条件符合要求后上报监理,监理工程师要求完善锅炉水压试验的条件后组织实施。
施工单位在进行泵离心的单体试运行时,发现设备产生较大位移,经査是釆用了错误的地脚螺栓导致的,经重新更换地脚螺栓后,消除异常。试运行过程中,检查离心泵的滑动轴承温升为80℃。试运行完成后,施工单位立即关闭所有阀门,被监理工程师制止。
最终,工程顺利竣工验收合格,建设单位在工程竣工验收合格后的第14天,报工程所在地的县级以上地方人民政府建设主管部门进行了工程竣工验收备案。

【不定项选择题】

Suppose your class is to hold a charity sale for kids in need of help. Write your classmates an

email to

1) inform them about the details, and

2) encourage them to participate.

You should write about 100 words on the ANSWER SHEET.You should write about 100 words on the ANSWER SHEET.

Do not use your own name. Use “Li Ming” instead.

Do not write your address. (10 points)


【不定项选择题】

【背景资料】
某新建综合楼工程,现浇钢筋混凝土框架结构,地下一层,地上十层,建筑檐口高度45米,某建筑工程公司中标后成立项目部进场组织施工。
在施工过程中,发生了下列事件:
事件一:根据施工组织设计的安排,施工高峰期现场同时使用机械设备达到8台。项目土建施工员仅编制了安全用电和电气防火措施报送给项目监理工程师。监理工程师认为存在多处不妥,要求整改。
事件二:施工过程中,项目部要求安全员对现场固定式塔吊的安全装置进行全面检查,但安全员仅对塔吊的力矩限制器.爬梯护圈.小车断绳保护装置.小车断轴保护装置进行了安全检查。
事件三:公司例行安全检查中,发现施工区域主出入通道处多种类型的安全警示牌布置混乱,要求项目部按规定要求从左到右正确排列。
事件四:监理工程师现场巡视时,发现五层楼层通道口和楼层邻边堆放有大量刚拆下的小型钢模板,堆放高度1.5m,要求项目部立即整改并加强现场施工管理。
事件五:公司按照《建筑施工安全检查标准》JGJ59对现场进行检查评分,汇总表总得分为85分,但施工机具分项检查评分表得零分。

【不定项选择题】

(三)

背景资料

A公司承担某炼化项目的硫磺回收装置施工总承包任务,其中烟气脱硫系统包含的烟囱由外筒和内筒组成,外筒为钢筋混凝土筒壁,高度145m;内筒为等直径自立式双管钢筒,高150m,内筒与外筒之间有8层钢结构平台,每层间由钢梯连接,钢结构平台安装标高如下图所示。

钢筒制造、检验和验收按《钢制焊接常压容器》的规定进行。钢筒材质为S31603+Q345C。钢筒外壁基层表面,除锈达到Sa2.5级进行防腐;裙座以上外保温,裙座以下设内、外防火层。

A公司与B公司签订了烟囱钢结构平台及钢梯分包合同;与C公司签订了钢筒分段现场制造及安装分包合同;与D公司签订了钢筒防腐保温绝热分包合同。

施工前,A公司依据《建筑工程施工质量验收统一标准》和《工业安装工程质量检验评定统一标准》的规定,对烟囱工程进行了分部、分项工程的划分,并通过了建设单位的批准。

B公司施工前,编制了钢平台和钢梯吊装专项方案,利用烟囱外筒顶部预置的两根吊装钢梁,悬挂两套滑车组,通过在地面的两台卷扬机牵引滑车组提升钢平台和钢梯。编制方案时,通过分析不安全因素,识别出显性和潜在的危险源。

C公司首次从事钢筒所用材质的焊接任务,进行了充分的焊接前技术准备,完成焊接工作必须的工艺文件,选择合格的焊工,验证施焊能力;顺利完成了钢筒制造、组对焊接和检验等。

在钢筒外壁除锈前,D公司质量员对钢筒外表面进行了检查,外表面平整,还重点检查了焊缝表面,焊缝余高均小于2mm,并平滑过渡,满足施工质量验收规范要求。


【不定项选择题】

【背景资料】

某公司中标污水处理厂升级改造工程,处理规模为70万m3/d,其中包括中水处理系统。中水处理系统的配水井为矩形钢筋混凝土半地下室结构,平面尺寸17.6m×14.4m,高11.8m,设计水深 9m;底板、顶板厚度分别为1.1m、0.25m 。
施工过程中发生了如下事件:

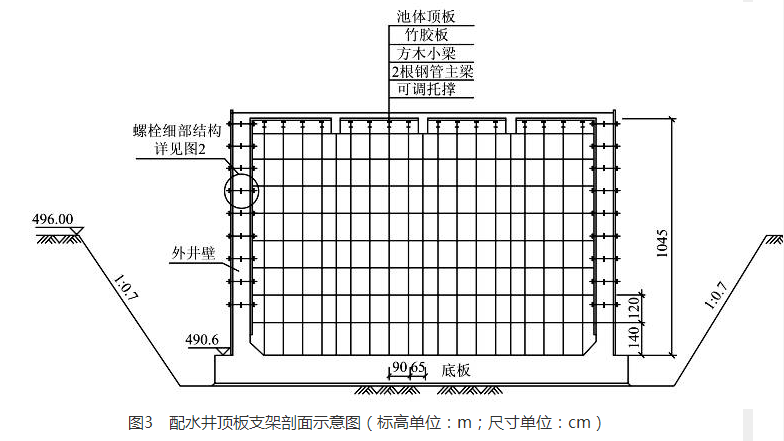

事件一:配水井基坑边坡坡度1:0.7( 基坑开挖不受地下水影响 ) ,采用厚度6~10cm 的细石混凝土护面。配水井顶板现浇施工采用扣件式钢管支架,支架剖面如下图所示。方案报公司审批时,主管部门认为基坑缺少降、排水设施,顶板支架缺少重要杆件,要求修改补充。


事件二:在基坑开挖时,现场施工员认为土质较好,拟取消细石混凝土护面,被监理工程师发现后制止。
事件三:施工过程中,由于设备安装工期压力,中水管道未进行功能性试验就进行了道路施工 ( 中水管在道路两侧 ) 。试运行时中水管道出现问题,破开道路对中水管进行修复造成经济损失180万元,施工单位为此向建设单位提出费用索赔。

【不定项选择题】

某施工单位承担行蓄洪区治理工程中的排涝泵站、堤防加固、河道土方开挖(含疏浚)施工。排涝泵站设计流量180m3/s, 安装6台立式轴流泵,泵站布置清污机桥、进水池、主泵房及出水池等。主泵房基础采用C35预制钢筋混凝土方桩、高压旋喷桩防渗墙处理。泵站纵剖面示意图如图5所示。工程施工过程中发生了如下事件:

事件一:工程施工过程中完成了如下工作:①老堤加高培厚;②进水流道层;③高压旋喷桩防渗墙;④出水池底板;⑤清污机桥;⑥电机层;⑦水泵层;⑧清污机安装;⑨联轴层;①钢筋混凝土方桩;①进水池;⑥厂房。
事件二:施工单位对承压水突涌的稳定性进行计算分析,判断是否需要对承压水采取降压措施。计算中不考虑桩基施工对土体的影响,安全系数取1.10,土体的天然重度γs为18kN/m3,水的天然重度γ水为10kN/m3。
事件三:河道土方开挖施工过程中,因疏浚区内存在水上开挖土方,疏浚工程采用分层施工。事件四:进水池施工完成后,监理工程师对进水池底板混凝土的强度及抗渗性能有异议,建设单位委托具有相应资质等级的第三方质量检测机构进行了检测,检测费用20万元,检测结果为合格。
事件五:堤防加固主要工程内容为堤防加高培厚,预制混凝土块护坡。堤防加固分部工程验收结论为:本分部工程共划分为40个单元工程,单元工程全部合格,其中28个单元工程达到优良等级,主要单元工程以及重要隐蔽单元工程(关键部位单元工程)质量优良率为90%。

【不定项选择题】

【背景资料】
某招标人就一河道疏浚工程进行公开招标.招标公告分别在中国采购与招标网(www.chinabidding.com.cn)和该省水行政主管部门指定的某网站刊登。在某网站刊登的招标公告要求投标人购买招标文件时须提交信用等级材料,而在中国采购与招标网刊登的招标公告无此条要求。
招标文件的合同条款按照《水利水电工程标准施工招标文件》(2009年版)和《堤防和疏浚工程施工合同范本》编制,并约定如下内容:
(1)本工程保修期为1年,自工程通过合同完工验收之日起计算。
(2)疏浚土方的工程量增加超过15%视为变更。超出部分相应结算单价减少10%。共有A、B、C、D、E五家投标人参加开标会议。投标人A的委托代理人因临时有事,在递交投标文件后离开开标会场。投标人B认为投标人A的委托代理人未参加开标会议,应按废标处理。招标人认为投标人A已递交投标文件,虽然其授委托代理人未参加开标会议并签字确认其投标报价等关键唱标要素.但应视为投标人A默认唱标要素,未按废标处理。
评标委员会在评标过程中发现投标人C的投标文件报价清单中,某一项关键项目的单价与工程量的乘积较其相应总价多10万元。评标委员会经集体讨论后决定,为避免因修改投标人C的投标报价使得其他投标人的报价得分和顺序发生变化,向投标人C发出澄清通知,要求其确认投标总报价不变.修改其关键项目的单价。评标委员会在评标过程中发现投标人D的投标文件中,投标函中投标报价与工程量清单中的投标报价不一致;而招标文件约定,投标人修改投标报价应相应修改工程量清单中的单价与相应合价,否则按废标处理。评标委员会经集体讨论决定,投标人D的投标文件按废标处理,而某一评委认为,投标人D的投标报价应按算术错误进行修正,故拒绝在评标报告上签字。最终,评标委员会推荐投标人E为第一中标候选人。招标人确定投标人E为中标人,并与之签署施工承包合同。
施工过程中,投标人E首先进行充填区围堰清基。清基完成后,投标人E未通知监理人到场验收即进行后续施工。监理人在其施工几日后,要求投标人E进行局部开挖,以检查清基工作质量。经检查,监理人确认投标人E的清基质量合格。该月投标人提出如下结算单,并要求工期顺延1天。

【不定项选择题】

【背景资料】
某滑行道桥主跨为预制预应力混凝土简支T梁桥,主墩基础为直径2.0m的钻孔灌注粧,桥址处地质为软岩层,设计深度为20m,采用回转钻进施工法钻孔。根据有关检验标准,施工单位制定了钻孔灌注桩的主要检验内容和实测项目如下:
(1)终孔和清孔后的孔位、孔形、孔径、倾斜度、泥浆相对密度;
(2)钻孔灌注桩的混凝土配合比;
(3)凿除粧头混凝土后钢筋保护层厚度;
(4)需嵌入柱身的锚固钢筋长度。
施工单位严格按照设计文件和相关施工验收规范的要求进行预制T梁施工,并拟定了以下主要检验内容:混凝土强度,T梁的宽度和高度,支座表面平整度以及横系梁及预埋件位置。在质量控制方面,重点对主梁预制混凝土强度支座预埋件位置、主梁高差、支座安装型号与方向等进行控制。

【不定项选择题】

【背景资料】某10联现浇预应力混凝土连续箱梁桥地处山岭重丘区,跨越河谷,起点与另一特大桥相连,终点与一隧道相连。部分桥跨布置示意图如图4-1所示。

该项目在招投标和施工过程中发生如下事件:事件一:招标文件中的设计文件推荐连续箱梁采用移动模架法施工,因现场场地受阻、模架在该桥梁终点处的隧道内拼装,然后前移逐孔施工。但某施工单位进场后,发现隧道标未开工(另一施工单位承担该隧道施工),无法按时提供移动模架拼装场地。经桥梁施工单位提出,建设单位、设计单位和监理单位确认,暂缓第十联施工,而从第九联开始施工。因第九联桥墩墩身较高,移动模架采用桥下组拼、整体垂直提升安装方案,第十联箱梁待隧道贯通后采用桩柱梁式支架(第十联支架布置示意图见图4-2施工,由此造成工期推迟一个月。上述方案上报相关单位并经批复后开始施工,根据相关规定,施工单位提出了以下索赔要求:①移动模架桥下组拼场地处理费用;②工期延长一个月按天索赔增加的现场管理费;③移动模架垂直提升安装费用;④第十联支架摊销费用;⑤因第十联改为支架而损失的模架摊销费。

事件二:图4-2所示的桩柱梁式支架由桩基础、钢管柱、卸落装置、贝雷片、型钢、联接件等组成,支架按设计计算设置了施工预拱度。组拼完成后,按相关要求进行检验及加载预压试验,满足要求后投入使用。事件三:施工单位按照《公路工程施工安全技术规范》要求,编制了支架施工专项方案,该方案经施工单位审核,由技术负责人签字后,报监理工程师审查批准后实施。
