【背景资料】
建设单位投资酒店工程,建筑面积为2.20万平方米,钢筋混凝土框架结构,建设单位编制了招标文件,发布了招标公告,招标控制价为1.056亿元。项目实行施工总承包,承包范围为土建、水电、通风空调、消防、装饰装修及园林景观工程,消防及园林景观由建设单位单独发包,主要设备由建设单位采购。先后有13家单位通过了资格预审后参加投标,最终D施工单位以9900.00万元中标。
双方按照《建设工程施工合同(示范文本)》(GF-2017-0201)签订了施工总承包合同,部分条款约定为:工程质量合格;实际工程量差异在±5%(含±5%)以内时按照工程量清单综合单价结算,超出幅度大于5%时按照工程量清单综合单价的0.9倍结算,减少幅度大于5%时按照工程量清单综合单价的1.1倍结算。
D施工单位中标后正常开展了相关工作:组建了项目经理部;搭建临时设施;制定招采计划,自行将玻璃幕墙分包给符合资质要求、施工能力较强的一家装饰公司负责施工,并签订了专业分包合同;进行项目成本分析、成本目标的制定。

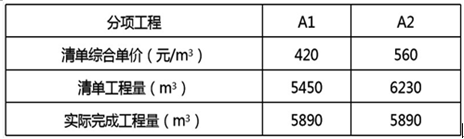

有两项分项工程完成后,双方及时确认了实际完成工作量。如表4:
工程按期进入安装调试阶段时,由于雷电引发了一场火灾。火灾结束后48小时内,D施工单位向项目监理机构通报了火灾损失情况:价值80.00万元的待安装设备报废;D施工单位人员烧伤所需医疗费及误工补偿费35.00万元;租赁施工设备损坏赔偿费15.00万元;必要的现场管理保卫人员费用支出2.00万元;其他损失待核实后另行上报。监理机构审核属实后上报了建设单位。
【案例二】
某公司中标旧城区供热管道工程标段,合同工期6个月,必须在冬季供暖前实现供热;项目部进场后搭设临时建筑,经监理组织设计交底后即组织施工。施工过程中,质量监督站组织检查发现沟槽边堆土不符合安全施工规定和现场拌制混凝土配合比不准确,要求项目部进行整改。在竣工验收前,有关部门进行施工技术文件预验收时,发现资料有补填现象,且施工技术文件不完全。
某新建矿井设计年生产能力为120万吨,采用立井开拓方式。该矿井主井井深700m,建设单位在招标文件中提供的地质资料预测:在井深 300~310m需穿过K含水岩层,预计涌水量35m³/h左右。某施工单位中标该工程,与建设单位签订了固定总价合同,与混凝土供应公司签订了混凝土供货合同。由二级矿业工程注册建造师王某担任项目经理。在井筒施工中,发生了如下事件:
事件一:在开工前组织了图纸会审,由设计单位主持,建设单位和施工单位参加,设计单位说明拟建工程的设计意图和设计技术说明;施工单位形成正式文件的图纸会审纪要,作为与设计文件同时使用的技术文件和指导施工的依据,同时作为建设单位与施工单位进行工程结算的依据。
事件二:井筒施工至305m,未揭露到K含水岩层,施工单位认为建设单位提供的地质资料有误,继续组织施工。2月14日,当井筒施工至312m时,工作面发生突水事故(后证实揭露到K含水岩层),涌水量达 40m³/h,事故造成3名工人重伤,井筒被淹40m。事故发生后,施工单位按照施工组织设计要求紧急安装排水设施进行排水。经建设单位同意,该段采用了工作面注浆治水措施,安全通过了K含水岩层。经统计:突水事故造成直接经济损失30万元,影响工期10d;工作面注浆发生费用50万元,影响工期25d。
事件三:当井筒施工到井深500m时,发现上部井壁淋水加大,项目经理要求加快混凝土浇筑进度,待浇筑完该模混凝土后再处理上部井壁淋水,结果该模混凝土脱模后出现质量问题。检查发现,井壁严重淋水发生在井深 450m附近。经调查,进行该段井壁混凝土浇筑时,供货商没有及时将混凝土送到,导致混凝土浇筑曾中断2次,前后耽误2h。经建设单位同意,施工单位对该段井壁进行了修复处理,投入费用20万元,影响工期2天。
事件四:井筒施工竣工验收时,建设单位要求对井壁混凝土进行破壁检查,每100m检查一处,共6处,全部合格。
某期货交易所的会员李某,在3月17日的交易中买入了大量的大豆期货合约。合约的保证金总额超过了其现有的资金,李某准备用其持有的21国债(3)充抵部分保证金。3月16日,21国债(3)在上海证券交易所和深圳证券交易所的开盘价分别为98. 54元/手、98. 50元1手;最高价分别为98. 59元/手、98. 55元/手;最低价分别为98. 21元/手、98. 32元/手;收盘价分别为98. 40元/手、98 30元/手。那么用21国债(3)充抵保证金,用( )元/手为基准计算价值。
背景资料:某施工单位承担一立井井筒工程,该井筒净直径7.0m,井深580m。采用现浇混凝土支护,施工单位与建设单位指定的商品混凝土供货商签订了供货合同。由于施工场地偏僻,施工单位采购了压力试验机,建立了现场试验室,自行检验混凝土强度。在施工过程中,施工单位每50m井筒预留一组试块,在现场试验室经过标准养护28d后,自行进行强度试验。
当井筒施工到井深500m时,发现上部井壁淋水加大,项目经理要求加快混凝土浇筑进度,待浇筑完该模混凝土后再处理上部井壁淋水,结果该模混凝土脱模后出现质量问题。检查发现,井壁严重淋水发生在井深450m附近。经调查,进行该段井壁混凝土浇筑时,供货商没有及时将混凝土送到,导致混凝土浇筑曾中断2次,前后耽误2h。经建设单位同意,施工单位对该段井壁进行了修复处理,投入费用20万元。
井筒施工竣工验收时,建设单位要求对井壁混凝土进行破壁检查,每100m检查一处,共6处,全部合格。
问题:
案例五【背景资料】
背景资料:
某施工单位承接了一处500kt/d的金属矿综合回收技术改造项目。该项目的熔炼房内设计有一台桥式起重机(额定起重量50t,跨度19米),方案采用直立枪杆吊装系统进行设备就位安装。
工程中的氧气输送管道设计压力为0.8Mpa,材质:20#钢,304不锈钢,321不锈钢。规格主要有Φ377、Φ325,Φ159,Φ108,Φ89,Φ76。制氧站在地上管网及底吹、阳极炉、鼓风机房界内工艺管道共约1500m。施工单位编制了施工组织设计及各项施工方案,经审批通过,在氧气管道安装合格具备压力试验条件后,对管道系统进行了强度试验。用氮气作为试验介质,先缓慢升压到设计压力的50%,经检查无异常,以10%试压压力逐级升压,每级稳压3min,直到试验压力,稳压10min。降到设计压力,检查管道无泄漏。
为了保证富氧底吹炉内衬的砌筑质量,施工单位对砌筑过程中的质量问题进行了现场调查并统计了质量问题(见下表),针对质量问题用因果分析图找出了主要原因。

【背景资料】
某高土石坝坝体施工项目,业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位实施监理。
施工总承包完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑的支护和土方开挖工程分包给了一家专业分包单位施工,专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位,专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,施工组织方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工。
专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作。土方开挖到接近基坑设计标高时,总监理工程师发现基坑四周地表出现裂缝,即向施工总承包单位发出书面通知,要求停止施工,并要求立即撤离现场施工人员,查明原因后再恢复施工,但总承包单位认为地表裂缝属正常现象没有予以理睬。不久基坑发生严重坍塌,并造成4名施工人员被掩埋,其中3人死亡,1人重伤。
事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因是由于地质勘察资料中未标明地下存在古河道,基坑支护设计中未能考虑这一因素。事故中直接经济损失300万元,于是专业分包单位要求设计单位赔偿事故损失300万元。
