甲公司为增值税一般纳税人,销售商品适用的增值税税率为13%,装修服务适用的增值 税税率为9%,委托代销服务适用的增值税税率为6%。2022年1月份,甲公司发生的有 关经济业务如下:
(1)1月1日,甲公司与A公司签订一项为期3个月的装修合同,合同约定装修价款为 100万元,增值税税额为9万元。2022年1月31日,经专业测量师测量后确定,该 项劳务的完工程度为25%;截至2022年1月31 H ,甲公司为完成该合同累计发生 劳务成本20万元(假定均为装修人员薪酬),估计还将发生劳务成本60万元。假 定该项劳务属于在一段时间内履行的履约义务,甲公司按照专业测量师实际测量的 完工程度确定履约进度。A公司按履约进度支付价款及相关的增值税税款。
(2)1月3日,向乙公司销售M商品4000件,不含税单价为500元,单位成本为300元, 符合收入确认条件。由于批量销售,承诺给予乙公司10%的商业折扣,合同规定的现 金折扣条件为2/20、N/30 (计算现金折扣时不考虑增值税),预计客户20天内付款 的概率为90%, 20天后付款的概率为10%。甲公司认为按照最可能发生的金额能够更 好地预测其有权获取的对价金额。10 0,收到乙公司支付的购货款项。
(3)1月9日,与丙公司签订委托代销协议,委托丙公司代销商品一批,共计150件,合 同约定丙公司应按每件20万元(不含增值税)对外销售,按售价的10%收取手续费, 每件商品实际成本为17万元,当日发出商品。15 日 ,甲公司收到丙公司开具的100 件已销商品的代销清单,据此向丙公司开具了增值税专用发票,注明的价款为2000 万元,增值税税额为260万元;同时收到丙公司提供代销服务开具的增值税专用发 票,注明的价款为200万元,增值税税额为12万元;委托代销款项尚未收到。
(4)1月16 日 ,向丁公司销售一批商品,该批商品售价为300万元,成本为250万元。 甲公司销售商品时,得知丁公司资金周转困难,但鉴于丁公司以往信用记录良好, 甲公司仍然发出商品。该业务不符合收入确认条件。
要求:
根据上述资料,不考虑其他因素,分析回答下列小题。(答案中的金额单位用万元表示)
3. 根据资料(3),下列各项中,甲公司委托代销商品相关的会计处理正确的是( )。
【背景资料】
招标文件里清单钢筋分项综合单价是4433元,钢筋材料暂定价2500元/t, 工程量260t。结算时钢筋实际使用250t, 业主签字确认的钢筋材料单价是3500/t , 施工单位根据已确认的钢筋材料单价重新提交了钢筋分项的综合单价是6206.2元。钢筋损耗率2%。增值税及附加税率11.5%幕墙分包单位直接将竣工验收资料移交给建设单位
土方挖运综合单价为25元/ m3时,基坑开挖过程中发现一个混凝土泄洪沟,外围尺寸25x4×4 (m)壁厚均为400mm, 拆除综合单价为520/m3.
事件1:基坑开挖(A工作)施工过程中,承包人发现基坑开挖部位有一处地勘资料中未标岀的地下砖砌废井构筑物,经发包人与有关单位确认,该井内没有任何杂物,已经废弃。发包人、承包人和监理单位共同确认,废井外围尺寸为:长×宽×=3m×2.1m×12m,井壁厚度为0.49m,无底、无盖,井口简易覆盖(不计覆盖物工程量)。该构筑物位于基底标高以上部位,拆除不会对地基构成影响,三方签署了《现场签证单》。基坑开挖工期延长5天。
事件2:发包人负责釆购的部分装配式混疑土构件提前一个月运抵合同约定的施工现场,承包人会同监理单位共同清点验收后存放施工现场。为了节约施工场地,承包人将上述构件集中堆放,由于堆放层数过多,致使下层部分构件产生裂缝。两个月后,发包人在承包人准备安装该批构件时知悉此事,遂要求承包人对构件进行检测并赔偿构件损坏的损失。承包人提岀,部分构件损坏是由于发包人提前运抵现场占用施工场地所致,不同意进行检测和承担损失,而要求发包人额外增加支付两个月的构件保管费用。发包人仅同意额外增加支付一个月的保管费用。
【背景资料】

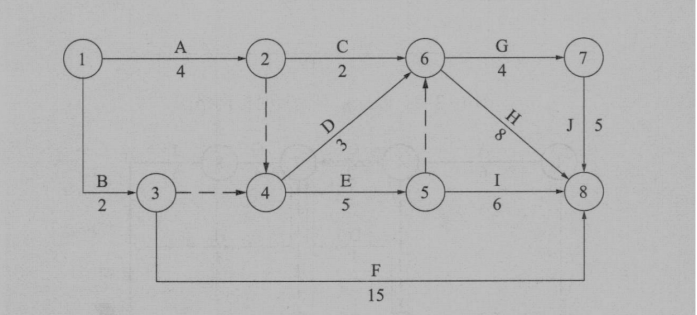

某承包商的投标工期为18个月,经业主批准的网络计划如图10.2-1所示(单位:月),

其中G工作所需的关键起重设备计划在完成E 工作后周转使用 。根据合同规定,工期每提前或 拖延1d奖或罚1万元 。在施工过程中,由于承包商使用了不合格的材料,致使A工作 需部分返工并拖延了2个月,因为A工作为关键工作,使总工期拖延2个月 。
承包商召开会议研究方案有三种 :
方案一 :仍然按原计划继续组织施工 。
方案二 :另行租赁一台起重设备用于施工G工作,无须等E工作施工完再转到G工作施工,租赁费用每月增加5万元。
方案三:压缩网络图某些关键工作的时间,以满足工期要求,网络图各工作压缩施工时间所花费用及最短施工时间见表 10.2-1

中美两国都是WTO成员,《巴黎公约》《伯尔尼公约》和TRIPS协定对中美两国均适用。据此,下列选项正确的是( )。
中国人在中国首次发表的作品,在美国受美国法律保护
美国人在美国注册但未在中国注册的非驰名商标,受中国法律保护
美国人仅在美国取得的专利权,受中国法律的保护
中美两国均应向对方国家的权利人提供司法救济,但以民事程序为限
某施工单位承接了一条长800m的城市水泥混凝土道路工程,混凝土标号C30,采用小型机具施工。开工前项目部根据实际情况编制了相关施工组织设计,包括工程概况、施工总体部署、施工准备等相关内容。
经现场踏勘,该路段涉及一片水塘,现已干涸,局部存在少量积水,土质类别属于湿陷性黄土,横坡为1:3。
施工过程中发生如下事件:
事件一:项目部进场以后,按照文明施工要求对施工现场设置围挡封闭管理,并在现场设置了“五牌一图”。
事件二:项目部先对湿陷性黄土进行有效处理,后对水塘进行简单清理,紧接着根据测量中心线桩和下坡脚桩,对水塘区段分层填筑、压实,填筑至路基设计标高后,及时进行碾压修整。
事件三:项目部施工水泥混凝土路面,工艺流程为:施工准备→模板安装→D→摊铺与振捣→拉毛与切缝→养护→E→开放交通。并在设计位置按要求设置了水泥混凝土路面板的胀缝和缩缝。其中胀缝结构示意图如图1—1所示。

【 背景资料】
某综合楼工程,地下三层,地上二十层,总建筑面积68000m2。灌注桩筏板基础,现浇钢筋混凝土框架—剪力墙结构。建设单位分别与施工单位、监理单位按照《建设工程施工合同(示范文本)》(GF—2013—0201)、《建设工程监理合同(示范文本)》(GF—2012—0202)签订了施工合同和监理合同。项目部对现场平面布置进行规划,并绘制了施工现场平面布置图。开工后不久,由于建设单位需求调整,造成工程设计有重大修改,施工单位及时对原施工组织设计进行修改和补充,并重新报审后按此组织施工。装修施工单位将地上标准层(F6~F20)划分为三个施工段组织流水施工,各施工段上均包含三个施工工序,其流水节拍如下表所示:

标准层装修施工流水节拍参数一览表(时间单位:周)
【背景资料】
某建筑公司(乙方)于某年4月20日与某厂(甲方)签订了修建建筑面积为3000m2工业厂房(带地下室)的施工合同,乙方编制的施工方案和进度计划已获监理工程师批准。该工程的基坑开挖土方量为4500m3,假设土方开挖清单综合单价为4.2元/m3,措施费、税金等综合费率为清单综合单价的20%。该工程的基坑施工方案规定:土方工程采用租赁一台斗容量为1m3的反铲挖土机施工(租赁费450元/台班)。甲、乙双方合同约定5月11日开工,5月20日完工。在实际施工中发生如下事件:
事件一:因租赁的挖土机大修,晚开工2d,造成人员窝工10个工日;
事件二:基坑开挖后,因遇软土层,接到监理工程师5月l5日停工的指令,进行地质复查,配合用工15个工日;
事件三:5月19日接到监理工程师于5月20日复工的命令.同时提出基坑开挖深度加深2m的设计变更通知单,由此增加土方开挖量900m;
事件四:5月20日~5月22日,因下罕见的大雨迫使基坑开挖暂停,造成人员窝工10个工日;
事件五:5月23日用30个工日修复冲坏的永久道路,5月24日恢复挖掘工作,最终基坑于5月30日挖坑完毕。
【背景资料】某煤矿二期及其附属设施建设项目,建设单位委托一招标代理公司进行招标,项目评标委员会由7人组成,其中2人为建设单位代表,其他评标专家从该省综合评标评审专家库中随机抽取。

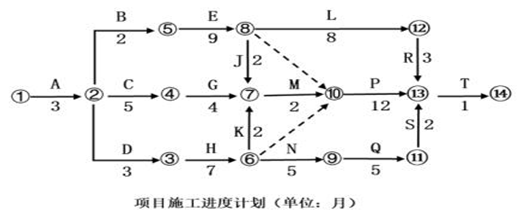

项目最终由某施工单位中标承建。施工单位结合现场及材料、设备等情况进行了详细的部署,编制的施工进度计划如图所示。
项目施工过程中,发生了如下事件:
事件1:L为某设备安装工作,设备由建设单位负责采购。项目按计划正常进行到15个月时,设备运至现场,进场检验时发现其中一台设备质量有问题,返厂换货用了1个月,其余设备当场验收后移交给施工单位代为保管,建设单位根据合同约定支付保管费。在设备安装过程中发现有一台设备配件丢失,施工单位马上向建设单位提出重新采购该设备配件的要求,同时就返厂换货设备延误的1个月时间提出了工期索赔和窝工费用索赔的要求。
事件2:该项目安全费用按工程造价的2.5%计提。建设单位提出,该矿井的采矿新技术推广培训费和煤矿二期建设安全预评价专家评审费从该项目的安全费用中列支。
事件3:按照施工组织设计安排,井下二期工程的运输工作,采用无轨胶轮车运输,施工单位按照地面普通汽车管理无轨胶轮车,被监理工程师制止。
【背景资料】一大型企业购置了一矿产资源并获得该资源相关的地质勘探报告。准备筹建一大型矿井。该企业为了加快项目进程。在委托设计单位编制初步设计的同时,就开始办理各项采矿和建设许可手续,并要求设计单位先完成井筒设计以便尽早开工建井。设计单位完成井筒设计后给出的资料为:主井深780m,直径6.5m;副井深730m,直径8.0m;回风立井深660m,直径5.0m。
井筒设计完成后,该企业委托招标代理机构对矿井的三个立井井筒分4个标段进行施工招标,其中副井、回风井各为一个标段。主井由于位于运输水平以下装载硐室。其结构复杂,故决定以运输水平大卷标高为界分为上、下两个标段。四个标段分别交纳投标保证金,各标段工程概算及要求的投标保证金如下表所示。每家投标单位最多可选择2个标段投标。
施工单位甲根据招标文件确定对C、D标段进行投标,并由二级矿业工程专业注册建造师王某担任项目经理,组建项目经理部。
某城市更新项目,经公开招标投标后,由施工总承包一级资质企业A和施工总承包二级资质企业B组成的联合体(乙方)中标。乙方与建设单位(甲方)签订施工合同。合同总价2500万元,其中暂列金200万元、税金100万元。合同约定,管理费以直接费为取费基数,费率为20%;利润以直接费和管理费之和为取费基数,费率为5%;停窝工人工费补偿标准为50元/工日,工程款按每月完成产值的80%支付,保修金3%当月扣除。
经项目经理部测算,该工程目标利润为180万元。
由于甲方文件的技术错误,乙方收到监理工程师8月8日开始停工的指令后,组织现场停工。8月13日乙方收到监理工程师8月15日复工的指令。停工期间造成人工窝工200个工日,发生机械租赁费5万元,乙方在合同约定时效范围内向甲方报送工期、人工费及机械费的索赔申请报告。政府造价部门当月颁布的人工工资标准为80元/工日。
月度报表显示,乙方9月份完成施工产值300万元,月度目标成本290万元,实际成本284.2万元。
