【不定项选择题】

案例四

【背景资料】

A机电安装公司承接了某钢厂中板生产线安装工程,合同签订时工程内容包括推钢式加热炉筋管耐热滑块的焊接安装。11t的加热炉气包吊装,吊装高度24m,16台行车吊装,轧机安装,单件最大重量102t;高压水系统,液压润滑系统安装(包括管道的化学处理)。

经业主同意,A公司将加热炉气包吊装分包给了专业吊装公司B公司。B公司在A公司安全管理制度的基础上编制了应急预案,并进行定期和不定期的安全检查。

因工期紧张,又逢雨季,项目部针对施工具体情况制定了相应的安全技术措施。并严格执行施工前的安全技术交底制度。

由于工期紧,交叉施工多,深基坑多,发生了下列事件:

事件一,B公司在轧机102t最大件吊装时,吊索具2t,B公司拟采用一台起重能力为110t的大型吊车起吊,但遭到监理公司的制止。

事件二,由于深基坑无护栏和标识,7月22日上午10时,两名施工人员不慎落入,造成一人重伤,一人死亡。7月23日下午,施工项目部安全部门负责人向A公司上报了事故,A公司负责人接上报告后,考虑到已是周末,于是等到7月26日(周一)上午报告了当地人民政府安全生产监督管理部门。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【背景资料】某公司承建一座城市桥梁,上部结构采用20m预应力混凝土简支板梁;下部结构采用重力式U型桥台,明挖扩大基础,地质勘察报告揭示桥台处地质自上面下依次为杂填土、粉质黏土、黏上、强风化岩、中风化岩、微风化岩。桥台立面如图3所示。


施工过程中发生如下事件:
事件一:开工前,项目部会同相关单位将工程划分为单位、分部、分项工程和检验批,编制了隐蔽工程清单,以此作为施工质量检查,验收的基础,并确定了桥台基坑开挖在该项目划分中所属的类别。桥台基坑开挖前,项目部编制了专项施工方案,上报监理工程师检查。
事件二:按设计图纸要求,桥台基坑开挖完成后,项目部在自检合格基础上,向监理单位申请验槽,并参照表3通过了验收。

【不定项选择题】

根据资料 (3),该公司 2023 年度所得税费用的金额是()万元。

A.

1517.5

B.

1500

C.

1497.5

D.

1508.75

【不定项选择题】

(二)案例:阅读下面的学生习作,完成题目。

                                 好奇

①木质的书柜上躺着一个旧盒子,用牛皮纸包裹着,朴素无光,柜下是幼儿的我,柜上是可望难可及的它。我盯着它,“里面装了什么呢?”我想。

②我猜里面是妈妈的****,发黄的***,略有年份的贺卡,我猜是在以前盛行的首饰发卡。它们目睹了妈妈的成长,见证了她从咿咿学语到身为人母,那么它们会继续见证我的成长吗?不,一定不会的。那么珍贵的记忆,装它的不会是只此一个面相普通的盒子。

③我猜里面是一沓厚厚的文件,是爸爸工作后不重要又无法丢弃的图纸,妈妈把它们整理在这里。它们记录了爸爸的辛劳,见证了他夜以继日的勤奋与努力。它们是父亲身为家中顶梁柱的缩影,是汗水构成的如今幸福安定的生活。但父亲工作年头已经很长,又怎是一个小小纸盒便能容纳的呢?

④我猜里面是一个毛绒玩具,是与盒子一样的颜色,它会是父母为我准备的惊喜。就像旧物对于妈妈,文件对于爸爸一样,这个玩具会一直陪伴着我,见证着我的成长,倾听我的欢乐与优伤。但愿,只是不切实际,生日已过,非节非假,忙禄的父母怎会在一平常日送我礼物呢?

⑤我猜里面不过是****的地方,家中电器烦多,总要有一个收纳它们的家。我猜里面放着妈妈的那些眼镜,隔段时间,她就会换一个戴,我猜里面装着爸爸年轻时购下的数码相机和小型望远镜,饱含瞭望远方、冲向未来的梦想。

⑥我猜……我猜不出这普通盒子里到底装着什么。它那么高高在上,那么遥不可及,它躺着,又好像站着。嘲笑着无知而幼小的我。

⑦搬来椅子,站上去,踮起脚,伸出手,碰到盒子笔直锋利的棱角,终于拿到了。盒子竟出奇地轻。我激动地打开,不出意料地,却发现空无一物。我没有想象中那么失望,甚至有些感激,因为它抑制了我漫无目的的期待与猜想。

⑧随着成长,许多事物都会改变。就像我不再只是单单好奇一个盒子里装了什么。就像那些旧物或继续陪伴。我被选择遗忘,那些对本来、对*****,有的达成现实,有的被否认,被指责,我不去想,也不愿、不能去想,脚踏实地的做好每一步,想知道盒子里装了什么就去打开。想干成一件事就去落到实处。

⑨去做,而不只停留在好奇、憧憬、想象。


【不定项选择题】

某个变电工程,业主与施工单位签订了一项变电所电气安装调试合同,施工前,施工单位按业主要求编制了安装调试进度计划,并获得批准,实施的进度计划如图所示。

在施工中发生了以下事件:
事件1:由业主采购的GIS开关设备提前进场,施工单位参加开箱清点,并增加保管费6000元;
事件2:在工作B安装过程中,施工单位因人员与安装设备调配问题,使工作B延长了5天,发生费用2万元;
事件3:在工作G安装中,由于业主提供的配电柜内部接线与外部母线不匹配,施工单位为调整内外线路,使工作G延误10天,发生费用4万元;
事件4:在对工作完成后的验收检验时,发现设备接线位置有误,经检查,是由于电气接线图中接线位置标注错误所致,施工单位进行返工,使工作I延误10天,发生费用3万元。以上事件发生后,施工单位及时向业主提出了索赔。
220KV油浸式变压器安装完毕后,电气试验人员按照交接试验标准规定,进行了变压器相位和接线组别测试、变压器绕组连同套管直流电阻测量、吸收比和额定电压下的冲击合闸等电气试验,监理检查认为变压器电气试验项目不够,应补充试验。
变电所设备安装后,变压器及高压电器进行了交接试验,在额定电压下对变电器进行冲击合闸验收3次,每次间隔时间3min,无异常现象。施工单位认为交接试验合格,被监理工程师提出异议,要求重新进行冲击合闸试验。

【不定项选择题】

西周时期把惯犯和偶犯分别称为(   )。

A.

 告

B.

 惟终

C.

 非终

D.

 非告

【不定项选择题】

【背景资料】
某高速公路桥梁工程,采用钻孔灌注桩基础,承台最大尺寸为:长10m、宽8m、高3m,梁体为现浇预应力钢筋混凝土箱梁。跨越既有道路部分,梁跨度30m,支架高20m。
根据地质条件,施工单位采用正循环回转钻孔法施工灌注桩,在施工方案中对正循环回转钻孔施工方法描述如下:利用钻具旋转切削土体钻进,泥浆输入钻孔内,从钻头的钻杆下口吸进,泥浆挟带钻渣通过钻杆中心上升,从钻杆顶部连接管道排出至沉淀池内,钻渣在此沉淀而泥浆回流人泥浆池不再使用。
施工单位设置的钻孔灌注桩质量控制点有:桩位坐标;A;护筒埋深;泥浆指标控制;护筒内水头高度;孔径;桩顶、桩底标高控制;清孔质量;B;导管接头质量检查与水下混凝土的灌注质量。
桩基混凝土浇筑前,现场技术人员就施工方法对作业人员进行了口头交底,随后进行了混凝土浇筑。在施工中还发生了如下事件:
事件1:针对承台大体积混凝土施工编制的专项方案有如下说明:
(1)混凝土浇筑安排在一天中气温较高时进行。
(2)分块浇筑时,块与块之间的竖向接缝面应垂直于结构物的短边,并应在浇筑完成拆模后按施工缝的要求进行凿毛处理。
(3)用改善粗集料级配、提高掺合料和粗集料含量、降低水胶比等方法,减少单方泥凝土水泥用量。
事件2:项目部新购买了一套性能较好、合格证齐全的张拉设备,由于工期紧,随即投入使用。

【不定项选择题】

【背景资料】

某施工单位承建了某高速公路路基工程,其中,K7+370~K7+740通过滑坡体前缘,滑坡体长约370m,宽约650m,厚14. 1m~28. 5m,属于大型滑坡。路线在滑坡体前缘以挖方路基的形式穿过。

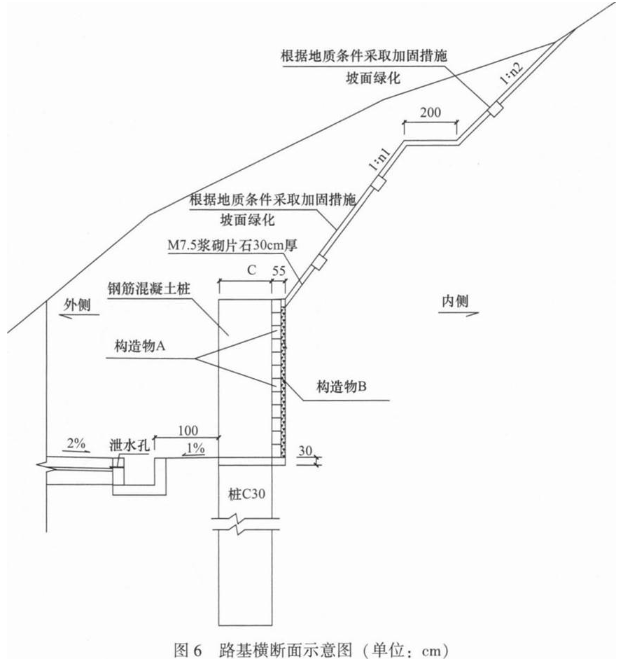

施工图设计处理挖方路段右侧的滑坡段采用抗滑桩板墙进行加固,抗滑桩为钢筋混凝土悬臂桩,桩截面尺寸为2. 0m×3. 0m,桩长22m~30m,桩间距5. 0m。抗滑桩内侧设桩板挡土墙,抗滑桩采用钢筋混凝土现浇,板采用钢筋混凝土预制安装,长4. 8m,高0. 5m,厚0. 4m。路基横断面如图6所示。



施工过程中发生了如下事件:

事件一:施工单位在施工现场临时用电管理做法如下:①根据现场用电设备情况等由项目总工组织编制了施工现场临时用电组织设计;②采用三级配电系统与二级保护系统;③停电操作顺序严格按照总配电箱→分配电箱→开关箱的顺序进行;④坚持“一机、一闸、一漏、一箱”的管理措施。

事件二:施工单位编制了抗滑桩施工方案,采用的施工工序如图7所示。



图7抗滑桩施工工序流程图

桩孔开挖采用人工开挖,要求分节开挖,逐节支护。围岩较松软、破碎或有水时,分节应适当缩短。分节处应错开土石层变化和滑动面处。桩孔采用锁口及护壁进行支撑,第一节锁口段护壁高1. 5m,其上面0. 8m高度范围内护壁厚50cm,高出地面30cm。锁口以下每开挖1. 0m浇筑护壁直至孔底;锁口及护壁均采用钢筋混凝土浇筑。开挖过程中,应经常检查桩孔平面位置等,如有偏差应及时纠正。施工方案编制后,技术管理部门组织审核了施工方案,施工单位还组织召开了专家论证会。

事件三:在全线开工前,由建设单位负责组织进行了路堑高边坡工程等施工安全总体风险评估,评估方法采用专家调查评估法,并形成了总体风险评估报告,K7+370~K7+740高边坡路段风险等级达到Ⅳ级。


【不定项选择题】

【案例背景】某水力发电枢纽工程,挡水建筑物为混凝土面板堆石坝,总库容为5亿m3,引水隧洞布置在右岸,在左岸设有开敞式溢洪道。坝址地区河床覆盖层厚度平均30m,河床宽度不大。坝址两岸山坡陡峻,为坚硬的花岗岩。坝体剖面图如下图所示。

在建设过程中,发生了如下事件:
事件1:在初步设计文件里,采用了分期围堰法导流方案,建设单位提出了异议。
事件2:根据水文资料及相关规定,施工期上游围堰设计静水位27.8m,波浪高度1.5m,安全超高0.7m。
事件3:根据DL/T5129-2013《碾压式土石坝施工规范》,堆石坝施工前,施工单位编制了施工方案,部分内容如下:
(1)堆石坝主堆石区堆石料最大粒径控制在350mm以下。根据碾压试验结果确定的有关碾压施工参数有:15t振动平碾,行车速率控制在3km/h以内,铺料厚度0.8m等。
(2)现场堆石料采用挖坑灌水(砂)法测密实度,试坑直径不小于坝料最大粒径的2~3倍,最大不超过2m,试坑深度为0.6m。
事件4:在混凝土面板施工过程中,面板出现裂缝。现场认定该裂缝属表面裂缝,按质量缺陷处理。裂缝处理工作程序如下:
(1)承包人拟定处理方案并自行组织实施;
(2)裂缝处理完毕,经现场检查验收合格后,由承包人填写《施工质量缺陷备案表》,备案表由监理人签字确认;
(3)《施工质量缺陷备案表》报项目法人备案。

【不定项选择题】

关于破产重整、和解、清算 3 个程序的关系,依据我国法律规定,下列说法错误的是(      )

A.

 债权人申请破产清算后,出资额占债务人注册资本 1/10 以上的出资人,可申请和解

B.

 在破产宣告后,债务人还可申请和解,因为和解是破产的必经程序

C.

 破产重整可以经由债权人申请转换为和解程序

D.

 在法院受理债权人的破产申请后,宣告破产前,出资额占债务人注册资本 1/10 以上的出资人,可申请重整

【不定项选择题】

【背景资料】
某水库溢洪道加固工程,控制段现状底板顶高程30.0m,闸墩顶面高程42.0m,墩顶以上为现浇混凝土排架、启闭机房及公路桥。加固方案为:底板顶面增浇20cm混凝土,闸墩外包15cm混凝土,拆除重建排架、启闭机房及公路桥。其中现浇钢筋混凝土排架采用爆破拆除方案。夜间施工时,却发生了高空坠落死亡4人的事故。本事故发生后,事故及时上报,并组成了事故调查组。
