【不定项选择题】

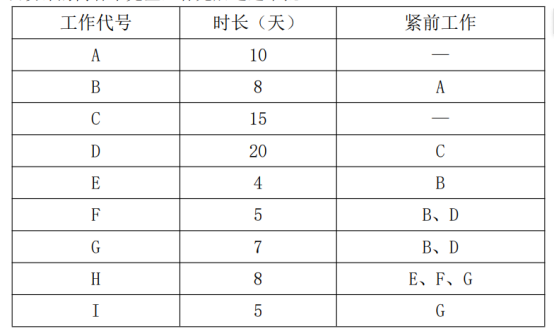

某机电安装公司承建一项设备安装工程,工程内容主要包括管道和设备安装。为组织好施工,项目部配备了人员,并根据工作逻辑关系(如下图)编制了施工组织设计和相应的施工方案,其中施工组织设计的内容包括工程概况、施工部署和施工现场平面图,审批人员认为施工组织设计的内容不完整,补充后通过审批。

在施工过程中,发生以下事件:
事件一:A工作在管道焊接过程中,由于技术原因造成返工,A工作延误20天。
事件二:在即将开始F工作时,建设单位突然进行了设计变更,导致F工作延误3天,造成施工单位经济损失3万元,施工单位向建设单位提出索赔。
事件三:施工过程中,焊工在焊接完Q345R低合金高强钢管后,由于现场不具备热处理条件,随即进行了管道焊缝的无损检测。监理工程师指出该钢材易产生延迟裂纹,应进行热处理或者后热工艺。
事件四:为了降低焊接应力,施工单位提出可以采用较小的焊接线能量、进行消氢处理、预热、焊后热处理等工艺措施。
事件五:工程设备体积、重量较大,采用解体运输,到达车间后进行装配。施工前编制了设备安装程序:施工准备→设备开箱检查→基础检查验收→基础测量放线→①→设备吊装就位→设备安装调整→②→设备零部件清洗与装配→③→设备试运转→工程验收。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

甲有限合伙企业于2021年6月设立,A为普通合伙人,B为有限合伙人。由于经营需要,于2021年9月向银行贷款人民币30万元。2021年10月,C入伙,成为普通合伙人。2023年3月,企业因严重亏损,决定解散。企业将现有财产予以分配,但对未到期的银行贷款未予清偿。

【不定项选择题】

一、一艘装载皮革与烟叶的船舶,遭遇海难,大量海水浸入船舱,皮革腐烂。海水虽未直接接触包装烟叶的捆包,但由于腐烂皮革的恶臭,使烟叶完全变质。当时被保险人以海难为近因要求保险人全部赔付,但保险人却以烟叶包装没有水渍的痕迹为由拒赔。最后交由法院判决。

根据以上材料回答1~4题。


【不定项选择题】

甲公司为一般纳税人,增值税税率13%,所得税税率25%,2020年度,甲公司发生如下交易事项:

(1)2月25日,购入乙公司股票200万股,作为交易性金融资产,该股票支付价款2 050万元(含已宣告尚未发放现金股利50万元),另支付交易费用5万元,增值税额为0.3万元,款项已支付。

(2)3月6日,一台设备提前报废,原价40万元,已提折旧25万元,固定资产减值准备5万元;报废残料变价收入2万元,增值税税额为0.26万元;发生清理费用3万元,增值税税额为0.18万元,收支均用银行存款结算。

(3)12月31日,发行股票面值总额1 000万元、发行价款1 100万元、发行费用80万元,发行款项已存银行。

(4)除上述事项外,当年实现营业收入15 000万元,期间费用2 000万元,税金及附加1 000万元,营业成本7 000万元。

(5)年末,当年业务招待费超标50万元,福利费超标30万元,不考虑其他调整事项。公司董事会决定按税后利润10%提取法定盈余公积,不向投资者分配利润。

要求:根据上述资料,不考虑其他因素,分析回答下列小题(答案中金额单位用万元表示)。

5. 根据资料(1),会计处理正确的是()。

A.
应收股利增加50万元
B.
投资收益增加5万元
C.
交易性金融资产增加2 050万元
D.
交易性金融资产增加2 000万元
【不定项选择题】

【案例一】

   某机电安装公司总承包了一炼油厂新建装置安装工程,装置安装工程内容包括:机械设备安装;工艺设备(包括28台重30~120t的塔器类设备)的吊装;油、气和其他介质的工艺及系统管道安装;电气仪表、给排水、防腐绝热工程及露天照明工程等。新建装置位于一个正常运行的液化石油气罐区的东侧,北侧隔路与轻石油罐区相邻。根据工程现场情况,机电安装公司组建了现场施工项目部,建立了项目部风险管理组,制定了风险控制措施,落实了施工现扬的风险控制。

   有一台高度为60m的大型分馏塔,分三段到货,需要在现场进行组焊安装。机电安装公司项目部拟采用在基础由下至上逐段组对安装的施工方法,并为此编制了分馏塔组对焊接施工方案。

   工艺管道焊后经射线探伤发现,焊接合格率偏低。项目部组织人员按质量预控的施工因素进行了分析。经查验,工艺文件已按程序审批,并进行了技术交底。查出的问题有:个别焊工合格证的许可项目与实际施焊焊道不符;焊接记录中有部分焊材代用,焊缝外观检查有漏检,部分焊机性能较差。根据分析结果,找出了失控原因,经整改后焊接合格率得到了提高。

   露天照明工程完工后,项目部进行了通电试灯,照明电器验收合格,安全和功能的检测资料齐全。工程项目全部完工后,项目部进行了风险后评价,对已完成的项目进行分析、检查和总结,并交工验收。


【不定项选择题】

【背景资料】
2013年4月,飞行区指标为4E的机场修建滑行道桥,批准的可行性研究报告总投资为100万元。具有一级机场场道工程专业承包企业资质的施工单位承担了施工任务。施工中发现施工阁有问题,不得不停工。经技术人员反复研究认为施工图设计确有错误,需变更施工图设计,但不属于重大设计变更。施工单位以前施工中也遇到过类似问题并有成功的解决经验,于是就把这一切报告监理和工程指挥部(项目法人代表)。工程指挥部为了保障机场按期通航,认为问题并不复杂,要求施工单位根据以往的成功经验编制施工图设计修改方案。施工单位根据以往的经验编制了施工图设计修改方案。工程指挥部向所在地民航地区管理局提出审批申请。

【不定项选择题】

某拦河大坝主坝为混凝土重力坝,最大坝高75m。为加强工程施工的质量与安全控制,项目法人组织成立了质量与安全应急处置指挥部,施工单位项目经理任指挥,项目监理部、设计代表处的安全分管人员为副指挥,同时施工单位制订了应急救援预案。
在施工过程中,额定起重量为It的升降机中的预制件突然坠落,致使1人当场死亡、2人重伤、1人轻伤。项目经理立即向项目法人做了报告。项目在事故调查中发现,升降机操作员没有相应的资格证书。

【不定项选择题】

(五)【背景资料】

某建筑工程,占地面积8000㎡,地下三层,地上三十四层,框筒结构,结构钢筋采用HRB400等级,底板混凝土强度等级C35,地上三层及以下核心筒和柱混凝土强度等级为C60。局部区域为两层通高报告厅,其主梁配置了无粘结预应力筋,某施工企业中标后进场组织施工,施工现场场地狭小,项目部将所有材料加工全部委托给专业加工场进行场外加工。

在施工过程中,发生了下列事件:

事件一;在项目部依据《建设工程项目管理规范》(GB/T50326-2006)编制的项目管理实施规划中,对材料管理等各种资源管理进行了策划,在资源管理计划中建立了相应的资源控制程序。

事件二:施工现场总平面布置设计中包含如下主要内容:①材料加工场地布置在场外;②现场设置一个出入口,出入口处设置办公用房;③场地附近设置3.8m宽环形载重单车道主干道(兼消防车道).并进行硬化,转弯半径l0m;④在干道外侧开挖400×600mm管沟,将临时供电线缆,临时用水管线置于管沟内,监理工程师认为总平面布置设计存在多处不妥,责令整改后再验收,并要求补充主干道具体硬化方式和裸露场地文明施工防护措施。

事件三:项目经理安排土建技术人员编制了《现场施工用电组织设计》,经相关部门审核、项目技术负责人批准,总监理工程师签认,并组织施工等单位的相关部门和人员共同验收詹投入使用。

事件四:本工程推广应用《建筑业10项新技术(2010)》。针对“钢筋及预应力技术”大项’可以再本工程中应用的新技术均制定了详细的推广措施。

事件五:设备安装阶段,发现拟安装在屋面的某空调机组重量超出塔吊现栽值(额定起重量)约6%,因特殊情况必须使用该塔吊进行吊装,经项目技术负责人安全验算后批准用塔吊起吊:起吊前先进行试吊,即将空调机组吊离地面30cm后停止提升,现场安排专人进行观察与监护。监理工程师认为施工单位做法不符合安全规定,要求修改,对试吊时的各项检查内容旁站监理。

【不定项选择题】

(一)

甲公司为增值税一般纳税人,主要从事小汽车的制造和销售业务。2019年7月有关经营情况如下:

(1)销售1辆定制的自产小汽车,取得含增值税价款226000元,另收取手续费33900元。

(2)将10辆自产小汽车对外投资,小汽车生产成本9万元/辆,甲公司同类小汽车不含增值税最高销售价格17万元/辆、平均销售价格15万元/辆、最低销售价格12万元/辆。

(3)采取预收货款方式销售给4S店一批自产小汽车,6日签订合同,11日收到预收款,16日发出小汽车,21日开具发票。

(4)生产中轻型商用客车180辆,其中171辆用于销售、3辆用于广告、2辆用于本公司管理部门,4辆用于赞助。

要求:根据上述资料,回答下列小题。

计算甲公司当月销售定制的自产小汽车应缴纳消费税额的下列算式中,正确的是(  )。

A.
(226000+33900)×5%=12995元
B.
226000÷(1+13%)×5%=10000元
C.
(226000+33900)÷(1+13%)x5%=11500元
D.
226000×5%=11300元
【不定项选择题】

按国家权力归属不同,近现代国家主要采取的政权组织形式是(            )。

A.

君主立宪制

B.

议会君主立宪制

C.

共和制

D.

总统制

【不定项选择题】

某制氧站经过招投标,由具有安装资质的某公司承担全部机电安装工程和35kV变电站和35kV架空线路施工。
项目施工过程中发生了以下事件:
(1)在高压线路测试时由于跨越河流上空处的导线接头断开造成附近垂钓者受伤。
(2施工单位在进行35kV架空线路的测试时,总共进行了2次冲击合闸试验,监理认为不合格,要求重新测试。
(3监理在施工现场进行巡检时发现有管道的焊缝在套管内,遂要求整改,施工单位以不影响使用为由拒绝整改。
(4)在制氧机法兰和管道法兰连接时,施工班组未对法兰的偏差进行检验,即进行法兰连接,遭到项目工程师的制止。
