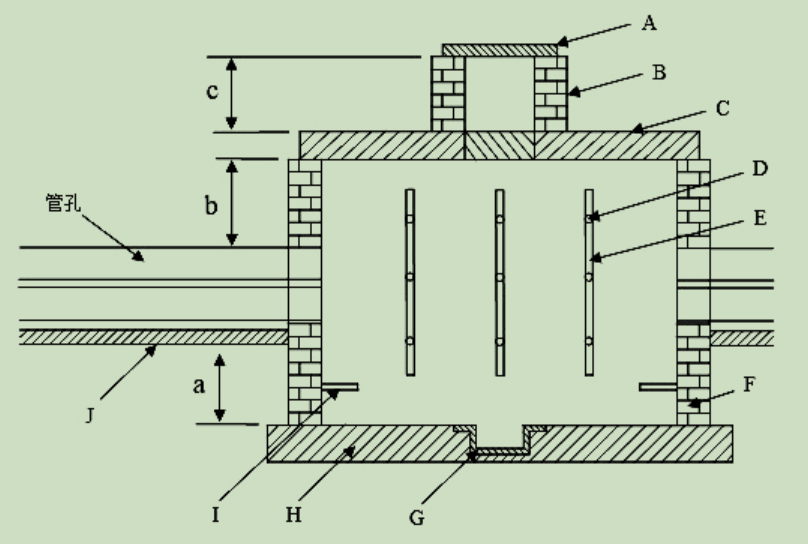

【背景资料】某施工单位承担一矿井井底中央水泵房及附属设施硐室的施工任务,硐室全长25m,半圆拱断面,围岩主要为Ⅲ类中等稳定岩层。硐室设计采用锚网喷支护,水泵基础采用C25混凝土浇筑,基础上预留8个螺栓孔。施工单位编制了该硐室的施工组织设计,制定了质量管理制度。
在项目实施过程中,发生了如下事件:
事件1:施工单位完成了水泵房3台水泵基础施工,月度验收时,监理单位抽查了工序自检记录单,显示工序验收全部合格;监理单位现场对3台水泵基础的检查项目进行了检查,其中部分检查记录如表3所示。
表3水泵基础位置偏差值及螺栓孔中心位置偏差合格率表
说明:表中所列检查项目以外的主控项目、一般项目均合格,表中不合格测点,偏差不影响安全使用。
事件2:硐室施工到管道下口位置,工作面放炮后,班长、放炮员马上进入工作面进行安全检查,20min没有反馈消息,未进入工作面的其他作业人员判断2人已出事,立即报告了调度室,并展开救援。当救援人员到达工作面发现2人已昏迷,紧急抢救送医院后脱险。经调查属于放炮产生有害气体导致2人中毒,酿成重伤事故。
事件3:中央水泵房硐室主体施工结束后,施工单位技术负责人自行组织相关人员对中央水泵房主体工程进行了质量检验评定,报监理工程师核定后,上报建设单位进行验收。建设单位认为质量评定程序不妥。
