【不定项选择题】

【背景资料】

某一级公路工程,发包人依据《公路工程标准施工招标文件》相关规定进行了招标。公布了该工程某标段最高投标限价为89150万元,某施工单位参与该标段投标并中标,投标报价汇总表见表5-1,第100章总则工程量签单表见5-2,清单标价计算涉及部分内容如下:

①按合同条款规定计算出施工期间现场部分保险费如下:永久工程保险230.6万元,临时工程保险费9.7万元,施工单位购买的运至施工工地用于永久工程的设备保险单6.8万元,施工单位的施工机械保险费10.8万元,施工单位雇用人员工伤事故保险费和人身意外伤害保险费共22.9万元。

②安全生产费计列费率为2%。

③现场拟建进出场保通,贯通临时便道共12km,生产区内临时便道共3km,施工驻地内临时便道共1.5km。

④现场拟修建一座临时贝雷便桥,最大水深5m。

表5-1  投标报价汇总表

表5-2   工程量清单第100章总则

施工过程中发生以下事件:

事件一:施工单位结合现场情况,在其中一个生产区内布置了拌合站与梁板预制场,考虑施工方便并减少二次搬运,部分工作区域布置示意图如图5所示,工作区域包括:梁板预制区、梁板成品堆放区,砂石料堆放区、钢筋加工堆放区、模板加工堆放区,混凝土搅拌区、其他工作区。



事件二:部分预制梁板采用先张法施工,为防止张拉台座不均匀沉降及开裂,台座采用重力式台座,并采用强度等级C20的混凝土底模。梁板预制完成后,移梁前对板梁喷涂统一标识和编号,存梁时支垫材质采用非刚性材料,且要求不污染梁底。

事件三:监理工程师根据《公路工程重大事故隐患清单行业基础版》对工地建设进行了重大事故隐患排查,排查了施工驻地及生产场区是否设置在滑坡、塌方、泥石流、洪水等危险区域,施工驻地及生产场区内的E和F设施是否按规范实施。

事件四:施工过程中,拌合站及梁板预制场内发生安全事故,造成1名监理工程师和3名施工人员重伤。项目部对钢板热切割工、钢筋绑扎工、钢筋焊接工、模板制作工、混凝土预制工、叉车工、龙门架升降机操作工等人员进行了专题安全教育培训。


应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

会计分期是对持续经营假设的有效延续。(   )

A.
B.
【不定项选择题】

【背景资料】
某水利枢纽工程包括大坝、溢洪道、厂房等,大坝施工期上下游设土质围堰。施工过程中发生了如下事件:
事件一:某雨天施工过程中,一名工人从15m高处坠落到地面,当场死亡。事故发生后,施工单位根据《水利部生产安全事故应急预案(试行)》(水安监〔2016〕443号)规定,立即向有关单位电话报告了事故发生时间、具体地点、事故已造成人员伤亡、失踪人数等情况。经调查,工人佩戴的安全带皮带接头断裂,系因施工前未对安全带的皮带等部位进行检查所致;施工单位作业前没有按施工安全管理相关规定制订有关高处作业专项安全技术措施。
事件二:施工期间,民爆公司炸药配送车行驶到该工程工区内时出现机械故障,施工单位随即安排汽车将炸药倒运至大坝填筑料场爆破作业面。根据汽车运输爆破器材相关规定,运输爆破器材的汽车,排气管应设在车前下侧,并设置防火罩等装置,工区内行驶时速不超过15km。
事件三:根据工程施工总进度计划安排,围堰施工及运行期为3年。根据《大中型水电工程建设风险管理规范》(GB/T50927-2013),风险处置方法选用的原则见表4,施工单位评估了围堰施工的风险并为围堰工程购买了保险。
表4  大中型水电工程建设风险处置方法应采用的原则

序号

风险损失程度

风险发生概率

风险处置方法

1

损失大

概率大

D

2

损失小

概率大

E

3

损失大

概率小

F

4

损失小

概率小

G

5

有利于工程项目目标的风险

H


【不定项选择题】

【背景资料】

某安装公司承接一大型商场的空调工程。工程内容有:空调风管、空调供回水,开式冷却水等系统的钢制管道与设备施工,管材及配件由安装公司采购。设备有:离心式双工况冷水机组2台,螺杆式基载冷水机组2台,24台内融冰钢制蓄冰盘管,146台组合式新风机组,均有建设单位采购。

项目部进场后,编制了空调工程的施工技术方案,主要包括施工工艺与方法,质量技术要求和安全要求等,方案的重点是隐蔽工程施工,冷水机组吊装,空调水管的法兰焊接,空调管道的安装及试压,空调机组调试与试运行等操作要求。质检员在巡视中发现空调供水管的施工质量(见图1)不符合规范要求,通知施工作业人员整改。

空调供水管及开式冷却水系统施工完成后,项目部进行了强度和严密性试验,施工图中注明空调为供水管的工作压力为1.3MPa,开式冷却水系统工作压力为0.9MPa。

在试验过程中,发现空调供水管个别法兰连接和焊缝处有渗漏现象,施工人员进行返修后,重新试验未发现渗漏。

问题:


【不定项选择题】

2016年6月9日端午节,经习近平主席和中央军委批准,我国赴马里维和部队遇袭伤亡人员回国迎接仪式在吉林省长春市龙嘉机场隆重举行。(  )

A.
B.
【不定项选择题】

【背景资料】
某工程混凝土浇捣后正在养护,质量监督站用仪器量测以后,要求施工单位凿开几处混凝土,核对了设计图纸后,发现有数处钢筋少了数根,后要求施工单位停工整改全部凿除,补上钢筋重浇混凝土。调查后对该事故相关责任人进行了处理。

【不定项选择题】

用于比较出口价格与正常价值的方法,通常包括(   )。

A.

个别对个别

B.

平均对平均

C.

个别对平均

【不定项选择题】

有关新合伙人入伙,说法正确的是 ( )。

A.

 新合伙人入伙应当经全体合伙人一致同意

B.

 新合伙人入伙应订立书面入伙协议

C.

 原合伙人应当向新合伙人如实告知原合伙企业的经营状况和财务状况

D.

 新合伙人对入伙前合伙企业的债务不承担无限连带责任

【不定项选择题】

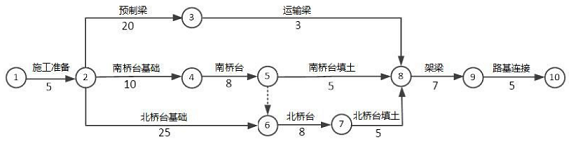

【背景资料】某施工单位中标建设一公路工程,该公路工程包括12km的路基路面和一桥梁工程。其网络图编制如下,并得到监理工程师的批准。


路面施工进度网络图(单位: d)

路基施工中需要10多万m3的土方,填方采用松散的砂性土和黏土,含水量在25%左右。土方料场距填方处在200~300m左右。合同约定工期为300d。合同约定,每提前1d奖励5000元,每延误1d罚款10000元。为加快施工进度,施工单位决定路面的基层和面层分成三段进行施工,基层每段的持续时间为25d、面层每段的持续时间为15d。

【不定项选择题】

某公司承建一市区地铁车站工程,其中1号风道采用地下连续墙作为围护结构。车站位于城市核心区,周边建筑物较多,地下管线繁杂。地质勘察报告探明,地下水位较高,主要揭露土层为粉质黏土、含砂粉土、硬黏土层。设计地下连续墙宽1.0m,墙高28.0m,嵌入硬黏土2.0m深。基坑断面示意图如下图所示。

基坑开挖施工断面图
事件一:项目部针对基坑编制了降水方案,从轻型井点、管井、喷射井点三个方案中进行选择。并布置了降水井的位置。
事件二:项目部编制了地下连续墙施工方案,其中包括:采用成槽机成槽,泥浆护壁保证槽壁稳定,对泥浆的含砂率和PH值等指标进行控制。C人员采用商品混凝土灌注,混凝土进场后,检查混凝土运输单,信息符合要求后开始灌注混凝土。混凝土顶面达到设计高程后停止灌注,同时拔出接头管。具体施工流程见图。

事件三:该项目钢筋笼吊装属于超过一定规模的危险性较大工程,总包单位编制了专项方案并组织了专家论证,论证意见为“修改后通过”。

【不定项选择题】

【背景资料】
某施工单位承建一跨堤桥梁工程,该桥为三跨预应力混凝土连续梁桥,跨径布置为48m+80m+48m,上部结构为预应力混凝土箱梁,箱梁顶宽14.5m,底宽7.0m,箱梁高度由6.0m渐变到2.5m。施工单位组建了项目经理部,施工过程中发生了如下事件:
事件一:项目经理部在详细踏勘现场后,编制了实施性施工组织设计,并要求由上部结构劳务分包单位编制挂篮专项施工方案,项目经理部再按规定进行报批。
事件二:项目经理部经过分析比选,决定上部结构悬臂浇筑挂篮采用菱形挂篮,挂篮如图3所示,强调挂篮与悬浇筑梁段混凝土的重量比不宜大于A,且挂篮的总重应控制在设计规定的限重之内,并为挂篮中构件B、C、D的质量作了特别要求。

事件三:项目总工程师在挂篮施工前进行了详细的安全技术交底,强调严格按规范要求实施,混凝土的强度不低于设计强度等级值的E,弹性模量应不低于混凝土28d弹性模量的F,当采用混凝土龄期代替弹性模量控制时应不少于G天,两端张拉时,各干斤顶之间同步张拉力的允许误差宜为H。
事件四:挂篮施工进行到5号梁段,浇筑完混凝土拆除内模板时发现腹板部分位置存在厚度不均缺陷,项目经理部经过认真分析,找出了造成缺陷的可能原因,包括模板设计不合理、箱梁模板产生位移(模板没有固定牢固,使内、外模板相对水平位置发生偏差)等模板本身及施工方面的原因。
