【不定项选择题】

某新建经济技术开发区综合市政配套工程,一期主干道长2.5km,其下敷设有DN1200mm雨水、DN1000mm污水、DN500mm给水(钢管)、DN400mm次高压B燃气(钢管)、DN300mm供热(钢管)等管道工程。计划工期为2014年3月1日至2014年6月10日。由于拆迁拖期、专业管线施工发生质量返工,致使工期延误,6月1 5日各专业管线才完工,使沥青混凝土道路工程处于雨期施工。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【案例五】

某钢筋混凝土框架结构标准厂房建筑,地上2层,无地下室,框架柱柱距7.6m。通过公开招标程序,确定了某施工单位中标。该施工单位与建设单位签订的承包合同的部分内容如下:工程合同总价2100万元,工程价款采用调值公式动态结算;该工程的人工费可调,占工程价款的35%;材料有4种可调,材料1占5%,材料2占15%,材料3占15%,材料4占10%。开工前建设单位向承包商支付合同价的15%作为预付备料款,主要材料及构配件金额占合同总额的65%。

开工前,施工单位制定了完整的施工方案,采用预拌商品混凝土,钢筋现场加工,采用覆膜多层板作为结构构件模板,模架支撑采用碗扣式脚手架。施工时框架柱单独浇筑,之后梁与板同时浇筑。

施工过程中,发生如下事件:

事件一:结构设计按最小配筋率配筋,设计中有采用HPB235级直径12mm的钢筋,间距200mm。由于当地建材市场HPB235级直径12mm的钢筋已被淘汰,施工单位征得监理单位和建设单位同意后,按等强度折算,用HRB335级直径12mm且间距250mm的钢觞进行代换,并按此组织实施。

事件二:二层梁板施工阶段天气晴好,气温16~27℃。梁板模板安装拼接整齐、严密并进行相应验收工作。模板验收完毕后,进行钢筋的安装,且钢筋绑扎经验收符合规范要求。在混凝土浇筑前,用水准仪抄平,保证每一构件底模表面在同一个平面上,无凹凸不平问题,然后开始浇筑混凝土,并现场制作混凝土试件。浇筑完毕20h后覆盖并浇水养护。10d后从标准养护室取出一组试件送检试压,其强度达设计强度的80%,施工单位认为已超过设计强度的75%,随即向监理提出拆除底模与架体支撑的申请。

事件三:竣工结算时,经统计得到的人工费及材料费价格指数如下表所示。施工单位按调值公式法重新计算了实际应结算的价款。

【不定项选择题】
对应急照明和疏散指示系统灯具进行检查和测试,下列检查结果中不符合现行国家标准要求的有( )。
A.
备用电源连续供电时间为0.4h
B.
展览厅地面水平最低照度为4.0lx
C.
展览厅选用大型消防应急疏散标志灯具
D.
展览厅地面疏散走道上设置的保持视觉连续的方向标志灯间距为5m
E.
灯具应急点亮的响应时间为6s
【不定项选择题】

甲企业为增值税一般纳税人,适用的增值税税率为 13%,每月月初发放上月工资,2019 年 12 月 1 日,“应付职工薪酬”科目贷方余额为 33 万元。该企业 2019 年 12 月发生职工薪酬业务如下:
(1)5 日,结算上月应付职工薪酬 33 万元。其中代扣代交的职工个人所得税 1.5 万元。代扣为职工垫付的房租 0.5 万元。实际发放职工薪酬 31 万元。
(2)31 日,企业以其生产的 M 产品作为非货币性福利发放给车间生产人员。该批产品不含税的市场售价为50 万元。实际生产成本为 40 万元。
(3)31 日,对本月职工工资分配的结果如下:车间生产人员 14 万元。车间管理人员 5 万元。企业行政管理人员 2 万元。专设销售机构人员 9 万元。
(4)31 日,企业计提本月基本养老保险费、基本医疗保险费等社会保险费共计 17.7 万元。计提本月住房公积金 8.85 万元。要求:
根据上述资料,不考虑其他因素,分析回答下列问题。(答案中的金额单位用万元表示)
3. 根据资料(3),下列各项中,企业分配工资的相关会计处理结果正确的是( )。

A.
专设销售机构人员工资,借记“销售费用”科目 9 万元
B.
车间生产人员工资,借记“生产成本”科目 14 万元
C.
车间管理人员和企业行政管理人员工资,借记“管理费用”科目 7 万元
D.
全部人员工资,贷记“应付职工薪酬”科目 30 万元
【不定项选择题】

A公司系A股上市公司,为开拓新一代智能光网络传输设备产业化项目进行定向增发,预计项目总投资额为1.5亿,本次募集的资金不得超过拟投入项目需要的总资金。另外由于战略发展的需求,A公司拟收购美国B公司的股权,收购比例预计为30%,但未达到实际控制。

【不定项选择题】

在奴隶国家,曾经实行过三种政权组织形式,即(            )。

A.

君主制

B.

君主立宪制

C.

贵族共和制

D.

民主共和制

【不定项选择题】

背景资料:
某住宅工程,建筑面积 1.2 万平方米,地下 1 层,地上 12 层,剪力墙结构,公共区域及 室内地面装修为石材,墙、顶饰面均为涂料,工程东侧距基坑上口线 8m 处有一座六层老旧砖混结构住宅,市政管线从两建筑间穿过,为了保证既有住宅的安全,项目部对东侧边坡采用钢 筋混凝土排桩支护,其余部位采用喷描支护。
项目部制定了基坑工程监测方案,对基坑支护结构和周围环境进行监测,其中周围环境监 测包含基坑外地形变形监测等内容,方案报送监理工程师批准后实施。
基础底板混凝土量较大,项目部决定组织夜间施工,因事先准备不足,施工过程中被附近 居民投诉,后经协调取得了大家谅解。
地下室管道安装时,一名工人站在 2.2m 高移动平台上作业,另一名工人在地面协助其工 作,安全完成了工作任务。

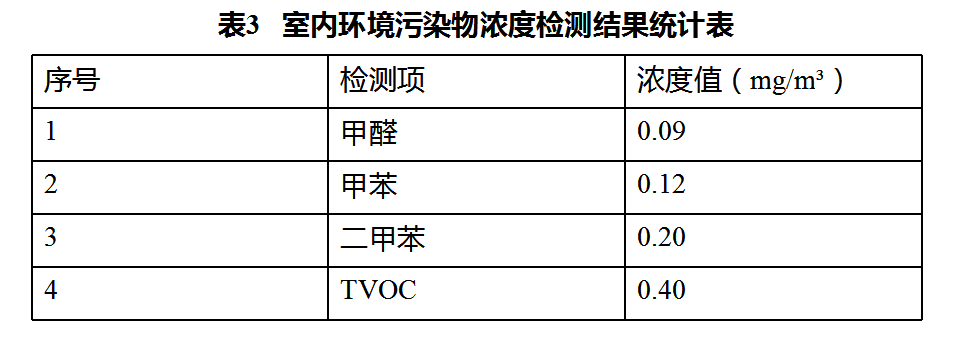

该住宅工程竣工验收前,按照规定对室内环境污染物浓度进行了检测,部分检测项及数值如下:

【不定项选择题】

下列属于公开募集基金的基金份额上市交易的条件的是 ( )。

A.

 基金合同的期限要在 5 年以上

B.

 基金份额持有人不少于 200 人

C.

 基金募集金额不低于 2 亿元人民币

D.

 基金份额总额要达到核准规模的 80% 以上

【不定项选择题】

三、【背景资料】
某市政工程公司承揽一基坑开挖工程,围护结构为地下混凝土连续墙结构,墙深26 米,厚1.8 米。地下连续墙施工采用铣槽机分120 段连续施工,柔性接头。施工平面和断面图如图所示。

施工的具体施工工艺流程如下:
开挖导沟→修筑导墙→(1)→清除槽底淤泥和残渣→吊放C→吊放B→(2)→灌注水下混凝土→(3)。
事件一:第1段地下连续墙混凝土施工,顶部混凝土实际灌注高程比设计高度高0.2m,混凝土浇筑过程中,用吊绳加铅锤的方式测量混凝土面。后经测定,地下连续墙顶部混凝土低于设计强度。
事件二:构件C采用拔桩机拔出,拔桩机四脚支撑在导墙上。拔出时机选择在混凝土终凝后。拔出过程中,因拔桩力过大导致导墙压裂并产生过大沉降。项目部用钢垫板调平拔桩机四角后继续施工。
事件三:按照总公司要求,项目部对项目施工的全过程实行成本目标控制。

【不定项选择题】

【背景资料】
某施工单位承包了二级公路H合同段路基工程,本地区岩层构成为泥岩、砂岩互层,属于中硬石料。地表土覆盖层3m左右。由于本合同段石方较多、路堤均采用了土石路堤,施工前,根据土石混合材料的类别分别进行试验路段施工,确定能达到最大压实干密度的松铺厚度、压实机械型号及组合、压实速度及压实遍数、沉降差等参数,施工中采用分层填筑,分层压实,压实选用自重不小于18t的振动压路机,土石路堤的边坡按土质路堤边坡处理。
本合同段K17+300~K17+380公路右侧为滑坡,设计采用了抗滑桩与抗滑挡土墙的稳定措施,对流向滑坡体的地表水设置了环状截水沟排出,对地下水设置暗沟排出。浆砌片石抗滑挡土墙施工中,严格质量检验,实测了石料强度、平面位置、顶面高程、墙面坡度、断面尺寸。

【不定项选择题】

【背景资料】
某房屋建筑工程,建筑面积6800m2,钢筋混凝土框架结构,外墙外保温节能体系,根据《建设工程施工合同(示范文本)》(GF-2013-0201)和《建设工程监理合同(示范文本)》(GF-2012-0202),建设单位分别与中标的施工单位和监理单位签订了施工合同和监理合同。
在合同履行过程中,发生了下列事件:
事件一:工程开工前,施工单位的项目技术负责人主持编制了施工组织设计,经项目负责人审核。施工单位技术负责人审批后,报项目监理机构审查。监理工程师认为该施工组织设计的编制,审核(批)手续不妥,要求改正;同时,要求补充建筑节能工程施工的内容。施工单位认为,在建筑节能工程施工前还要编制、报审建筑节能施工技术专项方案,施工组织设计中没有建筑节能工程施工内容并无不妥,不必补充。
事件二:建筑节能施工前,施工单位上报了建筑节能工程施工技术专项方案,其中包括如下内容:
(1)考虑到冬期施工气温较低,规定外墙外保温层只能在每日气温高于5℃的11:00-17:00之间进行施工,其他气温低于5℃的时间段均不施工;(2)工程竣工验收后,施工单位项目经理组织建筑节能分部工程验收。

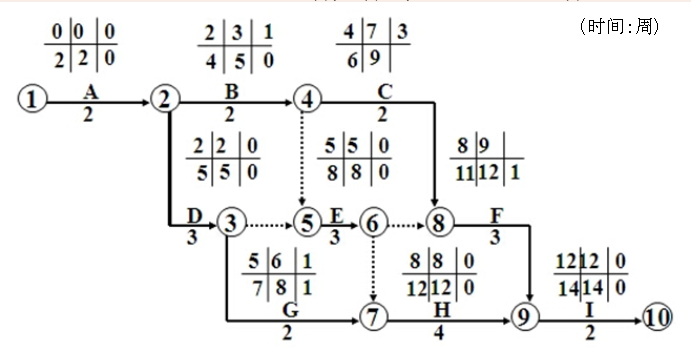

事件三:施工单位提交了室内装饰装修工程进度计划网络图(如下图所示),经监理工程师确认后按此图组织施工。

事件四:在室内装饰装修工程施工中,因设计变更导致工作C的持续时间变为36天,施工单位以设计变更影响施工进度为由,提出22天的工期索赔。
