某施工单位承接了10kV、5km架空线路的架设和一台变压器的总包工程。工期2023.6.20~2024.4.30。提前一天奖10000元,推后一天罚50000元。根据线路设计,途经一个行政村,跨越一条国道,路经一个110kV变电站。线路设备由建设单位购买,但具体实施由施工单位负责。该线路施工全过程的监控由建设单位指定的监理单位负责。施工单位项目部将10kV、5km架空线路的架设工程分包给一家具有资质的施工单位,在架空线路电杆组立后,按导线架设的程序组织施工。在施工过程中发生了以下事件:
事件一:在施工时,由于施工单位租赁的吊机晚到6天(2023.7.1-2023.7.6),在2023.7.7~2023.7.12期间正逢百年一遇大暴雨,设计院图纸供应又推迟7天(2023.7.9-2023.7.15),3个事件都影响了工期。

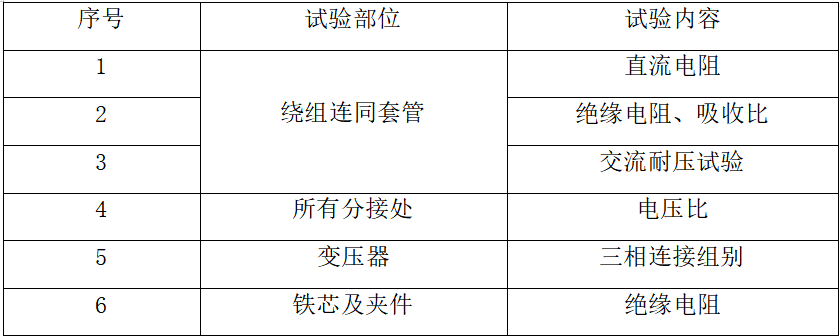

事件二:设计交底后,项目部依据批准的施工组织设计和施工方案开展技术交底工作,在各工程开工前对施工人员进行了施工技术交底,在油浸式电力变压器安装时,由于其他项目部设备到货晚,导致整体工期滞后,安装公司项目部协调5名施工人员到该项目帮忙,作业班长考虑到他们熟悉变压器安装且经验丰富,未进行技术交底即安排参加变压器的安装工作。变压器安装完成后进行了变压器交接试验,试验内容见表。监理认为试验内容不全,项目部补充了交接试验项目,通过验收。
某工程公司承建一座城市跨河桥梁工程。河道宽36m,水深2m,流速较大,两岸河床平坦开阔。
桥梁为三跨(35+50+35)m预应力混凝土连续箱梁,总长120m。桥梁下部结构为双柱式花瓶墩,埋置式桥台,钻孔灌注桩基础。桥梁立面见图1。

项目部编制了施工组织设计,内容包括:
事件一:经方案比选,确定导流方案为:从施工位置的河道上下游设置挡水围堰,将河水明渠导流在桥梁施工区域外,在围堰内施工桥梁下部结构:
事件二:上部结构采用模板支架现浇法施工,工艺流程为:支架基础施工→支架满堂搭设→底模安装→A→钢筋绑扎→混凝土浇筑及养护→预应力张拉→模板及支架拆除。
事件三:预应力筋为低松弛钢绞线,选用夹片式锚具。项目部拟参照类似工程经验数值确定预应力筋理论伸长值。采用伸长值控制张拉,以应力值进行校核。
事件四:项目部根据识别出的危大工程编制了安全专项施工方案,按相关规定进行了专家论证,在施工现场显著位置设立了危大工程公告牌,并在危险区域设置安全警示标志。

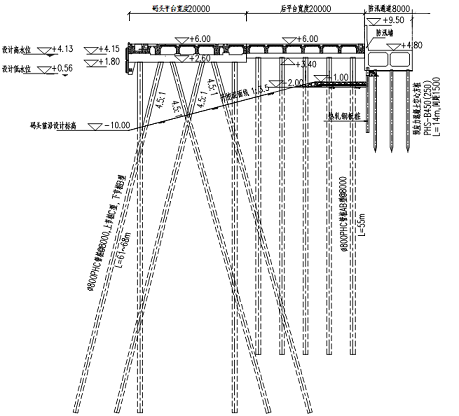

【背景资料】某新建高桩梁板式码头总长为500m, 码头分为码头平台、后平台及接岸防汛通道三部分,码头断面见图 1。码头平台由桩基、横梁、纵梁、面板、靠船构件、面层、附属设施等组成。在承建项目部编制的施工组织设计中,码头 桩基需在港池边坡开挖后进行水上沉桩,后平台及防汛通道的桩基采用陆上沉桩,沉桩过程中要采取有利于边坡稳定的措施。
项目部通过精心组织,按照合同要求完成了施工任务。该工程横梁的混凝土强度等级为C40混凝士立方体抗压强度验收批 试件共有20组,经计算,平均强度为43.6MPa,其中最低值为38.7MPa, 标准差为2.4MPa。

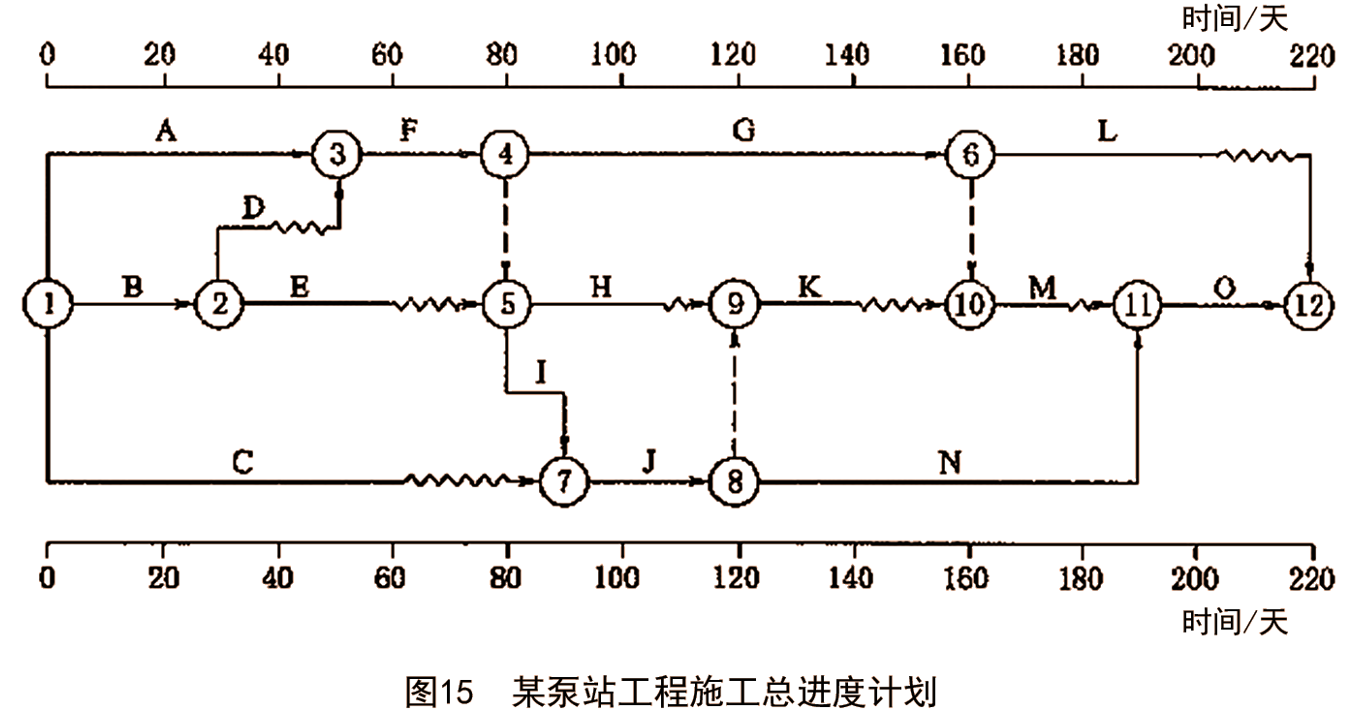

【背景资料】某市调水泵站工程,从河道取水向城区补水,以改善城区水环境,主要建设内容包括泵站主体建筑、压力箱涵、进水水池、翼墙、河道防护及闸门启闭机设备等。发包人与承包人依据《水利水电工程标准施工招标文件(2009年版)》签订了施工合同,合同工期为220天。经总监理工程师批准的施工总进度计划如图15所示,各项工作均按最早开始时间安排且匀速施工。
事件:
事件1:承包人发现施工现场地质情况与施工图设计不符,设计变更导致工作D和工作E分别推迟10天和5天开始,造成承包人窝工损失15万元。承包人向项目监理机构提出延长工期增加费用15万元的要求。
事件2:工程开工后第90天末,监理工程师检查实际进度情况为:工作G正常,工作H提前10天,工作I延误10天。
事件3:针对事件2,发包人要求工程按合同工期完成,承包人对施工总进度计划进行了调整,压缩工作N的持续时间,并提交了赶工计划。
背景资料:

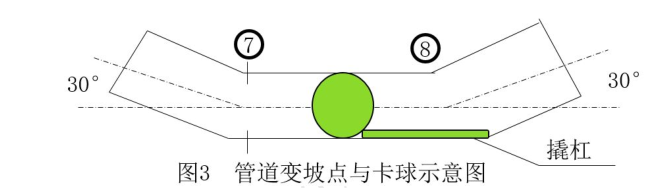

某公司中标承建中压A天然气直埋管线工程,管道直径DN300mm,长度1. 5km,由节点 ①至节点⑩,其中节点⑦、⑧分别为30°的变坡点,如图3所示,项目部编制了施工组织设计,内容包括工程概括,编制依据、施工安排、施工准备等。在沟槽开挖过程中,遇到地质勘察时未探明的墓穴。项目部自行组织人员、机具清除了墓穴,并进行换填级配砂石处理, 导致增加了合同外的工作量。管道安裝焊接完毕,依据专项方案进行凊扫与试验。管道清扫 由点①向⑩点方向分段进行,清扫过程中出现了卡球的迹象。
根据现场专题会议要求切开⑧点处后,除发现清扫球处,还有一根撬杠。调査确认是焊工为预防撬杠丢失临时放置在管腔内,但忘记取出,会议确定此次事故为质量事故。

【背景资料】
清河泵站设计装机流量150m³/s,出口防洪闸所处堤防为1级。招标人对出口防洪闸工程施工标进行公开招标。有关招标工作计划如下:5月31日提交招标备案报告,6月1日发布招标公告,6月11日~6月15日出售招标文件,6月16日组织现场踏勘,6月17日组织投标预备会,7月5日开标,7月6日~7月10日评标定标。招标工作完成后,A单位中标,与发包人签订了施工承包合同。工程实施中发生如下事件:

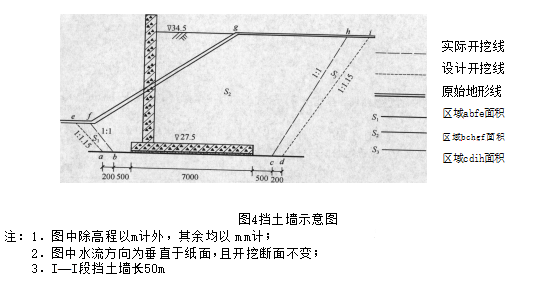

事件1:I-I段挡土墙(示意图如图4所示)开挖设计边坡1:1,由于不可避免的超挖,实际开挖边坡为1:1.15。A单位申报的结算工程量为50×(S1+S2+S3),监理单位不同意。
事件2:原定料场土料含水量不能满足要求,监理单位指示A单位改变挡土墙墙后填土料场,运距由1km增加到1.5km,填筑单价基本直接费相应增加2元/m³,A单位提出费用变更申请。
根据资料 (1),下列各项中,关于甲公司研发支出会计处理正确的是 ( )。
发生研发支出时,借记 “研发支出 —— 费用化支出” 科目 80000 元
发生研发支出时,借记 “研发支出 —— 资本化支出” 科目 80000 元
发生研发支出时,借记 “无形资产” 科目 80000 元
发生研发支出时,借记 “管理费用” 科目 80000 元
(2)该首饰商城销售套装礼盒应缴纳的消费税为()万元。
【背景资料】某施工单位承建某高速公路K10 + 320 ~K29+ 180段改扩建工程,由双向四车道扩建为双向六车道,施工过程中发生了如下事件:
事件一: K12+826~ K13+ 635段为填方路段,边坡高度最低为20.4m,最高为24.8m。路床填筑时,每层最大压实厚度宜不大于(A) mm,顶面最后一层压实厚度应不小于(B) mm。
事件二:本工程K21+ 300 ~ K22+ 100为高填路堤,其新拓宽部分局部路段穿越软土地基,设计采取了粉喷桩对软基进行处理。
事件三: K24+ 550~ K29+ 180段有若干鱼塘,水深低于2m,塘底淤泥厚度最大不超过0.8m,软士层厚度大于5m,小于8m;施工单位拟采取抛石挤淤或袋装砂井处理软基。
事件四:扩建路面工程与原设计路面结构层一致,通车后不久,巡查发现某软基填方区间新旧路面结合部有1条长约80m,宽约1.5mm的纵向裂缝。业主召集路基、路面等技术专家对纵向裂缝进行论证及原因分析。专家会议结论是"该80m路段路面材料及工艺控制均无缺陷,沥青路面扩建与旧路面结合部质量良好,裂缝产生与路面施工无关。裂缝产生的主要原因是由路基施工引起.
碾压混凝土坝是采用碾压土石坝的施工方法,使用于贫混凝土修建的混凝土坝,是混凝土坝施工的一种新技术。某拦河大坝采用该项施工技术。承包商在编制施工组织设计时,根据有关资料,结合现场地形地貌等条件,重点对下列几个方面进行分析和考虑:
(1)料场的选择与布置;
(2)导流、截流技术方案;
(3)施工机械的选择;
(4)混凝土坝施工分缝分块;
(5)混凝土的生产与运输方案;
(6)混凝土的浇筑与养护方案;
(7)碾压施工工艺等。
下列认识中正确的是( )。
