【不定项选择题】

背景资料

某公司承建一座城市快速路跨河桥梁,该桥由主桥、南引桥和北引桥组成,分东、西双幅分离式结构,主桥中跨下为通航航道,施工期间航道不中断。主桥的上部结构采用三跨式预应力混凝土连续刚构,跨径组合为75m+120m+75m;南、北引桥的上部结构均采用等截面预应力混凝土连续箱梁,跨径组合为(30m×3)×5;下部结构墩柱基础采用混凝土钻孔灌注桩,重力式U型桥台;桥面系护栏采用钢筋混凝土防撞护栏;

桥宽35m,横断面布置采用0.5m(护栏)+15m(车行道)+0.5m(护栏)+3m(中分带)+0.5m(护栏)+15m(车行道)+0.5m(护栏);河床地质自上而下为厚3m淤泥质黏土层、厚5m砂土层、厚2m砂层、厚6m卵砾石层等;河道最高水位(含浪高)高程为19.5m,水流流速为1.8m/s。桥梁立面布置如图4所示。

项目部编制的施工方案有如下内容:

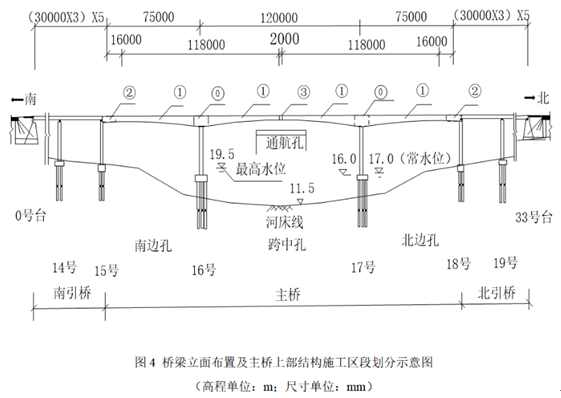

(1)根据主桥结构特点及河道通航要求,拟定主桥上部结构的施工方案,为满足施工进度计划要求,施工时将主桥上部结构划分成ⓞ、①、②、③等施工区段,其中,施工区段ⓞ的长度为14m,施工区段①每段施工长度为4m,采用同步对称施工原则组织施工,主桥上部结构施工区段划分如图4所示。

(2)由于河道有通航要求,在通航孔施工期间采取安全防护措施,确保通航安全。

(3)根据桥位地质、水文、环境保护、通航要求等情况,拟定主桥水中承台的围堰施工方案,并确定了围堰的顶面高程。

(4)防撞护栏施工进度计划安排,拟组织2个施工班组同步开展施工,每个施工班组投入1套钢模板,每套钢模板长91m,每钢模板的施工周转效率为3天。施工时,钢模板两端各0.5m作为导向模板使用。

应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【背景资料】 临南段河道疏浚工程,疏浚河道总长约5km,涉及河道底宽150m,边坡1:4,底高程7.90~8.07m。该河道疏浚工程划分为一个单位工程,包含7个分部工程(河道疏浚水下分为5个分部工程,排泥场围堰和退水口各1个分部工程)。其中排泥场围堰按3级堤防标准进行设计和施工。该工程于2012年10月1日开工,2013年12月底完工。工程施工过程中发生以下事件:事件1:工程具备开工条件后,项目法人向主管部门提交本工程开工申请报告。事件2:排泥场围堰某部位围堰存在坑塘,施工单位进行了排水、清基、削坡后,再分层填筑施工,如图4所示。
图4 围堰横断面分层填筑示意图

事件3:河道疏浚工程施工中,施工单位对某单元工程进行了质量评定,如表4所示。
表4 河道疏浚单元工程施工质量验收评定表表4

事件4:排泥场围堰分部工程施工完成后,其质量经施工单位自评,监理单位复核后,施工单位报本工程质量监督机构进行了备案。

事件5:本工程建设项目于2013年12月底按期完工。2015年5月,竣工验收主持单位对本工程进行了竣工验收。竣工验收前,质量监督机构按规定提交了工程质量监督报告,该报告确定本工程项目质量等级为优良。

【不定项选择题】

有关王某2019年全年综合所得应纳税额,下列算式正确的是(  )。

A.
[350000-(56250+80000+60000+50000)]×10%-2520
B.
[350000-(60000+56250+80000+60000+50000)]×10%-2520
C.
[350000-(56250+1000×12+1000×12+400×12)]×20%-16920
D.
[350000-(60000+56250+1000×12+1000×12+400×12)]×20%-16920
【不定项选择题】
关于业务(3),下列表述不正确的有(  )。
A.
该厂房最终的价值为782000元
B.
购人为工程准备的各种物资的入账价值是585000元
C.
购人为工程准备的各种物资的入账价值是500000元
D.
建造厂房领用本公司生产的水泥时,计入在建工程的成本是97000元
【不定项选择题】

林某的下列所得中,免予征收或不征收个人所得税的是()


A.
参加航空公司金卡会员抽奖活动获得的价值2000元的电器
B.
取得的储蓄存款利息1000元
C.
获得省政府颁发的科技创新奖奖金6000元
D.
办理手机话费套餐获赠的价值1500元的手机
【不定项选择题】

地铁工程某标段包括A、B两座车站以及两座车站之间的区间隧道(见图1),区间隧道长1500m,设2座联络通道,隧道埋深为1~2倍隧道直径,地层为典型的富水软土,沿线穿越房屋、主干道路及城市管线等,区间隧道采用盾构法施工,联络通道采用冻结加固暗挖施工。



图1:地铁工程某标段平面示意图

本标段由甲公司总承包,施工过程中发生下列事件:

事件一:甲公司将盾构掘进施工(不含材料和设备)分包给乙公司,联络通道冻结加固施工(含材料和设备)分包给丙公司。建设方委托第三方进行施工环境监测。

事件二:在1#联络通道暗挖施工过程中发生局部坍塌事故,导致停工10天,直接经济损失100万元。事发后进行了事故调查,认定局部冻结强度不够是导致事故的直接原因。

事件三:丙公司根据调查报告,并综合分析现场情况后决定采取补打冻结孔、加强冻结等措施,并向甲公司项目部和监理工程师进行了汇报。


【不定项选择题】

【背景资料】某市政公司承包某路段的改建工程,全长 2.5km,工期为当年 7 月到次年 2 月。该路段为四快两慢主 干道,道路结构层:机动车道 20cm 石灰土底基层,45cm 二灰碎石基层,9cm 粗粒式、4cm 细粒式沥青混凝 土面层;非机动车道为 20cm 石灰土底基层,30cm 二灰碎石基层,6cm 粗粒式、3cm 细粒式沥青混凝土面层; 两侧为彩色人行道石板。 项目部进场后,项目技术负责人即编制了实施性施工组织设计,其中规定由项目部安全员定期组织安 全检查。该施工组织设计经上一级技术负责人审批同意后,即开始工程项目的实施。在实施过程中,项目部将填方工程分包给某工程队,当土方第一层填筑、碾压后,项目部现场取样、 测试,求得该层土实测干密度,工程队随即进行上层填土工作。监理工程师发现后,立即向该工程队发出口头指示,责令暂停施工。整改完毕符合验收程序后,又继续施工。在一次安全检查中,监理发现一名道路工在电箱中接线,经查证,属违反安全操作规程行为。 土路基施工期间,为了保证按图施工的要求,严格按照设计宽度和设计标高填筑土方。 沥青混凝土面层施工正值冬期,监理工程师要求项目部提供沥青混凝土面层施工措施。

【不定项选择题】

根据资料 (1), 下列各项中,与办公楼折旧相关的表述正确的是 (    )。

A.

 该办公楼的年折旧率为 5%

B.

 该办公楼的预计净残值为 96 万元

C.

 该办公楼的预计净残值为 120 万元

D.

 该办公楼的年折旧率为 4.8%

【不定项选择题】

甲期货公司共有10家营业部.现有净资产6 000万元,资产调整值为100万元,负债调整值为200万元,有两家客户需要追加保证金,但经催告后仍然未足额追加,未足额追加的保证金数额达到1 000万元,该期货公司客户权益总额为10亿元。甲期货公司的净资本是(  )万元。

A.
6 100
B.
6 300
C.
5 700
D.
5 900
【不定项选择题】

【背景材料】某二级公路,全场9. 32KM,全路段的石方爆破主要集中在K2+300~K2+420,K3+240~K3+480,K6+450~K6+490,K8+590~K8+810,爆破路段附近无重要建筑物,施工单位编制了“公路路堑石方爆破工程专项施工方案”,专项施工方案编制的主要内容包括工程概况、编制依据、施工计划、施工工艺技术、劳动力计划等。施工单位编制的爆破施工流程为:施爆区现场勘测→爆破计划及设计审批→配备专业施爆人员→施爆区施工放样→用机械清除施爆区强风化岩石→A→爆破器材检查与试验炮→炮孔检查与废渣清除→装药并安装引爆器材→布置安全岗和施爆区安全员→炮孔堵塞→撤离施爆区内人→起爆→B→解除警戒→测定爆破效果(包括飞石震动波对施爆区内、外构造物造成的破坏和损失)。

施工单位编制的爆破施工方案为:根据爆破工程量要求,综合考虑区地形、地质、环境条件、设备和技术条件等,石方爆破自上而下分台阶逐层进行,采用电力起爆,爆破高度小于5m时,用浅眼爆破法分层爆破,分层高度2~3m;爆破高度5~10m时,用深孔爆破法一次爆破到设计标高;爆破高度超过十米时,分台阶进行深孔爆破,工作台阶分层高度定为5~10m,永久边坡采用光面爆破的方法进行处理。

台阶爆破参数示意图如下:



施工单位根据施工爆破方案、工程量、施工进度计划、施工质量要求、现有机械技术状况等配置了机械设备,石方爆破主要机械设备如下表


在施工爆破现场,工班长要求操作人员严禁穿化纤衣服,手机必须处于静音状态,堵塞材料应采用钻孔的石渣、粘土、岩粉等,堵塞长坡严格按照爆破设计进行,不得自行增加药量或改变堵塞长度,如需调整,应征得现场技术人员和监理工程师的同意并做好变更记录。

【不定项选择题】

【背景资料】

某地区新建一座大型自来水厂,主要单位工程有沉淀池、过滤池、消毒池等,整个工程由W建筑公司中标施工。其中沉淀池为无盖圆形池,直径40m,基础为现浇混凝土结构,厚500mm,该基础由四周向中心呈漏斗型,其高点顶面标高22.50m,低点顶面标高22.10m;池壁采用预制板拼装外缠绕预应力钢丝结构,强度等级为C40。沉淀池现况原地下水位标高26.50m。
