【不定项选择题】

某市政建设公司承建某市政桥梁工程2号高架桥采用5跨连续,跨度为30m+3*100m+30m,变截面箱梁结构,边跨采用门式支架法施工,其余采用悬臂挂篮施工,合龙分段示意图如图所示。施工中按照对称、交错的原则分三个批次合龙。

事件一:第3跨合龙段施工方案涉及以下施工工序,①压载配重;②合龙段吊架就位;③锁定劲性骨架;④吊架底模和侧模初步固定;⑤吊架底模和侧模紧固到位;⑥拆除劲性骨架;⑦穿所有预应力束;⑧安装顶板钢筋及波纹管;⑨浇筑混凝土并逐步卸载配重;⑩安装内侧模和内顶模;⑪孔道张拉灌浆;⑫安装底板腹板钢筋及波纹管。

施工工序如下:2→?→12→?→?→1→3→?→?→7→?→6

事件二:第2跨悬臂挂篮浇筑施工过程中,0号段施工完毕,1号段施工搭设模板需要确定悬臂浇筑段前端标高。

事件三:监理工程师巡视时发现,第2跨合龙时,支座2和支座3均处于临时锚固状态,要求整改。

事件四:第3跨合龙段为2米,合龙段梁体钢筋混凝土自重40吨,合龙时施工荷载10吨。两侧压重采用水箱。


手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

某安装公司中标一项机电工程项目,承包内容有工艺设备及管道工程,暖通工程,电气工程和给排水工程、安装公司项目部进场后,进行了成本分析,并将计划成本向施工人员 进行交底,依据施工总进度计划,组织施工,合理安排人员,材料,机械等,使工程按合同要 求进行在工艺设备运输及吊装前,施工员向施工班组进行技术交底,交底内容包括施工时间、工艺设备安装位置、安装质量标准,质量通病及预防办法等。

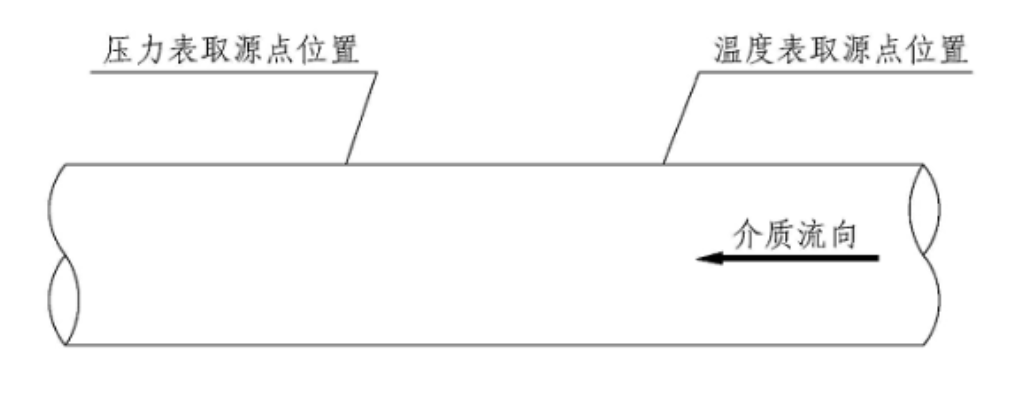

在设备机房施工期间,现场监理工程师发现某工艺管道取源部件的安装位置如图 3 所示,认为该安装位置不符合规范要求,要求项目部整改。施工期间,露天水平管道绝热施工验收合 格后,进行金属薄板保护层施工时施工人员未严格按照技术交底文件施工,水平管道纵向接缝不符合规范规定,被责令改正。在工程竣工验收后,项目部进行成本分析,数据如表3所示。

【不定项选择题】

科创板的上市条件体现了多元包容的特点,更加注重企业科技创新能力,允许符合科创板定位、尚未盈利或存在累计未弥补亏损的企业在科创板上市。综合考虑预计市值、收入、净利润、研发投入、现金流等因素,设置多元包容的上市条件。

【不定项选择题】

 宋代的“理雪”制度,其适用的对象是(   )

A.

 判决已生效的案件

B.

 正在诉讼中的一审案件

C.

 判决已过三年的案件

D.

 正在审判中的二审案件

【不定项选择题】

2016年1月1日,大学毕业的张某进入甲公司工作,双方签订了3年期限的劳动合同,月工资为5000元。同时合同约定试用期为6个月,试用期不含在劳动合同期内,试用期内月工资3000元。在劳动合同试用期内,张某不得解除劳动合同,否则需向甲公司支付违约金。

已知:当地月最低工资标准为2000元。

2017年1月1日,张某与甲公司约定,甲公司将张某送去美国进行技术培训,培训费用为10万元:张某培训回来后需要在甲公司工作5年,如张某违反约定,需向甲公司支付违约金。甲公司与张某对此再无其他约定。

2018年1月1日,张某学成回国,被甲公司聘为高级技术总监。甲公司与张某签订竞业限制协议,约定合同解除或终止后3年内,张某不得在本行业从事有关业务,甲公司每月支付其补偿金1万元,如果张某违反约定,需向甲公司支付违约金。

2018年年底,张某想陪家人去英国旅游,于是向甲公司提出休年休假。但甲公司不同意,理由是张某当年累计请病假1个月。

要求:根据上述资料,不考虑其他因素,分析回答下列小题。

【不定项选择题】

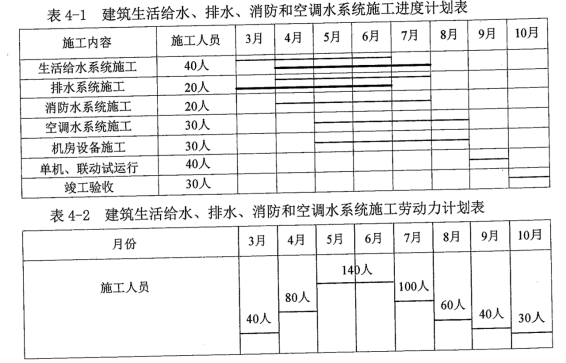

某项目管道工程的施工内容有:建筑生活给水排水系统、消防水系统和空调水系统的施工。某安装分包单位承接该任务后,编制了施工方案、施工进度计划(见表4-1细实线)、劳动力计划(见表 4-2)和材料采购计划等;施工进度计划在审批时被总包单位否定,原因是生活给水系统与排水系统的先后施工顺序违反了施工原则,安装分包单位及时调整了该顺序(见表4-1粗实线)。
施工中,采购的设备材料按计划到达施工现场,施工人员对设备材料开箱检查,按规范要求进行了外观检查和试验,均符合设计和规范,采购的设备材料验收合格。
排水系统安装完毕后,分包单位对排水管道分系统进行通水试验,流水通畅、不渗不漏。对排水系统的主立管进行了通球试验,通球球径为排水管道管径的1/2,通球率达到90%。
在水泵单机试运转验收时,水泵叶轮旋转方向正确,无异常振动和声响,紧固连接部位无松动,水泵连续运转8h后,轴承外壳的测量温度为70℃。
分包单位在单机及联动试运行中,及时与其他各专业工程施工人员配合协调,完成联动试运行,工程质量验收合格。

【不定项选择题】

【背景资料】
M施工单位承包了二级公路K合同段路基工程,该合同段有土方开挖和石方开挖以及边坡防护工程,M施工单位将防护工程分包给了具有资质的N公司。
项目部编制了施工组织设计和施工管理措施,主要如下:
事件一:工程开工前,在建设单位的主持下,由设计单位向施工单位交桩,设计单位向施工单位交了平面控制桩,交桩过程中施工单位发现平面控制桩D32缺失,施工单位接受了控制桩且及时进行了复测。
事件二:土质路堑采用纵向分层自上而下推土机配合挖掘机开挖,其施工包含如下工序:①测量放线;②开挖截水沟;③开挖边沟;④场地清理;⑤逐层开挖;⑥装运土方;⑦边坡修理;⑧路槽整修、碾压、成型;⑨检查验收。
事件三:石质路堑使用爆破法开挖,调查开挖边界线外的建筑物结构类型、居民等情况,然后制订详细的爆破技术安全方案,确保不受爆破影响。机械与设备主要有:推土机、洒水车、平地机、移动式空气压缩机和自卸汽车等。
事件四:边坡开挖过程中必须严格遵循“分级开挖、分级稳定、坡脚预加固”的原则,针对不同施工段采用相应的加固方法。

(1)路堑段支挡高度小于6m采用砌体重力式挡土墙。

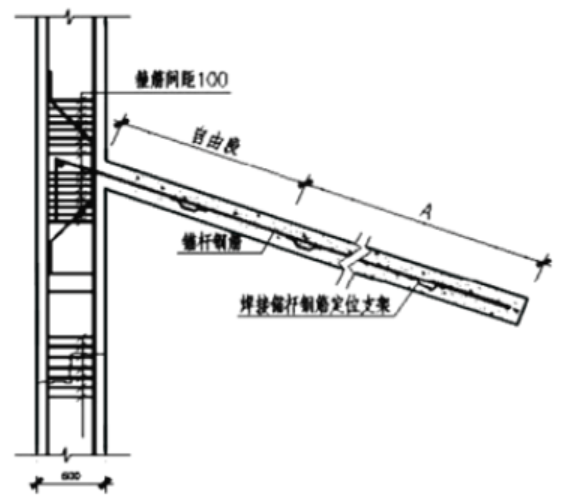

(2)高度大于6m采用柱板式锚杆挡土墙,施工顺序:基坑开挖→基础浇筑→锚杆制作→钻孔→清孔→锚杆安放→C→挡土板安装→肋柱安装→墙后填料回填与压实。
(3)高度大于12m时采用预应力锚索锚固。

【不定项选择题】

(一)甲公司为中国居民企业,主要从事加湿器的生产和销售业务。甲公司2021年度有关经营情况如下:

(1)取得国债利息收入12.81万元,乙钢铁公司债券利息收入8.1万元,2020年度发行的地方政府债券利息收入50万元。

(2)持有居民企业丙公司公开发行并上市流通的股票,取得股息18万元。该股票系甲公司当年5月购入。

(3)直接向丁小学捐赠5万元。通过市科技局向科学事业捐赠20万元,通过市政府用于目标脱贫地区的扶贫捐赠支出30万元。

(4)缴纳增值税130万元,预缴企业所得税71.75万元。

(5)向投资者支付股息、红利32万元。

(6)发生合理的会议费支出6万元。

(7)实现利润总额350万元。

已知:企业当年发生以及以前年度结转的公益性捐赠支出,不超过年度利润总额12%的部分,准予在计算企业所得税应纳税所得额时扣除。

要求:根据上述资料,不考虑其他因素,分析回答下列小题。

【不定项选择题】

(一)案例:阅读教师录制《苏武传》授课视频的讲稿片段,完成题目。

请同学们想一想,单于利用派卫律劝降?卫律是怎样劝降的?苏武在卫律劝降中表现出怎样的?

单于是在“会论虞常”并“剑斩虞常已”的情况下,派卫律劝降。

卫律的劝降经历了三个回合。第一回合,卫律“举剑欲击之”,迫使张胜投降,卫律以“副有罪,当相坐”威胁苏武,遭到苏武“本无谋,又非亲属,何谓”的有力反驳。卫律“复举剑拟之”,苏武岿然“不动”。第二回合,卫律以牛马满山尽享荣华,得以“拥众数万,马畜弥山”来诱惑,苏武则以“不应”****和蔑视,第三回合,卫律无耻声称“君因我降,与君为兄弟”,若此时不降,“后虽欲复见我,尚可得乎”,苏武痛骂卫律“不顾恩义,畔主背亲,为降虏于蛮夷”不忠不义;继而****“单于信汝,使决人死生,不平心持正,反欲斗两主,观祸败”,将造成“匈奴之祸,从我始矣”的后果。苏武面对威逼利诱,展现了威武不能屈、富贵不能淫的高贵品格。

接下来,单于利用什么时机派李陵劝降?李陵是怎样劝降的?苏武在李陵劝降中展现了什么样的精神品质?

单于利用苏武再次陷入生存绝境的时机派李陵来劝降,李陵首先以“信义安所见乎”,强调***信义却无人知晓,继而历数苏武家人的不幸,哥哥苏嘉“****”,弟弟苏贤“惶恐饮药而死”,老母“已不幸”,妻子“已更嫁”,两个妹妹和三个孩子“存亡不可知”,强调苏武已无亲****,最后,批评皇帝昏聩冷酷,令大臣“安危不可知”。

苏武感念李陵的推心置腹,但态度坚决,“虽蒙斧钺汤镬,诚甘乐之”,他将道义置于个人恩怨之上,**,以“臣事君,犹子事父也”表达对君臣关系的理解,自己****;更表达了“不得志,独行其道”的坚定信念。

【不定项选择题】

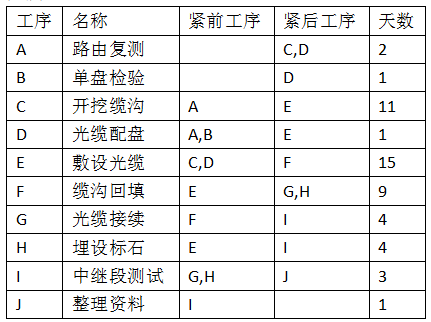

背景材料:某工程公司中标一个直埋光缆工程,光缆长度50公里,工期45天,在开工时出现如下事件:

(1)、开挖路面路由变化,延误3天。

(2)、光缆铺设时段遭遇暴雨台风,延误工期5天。

(3)、熔接机发生故障,借用熔接机,延误1天。

项目经理排出如下计划表:



【不定项选择题】

【背景资料】
某施工单位承接了某高速公路路基M合同段工程施工,该区段设计车速120km/h,平均挖深19m,路基宽度26m,其中K25+300~K25+520为石质路堑。
K25+700~K25+900段为填方路段。
该区段岩石为石炭系硅质灰岩,岩石较坚硬,多为厚层构造,局部呈薄层状构造,裂隙发育。要求路堑采用钻爆开挖,对开挖石渣尽可能提高利用率,正好利用挖方材料作为填方路段的填料。
施工单位编制了公路路堑石方爆破专项施工方案,主要内容包括:工程概况、编制依据、施工计划等。
爆破设计方案摘要如下:
(1)边坡采用预裂爆破,路基主体尽量采用深孔爆破,局部采用钢钎炮,药壶炮等方法。
(2)边坡预裂爆破孔间距为1m,采用“方格型”布置,按水平方向控制炮杆位置,路基主体内炮孔间距4m,采用“梅花型”均匀布置。
(3)爆破顺序采用从上至下的分两层台阶,顺路线方向纵向推进爆破。
(4)放炮前设专人警戒,爆破后15min后才能进入现场,检查处理盲炮和危石。
(5)炮眼装药后采用金属杆件捣实,填塞砂土堵塞炮孔。
爆破设计方案报主管部门审批时未通过,退回后由施工单位重新修改。
施工单位根据施工爆破方案、工程量、施工进度计划、施工质量要求、现有机械技术状况等配置了潜孔钻机、浅孔凿岩机等机械设备。
施工完成后,对路基工程进行了质量检验,其中针对K25+700~K25+900路段,实测了弯沉、纵断高程、中线偏位、宽度、横坡。
