【不定项选择题】

【背景资料】

某施工单位承接了一座隧道施工任务,在开工前,进行了如下施工技术交底工作:
事件1:要求技术交底的必须分级进行,其中第一级是项目总工向项目各部门负责人及全体技术人员进行交底。
事件2:第一级交底包括:合同文件中规定使用的有关技术规范、监理办法及总工期;设计文件、施工图纸的说明和施工特点以及试验工程项目的施工技术标准、采用的工艺……
事件3:技术交底的方法主要是以口头交底为主。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

某施工单位承包一机电工程施工项目,工程内容包括工艺热力管道安装和一座钢结构框架安装。合同规定,钢材等主材由建设单位供货。施工单位安排甲、乙两个施工队分别承担施工任务。
在工程中,甲队领走了全部材料,在管架预制完成后还剩余了大量材料。乙队进场较晚,领料时库存所剩有的相关型钢和配件规格型号不全,处于间歇停工待料状态。经查,甲、乙两队均未向项目部材料供应部门报送材料需用计划。为赶进度,建设单位供应到现场的是没有出厂合格证的钢管,建设单位负责材料供应的人员表示,先施工,后补合格证。乙队便直接进行了施工,组焊完成后也无人落实合格证的事项。
施工中,施工单位在钢结构焊接中,一部分重要的焊接结构属于厚板大刚度结构,他们采用了直流电源电弧焊。
在工艺热力管道保温质量检查时,发现管道的阀门、法兰处和管托处的保温将会影响投产后的正常运行和维修。

【不定项选择题】

某施工单位在绘制直埋光缆线路工程竣工图时,在第一张图纸上直接绘制了竣工图章,其他图纸的图衔只绘制了图号;竣工图上只绘制了光缆走向及安装的配套装置(如标石、接头、保护装置等),装订成册后移交建设单位,建设单位审查后拒绝接收。

【不定项选择题】

某城市桥梁工程,采用钻孔灌注桩基础,承台最大尺寸为:长 8m,宽 6m,高 3m,梁体为现浇预应力钢筋混凝土箱梁。跨越既有道路部分,梁跨度 30m,支架高 20m。桩身混凝土浇注前,项目技术负责人到场就施工方法对作业人员进行了口头交底,随后立即进行 1#桩桩身混凝土浇注,导管埋深保持在 0.5~1.0m 左右。浇注过程中,拔管指挥人员因故离开现场。后经检测表明 1#桩出现断桩。在后续的承台、梁体施工中,施工单位采取了以下措施:

(1)针对承台大体积混凝土施工编制了专项方案,采取了如下防裂缝措施:

①混凝土浇筑安排在一天中气温较低时进行;

②根据施工正值夏季的特点,决定采用浇水养护;

③按规定在混凝土中适量埋入大石块。

(2)项目部新购买了一套性能较好、随机合格证齐全的张拉设备,并立即投入使用。

(3)跨越既有道路部分为现浇梁施工,采用支撑间距较大的门洞支架,为此编制了专

项施工方案,并对支架强度作了验算。

【不定项选择题】

对模拟启动试验时通风空调系统未联动关闭的问题进行修复,关于修复措施的说法,正确的有(  )。

A.
检查并修复气体灭火控制器
B.
检查并修复防火阀控制线路
C.
检查并修复通风,空调系统控制线路
D.
检查并修复电磁阀控制线路
E.
检查并修复空调通风系统控制柜
【不定项选择题】

我国重视投资者教育,逐步引导投资者增强对基金投资目的、投资方法的认知。在具体实践中,投资者可以结合资产组合理论和资本资产定价模型,运用特雷诺指数、夏普指数詹森指数等基金业绩综合评价指标,在一定范围内对基金业绩进行系统的量化分析,提升对基金投资真实回报的认识,从而促使基金管理人在基金投资管理中有效管理投资组合风险,提升基金综合报酬率等。不考虑其他因素的相关影响,请根据上述背景信息回答下列问题。

【不定项选择题】

【背景资料】某矿业公司立井井筒设计深度850m,采用工程量清单计价方式公开招标,地质资料显示该井筒表土层厚度25m,无流沙;基岩段最大涌水量30m³/h。招标人编制的招标文件的内容包括:招标人须知、合同主要条款、招标文件格式、技术条款、设计图纸、投标相关的辅助资料、当地准入条件要求和准入备案资料等。
在招标投标及后续施工中发生了如下事件:
事件1:有5家施工企业购买了招标文件,其中A、B、E为本省施工企业,C、D为外省施工企业。为便于外省施工企业了解工程现场环境,招标人分别组织C、D进行了现场踏勘。
事件2:5家施工企业中,只有A就招标文件提出了3个问题,招标人逐一进行了回答。并且向A发送了书面答复。
事件3:招标人经过测算,在招标文件中明确要求各投标人的投标报价应控制在8500~9100万元之间,否则按废标处理。
事件4:井筒基岩段施工中,井筒实际最大涌水量50m³/h,施工单位采用工作面预注浆方式堵水,导致费用增加200万元,工期延误2个月。井筒施工结束验收时,井筒总漏水量为15m³/h,业主要求采用壁后注浆堵水,施工单位增加费用160万元,工期延长1个月。

【不定项选择题】

【背景资料】
某泵站土建工程招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制。招标文件约定:
1.模板工程费用不单独计量和支付,摊入到相应混凝土单价中;
2.投标最高限价2800万元,投标最低限价2100万元;
3.若签约合同低于投标最高限价的20%时,履约保证金由签约合同价的10%提高到15%;
4.永久占地应严格限定在发包人提供的永久施工用地范围内,临时施工用地由承包人负责,费用包含在投标报价中;
5.承包人应严格执行投标文件承诺的施工进度计划,实施期间不得调整;
6.工程预付款总金额为签约合同价的10%,以履约保证金担保。

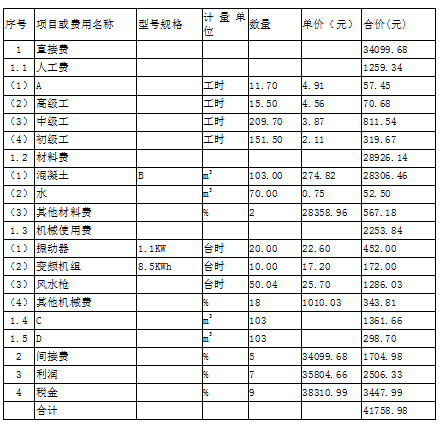

依据水利部现行定额及编制规定,某投标人编制了排架C25混凝土单价(100m3)分析表如下:

投标截止后,投标人发现排架混凝土单价分析时未摊入模板费用,以投标文件修改函向招标人提出修改该单价分析表,否则放弃本次投标。

【不定项选择题】

背景资料

某矿井工业场地内布置有主、副、风三个井筒,地面标高+25.000m,主、副井车场运输水平为-625m,风井回风水平为-600m,主井井深675m,副井井深660m,风井井深630m。矿井施工安排主井先开工,箕斗装载硐室与井筒同时施工,副井和风井推后3个月同时开工,主、副井安排同时到底进行短路贯通,主井进行改绞,然后安排轨道运输大巷、胶带运输大巷及井底车场巷道硐室的施工,风井到底后先进行改绞,再通过联络通道与主、副井水平车场巷道进行贯通,同时安排回风大巷的快速施工,最后安排采区巷道的施工。

某施工单位承担一井底车场的施工任务,计划工期12个月,从主、副井贯通后开始计算工期。实际施工中,主井由于涌水大出现淹井,导致主井工期延误4个月。根据业主的意见,井底车场施工从副井到底完成改绞后开始计算工期,原定工期不变。施工中,由于通风能力不足,施工单位比原计划少安排3个工作面,直到主井到底形成通风回路才进行全面施工,这时已延误工期3个月,因通风系统困难多支出50万元。为了按预定的工期完成任务,施工单位增开了临时巷道,增加工作面展开剩余工程的施工。为了增开临时巷道,施工单位安排一掘进队用时25d,支出了100万元。最终按预定工期完成了施工任务。


【不定项选择题】

根据上述资料,A 公司 2024 年的所得税费用金额是()万元。

A.

77

B.

76.75

C.

67

D.

92

【不定项选择题】

甲公司为一般纳税人,增值税税率13%,所得税税率25%,2020年度,甲公司发生如下交易事项:

(1)2月25日,购入乙公司股票200万股,作为交易性金融资产,该股票支付价款2 050万元(含已宣告尚未发放现金股利50万元),另支付交易费用5万元,增值税额为0.3万元,款项已支付。

(2)3月6日,一台设备提前报废,原价40万元,已提折旧25万元,固定资产减值准备5万元;报废残料变价收入2万元,增值税税额为0.26万元;发生清理费用3万元,增值税税额为0.18万元,收支均用银行存款结算。

(3)12月31日,发行股票面值总额1 000万元、发行价款1 100万元、发行费用80万元,发行款项已存银行。

(4)除上述事项外,当年实现营业收入15 000万元,期间费用2 000万元,税金及附加1 000万元,营业成本7 000万元。

(5)年末,当年业务招待费超标50万元,福利费超标30万元,不考虑其他调整事项。公司董事会决定按税后利润10%提取法定盈余公积,不向投资者分配利润。

要求:根据上述资料,不考虑其他因素,分析回答下列小题(答案中金额单位用万元表示)。

5. 根据资料(1),会计处理正确的是()。

A.
应收股利增加50万元
B.
投资收益增加5万元
C.
交易性金融资产增加2 050万元
D.
交易性金融资产增加2 000万元
