【不定项选择题】

背景资料:
某市政公司,负责翻建某市雨、污水管道工程,采用雨、污分流排水体制。雨水为球墨铸铁管,管径DN700,污水为承插式钢筋混凝土管,管径DN800。

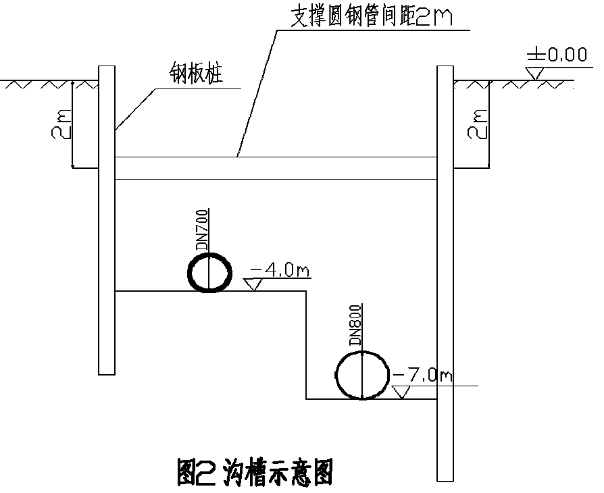

施工单位现场踏勘中,发现本工程距离现状道路较近,且道路两侧有架空电缆及路灯杆等障碍物,经过综合考虑后确定直槽开挖的形式,确定了管道采用同槽开挖施工,选择钢板桩作为本槽段的围护结构,示意图如下。为避免作业干扰,雨、污水管道设置了合理的工作面宽度,横向净距为2m。针对开槽和下管过程中的风险问题,配置专职安全员全程监督检查。现场土质除上部为人工填土层外,均为粉质黏土,少量浅层滞水,工程无需降水。

在混凝土板桩、钢板桩、钻孔灌注桩、重力式水泥土搅拌墙四种围护结构中选择钢板桩作为本槽段的围护结构。示意图如下。
施工过程中还发生如下事件:
事件一:由于下雨,现场排水不畅,造成基底被雨水浸泡,发生沟槽坍塌事故。
事件二:为了加快施工进度,项目部做出如下施工部署:
(1)沟槽开挖完毕,直接进行管道安装;
(2)在全体作业人员午饭后不休息,雨、污水管道同时回填,同时夯实。
事件三:雨水管道回填至设计高程后,测得管道变形率为2.5%。

应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【案例一】

   某市政公司中标承建排污干管工程,长度3.4km,内径800~1000mm,采用胶圈接口钢筋混凝土管。施工项目部在施工组织设计获批准后即组织施工,依据合同工期要求,施工流程与进度计划如图1所示(单位:天)。在开槽2施工过程中,发现一个勘察报告未提及的废弃地下构筑物,在监理旁站情况下项目部组织人力机械进行清除作业;同时在另一段进行开槽2施工。清除废弃构筑物用了一台挖土机,两个作业组,用时15天;施工项目部为此提出索赔,但被计量工程师质疑。为了抢时间,采用推土机回填土作业,压实度抽查有不合格记录。


【不定项选择题】

案例(四)背景资料
某施工单位中标新建普速铁路综合工程第1标段。主要内容有路基、桥涵、隧道、电力、电力牵引供电、通信和信号工程。部分工程情况如下:
1#特大桥长580m,跨越二级航道,采用三跨预应力钢筋混凝土连续箱梁。主墩位于水深8.0~10.0m河流中,桩基直径2.0m,分别穿过1.0~2.0m黏土覆盖层、7.0~8.0m砂性土层,入基岩4.0~6.0m。设计承台顶面低于河床0.5~1.0m,施工期间须保持河道通航。
1#隧道长2632m,为单洞双线隧道,采用进、出口双向掘进。施工图显示,在隧道进、出口附近各设置弃渣场一处。
施工过程中发生以下事件:
事件一:1#隧道出口弃渣场设计最大弃渣高度为13m。隧道施工前,因施工方案调整,拟增加弃渣3.3万m3,在不增加原占地面积的情况下,需提高弃渣高度。隧道工程开工后,施工队随即开展了弃渣作业,在弃渣高度达2.5m后,施工队按照弃渣场设计方案组织实施了挡护及截、排水工程的施工。

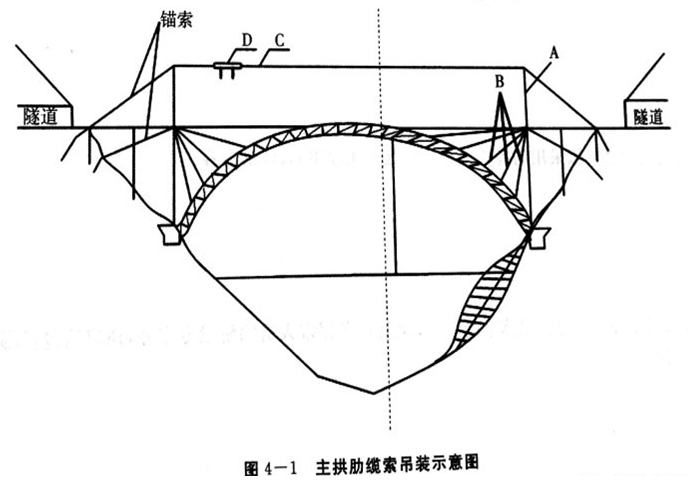

事件二:1#特大桥主墩基础施工前,项目经理部编制了主墩基础施工方案。方案主要内容为:搭设施工栈桥与钻孔平台,采取冲击钻成孔,承台采用钢板桩围堰施工。特大桥主墩基础施工立面布置如图4-1所示。

事件三:施工中,项目经理部采用地质雷达对隧道衬砌混凝土质量进行了检测,检测结果显示距出口230m线路左侧拱脚上方3m处,二次衬砌与初期支护间存在局部脱空,脱空处二次衬砌厚度满足设计要求。随后项目经理部编制了整治方案,在获得监理单位及建设单位的批复后进行了缺陷修复。
事件四:项目经理部拟定的接触网施工流程如图4-2所示。

事件五:接触网设计采用全补偿简单链型悬挂,承力索和接触导线设计采用JTMH95+CTS100,额定张力为15kN+10kN,补偿变比为1:3+1:2,补偿坠砣质量每块25kg。项目经理部根据上述设计参数计算了本标段所需的坠砣数量。
问题

【不定项选择题】

【背景资料】某河道新建设节制闸,闸室、翼墙地基采用换填水泥士,消力池末端(水平段)设冒水孔,底部设小石子、大石子、中粗砂三级反滤,纵向剖面图如图所示

事件一、开工前,监理部门组织编制本工程保障安全生产措施方案,方案包括工程概况、编制依据、安全生产的有关规章制度制定情况、安全生产管理机构及相关负责人,总监理工程师审批,并于开工后21日报有管辖权的水行政主管部门备案。
事件二、该工程采用塔式起重机作为垂直运输机械,施工过程中发生模板坠落事故,导致1人死亡,2人重伤,1人轻伤。事故发生后,现场人员立即向本单位负责人报告。经调查,塔吊部分人员无特种作业资格证书。

【不定项选择题】

A公司系A股上市公司,为开拓新一代智能光网络传输设备产业化项目进行定向增发,预计项目总投资额为1.5亿,本次募集的资金不得超过拟投入项目需要的总资金。另外由于战略发展的需求,A公司拟收购美国B公司的股权,收购比例预计为30%,但未达到实际控制。

【不定项选择题】

【背景资料】
某平原地区水库除险加固工程由大坝、泄洪闸、灌溉涵洞、溢洪道等建筑物组成,大坝为均质土坝,长1100m,最大坝高18m。其除险加固主要内容:①培厚背水坡土方及加高坝顶;②拆除重建坝顶道路;③新建坝顶混凝土防浪墙;④加固泄洪闸;⑤拆除重建灌溉涵洞;⑥拆除背水坡砌石护坡,重建混凝土框格草皮护坡;⑦拆除迎水面砌石护坡,重建混凝土预制块护坡;⑧新建安全监测设施等。工程所在地区6、7、8三个月为汛期,非汛期施工导流标准为5年一遇,泄洪闸及灌溉涵洞均可满足非汛期导流要求。本工程于2009年10月开工;2011年4月底结束。灌溉涵洞由6节洞身组成,断面尺寸均为12m×4m×3m(长宽高),洞内四角设有0.5m×0.5m的贴角,洞身编号从迎水侧至背水侧依次为a~f。

工程施工中发生如下事件:
事件1:施工单位根据总体进度目标编制了本工程施工进度计划横道图,如上图所示。
事件2:为确保工期,施工单位在灌溉涵洞洞身施工时配备了3套模板,并制定了混凝土施工措施计划。
事件3:为保证混凝土的质量,施工组织设计方案对混凝土质量控制提出了具体要求,列出了混凝土拌和物可能出现不合格料的情况。
事件4:当洞身混凝土强度达到设计要求后,监理单位组织进行涵洞两侧基坑的隐蔽单元工程验收,施工单位即开始进行土方回填。
事件5:灌溉涵洞项目划分为一个单位工程,涵洞洞身为其中一个分部工程。该分部工程共有24单元工程,质量全部合格;18个单元工程质量等级为优良;主要单元、重要隐蔽单元工程共12个,单元工程质量等级达到优良的为10个;该分部工程共取混凝土试件26组,试件质量合格;机电产品质量合格,中间产品质量全部合格,原材料、金属结构及启闭机制造质量合格;该分部工程施工中未发生过质量事故。

【不定项选择题】

背景资料
某施工单位承担一矿山立井井筒的施工任务,该立井井筒净直径6.5m,深度560m。其中表土段深度30m,井壁厚度650mm,采用井圈背板普通法施工。基岩段深度530m,井壁厚度500mm,混凝土强度等级为C30,采用普通钻眼爆破法施工。施工单位编制了该井筒的施工组织设计,主要内容如下:
1.井筒施工方案:井筒表土段采用短掘短砌单行作业。基岩段采用短段掘砌混合作业,伞钻打眼,炮眼深度4.0m,中心回转抓岩机出渣,两套单钩吊桶提升,金属整体伸缩式模板砌壁,段高3.5m。
2.井内施工设备:主提升为3m³吊桶,副提升为2m³吊桶;1台FTD-6伞钻和2台HZ-6中心回转抓岩机均悬挂在三层吊盘上;金属伸缩式模板采用4根钢丝绳地面凿井绞车悬吊;混凝土溜灰管采用2根钢丝绳地面凿井绞车悬吊;压风管.供水管.塑钢风筒采用井壁固定;凿井吊盘采用6根钢丝绳悬吊;各种电缆按相关规定悬吊。
3.井筒施工组织:井筒安排专业施工队伍实施滚班作业,掘进循环时间约24小时,月进尺不低于80m。
4.主要技术要求:井筒基岩施工必须采用光面爆破,装岩提升全面实行机械化作业,采用溜灰管下放混凝土,脱模时混凝土强度不低于0.5MPa,井壁厚度偏差符合设计要求,建成后的井筒总漏水量不大于10.0m³/h,且不得小于1.0m³/h以上的集中出水孔。井筒施工期间采用激光指向仪定向。
该立井井筒施工组织设计编制完成后,上报相关部门进行审批,相关部门要求进行修改。施工单位及时进行了修改,最终获得批准执行。
在井筒施工到深度520m时,吊盘工发现吊盘紧靠井筒一侧且下放困难,于是报告项目经理。经检查发现激光指向仪投点偏移井筒中心300mm,井筒偏斜100mm~400mm,高度约15m。

【不定项选择题】

某施工单位承建一商业综合体,地上部分三栋主楼结构完全相同。总监理工程师审批施工组织设计后要求施工单位按此组织施工,同时要求施工单位对工程进度采用动态控制的方法做好进度控制。
进入标准层施工后,施工单位将三栋主楼的结构部分组织无节奏流水施工,有关参数如下:

工程施工至 10 层,现场实际进度滞后 20 天,项目经理要求项目技术负责人编制相应措施以保证工期实现。项目技术负责人分析现场工作后提出将施工过程Ⅰ与施工过程Ⅱ进行搭接施工,即施工过程Ⅰ实施 1 天后,施工过程Ⅱ开始施工。项目经理分析后认为项目技术负责人的方案不能满足工期要求,要求施工过程Ⅲ增加一个工作队以加快施工。
主体结构完工后,施工单位进行屋面施工,依次在原结构面上施工找坡层、找平层、结合层、防水层、保温层及保护层。防水层用热熔法铺贴 2+3mm 改性沥青防水卷材,同一层相邻两幅卷材的短边接缝错开不小于 300mm,上下层卷材长边搭接缝错开不小于 1/3 幅宽,屋面保护层施工完成后,施工单位会同监理单位对屋面进行淋水实验。

【不定项选择题】

根据资料 (1) 至 (3),甲公司因注销库存股应冲减的盈余公积为 (    ) 万元。

A.

200

B.

0

C.

800

D.

1200

【不定项选择题】

某公司中标一座城市跨河桥梁,该桥跨河部分总长101.5m,上部结构为30m+41.5m+30m三跨预应力混凝土连续箱梁,采用支架现浇法施工。

项目部编制的支架安全专项施工方案的内容有:为满足河道18m宽通航要求,跨河中间部分采用贝雷梁-碗扣组合支架形式搭设门洞;其余部分均采用满堂式碗扣支架;满堂支架基础采用筑岛围堰,填料碾压密实;支架安全专项施工方案分为门洞支架和满堂支架两部分内容,并计算支架结构的强度和验算其稳定性。

项目部编制了混凝土浇筑施工方案,其中混凝土裂缝控制措施有:

(1)优化配合比,选择水化热较低的水泥,降低水泥水化热产生的热量;

(2)选择一天中气温较低的时候浇筑混凝土;

(3)对支架进行检测和维护,防止支架下沉变形;

(4)夏季施工保证混凝土养护用水及资源供给;

混凝土浇筑施工前,项目技术负责人和施工员在现场进行了口头安全技术交底

【不定项选择题】

(一)
【背景资料】
某项目部根据公司的安排,组建了某中标道路工程的项目经理部。因为是低价中标,为尽可能盈利,并确保质量符合合同要求,项目部建立了一整套质量管理和保证体系。
在确定质量计划的编制原则时,公司分管生产的副总经理指示公司技术管理部主持该项目的质量计划的编制工作,并要求该质量计划仅作为对内质量控制的依据。
因工期紧迫,在沥青混凝土面层施工条件具备并请示公司领导后,项目经理立即下达了开工令,被有关方面制止。为提高路面平整度,施工单位采用两侧打钢绞线的方法调整摊铺上面层的厚度和平整度。
【问题】
