背景资料:

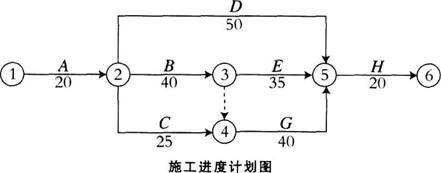

某建设单位和施工单位签订了某市政公用工程施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/工日;总工期为120元/天;竣工时间提前奖励为3000元/天,误期损失赔偿费为5000元/天。经项目监理机构批准的施工进度计划如图所示(单位:天)。

施工过程中发生如下事件:
事件一:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。
事件二:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。
事件三:由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3天(每停一天影响30工日,10台班);由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5天(每停一天影响40工日,10台班);由于建设单位负责供应的材料未能按计划到场,E工作停工6天(每停一天影响20工日,5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。
事件四:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。该工程的实际工期为122天。
(一)背景资料
某公司承建一段新建城镇道路工程,其雨水管位于非机动车道,设计采用 D800mm 钢筋混凝土管,相邻井段间距 40m,8#9#雨水井段平面布置如图 1-1 所示,8#-9#类型一致。

施工前,项目部对部分相关技术人员的职责,管道施工工艺流程,管道施工进度计划,分部分项工程验收等内容规定如下:
(1)由A (技术人员)具体负责:确定管线中线、检查井位置与沟槽开挖边线。
(2)由质检员具体负责:沟槽回填土压实度试验;管道与检查井施工完成后,进行管道B 试验(功能性试验)
(3)管道施工工艺流程如下:沟槽开挖与支护→C →下管、排管、接口→检查井砌筑→管道功能性试验→分层回填土与夯实。

(4)管道验收合格后转入道路路基分部工程施工,该分部工程包括填土、整平、压实等工序,其质量检验的主控项目有压实度和D 。
(5)管道施工划分为三个施工段,时标网络计划如图1-2 所示(2 条虚工作需补充)。

基坑开挖尺寸为70.8m(长)* 65m(宽)* 5.2m(深)。基坑横断面如图1所示,图中可见地下水位较高,为-1.5m,方案中考虑在基坑周边设置真空井点降水。项目部按照以下流程完成了井点布置,高压水套管冲击成孔→冲洗钻孔→A →填滤料→ B→ 连接水泵→漏水漏气检查→试运行,调试完成后开始抽水。
因结构施工恰逢雨期,项目部采用1:0.75放坡开挖,挂钢筋网喷射C20混凝土护面,施工工艺流程如下:修坡→ C →挂钢筋网→ D→养护。
基坑支护开挖完成后项目部组织了坑底验收,确认合格后开始进行结构施工。监理工程师现场巡视发现:钢筋加工区部分钢筋锈蚀,不同规格钢筋混放,加工完成的钢筋未经检验即投入使用,要求项目部整改。

图1 基坑断面示意图(高程单位:m;尺寸单位:mm)
【背景资料】施工单位承建了某特大桥工程,该大桥主桥为跨径160m+160m、桥宽30.5的独塔双索面斜拉桥,主梁采用预应力混凝土箱梁结构,塔梁固结体系。大桥主塔采用群桩基础,由于河水较深且流速较快,基础施工时采用双壁钢围堰。施工单位对钢围堰结构进行设计,考虑河流水情及施工各环节,设计计算中考虑了施工荷载及结构重力、水流压力、浮力、土压力、风力、波浪力、漂浮物撞
击力等作用。斜拉桥主塔为花瓶型,高度107.6m,主塔轮廓如图3所示。主塔施工时间历经夏季与冬季、丰水与枯水季节,最高气温39℃,最低气温-6℃,由于主塔上塔柱施工正值冬季低温季节,混凝土施工后采用蒸汽养护。

施工中发生以下事件:
事件一:主塔施工配置的主要机械设备有:塔吊、浮吊、液压爬模系统、电焊机切割设备、张拉与压浆设备、水上运输与混凝土拌合设备、混凝土垂直运输泵送与浇筑设备、供水设备、混凝土喷淋养护设备、测量与监控设备等。塔吊安装在两塔柱中间,如图3所示。
事件二:主塔塔柱施工中设置了型钢制作的劲性骨架,其主要作用是保证钢筋架立等工序施工的精度。主塔施工时加强了监测和控制,监控的主要参数包括主塔倾斜度与应力、风力、温度及温差等。
事件三:施工单位强调加强塔吊等特种设备管理,要求做好特种设备使用的相关记录,包括:特种设备检查记录、特种设备运行故障和事故记录、定期检验整改记录等,并在特种设备使用管理中有下列做法:
①在设备投入使用前到设备所在地市以上的特种设备安全监督管理部门办理特种设备使用登记
②特种设备登记标志悬挂于机械管理部门展示墙;
③设备检验合格有效期届满前15天向特种设备检验检测机构提出定期检验要求:
④设备使用过程中发现事故隐患或其他不安全因素,立即向现场安全管理人员和单位有关负责人报告。
【背景资料】
某办公楼工程,建筑面积11000m2,框剪结构,局部钢结构,地下二层,地上九层,泥浆护壁钻孔灌注桩基础,桩径1000mm,桩长35m,共260根。地基基础设计等级为甲级。屋面防水采用SBS卷材。根据工程进度安排,每天施工10根灌注桩,项目部根据每天浇筑的混凝土量,计划留置标养试件6组,共留置156组试件。灌注时桩顶混凝土面超过设计标高500mm;成桩后按总桩数的20%对桩身质量进行检验;按总桩数的0.1%对承载力进行检验。监理工程师审查时认为方案存在错误,要求施工单位改正后重新上报。由于建筑用途特殊,局部使用的厚板设计中有Z向性能要求,监理工程师要求全数进行复验。屋面防水等级为Ⅱ级,施工单位仅做一道卷材防水,监理单位认为Ⅱ级防水必须施工二道卷材防水。施工单位卷材施工均沿长向、由最高处向最低处逐步铺贴,上下两层卷材平行铺贴,两层卷材的长边搭接缝错开200mm以上。监理工程师认为卷材施工不满足规范要求,提出整改。监理工程师对门窗工程检查时发现:外窗未进行三性试验,内门采用“先立后砌”安装方式,外窗采用射钉固定安装方式。监理工程师对存在的问题提出整改要求。
【背景资料】
某水库加固工程项目,建设单位采用工程量清单公开招标方式进行施工招标。建设单位委托具有相应资质的招标代理机构编制了招标文件,招标文件包括如下规定:
(1)招标人设有最高投标限价和最低投标限价,高于最高投标限价或低于最低投标限价的投标人报价均按无效标处理。
(2)该工程的施工招标投标有效期为60天。
投标和评标过程中发生如下事件:
事件1:投标人A对工程量清单中某分项工程工程量的准确性有异议,并于投标截止时间17日前向招标人书面提出了澄清申请。
事件2:投标人B在投标截止时间前10min以书面形式通知招标人撤回已递交的投标文件,并要求招标人退还已递交的投标保证金。
事件3:在评标过程中,投标人D主动对自己的投标文件向评标委员会提出了书面澄清、说明。
事件4:在评标过程中;评标委员会发现投标人E和投标人F的投标文件中载明的项目管理成员中有一人为同一人。
