案例点:“六个协调”
(一)背景资料
某公司承建一段新建城镇道路工程,其雨水管位于非机动车道,设计采用 D800mm 钢筋混凝土管,相邻井段间距 40m,8#9#雨水井段平面布置如图 1-1 所示,8#-9#类型一致。

施工前,项目部对部分相关技术人员的职责,管道施工工艺流程,管道施工进度计划,分部分项工程验收等内容规定如下:
(1)由A (技术人员)具体负责:确定管线中线、检查井位置与沟槽开挖边线。
(2)由质检员具体负责:沟槽回填土压实度试验;管道与检查井施工完成后,进行管道B 试验(功能性试验)
(3)管道施工工艺流程如下:沟槽开挖与支护→C →下管、排管、接口→检查井砌筑→管道功能性试验→分层回填土与夯实。

(4)管道验收合格后转入道路路基分部工程施工,该分部工程包括填土、整平、压实等工序,其质量检验的主控项目有压实度和D 。
(5)管道施工划分为三个施工段,时标网络计划如图1-2 所示(2 条虚工作需补充)。

甲公司为一家上市公司,2019年持有乙公司交易性金融资产的相关资料如下:
(1)1月1日,甲公司委托证券公司从二级市场购入乙公司股票,支付银行存款1640万元(其中包含已宣告但尚未发放的现金股利40万元),另支付相关交易费用4万元,取得的增值税专用发票上注明的增值税税额为0.24万元,甲公司将其划分为交易性金融资产核算。
(2)1月5日,收到乙公司发放的现金股利40万元。
(3)6月30日,持有乙公司股票的公允价值为1800万元,同日宣告发放上半年股利40万元。
(4)12月31日,甲公司将持有的乙公司股票全部出售,售价为2100万元,适用的增值税税率为6%,款项已存入银行。
要求:根据上述资料,不考虑其他相关因素,分析回答下列问题。(答案中金额单位用万元表示)
3. 根据资料(3),下列会计处理正确的是( )。

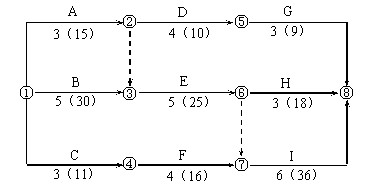

某工程项目,合同工期16天。该承包商编制的初始网络进度计划如图所示,图中箭线上方字母为工作名称,箭线下方括号外数字为持续时间,括号内数字为总用工日数(人工工资标准均为80.00元/工日,窝工补偿标准均为45.00元/工日)。
由于施工工艺和组织的要求,工作A、D、H需使用同一台施工机械(该机械A台班费800元/天,闲置折旧费550元/天),工作B、E、I需使用同一台施工机械(该机械B运转台班费600元/天,闲置台班费400元/天),工作C、E需由同一班组工人完成作业,为此该计划需做出相应的调整。
个体户徐某为了招揽顾客,连续一个多月,在其烤鸭佐料中加入罂粟壳等佐料。一个月内,徐某大约使用了1千克的罂粟壳,出售烤鸭约5000只。徐某的行为( )。
不构成犯罪
构成欺骗他人吸毒罪
构成强迫他人吸毒罪
构成引诱他人吸毒罪
梁玉市政建设公司承建一座高架桥,该桥上部结构为30m跨径的预应力小箱梁结构,共120片预制箱梁。
施工合同签订后,施工单位根据构件预制厂的布设要求,选择了红线范围以内的一块场地,进行了箱梁预制场地选址和规划,并编制完成了《梁场布置方案》,在报经企业技术负责人审批后实施。
方案要求在梁板预制完成后,移梁前应对梁板喷涂统一标识,包括预制时间、梁体编号等内容,预制厂平面布置示意图如下图所示。

预制厂设5个制梁台座(编号1-5),采用一套外模,两套内模。每片梁的生产周期为10天,其中A工序2天,B工序2天,C工序6天。

A为钢筋工程,B为模板安装、混凝土浇筑、模板拆除,C为混凝土养生、预应力张拉与移梁。5个制梁台座的制梁横道图如图所示。
【背景资料】
某招标人就一河道疏浚工程进行公开招标,招标公告分别在“中国招标投标公共服务平台”和该省水行政主管部门指定的某网站刊登。在某网站刊登的招标公告要求投标人购买招标文件时须提交信用等级材料,而在“中国招标投标服务平台”的招标公告无此条要求。
招标文件的合同条款按照《水利水电工程标准施工招标文件》(2009年版)和《堤防和疏浚工程施工合同范本》编制,并约定如下内容:
(1)本工程保修期为1年,自工程通过合同完工验收之日起计算;
(2)疏浚土方的工程量增加超过15%视为变更,超出部分相应结算单价减少10%。
共有A、B、C、D、E五家投标人参加开标会议。
投标人A投标人投标文件的投标涵盖有企业及企业法定代表人的印章,但没有加盖项目负责人的印章。某位评标人以此为理由判定投标人A的投标文件无效。
投标人B在评标过程中,针对标底价格的合理性提出异议。
投标人C的投标报价最高,故在开标后第二天撤销了其投标文件。
最终,评标委员会推荐投标人E为第一中标候选人。招标人确定投标人E为中标人,并与之签署施工承包合同。

施工过程中,投标人E首先进行充填区围堰清基。清基完成后,投标人E未通知监理人到场验收即进行后续施工。监理人在其施工几日后,要求投标人E进行局部开挖,以检查清基工作质量。经检查,监理人确认投标人E的清基质量合格。该月投标人提出结算单,见表,并要求工期顺延1天。

某保障性住房工程,地下1层,地上均为12层,建筑面积5万m²,结构形式为钢筋混凝土剪力墙结构。
项目经理部根据施工总平面图对施工现场进行了布置,将存放危险品的仓库单独布置在距离在建工程12m处,并在仓库大门上设置了安全警示牌。
模板工程施工前,监理工程师对模板设计是否安全合理,图纸及设计中的各项安全措施是否齐全等设计资料进行了审查验证。
施工过程中,监理工程师在安全检查时发现以下问题:脚手架搭设达到设计高度后,立即投入使用;配电架空线架设在脚手架上;桶装油漆放置在距离厨房20m处。根据《建筑施工安全检查标准》JGJ59的要求,该项目建筑施工安全检查评分汇总表如表1-1所示,且分项检查评分表无零分。

工程竣工前,建设单位组织了单位工程绿色施工评价,施工单位和监理单位参加,评价结果由建设、监理和施工单位三方签认。
【背景材料】
某城建集团分公司承接某项城市桥梁工程施工。为确保工程优质,按合同工期完成,降低工程成本,该公司在施工前进行了较充分的施工准备,如做好施工现场准备,修建施工临时设施,进行施工测量及复核测量资料,依据招投标文件、施工合同、设计文件等编制施工组织设计。
本桥梁工程系大体积混凝土墩台基础。
大体积混凝土墩台产生了深层裂缝,且大体积混凝土墩台基础预留的混凝土试块28天强度无法满足设计要求。
该桥梁工程上部构造为预制预应力混凝上箱梁,采用后张法施工,预应力管道安装施工时,预应力管道用定位筋牢固地固定于设计位置,管道采用金属管道,金属管道的接头采用套管连接,连接管道采用大一个直径的型号相同的同类管道,且与金属管道封裹严密。
预应力张拉完毕后,及时对孔道压浆,采用水泥浆,因设计未规定水泥浆的强度,施工单位自行采用35MPa的水泥浆进行压浆。为赶进度,压浆完毕后立即将预制构件吊离,腾出空间预制下一片箱梁。
背景资料

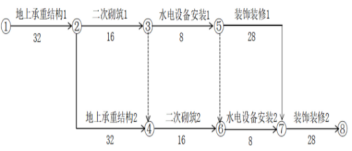

某市新建公共图书馆项目,建筑面积15000㎡,钢筋混凝土框架结构,独立基础,埋深2.5m。承、发包双方在施工合同中约定,水电设备由建设单位采购。施工单位根据工期要求编制的工程进度计划双代号网络图(部分)如下所示。

图1工程施工进度计划部分网络图(单位:d)
为确保项目按既定工期目标完成,项目部对实际施工进度进行动态监测管理。当实际进度与计划产生偏差时,按照分析进度计划检查结果,分析进度偏差的影响并确定调整的对象和目标等步骤,及时对进度计划进行调整。
各工作均按最早时间开始作业,在工程施工中发生如下事件:
(1)地上承重结构2施工时,因施工单位原因造成工程质量事故,返工处理致使工期延期6天,费用增加3万元。
(2)由建设单位采购的某水电设备进场验收时,发现型号与设计要求不一致,因其退换货使水电设备安装1的开始时间比原计划推迟了4天,费用增加4万元。
(3)在装饰装修2施工过程中,因建设单位设计变更导致其实际工作时间为30天,费用增加2万元。
