【不定项选择题】

【背景资料】
某集团公司承建普速铁路综合第一标段。主要项目内容有:路基、桥涵、隧道、电力、电力牵引供电、通信及信号工程。
部分工程情况如下:隧道3座,均为双线隧道其中2号隧道起止里程为长度1900m。进、出口各DK30+600~~DK32+500,设明洞1处,均为偏压明洞。最大埋深约130m,洞身围岩为Ⅲ、IV、V级石英砂岩、砂岩、绢云母片岩,局部夹少量页岩,岩体较破碎。
事件一:为满足施工需求,拟现场建设混凝土拌和站。项目经理部工程部编制了拌和站现场平面布置和场区内牌图设置规划方案。
方案内容为:拌和站内规划布置混凝土搅拌机组区、保障系统区、办公区和生活区;场区内设置施工现场平面图、工程概况牌、管理人员名单、消防保卫牌及监督电话牌。
该方案经项目技术负责人审核,认为规划方案内容不全,要求修改完善。
事件二:混凝土拌和站站内配置一套HZS120型混凝土搅拌设备,该设备实际生产能力为2m3/盘。隧道二次衬砌C30混凝土理论配合比如表4-1所示,每立方米混凝土水泥(P.O42.5)用量为325kg。某日拟进行隧道二衬混凝土灌注作业,在拌和站搅拌混凝土前,拌和站试验人员对粗、细骨料的含水率进行了测定,测得细骨料砂子含水率为6.5%,粗骨料碎石含;水率为0.4%,据此确定了施工配合比。

事件三:项目经理部工程部编制了2#隧道施工作业指导书,相关内容有:
(1)隧道爆破采用光面爆破,减少对围岩的扰动,控制围岩变形。
(2)隧道初期支护采用喷锚支护,喷射混凝土采用干喷工艺。
(3)隧道深埋地段二次衬砌应在初期支护完成后立即施作。
(4)隧道仰拱填充与仰拱混凝土同时同强度等级灌注。
(5)隧底超挖部分应采用C25片石混凝土回填。
事件四:根据铁路建设项目施工企业信用评价办法,信用评价得分是从基础分中减去项目日常检查扣分和不良行为扣分,加上标准化绩效管理考评得分。在开工第一年第三季度建设单位组织的信用评价考核过程中,标段信用评价扣分情况如表4-2所示。
表4-2第三季度信用评价扣分情况表(P484)

事件五:接触网弹性吊索安装前,项目经理部对施工队进行了技术交底,要求弹性吊索安装应按自下锚侧向中心锚结的顺序进行安装,一个锚段吊索紧固张力时,弹性只能有两个作业面;弹性吊索张力紧线器应位于中心锚结侧,以改善接触网悬挂点的弹性,降低受电弓的离线率,提高取流质量。
事件六:项目经理部编制了信号工程施工方案,具体施工工序为:电缆线路复测→光电缆敷设→A→室外箱盒安装配线→B→室内设备安装配线→室内外设备自检、单体调试→C→室内外联锁试验→竣工验收。

应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【背景资料】

某市自来水厂进行扩建,拟新建沉淀池一座,设计为无盖圆形,直径为30m,池壁采用预制板吊装,外缠预应力钢丝结构,某市政公司承建后,成立了项目经理部,在施工的过程中,发生以下一系列事件:

(1)项目部技术员编写了池壁预制板吊装方案,包含工程概况、主要技术措施、安全措施三个方面。

(2)工程开工前,项目经理组织了图纸会审,项目材料科科长与项目技术负责人根据质量和价格,确定了钢丝供应厂家。

(3)在池壁预制板拼装完成后,板缝采用与池壁预制板强度等级一致的普通混凝上灌注。

(4)壁板缝的混凝土灌注完毕后,立即进行缠丝,缠丝从池壁顶向下进行。

(5)环向预应力施工完毕后,为及时保护缠丝不被污染,立即喷射水泥砂浆保护层。

(6)水池满水试验,向池内注水分二次进行,每次注水为设计水深的1/3,注水时水位上升的速度为3m/d,相邻两次注水的时间大于24h,每次注水测读24h的水位下降值,且蒸发量可忽略不计。

【不定项选择题】

【背景资料】

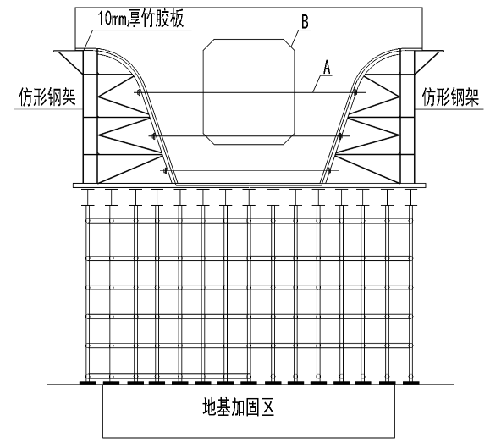

某施工单位承建了一段二级公路,其中1号桥梁起讫桩号为K30+500~K30+596,桥型立面布置示意图如图2所示,该桥为单向双室现浇预应力混凝土连续箱梁,下部结构为浇灌式桥墩,轻型桥台,桥梁纵坡为1%,2号墩承台尺寸为8X3.6X3.5m(横桥向X纵桥向X高)。
地下水位高程为953.0m,上部结构采用满堂式支架现浇施工。

施工中发生以下事件:
事件一:2号墩地下水位较高,根据2号墩处地质资料,其承台基坑开挖时采取坑壁加固措施。
事件二:“1号桥薄壁墩专项施工方案”中,确定了施工质量控制关键点:(1).....;(2)....;(3)....;(4)....;(5)墩顶支座预埋件位置、数量控制;(6)墩身与承台连接处混凝土裂缝控制;(7)墩身实心段混凝土裂缝控制。
事件三:按照《公路工程施工安全技术规范》要求,项目部编制了“1号桥现浇专项施工方案”。
专项施工方案中支架现浇施工工艺流程主要包括:地基处理→A→模板系统安装→B→钢筋、预应力钢筋安装→C→混凝土浇筑→混凝土养护→预应力筋张拉→D→落梁、模板支架拆除。
事件四:项目部编制的“1号桥现浇梁专项施工方案”,经项目总工程师审核,总监理工程师审查后,即开始实施。

【不定项选择题】

中华民国南京国民政府采用“自由心证”原则的是(     )。

A.

刑法

B.

刑事诉讼法

C.

民事诉讼法

D.

民法

【不定项选择题】

下述选项中正确的是(     )。

A.

公安机关对与违反治安管理行为有关的场所、物品、人身进行检查时,人民警察不得少于2人

B.

实施行政检查应当说明检查的目的、法律依据,告知行政相对人享有的各项程序性权利

C.

人民警察经出示工作证件,可以对公民住所当场实施检查

D.

检查妇女的身体,应当由女性工作人员进行

E.

对非法检查他人邮件的,依法应处5日以下拘留或者500元以下罚款

【不定项选择题】

【背景资料】
南岭排涝泵站规模大(2)型总装机流量180m3/s,项目划分为一个单位工程。在单位工程质量评定过程中,发生了以下事件:
事件1:压力水箱分部工程施工过程中,发生了混凝土施工质量缺陷,施工单位认真填写了质量缺陷备案表,向监理进行了备案。
事件2:单位工程完工后,项目法人组织设计单位、监理单位成立了工程外观质量评定组。评定组由4人组成,其中高级工程师2名,工程师1名,助理工程师1名。竣工验收主持单位发现评定组织工作存在不妥之处并予以纠正。
事件3:单位工程质量评定的其他有关资料如下:①工程划分为1个单位工程,9个分部工程; ②分部工程质量全部合格,优良率为77.8%; ③主要分部工程为闸室段分部工程、地基防渗和排水分部工程,其中,闸室段分部工程质量为优良; ④施工中未发生质量事故; ⑤单位工程施工质量检验与评定资料齐全; ⑥工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。
事件4:单位工程外观质量评定组验收结论为:本单位工程质量等级为优良,并报质量监督机构核备。

【不定项选择题】

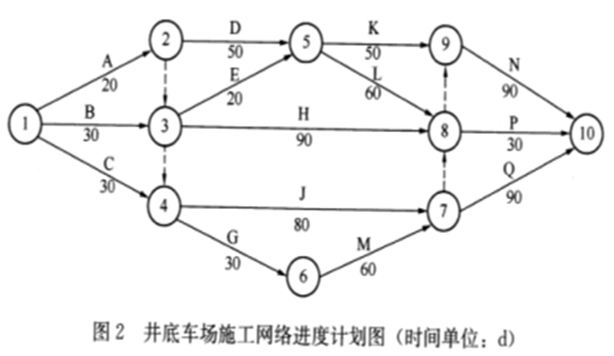

【背景资料】某施工单位总承包一矿井建设工程,该矿井采用立井开拓,主、副、风井三个井筒均在同一工业广场内,均采用冻结法施工。主井井筒净直径6.0m,井深720m;副井井筒直径7.0m,井深695m;风井井筒净直径5.0m,井深690m。矿井属于高瓦斯矿,且井下巷道较多,开拓任务重,工期紧。矿井开工前,建设单位提交了矿井的地质报告、井筒检查孔地质柱状图、地面工业广场布置图、修建了进矿道路及供电线路等。该施工单位依据上述条件编制了矿井的施工组织设计,其主要内容如下:
(1)矿井开工前完成供水、供电、运输、通信以及工业工程平垫的前期工作,主要污水排放管道的敷设工作。
(2)由于矿井无边界风井,确定矿井采用单向掘进施工方案。副井井筒利用永久井架凿井,井筒的开工顺序依次为中央风井、副井、主井,主井箕斗装载硐室与主井井筒同时施工,井筒到底后进行主井与风井的贯通,进行主井临时改绞,再与副井贯通,同时开展井底车场巷道及大巷的施工。
(3)考虑到井下巷道较多,开拓任务重,工期紧,因此井下大巷均采用成熟的机械化配套作业线,煤巷采用综掘机掘进。岩石巷道综合月进尺按100m、煤巷月度综合进尺按300m配备,井下采用固定箱式矿车有轨运输。
(4)井筒到底后,井筒装备交替方案是主井临时改绞,风井进行永久装备,副井也进行永久装备,副井交付使用后进行主井的永久装备。
(5)在风井井筒永久装备完成后,进行采区巷道的施工,同时进行井下生产系统安装和试生产。
(6)矿井建设的施工组织由该公司负责,劳动力统一调配,冻结工程经建设单位同意后分别分包给了三家冻结公司。
(7)由于安全费用原因,半煤岩巷采用局部通风不能实现双风机、双电源自动切换;进入三期工程后才形成两回路供电;采掘工作面未安设压风、供水装置。

【不定项选择题】

某安装公司承接一项柴油加氢装置压缩单元扩建工程,工程内容包括压缩机组、桥式起重机、工艺管道、电气自动化仪表等安装。
压缩机组由机身、中体、气缸、曲轴、活塞、中间冷却器、缓冲罐、管道等组成。属于压力容器的中间冷却器、缓冲罐安装在厂房一层,压缩机本体安装在厂房二层。压缩机组散件到货,单件最大起重量为9.6t。
工程开工后,安装公司编制了压缩机组吊装运输专项施工方案,因厂房内检修用桥式起重机不能满足机组部件吊装要求,采用了在设备吊装上设置吊点,由卷扬机-滑轮组系统提升机组部件至二层平台,利用搬运小坦克配合手拉葫芦牵引设备部件至基础,再用千斤顶就位的起重运输工艺方法。
压缩机初步找正合格后,作业人员采用双表法进行联轴器对中找正。百分表安装后两轴同时转动,根据百分表读数计算轴向、径向偏差。联轴器找正示意图及轴向、
径向偏差如图3所示。联轴器找正用百分表检定合格并在有效期内。
压缩机组润滑系统油循环前,技术员在进行工艺检查时,发现系统油管路上漏装1支热电偶。在润滑系统油循环过程中,回油管视镜显示系统回油不畅,经分析处理后排除故障。

【不定项选择题】

某公司承建一条外径为800mm的给水管线工程,管线全长2.3km,管道采用球墨铸铁管,穿越一条宽度为250m的非通航河道,设计采用浅埋暗挖法施工,长度为300m,其余均采用开槽施工,开挖断面形式如图3-1 所示,管道一侧的工作面宽度为500mm,管内部按照设计要求进行支撑,设计无支护要求。

工程开工前,项目部对现场进场调查,发现暗挖施工经过含水地层,且不具有降水条件,项目部建议将浅埋暗挖施工改为密闭式顶管法施工,经同意后办理了变更手续。项目部编制了密闭式顶管法施工专项方案。监理单位组织了包含总监理工程师以及施工单位企业总工程师在内的4名专家对专项方案进行论证,项目部结合论证意见进行修改,并办理了审批手续。

开槽施工段施工时,项目部采用机械一次开挖至设计槽底标高,结果造成部分管段沟槽超挖。管道安装检查合格之后,项目部组织进行水压试验,未对试验段管道进行回填,直接注满水,在不大于工作压力下浸泡12h后进行水压试验。

管道回填至设计标高之后,项目部为加快施工进度,采用重型压路机进行压实作业,压实完一个区段之后,监理工程师按照要求进行抽检,发现抽检段管道变形率为2.5%, 超出设计要求的变形值。


【不定项选择题】

【背景资料】
某变电工程,业主与施工单位签订了一项变电所电气安装调试合同,施工前,施工单位按业主要求编制了安装调试进度计划,并获得批准,实施的进度计划如图所示。

在施工中发生了以下事件:
事件1:由业主采购的GIS开关设备提前进场,施工单位参加开箱清点,并增加保管费6000元;
事件2:在工作B安装过程中,施工单位因人员与安装设备调配问题,使工作B延长了5天,发生费用2万元;
事件3:在工作G安装中,由于业主提供的配电柜内部接线与外部母线不匹配,施工单位为调整内外线路,使工作G延误10天,发生费用4万元;
事件4:在对工作完成后的验收检验时,发现设备接线位置有误,经检查,是由于电气接线图中接线位置标注错误所致,施工单位进行返工,使工作I延误10天,发生费用3万元。以上事件发生后,施工单位及时向业主提出了索赔。

【不定项选择题】

【背景资料】
C煤矿设计生产能力为1.5Mt/a,且该矿证照齐全,合法有效。矿井为低瓦斯矿井、没有瓦斯异常区。A煤矿主采煤层为3号煤层,该煤层自燃倾向性为自燃(自然发火期为3~6个月,最短自然发火期为47天),煤尘具有爆炸性(煤尘爆炸指数为35.57%),煤层及顶底板岩层经鉴定具有弱冲击倾向性。矿井水文地质条件为中等。矿井采用立井单水平开拓,中央并列式布置,先开采-305m水平。矿井划分为7个采区,事故发生时,生产采区有二采区南部采区和六采区。矿井采用中央并列式通风,通风方法为抽出式,其中主井进风、副井回风。矿井总进风量为6719m3/min,总回风量为6789m3/min,排风量为7242m3/min。
其中,井下主运输采用带式输送机运输原煤,在主要运输巷共安装8部带式输送机。井下辅助运输的轨道大巷采用架线式电机车运输,人员运输系统采用3部架空乘人装置和1部斜井人车。采掘工作面的运输系统中,采用带式输送机、刮板输送机运输。该矿井在经过当地相关部门检查时,发现运输系统存在如下问题:规章制度不完善,相关班组长违章指挥,违反“行人不行车、行车不行人的规定;采掘工作面个别运输设备的用电开关存在失爆、漏电现象:带式输送机及刮板输送机缺少安全防护罩及安全标志;输送机的个别警铃出现故障,不完好。
2021年12月7日20时24分,230综采工作面采空区遗煤发生自燃,造成大量烟雾和一氧化碳等有毒有害气体涌入采煤工作面,致使采煤工作面及相关区域作业人员15人被困井下。A煤矿接到事故报告后,立即启动事故应急预案,召请矿山救护队下井救援。相关领导决定,救护队由1名副中队长和4名救护队员组成,并参与先期侦查及救援,同时携带4台氧气呼吸器。在进入前,副中队长检查氧气呼吸器后发现氧气最高压力为16MPa,随后救护队进入230综放工作面进行侦查,在行进到运输巷时,其中1名救护队员的氧气呼吸器发生故障,副中队长遂命令其单独撤出,全小队继续前进,最终由于氧气压力不足,造成副中队长和3名救护队员死亡。该事故发生后,A煤矿将该230综放采煤工作面进行了封闭,在封闭期间加强了火区管理,绘制了火区位置关系图并建立了火区管理卡片。同时,为加强其他采掘工作面的防火,A煤矿采取了火灾综合防灭火技术措施以保证矿井安全。
根据以上场景,回答下列问题:
