某综合楼工程,地下三层,地上二十层,总建筑面积68000㎡,地基基础设计等级为甲级,灌注装筏板基础,现浇钢筋缓凝土框架剪力墙结构,建设单位与施工单位按照《建设工程施工合同(示范文本)》(GF—2013—0201)签订了施工合同,施工单位委托第三方测量单位进行施工阶段的建筑变形测量。
装修施工单位将地上标准层(F6~F20)划分为三个施工段组织流水施工,各施工段上包括三个施工工序,其流水节拍如下表示:
标准层装修施工流水节拍参数一览表(时间单位:周)

某安装公司承接一项柴油加氢装置压缩单元扩建工程,工程内容包括压缩机组、桥式起重机、工艺管道、电气自动化仪表等安装。
压缩机组由机身、中体、气缸、曲轴、活塞、中间冷却器、缓冲罐、管道等组成。属于压力容器的中间冷却器、缓冲罐安装在厂房一层,压缩机本体安装在厂房二层。压缩机组散件到货,单件最大起重量为9.6t。
工程开工后,安装公司编制了压缩机组吊装运输专项施工方案,因厂房内检修用桥式起重机不能满足机组部件吊装要求,采用了在设备吊装上设置吊点,由卷扬机-滑轮组系统提升机组部件至二层平台,利用搬运小坦克配合手拉葫芦牵引设备部件至基础,再用千斤顶就位的起重运输工艺方法。
压缩机初步找正合格后,作业人员采用双表法进行联轴器对中找正。百分表安装后两轴同时转动,根据百分表读数计算轴向、径向偏差。联轴器找正示意图及轴向、
径向偏差如图3所示。联轴器找正用百分表检定合格并在有效期内。
压缩机组润滑系统油循环前,技术员在进行工艺检查时,发现系统油管路上漏装1支热电偶。在润滑系统油循环过程中,回油管视镜显示系统回油不畅,经分析处理后排除故障。
某综合楼工程,地下三层,地上二十层,总建筑面积68000㎡,地基基础设计等级为甲级,灌注装筏板基础,现浇钢筋缓凝土框架剪力墙结构,建设单位与施工单位按照《建设工程施工合同(示范文本)》(GF—2013—0201)签订了施工合同,施工单位委托第三方测量单位进行施工阶段的建筑变形测量。
装修施工单位将地上标准层(F6~F20)划分为三个施工段组织流水施工,各施工段上包括三个施工工序,其流水节拍如下表示:
标准层装修施工流水节拍参数一览表(时间单位:周)

A公司承接某小区的住宅楼和室外工程的机电安装工程。为尽快完成任务,A公司将小区热力管网工程分包给业主指定的B公司,其管材和阀门由A公司采购。B公司承建的热力管网安装工程于第2年10月完成后,得到业主单独验收顺利通过。A公司承建的总体工程也于第3年1月竣工验收合格。
该工程在使用过程中发生如下问题:
第4年冬季供暖时,发现热力管网阀门漏水严重,业主要求A公司对热力管网阀门进行修理,并承担经济费用,但是,A公司以业主直接验收管网工程为由,拒绝维修。
第6年冬季供暖时,其中有一栋楼暖气管多处裂纹漏水。经查证该栋楼使用的管材,是A公司项目经理通过关系购进的廉价劣质有缝钢管。
【背景资料】

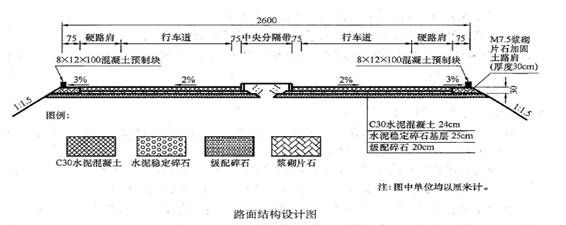

某施工单位承接了长60.5km的平原区新建公路路面施工,路面面层采用C30水泥混凝土,基层为水泥稳定碎石,底基层为级配碎石,土路肩采用M7.5浆砌片石加固。路面结构如下图所示。

事件1:水泥稳定碎石基层采用中心站集中拌和法施工。其水泥稳定碎石基层施工工艺流程:准备下承层→施工放样→厂拌混合料→混合料运输→布置基准线钢丝→摊铺→碾压→(C)→养护→(D)。
事件2: 为控制水泥混凝土路面的施工质量和工期,施工单位计划在面层施工中采用工程质量最高、施工速度最快、装备最现代化的水泥混凝土路面摊铺技术。
(1)在进行混凝土面层铺筑前,施工单位做的准备工作包括:混凝土配合比设计、基层检验、调试施工设备、架设基准线等。
(2)每日施工结束设置横向施工缝,且设置在缩缝处和胀缝处。其胀缝构造示意图如下:

事件3:项目部对施工材料实行材料计划管理,在确定材料需用量计划时,材料采购人员对片石采购进行了充分调研,发现片石的虚方与实方比为1:0.8,即采购回来的1立方米片石只能砌筑0.8立方米M7.5浆砌实体。
【背景资料】
某管道全长约11km,其中K0+100~K1+100段给水主干管管径为DN1200mm,管道敷设采用明挖管坑施工。管道最大埋深深度为4.83m,最小埋深深度为1.89m。沿线存在大量的通信光缆、电力管线及市政管道等。
事件一:沟槽开挖用挖掘机一次性挖到设计标高,验槽时发现局部超挖深度达到60mm。
事件二:管坑支护采用钢板桩或拉森钢板桩支护,根据管坑开挖深度及土质采用下图所示的支护结构:

事件三:在沟槽开挖过程中,由于疏忽,导致基坑支护结构出现较大变形,项目部采取了相应的处理措施后进行施工。
事件四:沟槽回填前,应将砖、石、木块等杂物清除干净。管道两侧回填时从一侧向另一侧填土,回填时,应在气温最高时进行;
某水库枢纽除加固工程合同规定:
(1)签约合同价为2800万元,工期17个月,自2008年11月1日至2010年3月30日。
(2)开工前发包人向承包人按签约合同的10%支付工程预付款,预付款的扣回与还清按公式R=A(C-F1S)/(F2-F1)S计算,F1为 20%、F2为90%。
事件一:至2009年12月份,累积完成合同工程量2422万元。监理人确认的2010年1月份完成工程量清单中的项目包括:“泄洪隧洞加固”142万元,“下游护坡拆除重建”82万元。
下列哪些选项的案件可以适用涉外民事诉讼程序的特别规定?( )
在中国履行中外合资经营企业合同产生的纠纷案件
申请中国法院承认和执行英国法院判决的案件
当事人申请中国法院执行巴黎仲裁院作出的裁决的案件
当事人申请中国法院执行北京仲裁委员会作出的裁决的案件
(二)甲公司为增值税一般纳税人,2018年至2022年发生的有关资产业务资料如下:
(1)2018年1月1日,甲公司将一幢办公楼的建造工程出包给乙公司承建,按合理估计 的发包工程进度和合同规定向乙公司结算进度款并取得乙公司开具的增值税专用发 票,发票注明工程款800万元,增值税税额72万元。2018年12月31日,工程完 工后,收到乙公司有关工程结算单据,补付工程款并取得乙公司开具的增值税专用 发票,注明工程款400万元,增值税税额36万元,工程达到预定可使用状态并交 付企业总部使用;该办公楼预计使用年限50年,采用双倍余额递减法计提折旧, 不考虑净残值。
(2)2021年1月1日,甲公司与丙公司签订了经营租赁合同,约定自合同签订日起将该 栋办公楼出租给丙公司,为期3年,年租金为60万元,合同约定租金于每月末收 取。该办公楼所在区域有活跃的房地产交易市场,而且能够从房地产交易市场上取 得同类房地产的市场报价,甲公司决定采用公允价值模式对该项出租的房地产进行 后续计量。合同签订日该办公楼的公允价值为1300万元。
(3)2021年12月31 0 ,该办公楼公允价值为1260万元,2022年12月31日,该办公 楼公允价值为1380万元。
要求:
根据上述资料,不考虑其他因素,分析回答下列小题。(答案中的金额单位用万元表示)
2. 根据资料(1),下列关于固定资产折旧的说法正确的是( )。
【背景资料】
某高土石坝坝体施工项目,业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位实施监理。
施工总承包完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑的支护和土方开挖工程分包给了一家专业分包单位施工,专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位,专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,施工组织方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工。
专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作。土方开挖到接近基坑设计标高时,总监理工程师发现基坑四周地表出现裂缝,即向施工总承包单位发出书面通知,要求停止施工,并要求立即撤离现场施工人员,查明原因后再恢复施工,但总承包单位认为地表裂缝属正常现象没有予以理睬。不久基坑发生严重坍塌,并造成4名施工人员被掩埋,其中3人死亡,1人重伤。
事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况。经事故调查组调查,造成坍塌事故的主要原因是由于地质勘察资料中未标明地下存在古河道,基坑支护设计中未能考虑这一因素。事故中直接经济损失300万元,于是专业分包单位要求设计单位赔偿事故损失300万元。
某机电安装公司经过邀请招标总包一大型炼油厂的机电设备安装工程和钢结构制作安装工程,其中机修车间、工业给水排水工程、空压机站等工程不包括在工程范围,合同工期为18个月,总价一次包死。合同签订后,在业主的同意下,将部分非主体安装工程分包给三个具有相应资质的分包队伍A、B、C。合同除工程范围、总价格与总合同不同外,其他条款与总合同基本相同。在合同执行过程中发生了下列情况:
(1)安装公司自己在露天进行钢结构制作,并采用CO2气体保护焊焊接,遭到监理工程师的制止。制作完成后,发现钢结构吨位多出100t。遂向业主申请签证追加,遭到业主拒绝。
(2)A分包商在一车间施工时,把与设备连接的压缩空气管道与给水排水管道一起施工至车间外墙,安装公司施工管理人员由于刚到工地情况不明,在多余施工的管道工程量追加单上予以签字确认。
(3)在离投产还有两个月的时候,安装公司总部组织生产大检查,发现B分包商因自身施工力量不足和安装公司协调不力使工期拖延7天。而C分包商却因质量把关不严,出现三处质量不合格现象。
(4)B分包商增加人力和机具终于按期完工,并以此向安装公司提出赶工费的要求,遭安装公司拒绝。C分包商的两处质量问题得到及时处理,一处因已无法达到质量要求,经安装公司和业主同意,作让步处理。
