【背景资料】某引水隧洞工程为平洞,采用钻爆法由下游向上游开挖。钢筋混凝土衬砌,采用移动模板浇筑。各工作名称和逻辑关系如表1,经监理批准的施工进度计划如图1-1。

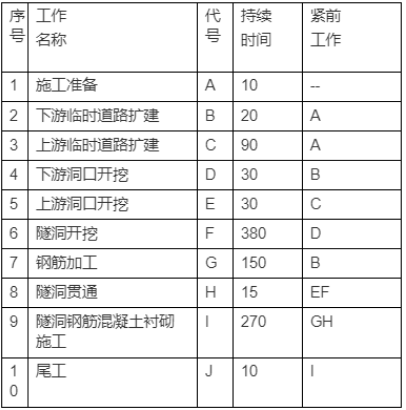

表1

事件一:工程按计划如期开工,A工作完成后,因受其他标段施工影响(非本工程承包人责任)D工作开始时间延迟,经发包人批准监理人通知承包人B工作、C工作正常进行,G工作不受影响,D工作暂停,开始时间推迟135天。/为了保证工程按期完成,要求承包人调整进度计划。承包人提出开挖方式改为上下游两端相向开挖的赶工方案,并制定了新的进度计划如图1-2所示,其中C1表示原计划C工作的剩余工作,K表示暂停施工。发包人与承包人依据赶工方案签订了补充协议,约定合同工期目标不变,相应增加赶工措施费108万元;如提前完工,奖励1.5万元/天,如延迟完工,逾期违约金1.5万元/天。
事件二:上游段开挖过程中,因未及时支护造成洞内塌方,处理塌方体石方量450m³,用时8天。承包人以地质原因为由,提出49500元(110元/m3×450m³,综合开挖单价110元/m³)的费用补偿和工期索赔要求。
事件三:根据赶工方案,隧洞开挖过程中,当两个相向开挖的工作面相距小于L1距离爆破时,两侧施工人员均应撤离工作面;相距L2时,上游侧停止工作,由下游侧单向贯通。
事件四:施工进度检查时,发现H工作比计划延迟10天完成,I工作实际持续时间254天完成,J工作实际持续时间6天完成。
甲公司是一家装修企业,为增值税一般纳税人,2022年12月该公司发生如下业务:
(1)1日,甲公司通过竞标与乙公司签订一项服务期为20个月的装修合同,合同约定不含税装修价款为3200万元,为取得该合同,甲公司支付因投标而发生的差旅费6万元,支付咨询费3万元,另支付促成合同的中介机构佣金15万元,全部款项通过银行存款支付,甲公司预期上述支出未来均能收回。
(2)当月,甲公司为履行与乙公司的合同,累计发生装修成本100万元,其中,装修人员薪酬为50万元,水电费为10万元,装修设备折旧费为40万元。水电费已通过银行存款支付,装修人员薪酬尚未支付,为完成该合同甲公司估计还将发生装修成本1900万元。
(3)31日,甲公司收到乙公司支付的合同价款160万元和增值税税额14.4万元,全部款项已收存银行并开具增值税专用发票给乙公司。甲公司确认当月合同收入并结转合同履约成本,采用与相关合同收入确认相同的基础对合同取得成本、合同履约成本进行摊销。该装修合同属于在某一时间内履行的单项履行义务,甲公司按照累计实际发生的成本占预计总成本占预计总成本的比例确定履约进度。
要求:
根据上述资料,不考虑其他因素,分析回答下列
3.根据资料(1)至(3),下列各项中,关于甲公司确认当月合同收入并结转当月合同履约成本的会计处理正确的是()。
甲公司欲单独出资设立一家子公司。则下列说法正确的有 ( )。
子公司不设董事会,可任命一名执行董事
子公司可自己单独出资再设立一家全资子公司
子公司的法定代表人应当由甲公司的法定代表人担任
子公司的经营范围不能超过甲公司的经营范围
【背景资料】

某引调水枢纽工程,工程规模为中型。建设内容主要有泵站、节制闸、新筑堤防、上下游河道疏浚等,泵站地基设高压旋喷桩防渗墙,工程布置如图2-1所示。
施工中发生了如下事件:
事件1:为做好泵站和节制闸基坑土方开挖工程量计算工作,施工单位编制了土方开挖工程测量方案,明确了开挖工程测量的内容和开挖工程量计算中面积计算的方法。
事件2:高压旋喷桩防渗墙施工方案中,高压旋喷桩的主要施工内容包括:①钻孔②试喷③喷射提升④下喷射管⑤成桩。为检验防渗墙的防渗效果,旋喷桩桩体水泥土凝固28d后,在防渗墙体中部选取一点进行钻孔注水试验。
事件3:关于施工质量评定工作的组织要求如下:分部工程质量由施工单位自评,监理单位复核,项目法人认定。分部工程验收质量结论由项目法人报工程质量监督机构核备,其中主要建筑物节制闸和泵站的分部工程验收质量结论由项目法人报工程质量监督机构核定。单位工程质量在施工单位自评合格后,由监理单位抽检,项目法人核定。单位工程验收质量结论报工程质量监督机构核备。
事件4:监理单位对部分单元(工序)工程质量的复核情况见表2-7
部分单元(工序)工程质量复核情况
事件5:闸门制造过程中,监理工程师对闸门制造使用的钢材.防腐涂料.止水材料等的质量保证书进行了查验。启闭机出厂前,监理工程师组织有关单位进行了启闭机整体组织检查和厂内有关试验。当闸门和启闭机现场安装完成后,进行联合试运行和相关试验。
【背景资料】
某高速公路 M 合同段(K17+300~K27+300),主要为路基土石方工程,本地区岩层构成为泥岩、砂岩互层,抗压强度 20MPa 左右,地表土覆盖层较薄。在招标文件中,工程量清单列有挖方 2400000m3(土石比例为 6:4),填方 2490000m3,填方路段填料由挖方路段调运,考虑到部分工程量无法准确确定, 因此采用单价合同,由监理工程师与承包人共同计量,土石开挖综合单价为 16 元/m3。施工过程部分事件摘要如下:
事件一:施工单位开挖路基后,发现挖方土石比例与设计文件出入较大,施工单位以书面形式提出设计变更,后经业主、监理、设计与施工单位现场勘察、洽商,设计单位将土石比例调整为 3.4:6.6,变更后的土石方开挖综合单价调整为 19 元/m3。经测算,变更后的项目总价未超过初步设计批准的概算。
事件二:某填方段路堤位于横坡陡于 1:5 的地面,施工方进行了挖台阶等地基处理,然后采用几种不同土体填料分层填筑路基,填筑至 0~80cm,施工方选择细粒土,采用 18t 光轮压路机,分三层碾压。两层碾压完成后,检测了中线偏位(合格率 90%)、纵断高程(合格率 85%)、宽度(合格率 88%)、横坡(合格率 92%)和边坡坡度(合格率 90%),在压实度检测时,发现路基边缘压实度不足,施工单位及时采取了预防措施如下:①超宽填筑 300mm;②控制碾压工艺,保证机具碾压到边。
事件三:路基边缘碾压完成后,项目部将扩大范围的工程量向监理工程师提出计量付款申请。
【背景资料】
某公司中标承建中压A燃气管线工程,管道直径DN 300mm,长16km,合同价2600万元。
管道沟槽开挖过程中,遇到地质勘查时未探明的废弃砖沟,经现场监理工程师口头同意,施工项目部组织人员、机具及时清除了砖沟,进行换填级配砂石处理,使工程增加了合同外的工作量。项目部就此向发包方提出计量支付,遭到计量工程师拒绝。
监理工程师在工程检查中发现:(1)现场正在焊接作业的两名焊工是公司临时增援人员,均已在公司总部从事管理岗位半年以上;(2)管道准备连接施焊的数个坡口处有油渍等杂物。
检查后向项目,部发出整改通知。
背景资料
某住宅工程,钢筋混凝土框架结构,建筑面积15000m2,地下一层,地上15层,合同工期15个月。
为体现绿色建造在施工中的应用,项目部严格根据《节能建筑评价标准》进行施工。并在绿色策划方案中明确了各分项目标。随后材料采购部按照绿色设计的要求进行了建筑材料的选用。
屋面工程施工完毕后进行了隐蔽工程验收,并留下详细的文字记录和必要的图像资料。
该工程交付使用7天后,建设单位委托有资质的检验单位进行室内环境污染检测,在对室内环境的甲醛、苯、氨、TVOC等浓度进行检测时,检测人员抽检量为房间总数的3%。
某露天采石场位于甲省乙市,成立于2006年,公司主营砂岩露天开采加工及销售,生产产品主要为建筑用砂石料。
采石场采用自上而下的分层顺序开采,单层高度6m,采用潜孔钻凿岩,2号岩石乳化炸药进行爆破。目前该矿共有2个分层处于开采中,分别为1号分层和2号分层。
石材厂采矿场的南部,矿岩节理比较发育,小的断层较多,企业在日常检查过程中发现在采场南部端帮出现了一系列与坡面近于平行的陡倾张开裂隙,使边坡岩体向临空方向张开,但并未引起采石场主要负责人王某的重视。
2016年9月15日上午,采场负责人郝某安排陈某、孙某在1号平台南部进行凿岩作业,安排李某驾驶挖掘机在1号平台南部进行清理浮石作业。中午因2号平台进行爆破作业,陈某、孙某、李某作业中断 在爆破作业完成后,3人继续进行作业。16时10分左右,采场南部端帮突然垮塌(坍塌的矿石约4800m³),将在1号平台作业的3人掩埋,经过全力抢救在坍塌的岩石中找到3人,但3人已经确定没有生命迹象。
事故调查发现:石材厂采矿场的南部,矿岩节理比较发育,小的断层较多出现陡倾张开裂隙,加之2号平台爆破作业扰动导致采场南部端帮发生垮塌。
事故调查还发现:石材厂缺乏矿山地质、采矿、爆破的专业技术人员;对垮塌部分地质构造情况比较特殊,可能发生边坡坍塌事故的认识不足、重视不够;没有制定边坡安全管理的规定和防止边坡坍塌事故发生的措施;特别是主要领导者缺乏必要的培训导致相关安全知识匮乏,在险情存在的情况下,仍继续组织生产,造成了坍塌事故的发生。
【背景资料】
某穿堤建筑物施工招标,A、B、C、D四个投标人参加投标。招标投标及合同执行过程中发生了如下事件:
事件1:经资格预审委员会审核,本工程监理单位下属的具有独立法人资格的D投标人没能通过资格审查。A、B、C三个投标人购买了招标文件,并在规定的投标截止时间前递交了投标文件。
事件2:评标委员会评标报告对C投标人的投标报价有如下评估:
C投标人的工程量清单“土方开挖(土质级别Ⅱ级,运距50M)”项目中,工程量2万与单位500元/的乘积与合价10万元不符。工程量无错误。故应进行修正。
事件3:招标人确定B投标人为中标人,按照《堤防和疏浚工程施工合同范本》签订了施工合同。合同约定:合同价500万元,预付款为合同价的10%。
施工期第1个月,监理单位确认的月进度款为100万元。从第一个月起按进度款20%的比例扣回预付款。
事件4:根据地方政府美化城市的要求,设计单位修改了建筑设计。修改后的施工图纸未能按时提交,承包人据此提出了有关索赔要求。
案例三
背景资料:
A公司中标城市轨道工程,工程从 K108+735.82m~K111+11.57m,包括暗挖往返隧道与明挖车站两座, 车站规模分别为180m×50m 和 160m×50m(长×宽)。
项目部在暗挖隧道施工方案中将①隧道开挖、②隧道柔性防水、③隧道前方土体加固、④喷射混凝土、⑤二次衬砌等工序做为本次施工的重点。为保证柔性防水的质量,柔性防水层缝隙采用专用热合机焊接。
在隧道与车站衔接位置采用长管棚支护,公司在编制管棚施工方案时确定管棚长度为 14m,采用 DN100 钢管,钢管长度 6m,项目部编制管棚施工工艺流程为①施工准备→②测放孔位→③钻机就位→④□→⑤压入钢管→⑥注浆(向钢管内或管周围土体)→⑦□→⑧养护→⑨开挖。
施工单位在开工前编制了安全技术措施,在安全技术措施中包含施工总平面图,在图中对危险的油库、易燃材料库等位置按照施工要求和安全操作规程明确定位。
在车站基坑施工中,建设单位按照有关程序将基坑监控量测工作交予A公司,A公司在巡视检查中将支护结构的支护结构成型质量,支撑、立柱有无较大变形作为重点;将基坑周边环境的管道有无破损、泄露情况作为本次工程重点。
问题:
