【不定项选择题】

【背景资料】
某中型水库除险加固工程主要建设内容有:砌石护坡拆除、砌石护坡重建、土方填筑(坝体加高培厚)、深层搅拌桩渗墙、坝顶沥青道路、混凝土防浪墙和管理房等。计划工期9个月(每月按30天计)。合同约定:①合同中关键工作的结算工程量超过原招标工程量15%的部分所造成的延期由发包人承担责任;②工期提前的奖励标准为10000元/天,逾期完工违约金为10000元/天。施工中发生如下事件:

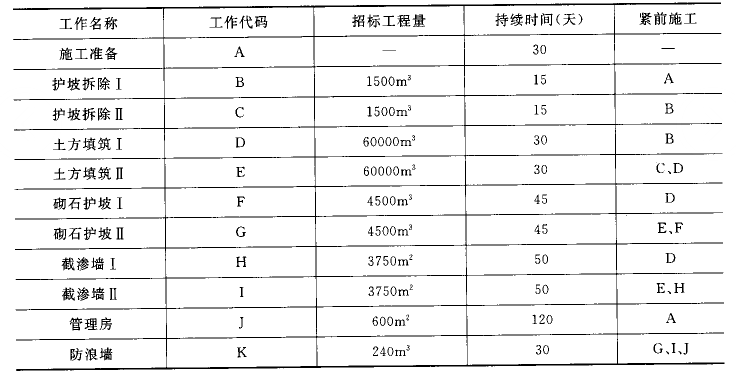

事件1:为满足工期要求,采取分段流水作业,其逻辑关系如下表:

项目部在审核初始网络计划时,发现逻辑关系有错并将其改正。
事件2:项目部在开工后第85天末组织进度检查,F、H、E、J工作累计完成工程量分别为400m³、600m²、20000m³、125m²(假定工作均衡施工)。
事件3:由于设计变更,K工作的实际完成时间为33天,K工作的结算工程量为292m³。
除发生上述事件外,施工中其他工作均按计划进行。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

某市政供热管道工程,工程内容包括新建一条从正在使用的供热主管道至新建住宅小区换热站的供热管道,在主管道规划位置建设管道井,在管道井内的主管道上开孔接入供热主管网。

供热主管道位于城市绿地下。设计用采用顶管法穿越市政道路,穿越道路下面敷设有污水及给水管道,采用人工挖土顶管施工,先顶入DN1000mm混凝土管作为穿越套管,在套管内并排敷设2根DN200mm保温供热管道。顶管工作坑位于公共绿地和住宅小区内,其中1#工作坑利用新建管道井建设。地质勘察资料表明地下水位高于工作坑底面0.5m。

穿越道路工程所在区域的环境条件及地下管线平面布置如下图所示。

【不定项选择题】

The social sciences are flourishing. As of 2005, there were almost half a million professional social scientists from all fields in the world, working both inside and outside academia. According to the World Social Science Report 2010, the number of social-science students worldwide has swollen by about 11% every year since 2000.

Yet this enormous resource is not contributing enough to today’s global challenges, including climate change, security, sustainable development and health. (41)_______Humanity has the necessary agro-technological tools to eradicate hunger, from genetically engineered crops to artificial fertilizers. Here, too, the problems are social: the organization and distribution of food, wealth and prosperity.

(42)_______This is a shame—the community should be grasping the opportunity to raise its influence in the real world. To paraphrase the great social scientist Joseph Schumpeter: there is no radical innovation without creative destruction.

Today, the social sciences are largely focused on disciplinary problems and internal scholarly debates, rather than on topics with external impact. Analyses reveal that the number of papers including the keywords “environmental change” or “climate change” have increased rapidly since 20(43)_______

When social scientists do tackle practical issues, their scope is often local: Belgium  is interested mainly in the effects of poverty on Belgium, for example. And whether the community’s work contributes much to an overall accumulation of knowledge is doubtful.

The problem is not necessarily the amount of available funding. (44)_______This is an adequate amount so long as it is aimed in the right direction. Social scientists who complain about a lack of funding should not expect more in today’s economic climate.

The trick is to direct these funds better. The European Union Framework funding programs have long had a category specifically targeted at social scientists. This year, it was proposed that the system be changed: Horizon 2020, a new program to be enacted in 2014, would not have such a category. This has resulted in protests from social scientists. But the intention is not to neglect social science; rather, the complete opposite. (45)_______That should create more collaborative endeavors and help to develop projects aimed directly at solving global problems.

[A] These issues all have root causes in human behavior: all require behavioral change and social innovations, as well as technological development. Stemming climate change, for example, is as much about changing consumption patterns and promoting tax acceptance as it is about developing clean energy.

[B] Despite these factors, many social scientists seem reluctant to tackle such problems. And in Europe, some are up in arms over a proposal to drop a specific funding category for social- science research and to integrate it within cross-cutting topics of sustainable development.

[C] During the late 1990s, national spending on social sciences and the humanities as a percentage of all research and development funds—including government, higher education, non-profit and corporate—varied from around 4% to 25%; in most European nations, it is about 15%.

[D] It could be that we are evolving two communities of social scientists: one that is discipline- oriented and publishing in highly specialized journals, and one that is problem-oriented and publishing elsewhere, such as policy briefs.

[E] However, the numbers are still small: in 2010, about 1,600 of the 100,000 social-sciences papers published globally included one of these keywords.

[F] The idea is to force social scientists to integrate their work with other categories, including health and demographic change; food security; marine research and the bio-economy; clean, efficient energy; and inclusive, innovative and secure societies.

[G] The solution is to change the mindset of the academic community, and what it considers to be its main goal. Global challenges and social innovation ought to receive much more attention from scientists, especially the young ones.

【不定项选择题】

沈阳市民李小溪一家最近购买了一套总价40万元的新房,首付10万元,商业贷款30万元,期限20年。年利率6%。

【不定项选择题】

南方某机场为II类精密进近跑道,空管ILS设备维护更新工程,工程为不停航施工,首先改造北跑道相关设备,投入使用后在更新南跑道相关设备。更新的主要内容有,LOC台基础和接地设备利旧,下滑台与DME台合装,选用新的方舱机房,下滑铁塔和接地系统重新施工,其余设备重新采购安装。施工过程中发生了如下事件:

1、机场管理机构组织编制施工组织管理方案,将工程分为了四个阶段分别为北下滑台LOC设备改造施工,北下滑台GS/DME更新施工,南下滑台LOC设备改造施工,南下滑台GS/DME更新施工。

2、机场管理机构上报地区管理局相关资料,经审批后获得通过。

3、建设单位LOC与GS台选用的进口设备因国外疫情原因,推迟进场90d。造成整体工期延误90d。

4、竣工预验收完成后,机场运行管理机构提请飞行校验机构度设备进行了检验,检验结果合格。

【不定项选择题】

(四)背景资料
某大型矿井采用立井开拓方式,主井直径6.0m,井深890m;副井直径7.0m,井深850m;设计巷道断面较大,井底装载硐室在主井车场水平以下。业主提供的地质资料中,基岩段涌水量小于10m³/h。施工单位经业主同意安排主井比副井提前3个月开工,装载硐室随井筒同时施工;主井进行临时改绞,用临时罐笼提升。
实际施工中,副井施工较顺利,预计可按时到底。主井地面预注浆效果较差,施工的涌水量达65m³/h。施工单位通过增加排水设备,强行通过了含水层。由于涌水影响,预计主井将比副井滞后2.5个月到底。主、副井短路贯通需2个月。经研究,决定临时改绞的方案不变。

【不定项选择题】

甲公司为一家上市公司,2019年持有乙公司交易性金融资产的相关资料如下:

(1)1月1日,甲公司委托证券公司从二级市场购入乙公司股票,支付银行存款1640万元(其中包含已宣告但尚未发放的现金股利40万元),另支付相关交易费用4万元,取得的增值税专用发票上注明的增值税税额为0.24万元,甲公司将其划分为交易性金融资产核算。

(2)1月5日,收到乙公司发放的现金股利40万元。

(3)6月30日,持有乙公司股票的公允价值为1800万元,同日宣告发放上半年股利40万元。

(4)12月31日,甲公司将持有的乙公司股票全部出售,售价为2100万元,适用的增值税税率为6%,款项已存入银行。

要求:根据上述资料,不考虑其他相关因素,分析回答下列问题。(答案中金额单位用万元表示)

3. 根据资料(3),下列会计处理正确的是(  )。

A.
借记“交易性金融资产——公允价值变动”科目200万元
B.
贷记“公允价值变动损益”科目160万元
C.
借记“应收股利”科目40万元
D.
贷记“投资收益”科目40万元
【不定项选择题】

背景资料:

某施工单位承接了一条主干路双向四车道“白改黑”工程,即在原水泥混凝土路面上加铺沥青混凝土面层的改造工程。加铺路面结构示意图如下:

施工单位采用直接加铺法施工。对破损严重的板块进行凿除,并重新浇筑水泥混凝土板;对脱空板采用开挖式基底处理方法,处理前进行详细探查,测出路面板下松散、脱空和既有管线附近沉降区域,具体工艺流程如下: 定位→ A →制浆→ B →堵孔→交通控制→弯沉检测。

经弯沉检测合格后进行下一道工序。所有面板处理完成后,施工单位对旧路面接缝进行了处理,然后进行沥青混凝土加铺施工。

为保证边施工、边通车,开工前项目部向媒体发布了施工信息,并确定了施工区域的范围及施工安全管理方案,在施工区两端设置了安全标志,所有施工车辆均配置黄色闪光标志灯,现场足额配备了专职安全员。项目部还编制了交通导行方案,其中包含下列内容:严格划分了施工现场各区域的范围;现场配置了交通疏导员。

【不定项选择题】

甲公司为增值税一般纳税人,适用的增值税税率为13%,商品售价中均不含增值税。销售商品和提供服务均为主营业务且符合收入确认条件,其成本在确认收入时笔结转。2019年12月,甲公司发生如下交易或事项:

(1)1日,与乙公司签订为期3个月的服务合同,合同总价款为300万元。至12月31日,已经预收合同款220万元,实际发生服务成本140万元,估计为完成该合同还将发生服务成本60万元,该公司按实际发生的成本占估计总成本的比例确定履约进度。

(2)5日,向丙公司销售商品一批,该批商品的标价为200万元(不含增值税),实际成本为160万元,由于成批销售,甲公司给予丙公司10%的商业折扣,甲公司于当日发出商品并开具增值税专用发票,符合商品销售收入确认条件。合同约定在3个月后产品没有任何质量问题丙公司再支付款项。

(3)10日,向丁公司转让一项专利权的使用权,当月确认收入30万元存入银行,不考虑相关税费,该专利权本月应计提摊销15万元。

(4)15日,因商品质量问题,甲公司对本年9月销售给客户的一批商品按售价给予5%的销售折让,该批商品原售价为200万元,增值税税额为26万元,实际成本为180万元,货款已结清,经认定,甲公司同意给予折让并开具红字增值税专用发票,以银行存款退还折让款。

(5)25日,收到即征即退增值税10万元并存入银行(属于政府补助,计入其他收益)。

根据资料(4),下列各项中,甲公司会计处理的说法中正确的是()。

A.
主营业务收入减少10万元
B.
主营业务成本减少9万元
C.
营业收入增加10万元
D.
发生销售折让不影响主营业务成本
【不定项选择题】

【案例三】
某工程公司中标承包一城市主干道项目,该道路一半为新铺设路面,另一半为利用再生剂重新翻新路面。在旧沥青中加入低黏度的胶结料——再生剂,能够调节过高的黏度并使脆硬的旧沥青混合料软化,便于充分分散,和新料均匀混合,从而达到翻新路面的目的。
部分非主体结构施工根据相关规定分包给具有资质的某单位。该主干道为沥青混合料面层,新铺设路面施工作业时正值冬季。
在施工现场进口处,项目经理部设置了五牌一图。
在整个项目竣工验收前,总包单位在没有收集分包单位施工资料的情况下,直接递交了整个项目的施工资料。

【不定项选择题】

【背景资料】

某公司承建一污水处理厂扩建工程,新建AAO生物反应池等污水处理设施。采用综合箱体结构形式,基础埋深为5.5~9.7m,采用明挖法施工,基坑围护结构采用φ800mm钢筋混凝土灌注桩,止水帷幕采用φ600mm高压旋喷桩。基坑围护结构与箱体结构位置立面如图2所示。施工合同专用条款约定如下:主要材料市场价格浮动在基准价格士5%以内(含)不予调整,超过土5%时对超出部分按月进行调整;主要材料价格以当地造价行政主管部门发布的信息价格为准。施工过程中发生了如下事件:

   事件一:施工期间,建设单位委托具有相应资质的监测单位对基坑施工进行第三方监测,并及时向监理等参建单位提交监测成果。当开挖至坑底高程时,监测结果显示:地表沉降测点数据变化超过规定值。项目部及时启动稳定坑底应急措施。
事件二:项目部根据当地造价行政主管部门发布的3月份材料信息价格和当月部分工程材料用量,申报当月材料价格调整差价。3月份部分工程材料用量及材料信息价格见表2。

   事件三:为加快施工进度项目部增加劳务人员。
施工过程中,一名新进场的模板工发生高处坠亡事故。当地安全生产行政主管部门的事故调查结果显示:这名模板工上岗前未进行安全培训,违反作业操作规程;被认定为安全责任事故。根据相关法规,对有关单位和个人作出处罚决定。
