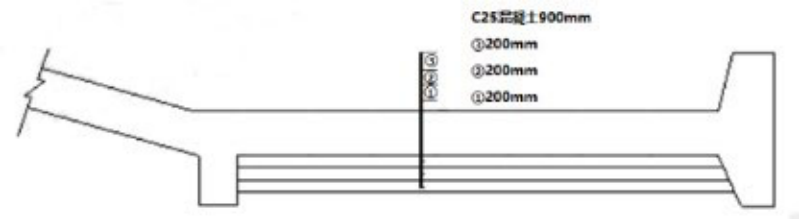

【背景资料】某河道新建设节制闸,闸室、翼墙地基采用换填水泥士,消力池末端(水平段)设冒水孔,底部设小石子、大石子、中粗砂三级反滤,纵向剖面图如图所示
事件一、开工前,监理部门组织编制本工程保障安全生产措施方案,方案包括工程概况、编制依据、安全生产的有关规章制度制定情况、安全生产管理机构及相关负责人,总监理工程师审批,并于开工后21日报有管辖权的水行政主管部门备案。
事件二、该工程采用塔式起重机作为垂直运输机械,施工过程中发生模板坠落事故,导致1人死亡,2人重伤,1人轻伤。事故发生后,现场人员立即向本单位负责人报告。经调查,塔吊部分人员无特种作业资格证书。
【背景资料】
牛江闸为14孔开敞式水闸,设计流量为2400m³/s。每个闸墩划分为一个单元工程,其中第6号闸墩高10.5m,厚1.5m,顺水流方向长24.0m,其混凝土量为365.8m³,模板面积为509.6㎡,钢筋为30.5t。
闸墩混凝土采用钢模施工。承包人进行闸墩模板及支架设计时,考虑的基本荷载有:模板及支架自重、新浇混凝土重量、钢筋重量以及振捣混凝土时产生的荷载。监理单位发现承包人考虑的基本荷载有漏项并及时进行了纠正。

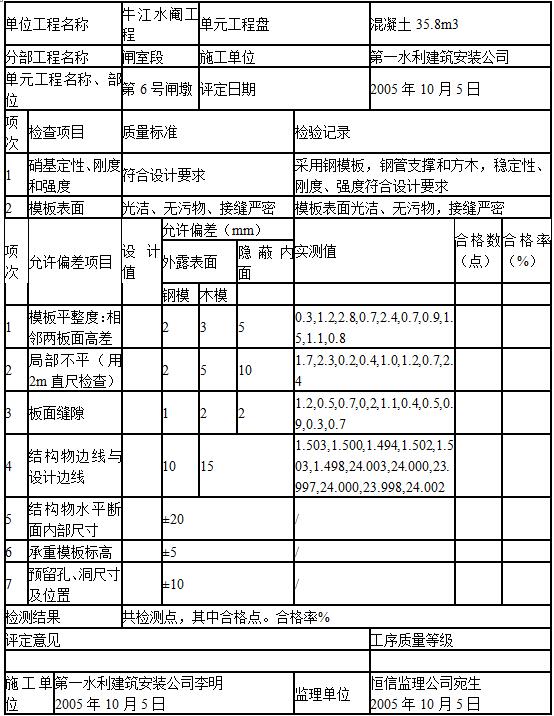

施工过程中,承包人和监理单位对第6号闸墩的混凝士模板进行了检查验收,填写的《混凝土模板工序质量评定表》如下表所示。
水利水电工程混凝土模板工序质量评定表
【背景资料】某煤矿为低瓦斯矿井,采用一对立井开拓方式,主、副井均布置在工业广场内。一施工单位承建该煤矿主井井筒工程和井下二期工程,主井井筒穿越2层含水层,设计井筒净直径7.0m,深度860m,预计井筒最大涌水量为25m³/h。主井井底临时马头门进出车为东西方向。建设单位要求月进度不低于80m。
施工单位根据工程条件和相关规定编制了井筒的施工组织设计,井筒断面内布置了供水管、压风管、排水管、放炮电缆、照明电缆、信号电缆、通讯电缆、动力电缆、卧泵、吊盘、各种钢丝绳。
主要凿井施工设备选型及配置为:II型立井凿井钢井架;1台JKZ-2.8提升机配2.0m³吊桶和1台JK-2.5提升机配1.0m³吊桶提升;1台FJD-6伞钻打眼,1台HZ-4和1台HZ-6中心回转抓岩机装岩。
井筒施工到第二层含水层时,岩帮出现了若干个集中涌水点,累计岩帮涌水量约2m³/h,上部井壁淋水约1.5m³/h,监理要求施工单位进行处理。
井筒采用现浇混凝土支护,施工单位与建设单位指定的商品混凝土供货商签订了供货合同。由于施工场地偏僻,施工单位采购了压力试验机,建立了现场试验室,自行检验混凝土强度,在施工过程中,施工单位每50m井筒预留一组试块,在现场试验室经过标准养护28d后,自行进行强度试验。该井筒施工竣工验收时,建设单位要求对井壁混凝土进行破壁检查,每100m检查一处(共6处),检查结果全部合格。
2014年1月4日,某铁矿早班22人入井作业,12时左右,井下水量增大。14时左右,正在井下巡查的技术负责人李某突然发现-80m平巷由南向北出现涌水且涌水量明显增大,遂立即告知带班矿长朱某,朱某立即通知作业人员升井,并报告井上值班矿长杨某。18名井下作业人员陆续升井,负120m水平作业点4名工人未能及时撤离被困井下。
事故发生后,市政府立即启动应急救援预案,经过5天救援,9日10时,在南一下山-93m平巷入口下部发现4名被困人员,升井后经医疗机构确诊,4人均已死亡。
【背景资料】
某堤防工程合同结算价2000万元,工期1年,招标人依据《水利水电工程标准施工招标文件》(2009年版)编制招标文件,部分内容摘录如下:
1.投标人近5年至少应具有2项合同价1800万元以上的类似工程业绩。
2.临时工程为总价承包项目,总价承包项目应进行子目分解,临时房屋建筑工程中,投标人除考虑自身的生产、生活用房外,还需要考虑发包人、监理人、设计单位办公和生活用房。
3.劳务作业分包应遵守如下条款:①主要建筑物的主体结构施工不允许有劳务作业分包;②劳务作业分包单位必须持有安全生产许可证;③劳务人员必须实行实名制;④劳务作业单位必须设立劳务人员支付专用账户,可委托施工总承包单位直接支付劳务人员工资;⑤经发包人同意,总承包单位可以将包含劳务、材料、机械的简单土方工程委托劳务作业单位施工;⑥经总承包单位同意,劳务作业单位可以将劳务作业再分包。
4.合同双方义务条款中,部分内容包括:①组织单元工程质量评定;②组织设计交底;③提出变更建议书;④负责提供施工供电变压器高压端以上供电线路;⑤提交支付保函;⑥测设施工控制网;⑦保持项目经理稳定性。

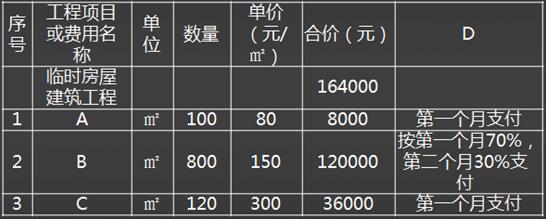

某投标人按要求填报了“近5年完成的类似工程业绩情况表”,提交了相应的业绩证明材料,总价承包项目中临时房屋建筑工程子目分解见表3。
表3总价承包项目分解表子目:临时房屋建筑工程

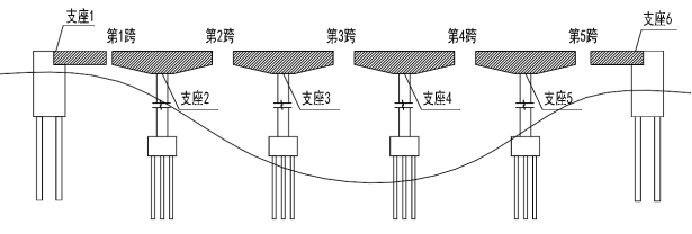

某市政建设公司承建某市政桥梁工程2号高架桥采用5跨连续,跨度为30m+3*100m+30m,变截面箱梁结构,边跨采用门式支架法施工,其余采用悬臂挂篮施工,合龙分段示意图如图所示。施工中按照对称、交错的原则分三个批次合龙。

事件一:第3跨合龙段施工方案涉及以下施工工序,①压载配重;②合龙段吊架就位;③锁定劲性骨架;④吊架底模和侧模初步固定;⑤吊架底模和侧模紧固到位;⑥拆除劲性骨架;⑦穿所有预应力束;⑧安装顶板钢筋及波纹管;⑨浇筑混凝土并逐步卸载配重;⑩安装内侧模和内顶模;⑪孔道张拉灌浆;⑫安装底板腹板钢筋及波纹管。
施工工序如下:2→?→12→?→?→1→3→?→?→7→?→6

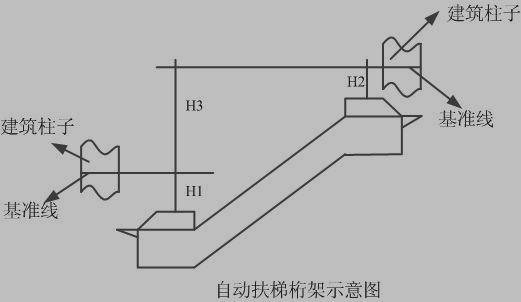

事件二:第2跨悬臂挂篮浇筑施工过程中,0号段施工完毕,1号段施工搭设模板需要确定悬臂浇筑段前端标高。
事件三:监理工程师巡视时发现,第2跨合龙时,支座2和支座3均处于临时锚固状态,要求整改。
事件四:第3跨合龙段为2米,合龙段梁体钢筋混凝土自重40吨,合龙时施工荷载10吨。两侧压重采用水箱。
某安装公司承接了商场(地上5层,地下2层,每层垂直净高5.0m)的自动扶梯安装工程。工程有自动扶梯36台,规格:0.65m/s,梯级宽1000mm,驱动功率10kW。合同签订后,安装公司编制了自动扶梯施工组织与技术方案、作业进度计划等,将拟安装的自动扶梯工程《安装告知书》提交给工程所在地的特种设备安全监督管理部门。
在自动扶梯安装前,施工人员熟悉自动扶梯安装图纸、技术文件和安装要求等。依据自动扶梯安装工艺流程(施工图交底→设备进场验收→土建交接检验→桁架吊装就位→电器安装→扶手带安装→梯级安装→试运行调试→竣工验收)进行施工。
自动扶梯设备进场时,安装公司会同建设单位、监理和制造厂共同开箱验收,核对设备、部件、材料的合格证明书和技术资料(包括复印件)等是否合格齐全。
在土建交接检验中,检查了建筑结构的预留孔、垂直净空高度、基准线设置(见图1)等,均符合自动扶梯安装要求。
在自动扶梯制造厂的指导和监控下,安装公司将桁架吊装到位,自动扶梯的电器、扶手带、梯级等部件的安装完成后,各分项工程验收合格。自动扶梯校验、调试及试运行验收合格。
三、【背景资料】:某项目经理部承接到147km的本地网架空光缆线路工程。此工程由施工单位承包除光缆、接头盒及尾纤以外的其他材料,合同额是定额价格的5.2折。施工单位根据本企业的管理文件要求,将合同额的75%核算给项目经理部,作为本工程的开支。为了完成此项目,施工单位给项目经理部配备了2套熔接机和2台OTDR。项目经理部认为核算的费用比较低,项目经理考虑减少现场开支额度,其所采取的措施如下: (1)减少现场技术人员、安全员等管理人员的数量。 (2)在施工现场的沿线招收临时施工人员,降低人工费的开支水平,减少调遣费和临时设施的开支。 (3)在施工现场附近采购电杆、钢绞线及其他铁件,适当降低材料的等级。 (4)限额领料,随领随用。 (5)在施工现场租用拖拉机和农用运输车。在施工过程中,由于现场作业人员的操作水平有限,多处工作量存在质量问题需返工;因租用的农用车行驶速度过快,发生一起交通事故,导致一名施工人员腿部骨折。
(三)
【背景资料】
某桥梁工地的简支板梁架设,由专业架梁分包队伍架设。该分包队伍用两台50t履带吊,以双机抬的吊装方式架设板梁。在架设某跨板梁时,突然一台履带吊倾斜,板梁砸向另一台履带吊驾驶室,将一名吊车驾驶员当场砸死,另有一人受重伤。事故发生后,项目经理立即组织人员抢救伤员,排除险情,防止事故扩大,做好标识,保护了现场,并在事故发生后第一时间内报告企业安全主管部门,内容有:事故发生的时间、地点、伤亡人数和事故发生原因的初步分析。在报告上级以后,项目经理指定技术、安全部门的人员组成调查组,对事故开展调查,企业安全部门和企业负责安全生产的副总经理也赶到现场参加调查,调查中发现下述现象:
(1)项目部审查了分包方的安全施工资格和安全生产保证体系,并作出了合格评价。在分包合同中明确了分包方安全生产责任和义务,提出了安全要求,但查不到监督、检查记录。
(2)项目部编制了板梁架设的专项安全施工方案,方案中明确规定履带吊下要满铺路基葙板,路基箱板的长边要与履带吊行进方向垂直,但两台履带吊下铺设的路基箱板,其长边都几乎与履带吊行进方向平行,而这正是造成此次事故的主要原因之一。
(3)查到了项目部向分包队伍的安全技术交底记录,签字齐全,但查不到分包队伍负责人向全体作业人员的交底记录。
(4)仔细查看安全技术交底记录,没有发现路基箱板铺设方向不正确给作业人员带来的潜在威胁和避难措施的详细内容。
(5)事故造成的直接经济损失迭50万元。
通过调查,查清了事故原因和事故责任者,对事故责任者和员工进行了教育,事故责任者受到了处理。
【问题】
(四)
背景材料:

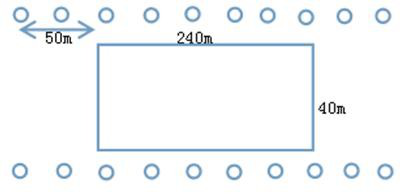

A 公司承包了某地铁车站明挖基坑工程,基坑平面尺寸 240m*40m,地面标高为±0.000,基底标高-18m, 地下水在地面以下 2.5m,地层土质以粉土、砂土为主,基坑附近有高层建筑物及大量地下管线。A 公司项目部根据相关资料,决定采用喷射井点降水,井点布置如图所示,采用钻孔灌注桩作为围护结构,水泥土搅拌桩止水帷幕。

项目部编制了专项施工方案,并经专家论证,其中一名专家为建设单位项目负责人。由于交通状况复杂, 项目部在充分调研的基础上编制了交通导行方案,经单位技术负责人审批之后组织实施。施工过程中发生如下事件:
事件一:为赶工期,项目部决定三班连续作业,不间断施工,不久后遭到周围居民的投诉。
事件二:施工人员为方便施工临时拆除一段围挡,未及时恢复,路过行人由于好奇,走进观察,不慎掉入基坑。
【背景资料】某港口工程预制沉箱混凝土设计要求的混凝土立方体抗压强度标准值为45MPa,经计算和试配优化,确定混凝土的配合比为1:1.15:2.68,混凝土的水胶比为0.40,高效减水剂的掺量为水泥重的0.7%,AE引气剂的掺量为水泥重的0.082,混凝土的含气量为4.0%。
