【不定项选择题】

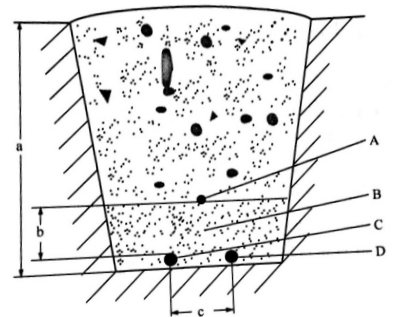

某施工单位在东南沿海某省承揽了一项干线传输系统工程,施工内容包括直埋光缆线路施工和波分复用设备安装调测,其中部分段落要同沟敷设一条本地网光缆。开工前,项目部将工程分解为路由复测、开箱检验、单盘测试、机架及设备安装、走线架安装、光缆埋设、光缆成端、光纤布放、光缆接续、本机测试、电源线布放及成端、埋设标石、光缆中继段测试、系统误码测试、信噪比测试、传输系统优化、竣工验收等17项工序,制定了施工质量标准,其中硬土空旷区光缆埋设要求如图1所示。

图1 光缆埋设截面示意图

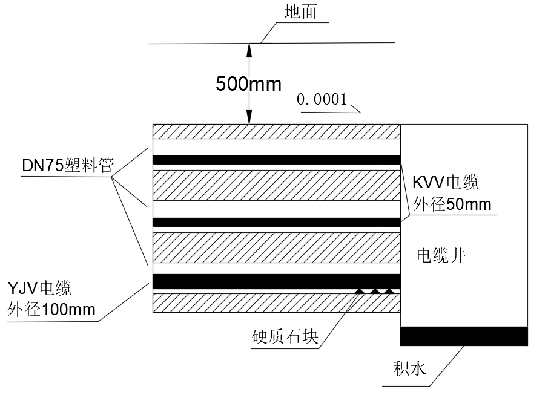

在光缆接续时,光纤熔接机屏幕出现如图2所示的五种图像。

图2熔接机屏幕显示图
在信噪比测试时,仪表屏幕显示图像如图3所示。

图3信噪比测试图像

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

(2)该首饰商城销售套装礼盒应缴纳的消费税为()万元。

A.
33.9÷(1+13%)x5%=1.5
B.
45.2÷(1+13%)x5%=2
C.
79.1÷(1+13%)x5%=3.5
D.
0
【不定项选择题】

甲公司为增值税一般纳税人,适用的增值税税率为 13%,2019 年 12 月初,该公司“应收账款——乙公司”科目借方余额为 30 万元,“应收账款——丙公司”科目贷方余额为 20 万元,“坏账准备”科目贷方余额为 1.5 万元。2019 年 12 月,该公司发生相关经济业务如下:

(1)3 日,向乙公司销售 M 产品 1 000 件,开具增值税专用发票注明的价款 10 万元,增值税税额 1.3

(2)13 日,向乙公司销售一批 H 产品,开具增值税专用发票注明的价款 30 万元,增值税税额 3.9 万元。收到乙公司开出的银行汇票一张,票面金额 33.9 万元 ,商品已经发出。该批商品成本为 20 万元, 乙公司收到商品并验收入库。

(3)20 日,收回上年度已作坏账转销的乙公司应收账款 2 万元,收到乙公司开出的转账支票一张送存银行,票面金额 2 万元。

(4)31 日,经减值测试预计应收乙公司账款未来现金净流量现值为 39.6 万元(或者表述为: 31 日, 甲公司“坏账准备-应收账款”科目应保持的贷方余额为 1.7 万元)。要求:

根据上述资料,不考虑其他因素,分析回答下列小题。

4. 根据期初资料、资料(1)至(4),下列各项中,甲公司相应会计处理结果正确的是(  )。

A.
12 月末“应收账款——乙公司”账面价值为 39.6 万元
B.
12 月末“应收账款——乙公司”科目借方余额为 41.3 万元
C.
12 月末应计提坏账准备 1.7 万元
D.
12 月末“坏账准备”科目贷方余额为 1.7 万元
【不定项选择题】

根据资料(4),下列各项中,关于甲公司会计处理结果表述正确的是(   )。

A.
当月出租设备计提折旧确认制造费用6万元
B.
当月出租设备计提折旧确认其他业务成本0.5万元
C.
当月收取租金确认营业外收入2万元
D.
当月收取租金确认其他业务收入2万元
【不定项选择题】

某大型蛋糕店为了防止面粉市场价格变动对企业经营带来的风险,于是与某大型面粉供应商签订了以固定价格购货的长期合同。但后来考虑到合同可能存在对手违约风险,于是将规避风险的方式改为在期货市场上利用小麦期货进行套期保值操作。

【不定项选择题】

案例一
【背景资料】某水利工程,建设单位与施工单位签订了施工合同,经总监理工程师批准的施工总进度计划如图1所示,各项工作均按最早开始时间安排且匀速施工。

图1 施工总进度计划(时间单位:月)
施工过程中发生如下事件:
事件1:施工中遭遇不可抗力,导致工作G停工2个月、工作H停工1个月,并造成施工单位20万元的窝工损失,为确保工程按原计划时间完成,产生赶工费15万元。施工单位向项目监理机构提出申请,要求费用补偿35万元,工程延期3个月。
事件2:工程开工后第1~4月拟完成工程计划投资、已完工程计划投资与已完工程实际投资如图2所示。


【不定项选择题】

背景资料
某施工单位承担一矿山立井井筒的施工任务,该立井井筒净直径6.5m,深度560m。其中表土段深度30m,井壁厚度650mm,采用井圈背板普通法施工。基岩段深度530m,井壁厚度500mm,混凝土强度等级为C30,采用普通钻眼爆破法施工。施工单位编制了该井筒的施工组织设计,主要内容如下:
1.井筒施工方案:井筒表土段采用短掘短砌单行作业。基岩段采用短段掘砌混合作业,伞钻打眼,炮眼深度4.0m,中心回转抓岩机出渣,两套单钩吊桶提升,金属整体伸缩式模板砌壁,段高3.5m。
2.井内施工设备:主提升为3m³吊桶,副提升为2m³吊桶;1台FTD-6伞钻和2台HZ-6中心回转抓岩机均悬挂在三层吊盘上;金属伸缩式模板采用4根钢丝绳地面凿井绞车悬吊;混凝土溜灰管采用2根钢丝绳地面凿井绞车悬吊;压风管.供水管.塑钢风筒采用井壁固定;凿井吊盘采用6根钢丝绳悬吊;各种电缆按相关规定悬吊。
3.井筒施工组织:井筒安排专业施工队伍实施滚班作业,掘进循环时间约24小时,月进尺不低于80m。
4.主要技术要求:井筒基岩施工必须采用光面爆破,装岩提升全面实行机械化作业,采用溜灰管下放混凝土,脱模时混凝土强度不低于0.5MPa,井壁厚度偏差符合设计要求,建成后的井筒总漏水量不大于10.0m³/h,且不得小于1.0m³/h以上的集中出水孔。井筒施工期间采用激光指向仪定向。
该立井井筒施工组织设计编制完成后,上报相关部门进行审批,相关部门要求进行修改。施工单位及时进行了修改,最终获得批准执行。
在井筒施工到深度520m时,吊盘工发现吊盘紧靠井筒一侧且下放困难,于是报告项目经理。经检查发现激光指向仪投点偏移井筒中心300mm,井筒偏斜100mm~400mm,高度约15m。

【不定项选择题】

资料二

2005年张某和郝某进入甲公司工作,主要从事室外装潢工作,郝某的工资为2000元/月,张某的工资为3700元/月,公司给缴纳五险一金,已知当地职工月平均工资为3500元。11月2日,在进行室外工作中,郝某和张某刷涂料时,因刮大风使脚手架发生严重倾斜,二人均从20米高空意外坠落。因郝某坠落时头部朝下,造成郝某脊柱骨破裂。张某较郝某而言伤情较轻。

要求:

根据上述资料,不考虑其他因素,分析回答下列小题。


【不定项选择题】

【背景】2016 年 9 月 13 日早 5 时 30 分左右,林某受 A 省 B 机械设备安装有限公司法人赵某临时雇用, 未签订劳动合同。组织 3 名拆卸工人,到 C 县 D 房地产开发有限公司某三期工程工地对事故塔吊进行拆卸作业。林某等 4 人在塔吊拆卸过程中,林某在地面作业,其他 3 人在塔吊上进行拆卸作业(3 人均没有按照规定佩戴安全绳、安全帽),拆卸塔身标准节时,在塔帽与顶升套架安全销未连接的情况下,将塔身标准节连接螺栓拆除后顶升,导致塔顶部分,即起重臂、平衡臂失稳倾翻坠地。造成 1 名塔吊拆卸人员从高处坠落地面死亡,2 名小区内铺路工人被倒塌的塔吊砸死,1 名小区内铺路工人被倒塌的塔吊砸成重伤。铺路工人皆为 A 省D 房地产开发有限公司临时雇用人员。

该房地产开发有限公司在按照惯例进行的月度安全大检查中,发现其海星花园项目经理部搭设落地式钢管扣件外脚手架存在如下一些问题:

(1)脚手架搭设高度超过22m,但没有搭设方案,并且无审批手续;

(2)使用的脚手架钢管材料部分规格不一;

(3)搭设脚手架的基础多处出现不平整;

(4)个别门窗洞口立杆悬空等等。

根据以上场景,回答下列问题。


【不定项选择题】

唐朝法制说法正确的有(       )。

A.

中书省承皇帝命令草拟诏书

B.

《武德律》标志唐代基本法典完成

C.

《永徽律疏》是封建社会代表性法典

D.

《唐六典》规定回避制度

【不定项选择题】

A公司承包某中药制剂现代化项目机电设备安装工程,本项目机电工程主要为车间的工艺设备与管道、电气动力和照明以及公用工程的辅助系统(包括锅炉、冷冻站、循环水及外线等)的设备、管道、电气动力等。
公司在中标后组建了项目经理部,按照合规性、先进性等原则,针对不同对象编制了施工组织设计,其中主要施工管理计划包括进度管理计划、质量管理计划等,并按施工总平面布置的原则编制了施工总平面布置。在向监理单位报批时被监理以“主要施工管理计划内容不全”为由退回,施工单位经整改后得到监理批准。

施工单位在完成了锅炉的安装任务,收集锅炉安装的验收资料,确认了受压元件焊接工作全部完成,水压试验方案及现场条件符合要求后上报监理,监理工程师要求完善锅炉水压试验的条件后组织实施。
施工单位在进行泵离心的单体试运行时,发现设备产生较大位移,经査是釆用了错误的地脚螺栓导致的,经重新更换地脚螺栓后,消除异常。试运行过程中,检查离心泵的滑动轴承温升为80℃。试运行完成后,施工单位立即关闭所有阀门,被监理工程师制止。
最终,工程顺利竣工验收合格,建设单位在工程竣工验收合格后的第14天,报工程所在地的县级以上地方人民政府建设主管部门进行了工程竣工验收备案。
