【不定项选择题】

案例(五):某大型施工单位承接了某运营商的一项管道光缆线路工程,工程的工作内容和各个工序的持续时间见表5所示。

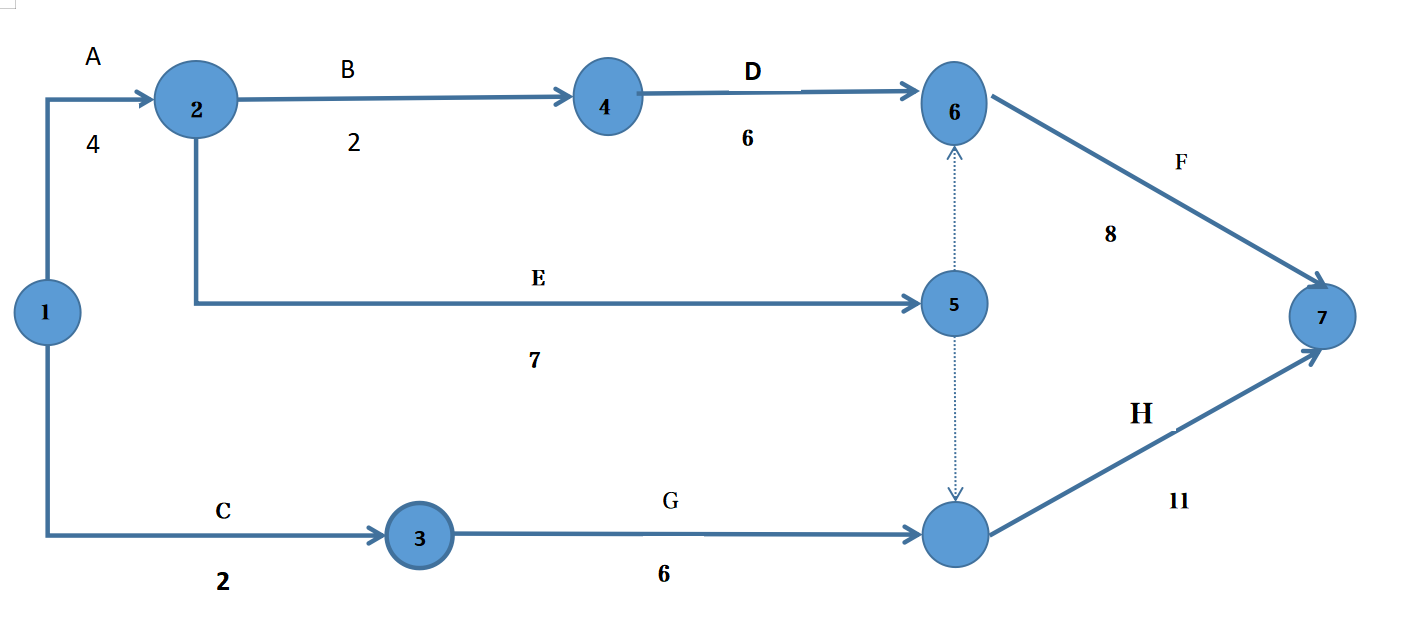

施工单位项目部按照图5所示的施工序关系编制施工进度计划,但计划工期不能满足施工合同要求,监理单位要求项目部重新编制施工进度计划。

项目部与运营商确认后,根据工程特点和施工资源情况,采用流水作业方法优化进度计划:将B.C.F三工作平均分为B1B2B3.C1C2C3.F1F2F3依次完成,每类工作各有一个队伍依次完成,三类工作全部完成后才开始G工作。此方案得到了建设单位的批准。
在施工中发生了以下事件:
事件1:由于光纤测试仪表进场原因,E工作最早开始时间推迟9天。
事件2:工程进行到第20天,因道路维修,光缆仓库发货受阻,要停工2天。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

(五)背景资料
某高瓦斯煤矿由于生产需要进行改扩建,需要增加一主井井筒及井下巷道,委托一招标公司在全国指定的刊物上发表招标公告,有8 家单位购买标书,期间发生如下事件:
事件一: 7月7日-9日进行标书销售,投标截止日期为8月20日。由于有3家意向单位提出需要到现场进行踏勘。建设单位于7月20日组织3家意向单位到现场进行踏勘。
事件二:8月20日如期开标,评标委员会发现以下问题:A、B两家施工单位的投标保证金出自同一账户;C、D单位项目技术负责人为同一人;E单位的报价远远低于其他单位报价。
经评标委员会讨论评定,施工单位F综合得分最高,评标委员会将施工单位F确定第一中标人。建设单位与施工单位F签订了施工合同并备案。
该项目在施工过程中,由于设计变更,井筒深度增加了100m,建设单位同意按类似支护厚度的井筒单价计算增加100m井筒费用。
施工单位进场后加强施工组织工作,同时加强工程项目风险控制。在施工井下巷道过程中,加强瓦斯治理工作,特别针对瓦斯积聚采取全面治理措施,避免了瓦斯爆炸事故发生。
井下巷道为锚喷支护,设计锚杆间排距1m,每断面布置锚杆9根,采用树脂药卷锚固,每根锚杆用1支药卷。设计锚杆抗拔力为100kN,喷射混凝土厚度100mm。施工中,建设单位进行了中间验收,检查了200m巷道。

【不定项选择题】

【背景资料】

桌公司总承包一项市政工程,项目部编制了施工组织设计,并下发给道路分包单位。在现场管理中采取了以下措施。

(1)施工总平面设计对仓库位置、构件堆场、大型机械停放场、施工便道及进出口、临时设施进行了布置。

(2)在现场门口设置了工程概况牌,公示了下列内容:工程性质、用途、承包单位、监理单位名称。

(3)为了保证行人及车辆交通安全,在施工现场围挡门口设置了施工标志。

竣工验收过程中,发现分包单位在撤离现场后留有大量建筑垃圾,建设单位要求总承包单位清理干净,否则不予验收。

【不定项选择题】


某市化工企业为增值税一般纳税人,主要业务为生产高档化妆品。2019年有关生产经营情况如下:

(1)外购原材料取得增值税专用发票上注明的税额408万元,发票已通过认证。

(2)将高档化妆品与普通化妆品组成礼盒销售,取得不含增值税销售收入6000 万元,该企业分别进行核算,其中高档化妆品销售收入5000万元,普通化妆品收入1000万元。

(3)8月份因管理不善发生损失的外购原材料成本为30万元,10月份取得保险公司赔款5万元。相关增值税已经认证抵扣。

(4)2019年全年利润总额为2400万元,通过红十字会向受灾地区捐款300万元。

(5)接受捐赠收入20万元。

(6)计提坏账准备10万元;税收滞纳金支出2万元

已知:增值税税率13%;高档化妆品的消费税税率为15%;城市维护建设税税率7%;教育费附加征收率3%。

要求:根据上述材料,不考虑其他因素,分析回答下列小题。

3.下列关于该企业对受灾地区的捐赠企业所得税税务处理的说法中,正确的是(  )。


A.
该企业的对外捐赠行为属于公益性捐赠
B.
该企业的对外捐赠金额可以在计算应纳税所得额时扣除的金额为300万元
C.
该企业的对外捐赠金额可以在计算应纳税所得额时扣除的金额=2400×12%=288(万元)
D.
该企业的对外捐赠金额超过规定标准的部分可以结转以后三年扣除
【不定项选择题】
对门诊楼施工现场进行检查,下列检查结果不符合规定的有( )。
A.
电焊作业前,施工队制定了施工方案,向工程维修中心报备后开始施工
B.
首层和地上三层同时进行电焊作业,监护人陈某巡回监护现场
C.
电焊作业前,施工工人对施工区域内无法移动的固定家具采用经阻燃处理的帆布进行覆盖保护
D.
电焊作业结束后,检查作业现场遗留火种的工作交由保卫处防火巡查人员负责
E.
电焊作业期间,在作业现场和门诊楼的所有出口处公告施工范围和施工时间
【不定项选择题】

【背景资料】

2016年3月,某二级公路工程实行公开招标,招标项目估算价为7000万元人民币。资金由项目所在地省交通运输厅筹集,招标人为该省公路建设投资集团公司。招标文件参照《公路工程标准施工招标文件》(2009版)编制,投标报价方式为工程量清单报价,工程数量由招标人给出,由投标人填写单价和总价。在招投标和施工过程中,发生了如下事件:

事件1:为防止投标人围标、串标或提供虚假资料,保证工程招标顺利进行,招标人在招标文件中规定:投标人需缴纳80万元投标保证金和120万元信用保证金,以现金或支票形式提交的投标保证金应当从其基本账户转出,一旦发现投标人出现违法、违规行为,一律没收所有保证金。

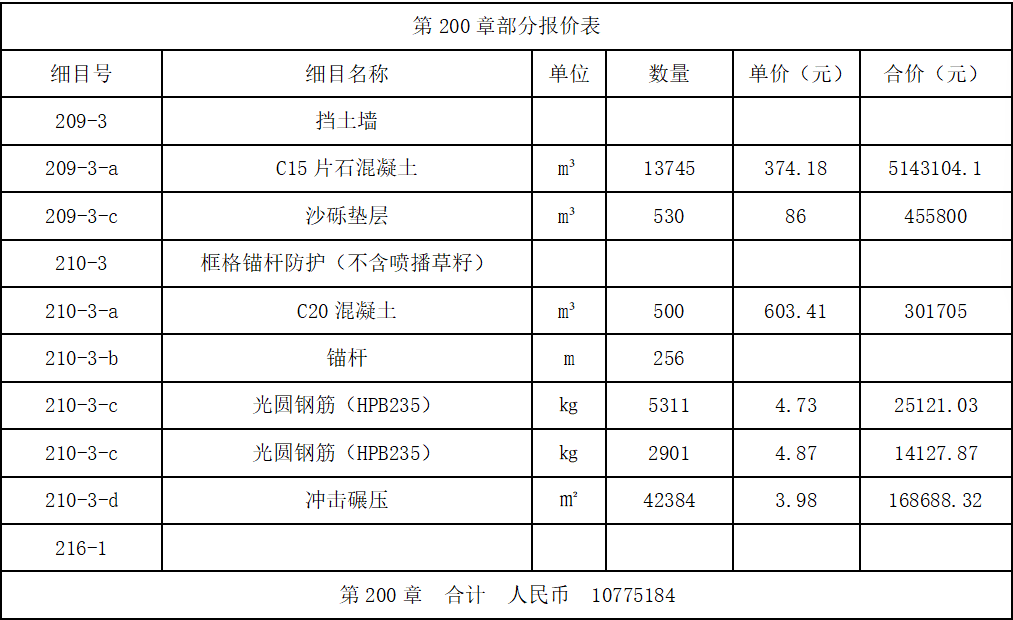

事件2:投标人甲的总报价为6800.022万元,其中第200章部分报价单见表。



在评标过程中,评标委员会发现,清单中细目209-3-c的单价与数量的乘积与合价不一致,细目210-3-b中,招标人给定了锚杆的工程量是256m,投标人甲没有填写单价和合价。锚杆的市场综合单价为55.06元/m。其他部分的计算均正确。评标委员会按照偏差修正的有关原则对偏差进行了修正,并征得投标人甲的同意,最终投标人甲以修正后的报价中标并签订合同。

【不定项选择题】

根据资料 (2),甲公司收到租金,对 2023 年 3 月的损益影响金额为 (    ) 万元。

A.

100

B.

10

C.

8.33

D.

0

【不定项选择题】

某设备安装工程,项目经理指示项目技术负责人编制施工进度计划,合同工期24个月,报项目经理审核。项目经理提出要准备不同详细程度的工作分解计划,并按不同的时间点汇报工作进度情况。

因为本工程采用了某项专利技术,其中工序B、工序G使用某特种设备连续施工。该设备在当地仅有一台,租赁价格昂贵,租赁时长计算从进场开始直至设备退场为止,且场内停置等待的时间均按正常作业时间计取租赁费用。
项目技术负责人根据上述特殊情况,确定了施工顺序,并按照工期最短的原则计算了总工期,报项目经理审批。

【不定项选择题】

【案例二】

   某施工单位承包了一桥梁工程,施工现场需要利用后张法进行预应力张拉作业。

   在施工过程中发生如下事件:

   事件1:由于施工现场面积不足,长度为25m的直线预应力筋采用一端张拉的方式。

   事件2:由于工期较紧,管道没有采用定位钢筋。项目部为保证施工质量,在曲线孔道的波峰部位留有排水孔,在最低部位留有排气孔。

   事件3:现场预应力张拉为分阶段对称张拉,先上下再中间。

   事件4:操作人员利用蒸汽养护时将预应力筋一并装入;封锚混凝土的强度为结构混凝土强度的75%。

   事件5:现场张拉设备虽然张拉满8个月,但张拉作业仅有140次。项目部认为无须再进行检定,可直接投入到张拉作业中。

  项目部在张拉的过程中,全程管理,确保预应力筋张拉的安全与质量,严格做到“六不张拉”。


【不定项选择题】

背景资料:沿海地区某单线铁路中的某一段,设计揭示为海相沉积的中~厚层软土。该段中有一座铁路中桥,设计为4跨16米简支T梁,钻孔桩基础,桩直径1.2米,桩长55米(摩擦桩),台后路基填土高度3.0米。设计要求对桥台及路基范围内的基底均采用袋装砂井处理,处理深度为12米。
  该桥按正常工期编制施工组织计划,采用常规方法进行钻孔桩、承台、墩(台)身施工,并如期完成。
  桥梁建成通车半年后,发现该桥出现桥台移位,梁缝压死。事后,在对施工期间的内业资料检查中,发现无软土路基的沉降观测记录,其他质检资料的记录结果显示施工质量均符合设计和规范要求。在现场实地调查中,发现桥梁施工质量合格,但软土地基处理深度仅为8米。

【不定项选择题】

【背景资料】

A 公司某项目部承建一供水厂扩建工程,主要内容为新建一座钢筋混凝土水池,长 65m,宽 32m,池深6.5m,新建水池采用明挖基坑施工,挖深为 6m,基坑与邻近建筑物距离 2.6m,设计要求基坑用灌注桩作为围护结构,搅拌桩作止水帷幕。地层土为黏土,地下水位于地表水下 0.5m。

施工过程中发生如下事件:

事件一:在施工单位检查组进行实名制的检查中,发现项目部的劳务人员的管理资料中只有一本花名册,存在严重缺陷,下令项目部立即整改。

事件二:施工组织设计只考虑了围护桩变形,监测项目偏少。

事件三:项目部重新编制了施工方案,列出池壁施工主要工序:①安装模板、②绑扎钢筋、③浇筑混凝土、④安装预应力筋、⑤张拉预应力。

事件四:为控制结构裂缝,浇筑与振捣措施主要有降低混凝土入模温度,控制配合比和坍落度,内外温差控制在25 度内。主管部门认为有缺项,要求补充。

项目部重新补充修改施工组织设计,经批准后付诸实施。

基坑开挖至放坡时,由于止水帷幕缺陷西北角渗漏严重。采用双快水泥法进行封堵,由于水量较大,没有效果。
