【不定项选择题】

(二)
背景资料:某工业厂房工程采用地梁基础,按照已审批的施工方案组织实施。在第一区域施工过程中,材料已送检。为了在停电检修之前完成第一区域基础的施工,施工单位负责人未经监理许可,在材料送检还没有得到检验结果时,擅自决定进行混凝土施工。待地梁混凝土浇筑完毕后,发现水泥试验报告中某些检验项目质量不合格。造成该分部工程返工拆除重做,工期延误16天,经济损失达20000元,并造成一定的信誉影响。
问题:

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【背景资料】

某施工单位承接了一座特大型桥梁工程,为了更好地开展施工技术管理工作,项目部在施工准备阶段进行了如下技术管理工作:
事件1:技术策划由项目经理负责组织,项目技术管理部门和参建单位有关技术人员参加。技术策划应在充分理解合同文件与设计文件、施工调查和项目部自身资源及技术条件的基础上进行,并充分体现项目管理层预期。
事件2:工程开工前,在业主(或监理)主持下,由设计单位向施工单位在项目部会议室进行书面交桩,设计单位将路线勘测时所设置的导线控制点、水准控制点及其他重要点位的桩位及相关技术资料逐一交给施工单位,并经双方签字确认,交桩工作即完成。
项目部接受导线控制点、水准控制点的桩位后,由于工期紧,施工单位随即将资料用于现场测量放样。

【不定项选择题】

某施工单位承接了10kV、5km架空线路的架设和一台变压器的总包工程。工期2023.6.20~2024.4.30。提前一天奖10000元,推后一天罚50000元。根据线路设计,途经一个行政村,跨越一条国道,路经一个110kV变电站。线路设备由建设单位购买,但具体实施由施工单位负责。该线路施工全过程的监控由建设单位指定的监理单位负责。施工单位项目部将10kV、5km架空线路的架设工程分包给一家具有资质的施工单位,在架空线路电杆组立后,按导线架设的程序组织施工。在施工过程中发生了以下事件:
事件一:在施工时,由于施工单位租赁的吊机晚到6天(2023.7.1-2023.7.6),在2023.7.7~2023.7.12期间正逢百年一遇大暴雨,设计院图纸供应又推迟7天(2023.7.9-2023.7.15),3个事件都影响了工期。
事件二:设计交底后,项目部依据批准的施工组织设计和施工方案开展技术交底工作,在各工程开工前对施工人员进行了施工技术交底,在油浸式电力变压器安装时,由于其他项目部设备到货晚,导致整体工期滞后,安装公司项目部协调5名施工人员到该项目帮忙,作业班长考虑到他们熟悉变压器安装且经验丰富,未进行技术交底即安排参加变压器的安装工作。变压器安装完成后进行了变压器交接试验,试验内容见表。监理认为试验内容不全,项目部补充了交接试验项目,通过验收。

【不定项选择题】

市政区养护管理单位在雨季到来之前,例行城市道路与管道巡视检查,在 K1+120和K1+160步行街路段沥青路面发现多处裂纹及路面严重变形。经CCTV影像显示,两井之间的钢筋混凝土平接口抹带脱落,形成管口漏水。

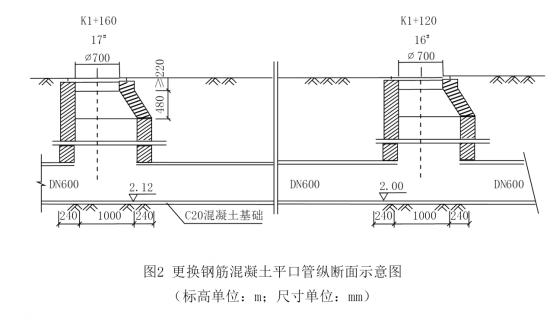

养护单位经研究决定,对两井之间的雨水管采取开挖换管施工,如图2所示,管材仍采用钢筋混凝土平口管。开工前,养护单位用砖砌封堵上下游管口,做好临时导水措施。



养护单位接到巡视检查结果处置通知后,将该路段采取1.5m低围挡封闭施工,方便行人通行,设置安全护栏将施工区域隔离,设置不同的安全警示标志、道路安全、警告牌、夜间挂闪烁灯示警,并派养护工人维护现场行人交通。


【不定项选择题】

南方某城市新区建设中压0.35MPa燃气管道,管径DN300,全长3.1km,其中需通过灌渠进入对岸新区。横跨灌渠的现有跨线桥是连接新旧城区的主干道,桥宽20m。过河段燃气管道设计采用随桥梁外侧支架敷设。施工项目部编制的施工方案经上级技术负责人签章批准后组织实施。

【不定项选择题】

【背景资料】某运输机场有一条3400m×45m跑道,两侧各设7.5m道肩,运行多年后出现病害,设计单位给出了跑道及道肩全长加铺沥青道面的改造方案,跑道及道肩的结构形式为:5cm沥青玛脂(SMA13)上面层+8cm沥青混凝土(AC20)中面层+8cm沥青混凝土(AC25)下面层。建设单位通过公开招标,确定A施工单位中标。
沥青道面施工采用全幅摊铺。本工程不停航施工管理方案获得民航地区管理局批准。施工过程发生如下事件:
事件一:本工程的不停航施工专项施工方案由施工单位编制完成,经施工单位技术负责人和总监理工程师审核后,施工单位随即组织人员进场施工。
事件二:采用自卸卡车运输沥青混合料,卡车司机把车斗停放在卸料口正下方,熄火装料。
事件三:施工单位申报了“主要施工机械进场报审表”,表中“单钢轮压路机,双钢轮压路机,轮胎压路机”项的备注为“用于AC20,AC25中、下面层终压施工”。

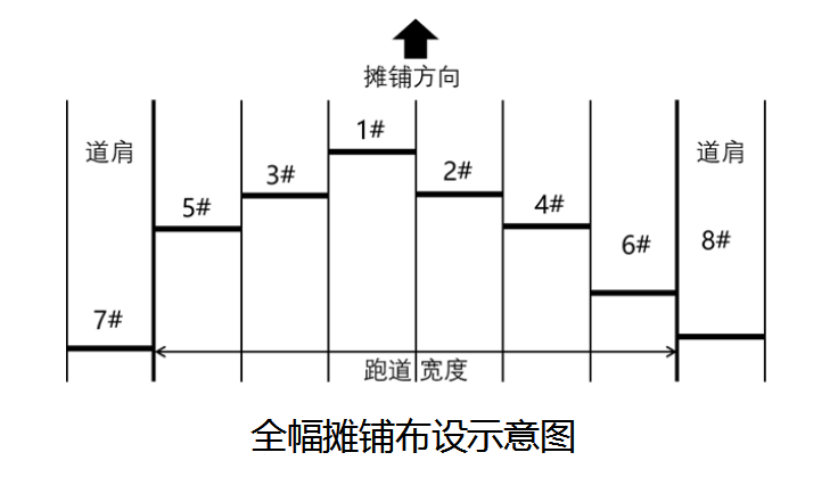

事件四:跑道及道肩SMA13上面层全幅摊铺施工时,摊铺设备布设如图。


事件五:SMA上面层压实成型后,施工单位检测了沥青道面施工质量保证项目压实度、渗水系数、厚度、平整度和检查项目a(频率为每4000m2测一次)。

【不定项选择题】

根据资料(1),下列各项中,甲公司销售M产品的会计处理正确的是(    )。

A.

 借:应收票据                 565

贷:主营业务收入              500

应交税费——应交增值税(销项税额) 65

B.

 借:应收票据                565

贷:其他业务收入             500

应交税费——应交增值税(销项税额) 65

C.

 借:其他业务成本             350

贷:库存商品                   350

D.

 借:主营业务成本             350

贷:库存商品                 350

【不定项选择题】
对防护区进行检查,下列检查结果不符合标准要求的有( )。
A.
防护区入口附近设置气体灭火控制盘
B.
防护区的入口处附近未配备专用空气呼吸器或氧气呼吸器
C.
防护区内系统管道设防静电接地
D.
防护区内散走道与出口处未设火灾事故照明与疏散指示标志
E.
防护区出入口处未设手动、自动转换控制装置
【不定项选择题】

以下哪些选项属于特许人的义务?(  )

A.

特许经营权无瑕疵义务

B.

技术指导服务

C.

代为收款义务

D.

持续提供信息义务

【不定项选择题】

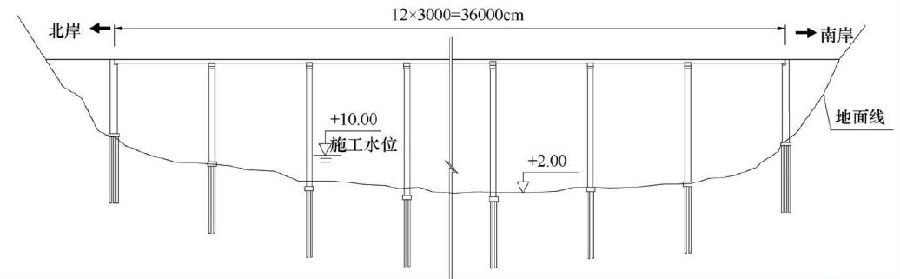

二、【背景资料】某施工单位承接了某城市预应力混凝土连续箱梁跨河大桥,宽度方向为单箱,横断面图显示箱梁下设2 个支座,桥跨布置为4 联,每联3 跨,大桥纵断面示意图见下图。基础为钻孔灌注桩, 桩长48~64m;桥墩采用双柱墩,墩身高度25~30m,桥台为桩柱式桥台,施工设计图中标明箱梁施工采用满堂支架现浇方案。桥位处平均水深5m,该河段不通航,河床地质为粉质砂土。


根据地质条件,施工单位采用正循环回转钻孔法施工灌注桩。在施工方案中对正循环回转钻孔施工方法描述如下:利用钻具旋转切削土体钻进,泥浆输入钻孔内,从钻头的钻杆下口吸进,泥浆挟带钻渣通过钻杆中心上升,从钻杆顶部连接管道排出至沉淀池内,钻渣在此沉淀而泥浆回流入泥浆池不再使用。
施工单位设置的钻孔灌注桩质量控制点有:①桩位坐标;②垂直度;③孔径;④A;⑤钢筋笼接头质量;⑥B。
施工过程中发生如下事件:桩孔检验合格,安置导管完毕后,吊装钢筋笼。导管采用直径30cm,节长3m 的钢管,在灌注过程中导管接口渗漏致使泥浆进入导管内。
根据现场实际情况,施工单位建议采用预应力混凝土箱梁预制安装方案。通过监理单位向建设单位提出变更设计申请,经建设单位和设计单位同意后,进行预应力混凝土箱梁施工。

【不定项选择题】

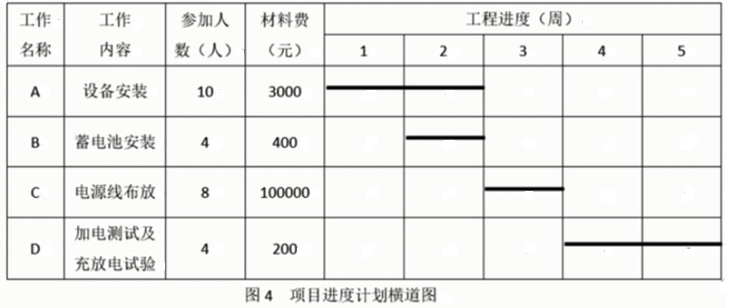

案例(四):某地级市中心机房电源设备安装工程,工期5周(每周工作时间按7天计),项目部制订的进度计划见图4。

本项目实际发生的材料费与表中所列材料费一致,由施工单位采购,并按照工作量平均分摊:施工单位人工成本为500元1天/人。工程实施过程中,项目部每周实际参加人数及周末统计的已完成工作量比例见表4。

完工后,施工单位提交了竣工资料,内容包括:变更单、隐蔽工程、随工验收签证、停(复)工报告、开工报告、建筑安装工程量总表、设计变更、交(完)工报告、交接书、洽商记录、竣工图、测试记录。
施工合同未约定保修期,工程终验后第10个月,个别电池极柱发生严重腐蚀现象,经分析认定为由电池生产缺陷问题造成的。
