【不定项选择题】

【背景资料】
甲公司中标某城镇道路工程,设计道路等级为城市主干路,全长560m,横断面形式为三幅路,机动车道为双向六车道,路面面层结构设计采用沥青混凝土,上面层为厚40mmSMA-13,中面层为厚60mmAC-20,下面层为厚80mmAC-25。
施工过程中发生如下事件:
事件一:甲公司将路面工程施工项目分包给具有相应施工资质的乙公司施工,建设单位发现后立即制止了甲公司的行为。
事件二:路基范围内有一处干涸池塘,甲公司将原始地貌杂草清理后,在挖方段取土一次性将池塘填平并碾压成型,监理工程师发现后令甲公司返工处理。
事件三:甲公司编制的沥青混凝土施工方案包括以下要点:
(1)上面层摊铺分左、右幅施工,每幅摊铺采用一次成型的施工方案,2台摊铺机呈梯队方式推进,并保持摊铺机组前后错开40~50m距离。
(2)上面层碾压时,初压采用振动压路机,复压采用轮胎压路机,终压采用双轮钢筒式压路机。
(3)该工程属于城市主干路,沥青混凝土面层碾压结束后需要快速开放,终压完成后拟洒水加快路面的降温速度。
事件四:确定了路面施工质量检验的主控项目及检验方法。

应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

地铁工程某标段包括A、B两座车站以及两座车站之间的区间隧道(见图1),区间隧道长1500m,设2座联络通道,隧道埋深为1~2倍隧道直径,地层为典型的富水软土,沿线穿越房屋、主干道路及城市管线等,区间隧道采用盾构法施工,联络通道采用冻结加固暗挖施工。



图1:地铁工程某标段平面示意图

本标段由甲公司总承包,施工过程中发生下列事件:

事件一:甲公司将盾构掘进施工(不含材料和设备)分包给乙公司,联络通道冻结加固施工(含材料和设备)分包给丙公司。建设方委托第三方进行施工环境监测。

事件二:在1#联络通道暗挖施工过程中发生局部坍塌事故,导致停工10天,直接经济损失100万元。事发后进行了事故调查,认定局部冻结强度不够是导致事故的直接原因。

事件三:丙公司根据调查报告,并综合分析现场情况后决定采取补打冻结孔、加强冻结等措施,并向甲公司项目部和监理工程师进行了汇报。


【不定项选择题】

 今年小李因购买一辆自用新能源汽车向银行申请个人汽车贷款,该车的价格为90万元,因在节日促销时购买,汽车经销商以95折出售。


【不定项选择题】

【背景资料】
某大(2)型水库枢纽工程,总库容为5.84×108m³,水库枢纽主要由主坝、副坝、溢洪道、电站及输水洞组成。输水洞位于主坝右岸山体内,长275.0m,洞径4.0m,设计输水流量为34.5m³/s。该枢纽工程在施工过程中发生如下事件:
事件1:主坝帷幕由三排灌浆孔组成,分别为上游排孔、中间排孔、下游排孔,各排孔均按二序进行灌浆施工;主坝帷幕后布置排水孔和扬压力观测孔。施工单位计划安排排水孔和扬压力观测孔与帷幕灌浆同期施工。
事件2:输水洞布置在主坝防渗范围之内,洞内采用现浇混凝土衬砌,衬砌厚度为0.5m。根据设计方案,输水洞采取了帷幕灌浆、固结灌浆和回填灌浆的综合措施。
事件3:输水洞开挖采用爆破法施工,施工分甲、乙两组从输水洞两端相向进行当两个开挖工作面相距25m,乙组爆破时,甲组在进行出渣作业:当两个开挖工作面相距10m,甲组爆破时,导致乙组正在作业的3名工人死亡。事故发生后,现场有关人员立即向本单位负责人进行了电话报告。

【不定项选择题】

资产负债表日,企业持有的交易性金融资产因公允价值变动而形成的损益应计入投资收益。()

A.
B.
【不定项选择题】

没有严格的会计监督,就难以保证会计核算提供信息的真实性和可靠性,会计核算的作用就难以发挥。( )

A.
B.
【不定项选择题】

【背景资料】某施工单位承包了一条21.7km的二级公路,路面面层为沥青混凝土,基层为水泥稳定碎石。其中K22+300~K22+700路段,地面横坡陡于1:5,填方平均高度为12 m左右。施工单位填筑前,对地基原状土进行了检测,土的强度符合要求,然后对地基进行了压实处理。由于前后路段开挖后,可调运利用的填料主要是石方,为节约用地,降低建设成本,在请示建设单位后。施工单位将填土路基变更为填石路基,边坡为1:1.5。为了加快施工进度,采用了倾填的方式进行施工,在路床底面下1.0 m范围内改为分层填筑并压实。在整个施工过程中,施工单位对石方路基进行了质量检验。路堤填筑完毕后不久,该路段出现了部分边坡坍塌。经处理后,该项目通过验收,评定为合格工程。

【不定项选择题】

【背景资料】某市政公司承建的市政府桥梁工程中,桥梁引道与现有城市次干道呈T型平面交叉,次干道边坡坡率 1:2,采用植草防护;引道位于种植滩地,线位上现存池塘一处(长15m,宽12m,深1.5m);引道两侧边坡采用挡土墙支护:桥台采用重力式桥台,基础为直径120cm混凝土钻孔灌注桩。引道纵断面+挡土墙横截面如图。

项目部编制的引道路堤及桥台施工方案有如下内容:
(1)桩基泥浆池设置于台后引道滩地上,公司现有如下桩基施工机械可供选用:正循环回转钻,反循环回转钻,潜水钻,冲击钻,长螺旋钻机,静力压桩机。

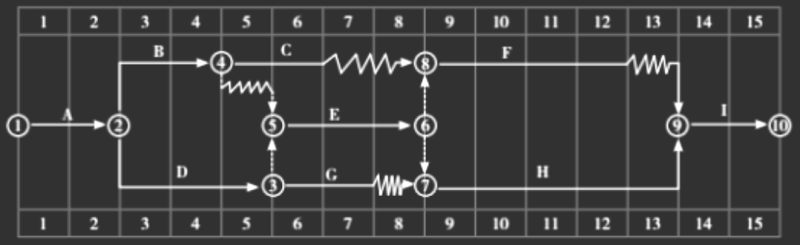

(2)引道路堤在挡土墙及桥台施工完成后进行,路基用合格的土方从现有城市次干道倾倒入路基后用机械摊铺碾压成型。施工工艺流程图如下:

监理工程师在审查施工方案时指出:施工方案(2)中施工组织存在不妥之处:施工工艺流程图存在较多缺漏错误,要求项目部改正。
在桩基施工期间,发生一起行人不慎滑入泥浆池事故,但未造成伤害。

【不定项选择题】

为适应联合作战需要,世界各国军队采取了如下做法:(     )

A.

调整各军兵种的兵力结构

B.

加强武器系统的配套建设

C.

加速武器战备的现代化

D.

着力提高军人的综合素质

【不定项选择题】

【背景资料】

某水闸工程建筑在砂质壤土地基上,水闸每孔净宽8m,共3孔,采用平板闸门, 闸门采用一台门式启闭机启闭,闸墩厚度为2m,因闸室的总宽度较小,故不分缝。闸底板的总宽度为30m,净宽为24m,底板顺水流方向长度为20m。

施工中发现由于平板闸门主轨、侧轨安装出现严重偏差,造成了质量事故。事故发生后,项目法人向省水利厅提出了书面事故报告。报告包括以下内容:工程名称、建设地点、工期以及负责人联系电话;事故发生的时间、地点、工程部位以及相应参建单位;事故报告单位、负责人以及联系方式等。

【不定项选择题】

背景资料:

某安装公司签订了20MWp 并网光伏发电项目的施工总承包合同,重要工作内容;光伏厂区发电设备及线路(包括光伏阵列设备,逆变及配电设备,箱式变压器,35KV 电缆集电线路等)安装工程,35KV 架空线路安装工程。开关柜安装工程(包括一次设备,母线和二次设备)等。

安装公司项目部进场后,认真开展项目开工前的各项准备工作,项目经理组织编制了机电安装工程施工组织总设计,技术人员编制了主要施工方案,方案中的绿色施工管理的重点是草原土壤保护。

施工前,施工方案编制人员向作业人员进行了安全技术交底,光伏场区集电线路设计为35KV直埋电缆,根据施工方案要求,采用机械开挖电缆沟,由于沟底有少量碎石,施工人员在沟底铺设一层细沙,完成直埋电缆工程的相关工作。

在施工过程中,公司总部多次对项目部进行综合检查,发现下列事件,存在施工质量问题,并监督项目部进行了整改。

事件1:现场作业人员使用的经纬仪检定合格证超过有效期,电气实验人员使用的兆欧表检定合格证丢失,项目部计量管理员对施工使用的计量器具没有进行跟踪管理。

事件2:室内配电装置的母线采用螺栓连接,作业人员在母线连接处涂了凡士林,母线平置连接时的螺栓由上向下穿,螺栓连接的母线两侧只有平垫圈,并用普通扳手紧固。
