【不定项选择题】

【背景资料】
某施工单位承建了A机场水泥混凝土跑道道面工程,在施工准备阶段,施工单位完成以下工作:质量与安全生产管理体系已建立;施工机械、材料和设备己进场,并满足连续施工需要;临时道路、临时用水已满足要求;测量控制点满足开工要求。为此,施工单位向监理报送开工申请,总监理工程师认为还有未完工作,开工申请未获批准。
水泥混凝土道面开工前,监理工程师现场检查中发现:(1)用于水泥混凝土道面施工的部分钢模板已加工成阳企口:(2)传力杆采用乙炔熔断加工。
施工完成后,施工单位对跑道面层工程进行分项验收。其中,道面平整度实测值见下表:

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

某施工企业承接一栋智能产业科研楼工程,钢筋混凝土框架结构,地下1层、地上7层,建筑面积8000m²,合同工期220d。该施工企业项目经理部组织编制施工组织设计和专项施工方案,其中施工总进度计划网络图,如图1-2所示。在混凝土工程专项施工方案中,混凝土保湿养护采用了洒水、覆盖等方式。

图1-2施工总进度计划网络图(d)

施工过程中,因主要施工方法有重大调整,项目经理部对施工组织设计进行修改和补充,经重新报审批准后交底实施。

施工过程中,因建设单位原因,导致工作G实际开始时间比计划最早开始时间推迟10d,其他工作均可按计划中各自最早完成时间完成。项目经理部采用建筑机器人参与抹灰、铺贴、清扫等工序辅助赶工,成功压缩工作G持续时间,最终在合同工期内竣工。


【不定项选择题】

   前些年,小张辞去了城里的工作,回家乡的镇上当了一名快递员。下面是他讲的“三农”新故事:
  前些年,快递公司刚进这个镇时,全镇每天收发的包裹只有几十个。到村里送快递,碰到下雨天,三轮车陷入泥里,经常要下来推车,送完快递回来,鞋子上总会沾上半斤烂泥巴。那时挺后悔把城里的工作辞了,感觉很失落。
  这几年大家的生活水平上去了,网购的人越来越多,我的业务也好了起来。特别是前年,镇上的快递公司联合农林服务中心、电商协会给大伙上起了包装技术培训课,现在咱这里的瓜果蔬菜都用上了真空包装、低温保鲜技术,快递公司也更乐意接这种订单。有了销路,家里种的就不愁卖了。
  比如说吧,咱这里的枇杷很有名。以前,乡亲们摘回枇杷后,要乘两个多小时的公交车到几十公里外的城里火车站广场叫卖。那时,品质优良的枇杷也卖不上好价钱,有时连本钱都挣不回来。如今,镇里的枇杷大部分是通过电商平台销售的。每到枇杷采摘季,镇里的文化广场就会成为快递员的临时收揽点,乡亲们排着队邮寄,场面好不热闹。
  现在咱镇里的电商差不多有500多户了。去年镇里投资建了个农产品电子商务产业园,把大家拧在一块闯市场,今年镇上的生意就更好了。加上上个月新开的那家快递公司,我们镇里已经有了4家快递公司。
  如今大家腰包里有了钱,心气足了。我同事杨大哥这几年靠送快递,摘了帽,主动要求退出了低保。大伙对生活也讲究了起来,希望村子能漂亮些、路能好走些,闲时有地儿跳跳舞、下下棋。这不,政府投了很多钱搞建设,镇里几个大的村子,都通上了柏油路,路边装上了太阳能路灯,现在我们送快递方便多了。镇边上,搞旅游的那个村子,街两旁不仅修了排水沟、统一摆上了垃圾箱,还把老百姓的房子都整了整,青瓦白墙的,远远看,像画里似的。
  最近从城里回来的人,越来越多。要么像咱一样,做做快递,或者在镇里的企业打打工;要么回家接班,种点养点啥,通过快递卖出去,不比打工挣得少,还图个自在。原来乡下的钱往城里跑,现在城里的钱开始喜欢往村子里跑。城里人来我们这投资的越来越多,要么开工厂、搞农产品加工,要么办民宿、搞乡村旅游。
  和刚回来那会儿比,我现在心里踏实多了。上个月和爱人商量,打算承包村西头一块撂荒的地,再把周边几家的田一起租过来,像村里老李他们一样,也办个家庭农场。我想只要好好干,生活会越来越好的!


【不定项选择题】

某二级公路隧道起讫里程为K42+054~K42+704,   全长650m,  隧道围岩级别为IV级和 V级,其中K42+054~K42+140及K42+630~K42+704为V 级围岩,K42+140~K42+630为 IV级围岩。隧道进出口均采用直径108mm的超前管棚辅助施工,超前管棚钢管构造示意图 如图4所示。隧道洞身IV 级围岩段采用两台阶法施工,V 级围岩段采用环形开挖留核心土 法施工。

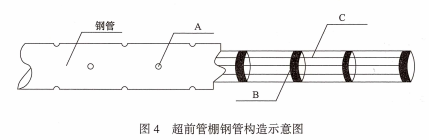

图4 超前管棚钢管构造示意图

施工中发生以下事件:

事件1:施工单位在隧道开挖施工中有以下做法:

(1)两台阶法施工时,下台阶在上台阶喷射混凝土强度达到设计强度的60%以后开挖。

(2)两台阶法施工时,下台阶左、右侧前后错开开挖。

(3)环形开挖留核心土法施工时,中下台阶每循环进尺按3榀钢架间距控制。

(4)环形开挖留核心土法施工时,拱部超前支护完成后,开挖上台阶环形导坑。

事件2:为保证V 级围岩与IV级围岩开挖方法的转换安全,转换前核对了围岩级别并 进行了技术交底,转换过程中对各开挖分部及时支护、及时闭合。

事件3:根据《公路工程质量检验评定标准第一册土建工程》 JTG  F8011—2017,施  工单位对喷射混凝土的强度、喷层与围岩接触状况等进行了实测。隧道施工完成后,施工 单位对总体质量进行了检验,实测项目包括车行道宽度、内轮廓宽度、内轮廓高度、隧道 偏位等。


【不定项选择题】

补贴受益者在获得补贴时,需要提交消费国原产货物的证明,该类补贴是(   )。

A.

出口补贴

B.

可诉补贴

C.

进口替代补贴

【不定项选择题】

2021年7月1日,甲有限责任公司(以下简称“甲公司”)录用张某并安排其担任出纳工作,月工资3500元,双方签订了3年期劳动合同。2022年年初因销售业绩不佳,甲公司削减经营规模进行了裁员,为了公司正常运营,甲公司会计机构负责人决定由张某兼任其他会计工作。
2023年5月1日,张某在上班途中因闯红灯发生车祸入院治疗,1个月后身体痊愈出院上班。住院治疗期间,甲公司按月向张某支付工资。
2024年2月1日,因甲公司一直未给张某缴纳社会保险费用,张某提出解除劳动合同并要求甲公司支付经济补偿金。
已知:甲公司所在地月最低工资标准为2200元。
要求:根据上述资料,不考虑其他因素,分析回答下列小题。


【不定项选择题】

宪法规定,人民法院、人民检察院和公安机关处理刑事案件,应当(            ),以确保准确有效地执行法律。

A.

分工负责

B.

互相配合

C.

互相制约

D.

互相监督

【不定项选择题】

【背景资料】建设单位A公司发包煤矿工业广场项目。经过招投标,某施工单位B公司中标并与建设单位A公司签订了施工合同,工程内容包括采掘楼、变电所、机修车间、选煤厂、井口联合建筑和办公楼等,合同总价6000万元。施工期间,发生以下事件:

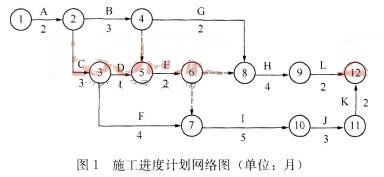

事件1:开工前,B公司根据合同工期编制了施工进度计划网络图(如下图1所示),并报监理工程师审核。监理工程师发现,按照设计文件,工作H和工作I完成后。工作J方可施工,这在进度计划网络图中没有体现,要求施工单位进行调整。

事件2:B公司任命二级建造师李某担任该工业广场项目项目经理。
事件3:办公楼工程F的钢筋混凝土预制桩基础施工期间,由于A公司供应的预制桩到场不及时,使桩基础推迟5d开工。打桩过程中,B公司租赁的打桩设备出现故障造成工程停工3d。设备修理完毕恢复施工后,突遇百年不遇的特大暴雨,导致工程停工7d。

【不定项选择题】

某安装公司中标一项机电工程项目,承包内容有工艺设备及管道工程,暖通工程,电气工程和给排水工程、安装公司项目部进场后,进行了成本分析,并将计划成本向施工人员 进行交底,依据施工总进度计划,组织施工,合理安排人员,材料,机械等,使工程按合同要 求进行在工艺设备运输及吊装前,施工员向施工班组进行技术交底,交底内容包括施工时间、工艺设备安装位置、安装质量标准,质量通病及预防办法等。
在设备机房施工期间,现场监理工程师发现某工艺管道取源部件的安装位置如图 3 所示,认为该安装位置不符合规范要求,要求项目部整改。施工期间,露天水平管道绝热施工验收合 格后,进行金属薄板保护层施工时施工人员未严格按照技术交底文件施工,水平管道纵向接缝不符合规范规定,被责令改正。在工程竣工验收后,项目部进行成本分析,数据如表3所示。

【不定项选择题】

【背景资料】某公司承接了某市高架桥工程,桥幅宽25m,共14跨,跨径为16m,为双向六车道,上部结构为预应力空心板梁,半幅桥断面示意图如图2所示,合同约定4月1日开工,国庆通车,工期6个月。

其中,预制梁场(包括底模)建设需要1个月,预应力空心板梁预制(含移梁)需要4个月,制梁期间正值高温,后续工程施工需要1个月。每片空心板梁预制只有7天时间,项目部制定的空心板梁施工工艺流程依次为:钢筋安装→C→模板安装→钢绞线穿束→D→养护→拆除边模→E→压浆一F,移梁让出底模。项目部采购了一批钢绞线共计50t,抽取部分进行了力学性能试验及其他试验,检验合格后用于预应力空心板梁制作。

【不定项选择题】

【背景资料】

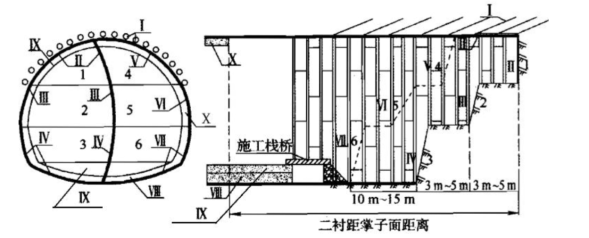

某施工单位承接了10km的山区二级公路工程项目,其中包含一座长800m的双车道隧道隧道出口处于浅埋段,属于V级围岩。在目前施工中围岩级别较差导致在施工过程中围岩变形较大,拱顶下沉最大值达到1.6m,因此经建设单位、设计单位、监理单位、施工单位现场勘查后将从目前掌子面DK118+649至DK118+629由原设计台阶法开挖变更为CD法,具体施工流程如下图所示:


施工单位针对该项目编制了施工方案:
事件一:断层破碎带及其影响带地段初期支护及时封闭成环,根据围岩量测结果及时施作二次衬砌。
事件二:二次衬砌应及时施作,二次衬砌距离掌子面距离不得大于90m。
事件三:为了稳定工作面,采取超前大管棚、超前锚杆、超前小管棚、超前预注浆等辅助施工措施进行超前加固。
