【不定项选择题】

【背景资料】
某机场工程承包公司在机坪扩建工程中浇筑机场道面混凝土时,第五周计划和实际完成的工程量、单价、损耗率如表1所示,目标材料费436800元,实际材料费为451205元,比目标增加14405元。
表1商品混凝土目标成本与实际成本对比表

项目

单位

第五周计划

第五周实际

项目

单位

第五周计划

第五周实际

工程量

m3

600

620

损耗率

%

4

2.5

单价

/m3

700

710

材料费

436800

451205


手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【背景资料】

某工程公司中标承包一城市道路施工项目,道路总长15km,其中包括一段燃气管线的敷设。工程建设工期很紧。为抓紧时间,该公司很快组成项目经理部,项目部进行了临建。项目部拿到设计院提供的设计施工图后,决定立即开始施工,监理工程师尚未到场。开工后项目部组织人员编制了施工组织设计,其内容包括工程概况、施工方案、施工进度计划、安全措施、文明施工、环保措施及辅助配套施工措施几个方面。编制完成后报上级审批,但上级退回要求补充完善。

整个项目实施顺利,在竣工验收前有关部门进行施工技术文件预验收时,发现项目部人员正在补填许多施工过程文件,且施工技术文件不完全。

【问题】回答下列问题。

【不定项选择题】

【背景资料】
某大型综合商场工程,建筑面积49500㎡,地下一层,地上三层,现浇钢筋混凝土框架结构。建设投资为22000.00万元,采用工程量清单计价模式,报价执行《建设工程工程量清单计价规范》(GB50500—2013),工期自2013年8月1日至2014年3月31日,面向国内公开招标,有6家施工单位通过了资格预审进行投标。
从工程招标至竣工决算的过程中,发生了下列事件:
事件一:市建委指定了专门的招标代理机构。在投标期限内,先后有A、B、C三家单位对招标文件提出了疑问,建设单位以一对一的形式书面进行了答复。经过评标委员会严格评审,最终确定E单位中标。双方签订了施工总承包合同(幕墙工程为专业分包)。
事件二:E单位的投标报价构成如下:分部分项工程费为16100.00万元,措施项目费为1800.00万元,安全文明施工费为322.00万元,其他项目费为1200.00万元,暂列金额为1000.00万元,管理费10%,利润5%,规费1%,税金3.413%。
事件三:2014年3月30日工程竣工验收,5月1日双方完成竣工决算,双方书面签字确认于2014年5月20日前由建设单位支付未付工程款560万元(不含5%的保修金)给E施工单位。此后,E施工单位3次书面要求建设单位支付所欠款项,但是截止8月30日建设单位仍未支付560万元的工程款。随即E施工单位以行使工程款优先受偿权为由,向法院提起诉讼,要求建设单位支付欠款560万元,以及拖欠利息5.2万元、违约金10万元。

【不定项选择题】

甲证券公司严格执行《证券期货经营机构及其工作人员廉洁从业规定》,把廉洁从业管理作为净化企业、提升员工职业道德的重要手段,推进公司的文化建设。

【不定项选择题】

【背景资料】

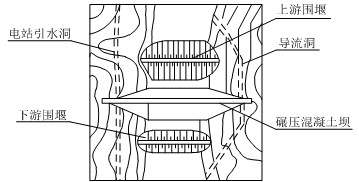

某水电站工程主要工程内容包括:混凝土重力坝、电站厂房、溢洪道等,工程规模为中型。水电站装机容量为50MW,混凝土坝坝顶高程417m,最大坝高65m。该工程施工平面布置示意图如图5-1所示。

图5-1  施工平面布置示意图
事件一:根据合同工期要求,该工程施工导流部分节点工期目标及有关洪水标准如表5-1所示。
表5-1  施工导流部分节点工期目标及有关洪水标准表

 事件二:上游围堰采用均质土围堰,围堰断面示意图如图5-2所示,施工单位分别采取瑞典圆弧法(K1)和简化毕肖普法(K2)计算围堰边坡稳定安全系数,K1、K2计算结果分别为1.03和1.08。施工单位组织编制了围堰工程专项施工方案,专项施工方案内容包括工程概况等。

图5-2  围堰断面示意图
事件三:混凝土坝施工中,采取相应的措施严格控制其混凝土质量。混凝土拆模后检查其外观质量。对混凝土强度或内部质量有怀疑时,采取适应的方法进行检查。
事件四:为保证蓄水验收工作的顺利进行,2017年9月,施工单位根据工程进度安排,向当地水行政主管部门报送工程蓄水验收申请,并抄送项目审批部门。

【不定项选择题】

【背景资料】
某桥梁工地的简支板梁架设,由专业架梁分包队伍架设。该分包队伍用2台50t履带吊,以双机抬吊方式架设板梁。在架设某跨板梁时,突然一台履带吊倾斜,板梁砸向另一台履带吊驾驶室,幸好吊车驾驶员跳车及时,避免了人员伤亡。事故发生后,项目经理立即组织人员排除险情,防止事故扩大,做好标识,保护了现场,并在事故发生后第一时间内报告企业安全主管部门和企业负责人,内容有:事故发生的时间、地点、现场情况、简要经过、已经采取的措施。当地县级人民政府有关部门负责人查看现场后,责成事故发生企业组织事故调查组进行调查。企业负责安全生产的副总经理组织了企业技术、安全部门的人员组成调查组,对事故开展调查,调查中发现下述现象:①项目部审查了分包方的安全施工资格和安全生产保证体系,并作出了合格评价。在分包合同中明确了分包方安全生产责任和义务,提出了安全要求,但查不到监督、检查记录。②项目部编制了板梁架设的专项安全施工方案,按规定通过专家评审和承包方、总监及业主负责人批准。方案中明确规定履带吊下要满铺路基箱板,路基箱板的长边要与履带吊行进方向垂直,但两台履带吊下铺设的路基箱板,其长边都几乎与履带吊行进方向平行,而这正是造成此次事故的直接原因之一。③查到了项目部向分包队伍的安全技术交底记录,签字齐全,但查不到分包队伍负责人向全体作业人员的交底记录。④仔细查看安全技术交底记录,没有发现路基箱板铺设方向不正确给作业人员带来的潜在威胁和避难措施的详细内容。⑤事故造成的直接经济损失达50万元。通过调查,查清了事故原因和事故责任者,对事故责任者和员工进行了教育,事故责任者受到了处理。

【不定项选择题】

【背景资料】某施工单位接受邀请,参加一净直径8.0m、深900m立井井筒的施工招标活动。建设单位委托一招标代理公司进行招标,项目评标委员会由7人组成,其中2人为建设单位代表,其他评标专家从该省综合评标评审专家库中随机抽取,并中标。
该工程施工中发生了以下事件:
事件1:工程进行到第2个月时新进了一批水泥,施工单位组织材料员、工程技术人员对该批水泥进行进场检验,合格后用于工程施工。
事件2:井筒设备安装工作,设备由建设单位负责采购。项目按计划正常进行到15个月时,设备运至现场,进场检验时发现其中一台设备质量有问题,返厂换货用了1个月,其余设备当场验收后移交给施工单位代为保管,建设单位根据合同约定支付保管费。在设备安装过程中发现有一台设备配件丢失,施工单位马上向建设单位提出重新采购该设备配件的要求。
事件3:该项目安全费用按工程造价的2.5%计提。建设单位提出,该矿井的采矿新技术推广培训费和矿山二期建设安全预评价专家评审费从该项目的安全费用中列支。

【不定项选择题】

要约收购人甲公司拟要约收购上市公司乙股份,根据上市公司乙披露的“要约收购报告书”,甲公司发出要约收购前持有乙公司15万股股份,约占乙公司总股本的28%。

【不定项选择题】

(五)李某从朋友处借来一辆汽车,因怕车出问题,故去办理保险。在保险公司职员询问汽车状况时,李某并未如实回答。

根据案例九回答(1)~(3)题。

【不定项选择题】

住所在 A 市甲区的个体工商户黄某,为改善其在 A 市乙区商业大厦内承租的店铺的经营环境,向户籍在 A 市丙区的朋友周某借款 200 万元,约定借款期限 1 年。期限届满,因黄某经营不善,无力清偿周某的借款,周某向黄某催讨未果,决定向法院申请支付令。

根据案情回答下列问题:

如果黄某提出的支付令异议成立,关于本案的下列表述,正确的选项是?(      )

A.

 法院应裁定终结督促程序,转入诉讼程序

B.

 法院应裁定中止督促程序,转入诉讼程序

C.

 法院转入诉讼程序,周某不同意的,可以在收到终结督促程序裁定之日起 7 日内提出

D.

 周某不同意提起诉讼的,不影响其向丙区法院起诉

【不定项选择题】

【背景资料】
某河道整治工程包括3km新建堤防和1座排水闸工程,其中堤防级别为3级,堤身采用黏性土填筑,高7m,设计压实度为0.93,排水闸工程共3孔,每孔净宽8m,闸室底板为三孔一联整体式结构,根据项目划分,每个闸墩为一个单元工程。
工程施工过程中发生如下事件:
事件1:工程开工后,施工单位采购了同一批号直径Ф22mm的钢筋28t,同一批号直径Ф16mm的钢筋30t,进场后对钢筋进行抽样检测,其中试样的抽样频率、截取位置,根据《水工混凝土钢筋施工规范》DL/T 5169-2013 进行,检测结果表明直径Ф22的钢筋有一项指标不合格。
事件2:闸墩混凝土浇筑完成后,施工单位依据《水利水电工程单元工程施工质量验收评定标准—混凝土工程》SL632-2012,对闸墩混凝土单元工程质量及其包含的混凝土浇筑等工序质量进行了评定。
事件3:堤防填筑施工时,受降雨等因素影响,部分土方压实质量经检验不合格,经返工处理,造成直接经济损失11万元,间接经济损失32万元,影响工期20d。
事件4:返工处理合格后,施工单位重新进行土方填筑施工,按照《水利水电工程单元工程施工质量验收评定标准—堤防工程》 SL 634-2012,对某层填土压实度进行检测,共抽检12个土样,检验结果见表1。
土方填筑压实度检验结果表      表1
