【不定项选择题】

【背景资料】施工单位中标承担了副井井筒工程,该副井井筒净直径5m,掘进荒径6m~7m,井筒深度720m,两侧马头门各施工20m,包含相关设备基础,管子道开口施工5m,该项目合同工期12个月,自签定合同之日算起,井筒平均进尺85m/月。井筒施工工期合同签定之后,项目经理立即组织人员与设备,成立了施工项目部,配备生产副经理、经营副经理和技术副经理(施工),1个机电队,1个运输队,1个掘进队,项目部管理层设置了相关职能部室,有生产技术组、财务组、后勤组、经营组等。
为了减轻工人的劳动强度,掘进队采取四六制综合班组作业方式,每班固定上班时间6个小时,由队长为每个班组的作业量进行考核。项目经理接受任务后,首先组织工程技术人员编制施工组织设计,制定技术方案,然后项目经理按照制定的技术方案估算了一下工期,要求技术人员在编制施工排队时按施工准备期2.5个月,井筒施工工期8个月,马头门施工2个月考虑。

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

(六)一艘装载皮革与烟叶的船舶,遭遇海难,大量海水浸入船舱,皮革腐烂。海水虽未直接接触包装烟叶的捆包,但由于腐烂皮革的恶臭,使烟叶完全变质。当时被保险人以海难为近因要求保险人全部赔付,但保险人却以烟叶包装没有水渍的痕迹为由拒赔。最后交由法院判决。

根据以上材料回答(1)~(5)题。


【不定项选择题】

阅读材料,根据要求完成教学设计。
材料图9为初中物理某教科书“物体的浮与沉”一节中“浮沉条件的应用”的一个演示
实验:

任务:
(l)说明教科书中演示实验“盐水选种”的设计意图。(4分)
(2)基于该实验,设计一个包含师生交流的交流方案。(8分)

A.
B.
【不定项选择题】

【背景资料】
该工程项目包括 5.2KM 路基,两端接桥梁,边坡防护采用混凝土框梁绿植,软土地基,水泥搅拌桩处理。
事件一:项目部制定了分部工程,分别为路堑开挖,边坡防护工程,路基以下基床填筑,经项目技术负责人审核后,认为分部工程不全,要求补充。
事件二:项目部制定了变形监测方案,冻融区段变形观察周期为一个冻融周期,用设计说明参数做实验,随便选择一处地段做工艺性实验,桩的完整性和匀质性用声波法检测,28 天后,用平板载荷试验检测单桩承在看或复合地基承载力,成桩后做侧线抗压强度,
事件三:项目部制定了渗水盲沟施工工艺流程:施工准备→沟槽开挖→混凝土浇筑基底→M→渗水管敷设→N→土工布安装→检测验收。

【不定项选择题】

某建筑工程,建筑面积3.8万m2,地下一层,地上十六层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同工期600天。

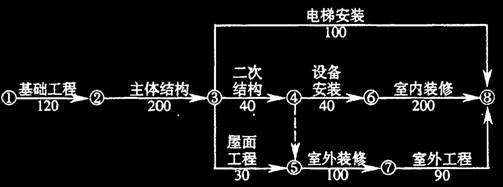

合同约定,工期每提前(或拖后)1天,奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误一天,分包方应赔偿损失1万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误一天,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图如下所示:

施工过程中发生了以下事件:

事件一,底板防水工程施工时,因特大暴雨突发洪水原因,造成基础工程施工工期延长5天,因人员窝工和施工机械闲置造成乙方直接经济损失10万元;

事件二,主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10天,直接经济损失20万元;

事件三,屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3天,直接经济损失0.8万元;施工过程中发生了以下事件:

事件四,中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9天,直接费用增加3万元;

事件五,因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30天,直接费损失0.5万元;

其余各项工作,实际完成工期和费用与原计划相符。

【不定项选择题】

E矿业有限责任公司的508采场采用有底柱浅孔留矿法采矿,南北两个人行天井间距离90m,采场工作面全长82m。采场上部中段巷道未拉到对应位置,没有开凿采场中央回风天井,采场南部接有局扇风筒但是未接到位,未形成有效的通风。由于连年亏损,矿井未配备具有矿用产品安全标志的便携式气体检测报警仪,入井人员携带的自救器数量也不能满足要求。
2019年3月10日6时20分左右,二工区508采场早班爆破致工作面9~10号漏斗之间被爆堆堵死。中班无人作业,18时40分,507采场放矿工周某、陈某等6人进班平场、放矿,约19时15分到达508采场。周某、陈某和安全员雷某从北边上采场察看矿堆情况和处理松石。司机喻某和倒矿工屈某先拉一车矿石倒到天井,放矿工廖某则在掌子面等候。喻某、屈某回到掌子面后,未见到廖某等4人,刚好附近398采场采矿工黄某、杨某拉矿石到508采场附近,喻某、屈某叫上杨某、黄某二人一起去采场察看情况,发现廖某等4人已中毒,于是立即进行救援,由于施救措施不当,导致8人全部中毒窒息死亡。
根据以上场景,回答下列问题(共26分):

【不定项选择题】

【背景资料】
某项目经理部中标改建某旧沥青路面道路工程,原设计是改建成水泥混凝土路面,后因拆迁延期,严重影响工程进度,但业主要求竣 工通车日期不能更改。为满足竣工通车日期要求,业主更改路面结构,将水泥混凝土路面改为再生沥青混凝土路面。对这一重大变更,项目经理在成本管理方面采取了如下应变措施:
(1)依据施工图,根据国家统一定额、取费标准编制施工图预算,然后依据施工图预算打九五折,作为再生沥青混凝土路面工程承包 价与业主方签订补充合同;打九折作为再生沥青混凝土路面工程目标成本。
(2)对工程技术人员的成本管理责任作了如下要求:质量成本降低额,合理化建议产生的降低成本额。
(3)对材料人员成本管理的以下环节提出了具体要求:①计量验收;②降低采购成本;③限额领料;④及时供货;⑤减少资金占用;⑥旧料回收利用。
(4)要求测量人员按技术规程和设计文件要求,对路面宽度和高度实施精确测量。

【不定项选择题】

法院外的商事调解作为一种商事纠纷的解决程序具有哪些特征?( )

A.

 调解程序的自愿性

B.

 调解员的中立性

C.

 调解程序的保密性

D.

 调解协议的 “软司法拘束力”

【不定项选择题】

关于甲公司撤销其基本存款账户的下列表述中,符合法律规定的是(    )。

A.
应清偿在Q银行的债务,并将在Q银行的账户资金转入基本存款账户
B.
应与P银行核对该基本存款账户存款余额
C.
应先撤销在Q银行开立的一般存款账户
D.
应将各种重要空白票据、结算凭证和开户许可证文件交回银行
【不定项选择题】


【背景资料】

某开发商拟建一城市综合体项目,预计总投资十五亿元。发包方式采用施工总承包,施工单位承担部分垫资,按月度实际完成工作量的75%支付工程款,工程质量为合格,保修金为3%,合同总工期为32个月。

某总包单位对该开发商社会信誉,偿债备付率,利息备付率等偿债能力及其他情况进行了尽职调查。中标后,双方依据《建设工程工程量清单计价规范》GB50500-2013,对工程量清单编制方法等强制性规定进行了确认,对工程造价进行了全面审核。最终确定有关费用如下:分部分项工程费82000.00万元,措施费20500.00万元,其他项目费12800.00万元,暂列金额8200.00万元,规费2470.00万元,税金3750.00万元。双方依据《建设工程施工合同(示范文本)》GF-2017-0201签订了工程施工总承包合同。

项目部对基坑围护提出了三个方案:A方案成本为8750.00万元,功能系数为0.33;B方案成本为8640.00万元,功能系数为0.35,C方案成本为8525.00万元,功能系数0.32,最终运用价值工程方法确定了实施方案。

竣工结算时,总包单位提出索赔事项如下:

1.特大暴雨造成停工7天,开发商要求总包单位安排20人留守现场照管工地,发生费用5.60万元。

2.本工程设计采用了某种新材料,总包单位为此支付给检测单位检验试验费4.60万元,要求开发商承担。

3.工程主体完工3个月后,总包单位为配合开发商自行发包的燃气等专业工程施工,脚手架留置比计划延长2个月拆除。为此要求开发商支付2个月脚手架租赁费68.00万元。

4.总包单位要求开发商按照银行同期同类贷款利率,支付垫资利息1142.00万元。


【不定项选择题】

【背景材料】
某桥梁桥台采用扩大基础,桥墩采用钻孔灌注桩基础。扩大基础的主要控制点如下:①基底地基承载力的确认,满足设计要求;②基底表面松散层的清理;③及时浇筑垫层混凝土,减少基底暴露时间;④基底平面位置、尺寸大小和基底标高的确认。钻孔灌注桩的主要质量控制点有:①垂直度的控制;②孔径的控制,防止缩径;③清孔质量(嵌岩桩与摩擦桩要求不同);④水下混凝土的灌注质量。
