【不定项选择题】

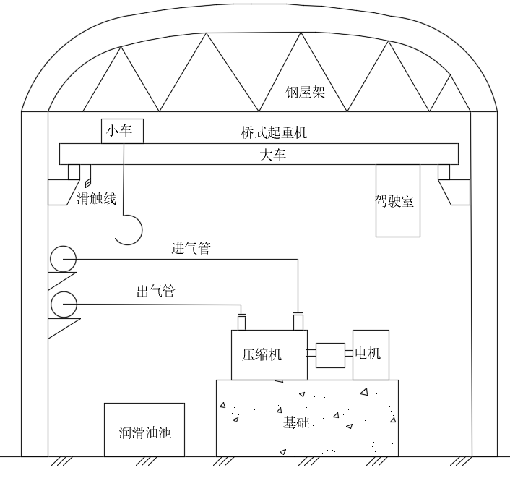

A安装公司中标某化工建设项目压缩厂房安装工程,合同造价为13200万元。主要包括厂房钢结构的制作安装,厂房内设备、工艺管道安装(到厂房外第一个法兰口)。A安装公司把工艺管道安装分包给具有相应资质的B安装公司。厂房内主要设备有压缩机组及32/5吨桥式起重机(跨度30.5m)。
A安装公司进场后组建了项目部,成立了安全领导小组并配备了两名专职安全生产管理人员。编制了工程《施工组织设计》及各项施工方案。《压缩机组安装方案》对安装所用计量器具进行了策划,计划配备百分表、螺纹规、千分表、钢卷尺、钢板尺、深度尺。监理工程师审核后,认为方案中计量器具的种类不能满足安装测量需要,要求补充。
钢结构层架为衍架,跨度为30m,上弦为弧线形,下旋为水平线,下弦安装标高为14m,单片衍架吊装重量为28t,采用地面组焊后整体吊装。施工单位项目部采用2台吊车抬吊的方法,选用60t汽车吊和50t汽车吊各一台。根据现场的作业条件,60t吊车最大吊装能力为15.7t,50t吊车最大吊装能力为14.8t。项目部编写了吊装技术方案上报监理后,被监理工程师否决。

试运行过程中,一台压缩机轴承温度异常,经复查土建基础符合要求;复查安装记录:地脚螺栓尺寸复查没有问题,紧固力符合要求。二次灌浆均符合质量要求,测量仪器精度合格,各种环境因素对安装无影响。建设单位要求进一步认真复查并处理。

【不定项选择题】

【背景资料】某公司中标承污水截流工程,内容有:新建提升泵站一座,位于城市绿地内,地下部分为内径5m的圆形混凝土结构,底板高程-9.0m;新敷设D1200mm和D1400mm柔性接口钢筋混凝土管道546m,管顶覆土深度4.8m~5.5m,检查并间距50m~80m;A段管道从高速铁路桥跨中穿过,B段管道垂直穿越城市道路,工程纵向剖面如图2所示。场地地下水为层间水,赋存于粉质黏土.重分质黏土层,水量较大。设计采用明挖施工,辅以井点降水和局部注浆加固施工技术措施。
       图2 污水截流工程纵向剖面示意图(单位:m)
施工前,项目部进场调研发现:高铁桥墩柱基础为摩擦桩;城市道路车流量较大;地下水位较高,水量大,土层渗透系数较小。项目部依据施工图设计拟定了施工方案,并组织对施工方案进行专家论证。根据专家论证意见,项目部提出工程变更,并调整了施工方案如下:1.取消井点降水技术措施;2.泵站地下部分采用沉井法施工;3.管道采用密闭式顶管机顶管施工。该项工程变更获得建设单位的批准。项目部按照设计变更情况,向建设单位提出调整工程费用的申请。

【不定项选择题】

【背景资料】

某招标人就一河道疏浚工程进行公开招标,招标公告分别在“中国招标投标公共服务平台”和该省水行政主管部门指定的某网站刊登。在某网站刊登的招标公告要求投标人购买招标文件时须提交信用等级材料,而在“中国招标投标服务平台”的招标公告无此条要求。

招标文件的合同条款按照《水利水电工程标准施工招标文件》(2009年版)和《堤防和疏浚工程施工合同范本》编制,并约定如下内容:

(1)本工程保修期为1年,自工程通过合同完工验收之日起计算;

(2)疏浚土方的工程量增加超过15%视为变更,超出部分相应结算单价减少10%。

共有A、B、C、D、E五家投标人参加开标会议。

投标人A投标人投标文件的投标涵盖有企业及企业法定代表人的印章,但没有加盖项目负责人的印章。某位评标人以此为理由判定投标人A的投标文件无效。

投标人B在评标过程中,针对标底价格的合理性提出异议。

投标人C的投标报价最高,故在开标后第二天撤销了其投标文件。

最终,评标委员会推荐投标人E为第一中标候选人。招标人确定投标人E为中标人,并与之签署施工承包合同。

施工过程中,投标人E首先进行充填区围堰清基。清基完成后,投标人E未通知监理人到场验收即进行后续施工。监理人在其施工几日后,要求投标人E进行局部开挖,以检查清基工作质量。经检查,监理人确认投标人E的清基质量合格。该月投标人提出结算单,见表,并要求工期顺延1天。

【不定项选择题】

企业以一笔款项购入多项没有单独标价的固定资产时,应按各项固定资产公允价值的比例对总成本进行分配,以确定各项固定资产的成本。
()

A.
B.
【不定项选择题】

【背景资料】
XX省某大型水闸工程招标文件按《水利水电工程标准施工招标文件》(2009年版)编制,部分内容如下:
1.第二章 投标人须知
①投标人须将混凝土钻孔灌注桩工程分包给XX省水利基础工程公司;
②未按招标文件要求提交投标保证金的,其投标文件将被拒收;
③投标报价应以XX省水利工程设计概(估)算编制规定及其配套定额为编制依据,并不得超过投标最高限价;
④距投标截止时间不足15日发出招标文件的澄清和修改通知,但不实质性影响投标文件编制的,投标截止时间可以不延长;
⑤投标人可提交备选投标方案,备选投标方案应予开启并评审,优于投标方案的备选投标方案可确定为中标方案;
⑥投标人拒绝延长投标有效期的,招标人有权没收其投标保证金。
2.第四章 合同条款及格式
① 仅对水泥部分进行价格调整,价格调整按公式△P=P0(A+B×Ft/F0-1)计算(相关数据依据中标人投标函附录价格指数和权重表,其中△P代表需调整的价格差额,P0指付款证书中承包人应得到的已完成工程量的金额)。
② 工程质量保证金总额为签约合同价的5%,按5%的比例从月工程进度款中扣留。
3.第七章  合同技术条款
混凝土钻孔灌注桩工程计量和支付应遵守以下规定:
① 灌注桩按招标图纸所示尺寸计算的桩体有效长度以延长米为单位计量,由发包人按《工程量清单》相应项目有效工程量的每延长米工程单价支付;
② 灌注桩成孔成桩试验、成桩承载力检验工作所需费用包含在《工程量清单》施工临时工程现场试验费项目中,发包人不另行支付;
③ 校验施工参数和工艺、埋设孔口装置、造孔、清孔、护壁以及混凝土拌合、运输和灌注等工作所需的费用,包含在《工程量清单》相应灌注桩项目有效工程量的工程单价中,发包人不另行支付;
④ 灌注桩钢筋按招标图纸所示有效重量以吨为单位计量,由发包人按《工程量清单》相应项目有效工程量的每吨工程单价支付。搭接、套筒连接、加工及损耗等所需费用,发包人另行支付。
经过评标,某投标人中标,与发包人签订了施工合同,投标函附录价格指数和权重如表4所示。
表4  中标人投标函附录价格指数和权重表

工程实施中,三月份经监理审核的结算数据如下:已完成原合同工程量清单金额300万元,扣回预付款10万元,变更金额6万元(未按现行价格计价)。

【不定项选择题】

【背景资料】

某施工单位,承包了二级公路C合同段路基施工,其中,K12+000K12+300的路基,中间为路堑,两端为路堤,路堤高度4m左右,推土机开挖土质路堑作业方法采用下坡推土法。施工单位采用的施工方法如下图所示,采用推土机从路堑取土填筑两端的路堤。填至规定高度,在路床压实后,施工单位技术人员在现场测定密度,其中一个步骤是将基板放在平坦表面上,沿基板中孔凿洞,挖出材料后称重、测含水量……测试的6个测点的干容重见下表,在室内击实试验的最大干容重为19.7kN/m3,要求压实度为95%。


【不定项选择题】

【背景资料】某水库除险加固工程内容有:(1)溢洪道闸墩与底板加固,闸门更换;(2)土坝黏土灌浆、贴坡排水、护坡和坝顶道路重建。

施工项目部根据合同工期、设备、人员、现场等具体情况编制了施工总进度计划,形成的时标网络图如下(单位:天)。

施工中发生如下事件:

事件1:由于发包人未能按期提供场地,A工作推迟完成,B、G工作第25天末才开始。

事件2:C工作完成后发现底板混凝土出现裂缝,需进行处理,C工作实际持续时间为77天。

事件3:E工作施工过程中吊装设备出现故障,修复后继续进行,E工作实际持续时间为17天。

事件4:D工作的进度情况如下表:


【不定项选择题】

(一)中小企业主理财规划红星包装公司是张先生夫妇开办的家庭企业,2015年该公司财务报表如下。

资产负债表

2015年12月31日单位:千元


利润表2015年度


【不定项选择题】

某新建铁路工程,主要施工内容为一座双线特大桥(含制架梁),特大桥全长2615m,梁部为32m简支T梁。制梁场布置在桥头路基一侧,架梁时修筑桥头斜坡道梁场,形成运梁条件。特大桥跨越西水河,主河糟宽40m,施工水深2m,河槽下覆盖层为砂层,砂层下为中风化基岩,承台底高于基岩顶1.5m,为减少水中墩围堰筑岛面积,设计要求承台基坑采用直壁开挖。特大桥下部工程分两个单元平行施工,T梁先一单元,后二单元,顺序假设。如图5-1所示。


项目经理部进场后,做了三项工作。

工作二:编制了水中墩基础施工流程,如5-3所示。


工作三:为了完成制架梁工作,配置了钢模板、移梁装梁龙门吊,混凝土布料机,混凝土振动棒,张拉千斤顶,压浆机和钢筋加工成套设备。


【不定项选择题】

【2022年真题】某机电单位通过招标、总包超高层商务楼机电安装工程。工程范围:给排水、建筑电气、通风空调、消防、电梯。工程需三联供机组、电梯、自动扶梯等,由建设单位通过招标选厂家,且与制造商签订三联供机组与设备的供货合同。招标文件中,电梯、自动扶梯由电梯制造厂负责安装与运维。建设单位授权施工单位按主合同的招标条件与制造厂签订合同,工期210d,延误一天扣5w,施工时制造厂进行安装,资质等内容的审核并检查了制造厂提交的资料。
自动扶梯进场验收合格,资料齐全,安装后,试运行,传动故障,经查,某个梯级轴存在质量问题,影响精度和运行质量,损坏了中间传动环节,经提供零部件返修,运行合格。工期延误14d。建设单位扣罚,施工单位提出异议。
