【不定项选择题】

甲公司是一家装修企业,为增值税一般纳税人,2022年12月该公司发生如下业务:
(1)1日,甲公司通过竞标与乙公司签订一项服务期为20个月的装修合同,合同约定不含税装修价款为3200万元,为取得该合同,甲公司支付因投标而发生的差旅费6万元,支付咨询费3万元,另支付促成合同的中介机构佣金15万元,全部款项通过银行存款支付,甲公司预期上述支出未来均能收回。
(2)当月,甲公司为履行与乙公司的合同,累计发生装修成本100万元,其中,装修人员薪酬为50万元,水电费为10万元,装修设备折旧费为40万元。水电费已通过银行存款支付,装修人员薪酬尚未支付,为完成该合同甲公司估计还将发生装修成本1900万元。
(3)31日,甲公司收到乙公司支付的合同价款160万元和增值税税额14.4万元,全部款项已收存银行并开具增值税专用发票给乙公司。甲公司确认当月合同收入并结转合同履约成本,采用与相关合同收入确认相同的基础对合同取得成本、合同履约成本进行摊销。该装修合同属于在某一时间内履行的单项履行义务,甲公司按照累计实际发生的成本占预计总成本占预计总成本的比例确定履约进度。
要求:
根据上述资料,不考虑其他因素,分析回答下列
1.根据资料(1),下列各项中,甲公司为取得合同发生的支出会计处理正确的是()。

A.
支付因投标而发生的差旅费时:借:管理费用6贷:银行存款6
B.
支付促成合同的中介机构佣金时:借:合同取得成本15贷:银行存款15
C.
支付促成合同的中介机构佣金时:借:管理费用15贷:银行存款15
D.
支付咨询费时:借:管理费用3贷:银行存款 3
手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

根据期初资料、资料(1)至(4),该企业2024年12月31日资产负债表中“应付职工薪酬”项目“期末余额”栏应填列的金额为(   )万元。


A.
600
B.
625.6
C.
605
D.
620
【不定项选择题】

【背景资料】
某河道治理该工程,以水下疏浚为主,两岸堤防工程级别为1级。工程建设内容包括河道疏浚.险工处理.护岸加固等。施工招标文件按照《水利水电工程标准施工招标文件》(2009年版)编制,部分条款内容如下:
(1)疏浚工程结算按招标图纸所示断面尺寸计算工程量,计量单位为“m3”;
(2)疏浚工程约定工程质量保修期为一年,期满后,按照合同约定时间退还工程质量保证金;
(3)施工期自然回淤量.超挖超填量均不计量;
(4)施工辅助设施中疏浚前扫床不计量,退水口及排水渠需另行计量支付。
投标人认为上述条款不公正,要求招标人修改,招标人修改了招标文件。
某专业承包资质的施工单位按照招标文件的要求准备投标文件,对照资格审查自审表列出了准备的营业执照.税务登记证.组织机构代码证等证书。经过评标,该施工单位中标。
施工过程中,由于当地石料禁采,设计单位将抛石护岸变更为生态护岸。承包人根据发包人推荐,将生态护岸分包给专业生产厂商施工。为满足发包人要求的汛前护砌高程,该分包人在砌块未达到龄期即运至现场施工,导致汛后部分护岸损坏,发包人向承包人提出索赔,承包人认为发包人应直接向分包人提出索赔。

【不定项选择题】

【背景资料】
某施工单位中标承建了某机场站坪扩建工程,面积为18万m2。主要施工内容为:土方、垫层、水泥稳定碎石底基层与上基层、水泥混凝土面层及道面标志线。招标文件明确要求:中标单位于当年5月1日进场,当年10月31日该扩建工程必须达到竣工验收条件且必须满足:"发包方明示的要求"及"发包方未明示,但应满足的要求"等条款。施工单位按时进场后,业主告知该施工区域地下管线较多,要求施工时必须保证地下管线的安全。同时,监理单位对中间验收批次也作出了明确规定:垫层以不少于3万m2作为一个验收批次;底基层或上基层以不少于1.5万m2作为一个验收批次。
根据现场的实际情况,土方施工最早可于5月10日开始,垫层施工最早可于5月20日开始。施工单位为确保工期目标的实现,结合当地气候条件,编制了进度计划(见表4)。同时,加大了资源配置,使其具备垫层日完成量6000m2及底基层或上基层日完成量5000m2的能力。

【不定项选择题】

背景资料:

某施工单位承建了二级公路水泥混凝土路面工程,路面面层采用滑模摊铺机铺筑。开 工前施工单位编制了施工组织设计,其中双代号网络计划图如图2所示。



图2 双代号网络计划图(时间单位:天)

施工中发生以下事件:

事件1:面层施工前,施工单位对水泥稳定碎石基层质量进行检查,发现基层存在非扩 展性温缩裂缝和局部破碎两种现象。施工单位针对非扩展性温缩裂缝采取的处理措施是: 先进行M, 再采用土工合成材料进行防裂处理;针对局部破碎采取的处理措施是:先进行 N, 再采用贫混凝土修复。

事件2:水泥混凝土面层施工中,施工单位的部分做法如下:

(1)混凝土拌合物搅拌时,外加剂以稀释溶液加入,其稀释用水量从拌和加水量中 扣除。

(2)低温期施工时,拌合物出搅拌机的温度不低于5℃。

(3)每日施工结束后或因临时原因中断施工时,设置横向胀缝。

(4)为保证摊铺质量稳定,当拌合物稠度发生变化时,先采取调整振捣频率的措施, 后采取改变摊铺速度的措施。

事件3:在水泥混凝土弯拉强度试验中,施工单位使用了尺寸为a×a×b的标准试件, 使用的仪器有弯拉试验装置和R。


【不定项选择题】

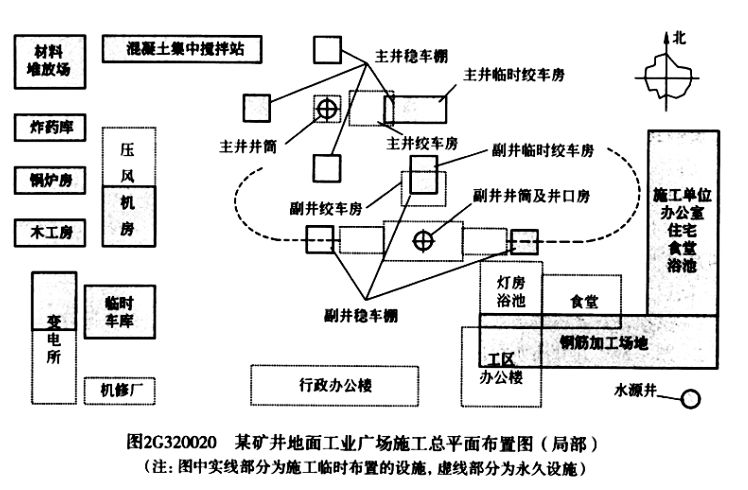

某矿井工业广场内布置有主井和副井两个井筒,风井位于井田边界。主副井施工期间,地面采用汽车排矸,转入车场施工后采用矿车排矸。地面工业广场施工总平面布置如图所示。

【不定项选择题】

背景资料

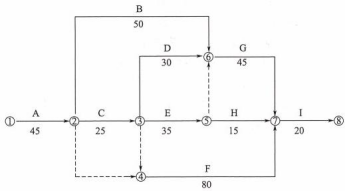

某施工单位承建一大型厂房,施工进度双代号网络图如下所示,经过总监理工程师和建设单位确认后实施。



在进行主体结构施工时遇上了雨季,导致主体结构工程延后15天完工;在进行到屋面与室外装修施工时遇到了罕见低温天气,导致其工期延后10天;主体结构完成后,受到罕见的暴雨影响,导致其后续工作开工时间均推迟了5天。

二次结构施工开始时,为了能按原计划工期完工,项目部决定进行工期优化,本工程原计划各工作相关参数见下表:


【不定项选择题】

甲煤矿井田面积2.85平方公里,可采煤层4层,从上到下分别为7、8、9、14号煤层,煤层倾角8~13度,煤层自燃、煤尘无爆炸危险性、水文地质类型中等。2008年5月7日,利民煤矿在原9万吨/年建设生产期间,8号煤层发生煤与瓦斯突出事故,据此认定8号煤层为突出煤层,矿井为煤与瓦斯突出矿井,其余煤层未进行煤与瓦斯突出危险性鉴定,按具有煤与瓦斯突出危险性进行设计。

该矿7号煤层回风斜井延伸巷从风井底联络平巷23米处开口,以方位角331°、坡度+25向上掘进,为全岩巷道,拟揭穿9号、8号煤层。该巷采用炮掘,采用锚索+锚网+喷浆联合支护,遇顶板破碎地段采用U型钢棚加强支护。该掘进工作面采用压入式供风,实现双风机、双电源、风电闭锁和甲烷电闭锁,未按规定设置反向风门。起爆、撤人地点位于井底运输石门,距离工作面190米,未设置避难硐室和压风自救装置。

3月2日2时30分许,回风斜井延伸巷掘进工作面开始施工炮眼。4时17分,启动放炮器。放炮后爆破员感受到明显冲击波,随即同4名工人往外跑。经技术鉴定,事故突出煤量792吨,涌出瓦斯量76632立方米,吨煤瓦斯涌出量96.75 立方米。

经煤矿组织人员对井下进行搜寻,各掘进队进行人员清核,发现8人遇难、13人受重伤,直接经济损失约3369万元。

事故调查发现:(1)该矿事故地点9号煤层具有煤与瓦斯突出危险性,未按规定采取综合防突措施,煤层突出危险性未消除,放炮诱发煤与瓦斯突出;(2)两个“四位一体”综合防突措施不落实,出现突出预兆后违章指挥工人冒险作业;(3)通风管理混乱,7号煤层隐蔽区域各作业点无独立的回风系统;(4)安全生产管理混乱。

根据以上场景,回答下列问题(1~2题为单选题,3~5题为多选题):


【不定项选择题】

企业向投资者宣告发放现金股利,应在宣告时确认为费用。(  )

A.
B.
【不定项选择题】

盲人失去视觉,通过实践活动使听觉更加敏锐的现象是感觉的补偿。

A.
B.
【不定项选择题】

【背景资料】市政公司承建一座城市桥梁工程。该桥上部结构为16×20m预应力混凝土空心板,每跨布置空心板30片。

(1)进场后,项目部编制了实施性总体施工组织设计,内容包括:

根据现场条件和设计图纸要求,建设空心板预制场。预制台座采用槽式长线台座,横向连续设置8条预制台座,每条台座1次可预制空心板4片,预制台座构造如图1所示。



图1:预制台座构造图(示意)

将空心板的预制工作分解成①清理模板、台座,②涂刷隔离剂,③钢筋、钢绞线安装,④切除多余钢绞线,⑤隔离套管封堵, ⑥整体放张,⑦整体张拉,⑧拆除模板,⑨安装模板,⑩浇筑混凝土, ⑪养护, ⑫吊运存放等12道施工工序,并确定了施工工艺流程如图2所示。(注:①~⑫为各道施工工序代号)

(3)计划每条预制台座的生产(周转)效率平均为10天,即考虑各条台座在正常流水作业节拍的情况下,每10天每条预制台座均可生产4片空心板。

(4)依据总体进度计划空心板预制80天后,开始进行吊装作业,吊装进度为平均每天吊装8片空心板。



图2:先张法施工流程图
