【不定项选择题】

下列哪些调解协议不具有强制执行力?(      )

A.

人民调解委员会主持调解达成的调解协议

B.

行政机关主持调解达成的调解协议

C.

仲裁机构主持调解达成的调解协议

D.

法院主持调解达成的调解协议

手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【背景资料】
某新建双线I级铁路站前工程某标段工程情况如图4所示
该标段工程主要内容包括:路基土石方60×104m3。双线桥两座,其中1号桥墩高3~10m,上部结构为多跨简支T梁(跨径为32m);2号桥为(16+24 +16)m框架桥。
双线隧道一座(大岭隧道),隧道设置一座平行导坑,平行导坑与正洞的线间距为30m,每600m设置一处横通道。轨道为有砟道床和无缝线路,每条长钢轨长度为500m,由距离200km的某铁路局厂焊基地运输至该标段的铺轨基地。新建铁路在既有车站与既有线接轨。
本标段总工期为36个月,其中隧道工期计划为24个月
图4中S1段为石方路堑。该石方路堑高度为3~5 m,距离既有线15m,需要爆破施工。场地A、场地B和场地C三处场地均为荒地,地形平坦,场地开阔,地基承载力较高。
大岭隧道采用钻爆法施工。施工单位制定了进口出口及利用平行导坑施工正洞的方案。施工期间隧道通风分三个阶段实施,第一阶段在洞口段100m内采取自然通风,随着隧道掘进的进行,第二、第三阶段分别采用不同的机械通风方式。
施工单位制定了初步的铺轨和T梁施工方案:计划在场地B或场地C处设置一处铺轨基地.同时将T梁预制场设在铺轨基地内;T梁采用铁路架桥机架设;轨道采用机械铺轨,然后换铺长钢轨方法施工。该方案在开工前经专家组评审认定铺架工期目标不能实现,原因是隧道施工实际工期需要30个月,因此制约着铺轨和T梁架设。


【不定项选择题】

【背景资料】A机电安装公司承接了一工厂的机电安装工程,该项目施工周期短。内容包括:锅炉受热面安装、钢结构安装、管道安装、仪表安装等。锅炉受热面的组合件外形尺寸控制在18m×7m范围之内,重量不超过20t。
A公司项目部在安装锅炉受热面之前,对锅炉钢架的中心位置和大梁间的对角线误差、立柱的垂直度、大梁的水平度和挠度进行测量。工人在板梁承重前、锅炉水压试验前测量板梁的挠度,项目技术负责人认为其测量不全面。
A公司项目部采用汽车式起重机进行锅炉受热面的吊装,为了避免起吊时起重机发生倾覆、失稳,项目部采用合适的方法对地基进行了处理,处理后直接开始进行吊装作业,监理工程师认为项目部的做法不正确,要求其进行整改。

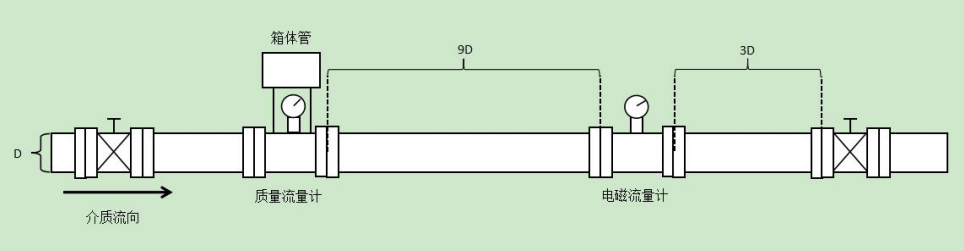

A公司在液体管道上安装质量流量计和电磁流量计如下图:

A公司针对项目存在的危险源,设置了相应的安全处理措施,经过A公司加班加点的工作,在约定的时间内完成工作任务。

【不定项选择题】

秦律规定,共同犯罪加重处罚。按法律共同犯罪是指多少人所实行的犯罪?(   )

A.

 5人以上

B.

 2人或2人以上

C.

 3人以上

D.

 4人以上

【不定项选择题】

(三)甲公司为增值税一般纳税人,商品销售业务适用的增值税税率为13%, 2021年发生如下 相关经济业务:
(1)1月2日,向乙公司销售A商品一批,开具的增值税专用发票上注明价款为200万 元,该批商品实际成本为160万元,甲公司以银行存款支付应由其负担的A商品运 杂费1.2万元,乙公司于当日收到该批商品并验收入库,款项尚未收到。
(2)1月10日 ,向丙公司销售B商品一批,开具的增值税专用发票上注明价款为100万 元,该批商品实际成本为70万元,丙公司于当日取得该商品的控制权。2月1日收 到B商品销售款项及增值税税额。
(3)2月10日 ,乙公司发现A商品外观上存在瑕疵,但基本上不影响使用,要求甲公 司在价格上给予10%的折让。甲公司同意价格折让,并按规定向乙公司开具了增值税专用发票(红字)。
(4)2月20日,丙公司发现部分B商品质量出现严重问题,将该批商品的50%退回给 甲公司,甲公司同意退货,于退货当日支付退货款,并按规定向丙公司开具了增值 税专用发票(红字)。
(5)3月10日,甲公司与丁公司签订委托代销合同,甲公司委托丁公司销售C商品500 件,C商品已经发出,每件商品成本为680元。合同约定丁公司应按每件1000元对外销售,甲公司按不含增值税的销售价格的5%向丁公司支付手续费。
要求:
根据上述资料,不考虑其他因素,分析回答下列小题。(答案中的金额单位用万元表示)
根据资料(1),下列各项中,甲公司销售A商品会计处理正确的是( )。

A.
销售商品时确认销售商品收入:借:应收账款 226贷:主营业务收入 200应交税费——应交增值税(销项税额) 26
B.
支付商品运杂费: 借:销售费用 1.2贷:银行存款 1. 2
C.
销售商品时确认商品销售收入:借:银行存款 200贷:主营业务收入 200
D.
销售商品时结转销售商品成本:借:主营业务成本 160贷:库存商品 160
【不定项选择题】

企业采用权益法核算长期股权投资,被投资单位宣告发放现金股利时,投资方应将分得的股利确认为投资收益。(  )

A.
B.
【不定项选择题】

分批法适用于单件、小批生产的企业。()

A.
正确
B.
错误
【不定项选择题】

案例一

背景资料:某项目安装的设备中,有一台干燥器需分段到货,现场组焊。该干燥器材质为13MnCrMoR,厚度 60mm,直径4.4m,工作压力6MPa。针对材料的缺口敏感性和易产生延迟裂纹的特性,项目部制定了专项方案,编制了作业进度计划。调配了电工、铆工、起重工、架子工等进行设备的组焊工作。施工中,技术负责人发现环缝未严格按专项方案执行,经质检人员用低倍放大镜及探伤仪对焊缝进行表面检查和探伤检查,发现己产生了延迟裂纹。项目部经检查发现焊接质量预控方案不完整,没起到事前预控的作用。项目部调整了作业进度计划,按法定程序报请返修。同时调配了资源,加强焊接力量。其中,将一名已转为调度岗位3个月并符合施焊要求的焊工甲调配至组焊岗位。经过努力,终于按时完成了干燥器的现场组焊任务。

【不定项选择题】

【背景资料】
某公司项目部施工的桥梁基础工程,灌注桩混凝土强度为C25,直径1200mm,桩长18m,承台、桥台的位置如图4-1所示,承台的桩位编号如图4-2所示。

事件一:项目部依据工程地质条件,安排4台反循环钻机同时作业,钻机工作效率(1根桩/2d)。在前12天,完成了桥台的24根桩,后20天要完成10个承台的40根桩。承台施工前项目部对4台钻机作业划分了区域,见图4-3,并提出了要求:
①每台钻机完成10根桩;
②一座承台只能安排1台钻机作业;
③同一承台两桩施工间隙时间为2天。
1#钻机工作进度安排及2#钻机部分工作进度安排如图4-4所示。

事件二:项目部对已加工好的钢筋笼做了相应标识,并且设置了桩顶定位吊环连接筋,钻机成孔、清孔后,监理工程师验收合格,立刻组织吊车吊放钢筋笼和导管,导管底部距孔底0.5m。
事件三:经计算,编号为3-1-1的钻孔灌注桩混凝土用量为Am³,商品混凝土到达现场后施工人员通过在导管内安放隔水球,导管顶部放置储灰斗等措施灌注了首罐混凝土,经测量导管埋入混凝土的深度为2m。

【不定项选择题】

国内某知名大学建设分校区,其变配电所设备的采购合同估算价约600万元,采用公开招标的方式,资格后审。招标文件要求投标人提交15万元投标保证金,可以使用支票、银行汇票等形式缴纳。招标文件还要求投标价格最低不低于480万元。

有A、B、C、D、E五家单位参加了投标,评标委员会的专家评审过程中,以B单位投标报价470万元低于最低投标限价,未实质性满足招标条件为理由,将B单位的投标作废标处理。

设备采购完成后,合格的中标单位D由于设备运输车辆故障、油浸电力变压器漏油等问题,导致比合同要求的供货时间晚了5天,导致施工单位F出现人员窝工和工期延误,申请工期和费用索赔。

【不定项选择题】

某东北地区机场,因水泥混凝土道面已经使用了二十年,经过机场运营集团及第三方检测公司对旧道面予以评估,确定了原道面需要停航大修,采用沥青混凝土加铺,加铺层采用AC-25作为下面层,AC-16作为中面层,AC-13作为上面层。同时为了满足机场运营要求,将跑道北段延长800m、延长段采用水泥混凝土面层。

施工过程中发生如下事件:

1、施工单位施工前,编制了沥青混凝土加铺层的施工组织设计。其中由于沥青分区属于夏凉—冬寒区,拟选用标号为A-110标号的机场石油沥青进行沥青面层的铺筑。

2、施工上面层时,施工单位采购石屑代替细集料,监理工程师发现后予以制止。

3、施工单位沥青混凝土加铺层马夏尔试验确定了沥青最佳用量,同时还依据规范5011检测了沥青混凝土的其他指标。

4、施工单位在中下面层的沥青混凝土施工过程中,拟采用高模量外加剂。

5、根据设计要求,延长段水泥面层与旧有跑道加铺层相交部位施工图纸如下图所示。其中土石方工程,基层施工,面层施工均采用土工格栅。
