【不定项选择题】

【背景资料】

某新建体育馆工程,建筑面积约2300㎡,现浇钢筋混凝土结构,钢结构网架屋盖,地下一层,地上四层,地下室顶板设计有后张法预应力混凝土梁。地下室顶板同条件养护试件强度达到设计要求时,施工单位现场生产经理立即向监理工程师口头申请拆除地下室顶板模板,监理工程师同意后,现场将地下室顶板及支架全部拆除。 “两年专项治理行动”检查时,二层混凝土结构经回弹取芯法检验,其强度不满足设计要求,经设计单位验算,需对二层结构进行加固处理,造成直接经济损失300余万元,工程质量事故发生后,施工单位提交的质量事故报告内容包括:

(1)事故发生的时间、地点、工程项目名称;

(2)事故发生的简要经过,无伤亡;

(3)事故发生后采取的措施及施工控制情况;

(4)事故报告单位。

屋盖网架采用Q390GJ钢,因钢结构制作单位首次采用该材料,施工前,监理工程师要求其对首次采用Q390GJ钢及相关的接头形式、焊接工艺参数、预热和后热措施等焊接参数组合条件进行焊接工艺评定。

填充墙砌体采用单排孔轻骨料混凝土小砌块,专用小砌块砂浆建筑,现场检查中发现:进场的小砌块产品龄期达到21d后,即开始浇水湿润,待小砌块表面现浮水后,开始砌筑施工:砌筑时将小砌块的底面朝上反砌于墙上,小砌块的塔接长度为块体长度的1/3;砌体的砂浆饱满度要求为:墙体每天砌筑高度为1.5m,填充墙砌筑7d后进行顶砌施工;为施工方便,在部分墙体上留置了净宽度为1.2m的临时施工洞口,监理工程师要求对错误之处进行整改。

应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【背景资料】

某房屋建筑工程,建筑面积26800平方米,地下二 层,地上七层,钢筋混凝土框架结构,根据《建设工 程施工合同(示范文本)》(GF-2013-0201)和《建设工程监理合同(示范文本)》(GF-2012-0202), 建设单位分别与中标的施工总承包单位和监理单位签 订了施工总承包合同和监理合同。在合同履行过程中,发生了下列事件:

事件一:经项目监理机构审核和建设单位同意, 施工总承包单位将深层基坑工程分包给了具有相应资质的某分包单位。深基坑工程开工前,分包单位项目技术负责人组织编制了深基坑工程专项施工方案,经该单位技术部门组织审核、技术负责人签字确认后,报项目监理机构审批。

事件二:室内卫生间楼板二次埋置套管施工过程中,施工总承包单位采用与楼板同抗渗等级的防水混凝土埋置套管。聚氨酯防水涂料施工完毕后,从下午 5:00开始进行蓄水检验;次日上午8:30,施工总承包单位要求项目监理机构进行验收。监理工程师对施工总承包单位的做法提出异议,不予验收。

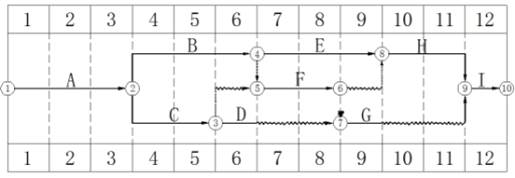

事件三:在监理工程师要求的时间内,施工总承 包单位提交了室内装饰装修工程的进度计划双代号时标网络图(如下图所示),经监理工程师确认后按此组织施工。


事件四:在室内装饰装修工程施工过程中,因建设单位设计变更导致工作C的实际工作时间为35天,施工总承包单位以设计变更影响进度为由,向项目监理机构提出工期索赔21天的要求。

【不定项选择题】

教师职业的众多冲突是引发教师压力和紧张的根源。()

A.
B.
【不定项选择题】

王某是甲证券公司营业部信息技术负责人。近期,因为甲证券公司营业部人员调整,拟增加王某的管理职责。

【不定项选择题】

2022年8月10日A股份有限公司设立,股份总额为8 000万元,其中4 200万元是向社会公开发行募集的股份,2024年8月8日,该公司进行技术改造,为增加实力,该公司与B股份有限公司进行合并。两公司于2024年7月10日作出合并决议。


【不定项选择题】

为了促进国内产品的销售,下列措施中不违反国民待遇义务要求的有(   )。

A.

对国内产品的买主提供信贷

B.

对生产商提供补贴

C.

改善国内市场中的经销制度

【不定项选择题】

《3-6岁儿童学习与发展指南》指出,日常生活中要鼓励幼儿少走路、多坐车。(  )

A.
B.
【不定项选择题】

【背景资料】
某施工单位承担了一项直埋光缆线路工程,光缆主要沿国道边的水田敷设,沿途与其他地下管线有多处交越。为避免交越施工时损坏原有管线,项目部详细了解各交越处具体情况并制定了安全防护措施,联系管线产权单位,说明情况并希望产权单位能安排人员现场配合。
施工中,光缆在穿越一处经济作物地段时施工受阻,经监理工程师同意,施工单位对路由走向进行了部分调整,涉及路由变更长度约700m。
当其中一个中继段完成施工后,发现光缆对地绝缘电阻普遍不合格。经分析判断并检查验证,是接头盒密封不严导致进水或潮气所致,密封不合格项统计见表1。
不合格项统计表

接续人员整改后,该中继段26盘直埋光缆(单盘盘长2km)金属护套对地绝缘性能状况统计如下:
2MQ<实测值<5MQ:2盘处
5MQ<实测值<10MQ:2盘
10MQ<实测值<100MQ:6盘
100MQ<实测值<500MQ:16盘

【不定项选择题】

甲、乙合谋杀害丙,计划由甲对丙实施砍杀,乙持枪埋伏于远方暗处,若丙逃跑则伺机射杀。案发时,丙不知道乙的存在。为防止甲的不法侵害,丙开枪射杀甲,子弹与甲擦肩而过,击中远处的乙,致乙死亡。关于本案,下列哪些选项是正确的?(   )。

A.

丙的行为属于打击错误,依具体符合说,丙对乙的死亡结果没有故意

B.

丙的行为属于对象错误,依法定符合说,丙对乙的死亡结果具有故意

C.

不论采取何种学说,丙对乙都不能构成正当防卫

D.

不论采用何种学说,丙对甲都不构成故意杀人罪未遂

【不定项选择题】


【背景资料】

某开发商拟建一城市综合体项目,预计总投资十五亿元。发包方式采用施工总承包,施工单位承担部分垫资,按月度实际完成工作量的75%支付工程款,工程质量为合格,保修金为3%,合同总工期为32个月。

某总包单位对该开发商社会信誉,偿债备付率,利息备付率等偿债能力及其他情况进行了尽职调查。中标后,双方依据《建设工程工程量清单计价规范》GB50500-2013,对工程量清单编制方法等强制性规定进行了确认,对工程造价进行了全面审核。最终确定有关费用如下:分部分项工程费82000.00万元,措施费20500.00万元,其他项目费12800.00万元,暂列金额8200.00万元,规费2470.00万元,税金3750.00万元。双方依据《建设工程施工合同(示范文本)》GF-2017-0201签订了工程施工总承包合同。

项目部对基坑围护提出了三个方案:A方案成本为8750.00万元,功能系数为0.33;B方案成本为8640.00万元,功能系数为0.35,C方案成本为8525.00万元,功能系数0.32,最终运用价值工程方法确定了实施方案。

竣工结算时,总包单位提出索赔事项如下:

1.特大暴雨造成停工7天,开发商要求总包单位安排20人留守现场照管工地,发生费用5.60万元。

2.本工程设计采用了某种新材料,总包单位为此支付给检测单位检验试验费4.60万元,要求开发商承担。

3.工程主体完工3个月后,总包单位为配合开发商自行发包的燃气等专业工程施工,脚手架留置比计划延长2个月拆除。为此要求开发商支付2个月脚手架租赁费68.00万元。

4.总包单位要求开发商按照银行同期同类贷款利率,支付垫资利息1142.00万元。


【不定项选择题】

案例(一)

背景资料:

   某公司承建城市主干道改扩建工程,现有路面的宽度为 15m,两侧各拓宽 10m,形成主干道;路面结构:300mm 厚的水泥稳定土底基层,350mm 厚二灰碎石混合料基层,AC-25 沥青混凝土厚 70mm、AC-20 沥青混凝土厚 50mm、改性沥青 SMA-13 厚 40mm 面层。新旧路面结合部位铺土工格网两层,以防止路面出现反射裂缝。

施工项目部依据设计要求,并结合现场条件编制了施工组织设计,施工部署分为三个阶段,首先同时施工两侧加宽道路;然后对现有道路进行铣刨、裂缝处理施工;最后道路整幅分段摊铺改型沥青混凝土面层。施工组织设计按照规定程序获得批准。

施工项目部按照施工方案搭设围挡,设置交通指示和警示信号标志。鉴于施工工期紧迫已进入雨期施工,项目部拟进行基层施工,采取如下措施:采用初凝时间 3h 以下的 32.5级硅酸盐水泥和现场原状松散土,按照设计配比现场拌合水泥稳定土;水泥稳定土一次碾压成型,保湿养护 3h 后即进行下道工序。
