背景资料:
项目部在计划制定过程中,进行了工作分解和时间估算,责任分工和作业排序,部分工作如表所示,然后制订了双代号网络图进度计划,根据资源配置计划,编制了进度计划,并以现场摸底报告和施工定额作为进度计划编制的依据。


【不定项选择题】

有关裁定的说法正确的有(       )。

A.

裁定一经作出,立即发生法律效力

B.

裁定应采用书面的形式

C.

与判决不同,在行政诉讼的各个阶段都可作出裁定

D.

裁定不解决实体问题

【不定项选择题】

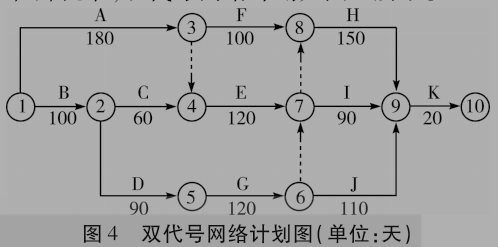

【背景资料】施工单位承担了一矿井井底车场的施工任务。开工前,项目经理部加强了施工现场的准备工作,特别加强了井底车场巷道多头快速掘进的各项工作统筹考虑,使得施工任务顺利进行。项目合同工期为12个月。施工单位根据该矿井井底车场巷道和硐室的关系,编制了井底车场施工网络进度计划图,并组织了3个施工队伍进行施工,各施工队伍的施工内容分别为:甲队、C、H;乙队E、M、N;丙队D、G、J。

工程施工进行3个月后,施工单位发现井下巷道工作面涌水较大,向建设单位建议在井底车场增加临时水仓及泵房,该工作名称为K,工期为2个月;工作K必须安排在工作D和E都完成后才能开始,并应尽早组织施工。建设单位同意增加设置临时水仓及泵房,但要求施工单位合理安排施工,确保合同工期不变。
根据地质资料分析,在施工泵房管子道时将遇煤层,施工单位提前编制了穿过煤层的技术措施,经设计单位同意将该段支护改为锚喷网与支架联合支护。施工中,施工单位发现煤层较完整,就未安装支架,仅采用锚喷网支护,并将施工中的混凝土回弹料复用,快速通过了该煤层段。第二天,技术人员检查发现过煤层段的支护有喷层开裂现象,并及时进行了汇报。经现场勘察分析后,施工技术负责人安排补设槽钢支架。实际施工中支架棚腿未能生根到巷道的实底中。工作面继续向前推进约25m后,该地段发生了顶板冒落事故,导致一人重伤。

【不定项选择题】

案例四

【背景资料】

A机电安装公司承接了某钢厂中板生产线安装工程,合同签订时工程内容包括推钢式加热炉筋管耐热滑块的焊接安装。11t的加热炉气包吊装,吊装高度24m,16台行车吊装,轧机安装,单件最大重量102t;高压水系统,液压润滑系统安装(包括管道的化学处理)。

经业主同意,A公司将加热炉气包吊装分包给了专业吊装公司B公司。B公司在A公司安全管理制度的基础上编制了应急预案,并进行定期和不定期的安全检查。

因工期紧张,又逢雨季,项目部针对施工具体情况制定了相应的安全技术措施。并严格执行施工前的安全技术交底制度。

由于工期紧,交叉施工多,深基坑多,发生了下列事件:

事件一,B公司在轧机102t最大件吊装时,吊索具2t,B公司拟采用一台起重能力为110t的大型吊车起吊,但遭到监理公司的制止。

事件二,由于深基坑无护栏和标识,7月22日上午10时,两名施工人员不慎落入,造成一人重伤,一人死亡。7月23日下午,施工项目部安全部门负责人向A公司上报了事故,A公司负责人接上报告后,考虑到已是周末,于是等到7月26日(周一)上午报告了当地人民政府安全生产监督管理部门。

【不定项选择题】

【背景资料】某建设工程公司承担了一矿井井筒和东翼轨道大巷的施工工作。该矿井采用立井开拓方式,中央边界式通风,井田中央布置了2个井筒、主井井筒净直径5.5m,井深650m;副井井筒直径7.0m,井深625m;风井位于井田东北部边界,净直径5.0m,井深515m。东翼轨道大巷布置在煤层底板岩石中,所穿越的岩层包括泥岩,中细砂岩等断面设计为半圆拱形,净宽4.8m,净高4.3m ,净断面积18.2m2
施工单位在矿井开工前,组织编制了该矿井的施工组织设计,确定了矿井的施工方案,明确了施工准备工作的具体内容,并进行了认真准备。考虑到井筒表土较薄,又没有流沙,采用普通法进行施工:基岩部分采用钻眼爆破法施工,主、副井到底后进行短路贯通。
东翼轨道大巷施工的作业规程部分内容如下:
(1)当巷道穿越破碎带时,采用初喷和金属前探梁临时支护。锚网喷永久支护。其中锚杆选用直径20mm,长度2000mm的高强螺纹钢树脂锚杆。间排距为800mmx800mm,喷射混凝土厚度100mm。
(2)采用台阶法施工时,上台阶工作面超前5m(台阶高度3.0m)。上、下台阶炮眼施工分步进行,上台阶炮眼先于下台阶炮眼施工。上、下台阶同时起爆。出矸后一次性完成两帮支护工作。出矸利用P-120B型耙装机。采用正规循环作业。
(3)井下爆破工作必须由专职爆破工担任,严格执行掘进工作面作业规程及其爆破说明书。爆破作业严格执行“一炮三检”和“三人连锁”制度。
在实际施工过程中,主井井筒在施工完箕斗装载硐室后,由于不慎打穿含水层,导致淹井事故,影响施工45天,矿井整个施工组织被打乱。

【不定项选择题】

【背景资料】某施工单位承建一巷道工程,巷道长度700m,设计采用锚网喷支护;地质资料显示,在巷道长200m处将揭露一断层。为保证锚杆的抗拔力,技术措施要求采取2根树脂药卷(快速和中速药卷各一)锚固锚杆;为保证巷道施工安全可靠地穿越断层,技术人员经设计单位同意后将该断层地段的支护形式变更为锚网喷与钢支架的联合支护,钢支架间距为0.8m。
巷道施工到断层区段时,质检人员在对巷道支护质量检查时发现:岩帮不平整,锚杆孔口处围岩多有片落;虽然锚杆托板尚能紧贴岩面,但是仍有不少的锚杆外露过长,达200~250mm;钢支架安设间距1.0m,且背板很少,支架间仅有少数安设了木棍撑杆;试验的锚杆抗拔力达不到规程要求;质检人员还发现施工人员在锚杆眼内放置树脂药卷的程序不正确,要求立即改正。几天后,监理工程师检查发现这些质量问题仍然存在,于是又正式下达了整改通知单,要求施工队长立即安排补打锚杆,改正不符合质量要求的问题。
时隔2天后,顶板发生冒落事故,造成正在该段补打锚杆的3名施工人员重伤。施工队为处理施工质量和冒顶事故耽误施工工期4天,为此,施工单位以“监理工程师通知单”的要求为理由,提出顺延工期4天。

【不定项选择题】

【背景资料】
某电力工程公司项目部承接了一个光伏发电工程施工项目,光伏发电工程位于某工业园区12个仓库的屋面,工程的主要设备、材料有光伏板(15X1m、18.5kg、30V、8A.255W),直流汇流箱,并网型光伏逆变器,交流配电柜,升压变压器(0.4/10kV),电缆专用接插件等。20块光伏板串联成一个光伏直流发电回路,用2芯电缆接到直流汇流箱。项目部依据规范和设计要求编制了光伏发电工程的施工技术方案并在施工前进行了技术和安全交底。
在光伏发电工程的施发生了以下2个事件:
事件1:采购的镀锌圆钢进场验收合格后,运至仓库屋面,进行接闪带的施工,接闪带采用固定支架进行固定,支架间距符合规定要求,监理工程师进行现场检查时发现如下图所示的安装问题,要求施工单位进行整改。

光伏发电系统施工完毕后,电力公司进行了光伏设备及系统的调试。整个工程竣工验收合格后,项目部及时整理施工记录等技术资料,将完整的施工技术档案移交给项目建设单位。

【不定项选择题】

某公司适用的所得税税率为25%,2020年发生的有关交易或事项如下:
(1)2020年1月初,该公司股东权益总额为18500万元,其中股本为10000万元(每股面值为1元),资本公积为4000万元(均为股本溢价),盈余公积为3000万元,未分配利润为1500万元。
(2)经股东大会决议并报有关部门核准,2020年5月22日该公司以银行存款回购本公司1000万股股票,每股回购的价格为5元,原发行价格为3元。6月10日将回购的股票1000万股注销。
(3)2020年实现利润总额为2100万元,其中相关会计处理与税法规定存在差异的事项为:①支付税收滞纳金100万元;②本年取得的国债利息收入200万元,不考虑递延所得税。
(4)根据股东大会批准的2020年利润分配方案,该公司按实现净利润的10%提取法定盈余公积;按实现净利润的5%提取任意盈余公积;向股东分配现金股利500万元。
要求:根据上述资料,不考虑其他因素,分析回答下列小题。(答案中的金额单位用“万元”表示)
(3)根据资料(3),下列各项中,该公司的会计处理正确的是(  )

A.
确认所得税费用:借:所得税费用500贷:应交税费--应交所得税500
B.
确认所得税费用:借:所得税费用450贷:应交税费--应交所得税450
C.
将本年利润结转至未分配利润时:借:本年利润1600贷:利润分配--未分配利润1600
D.
将本年利润结转至未分配利润时:借:本年利润1350贷:利润分配--未分配利润1350
【不定项选择题】

从信息加工的角度来看,记忆过程就是对输入信息的编码、储存和提取的过程。 (  )

A.
B.
【不定项选择题】

【背景资料】 某新建矿井设计年生产能力为120万吨,采用立井开拓方式。该矿井主井井深700m,建设单位在招标文件中提供的地质资料预测:在井深300~310m需穿过K含水岩层,预计涌水量35m³/h左右。某施工单位中标该工程,与建设单位签订了固定总价合同。由二级矿业工程注册建造师王某担任项目经理。
2013年2月10日,井筒施工至305m,未揭露到K含水岩层,施工单位认为建设单位提供的地质资料有误,继续组织施工。
2月14日,当井筒施工至312m时,工作面发生突水事故(后证实揭露到K含水岩层),涌水量达40m³/h,事故造成3名工人重伤,井筒被淹40m。事故发生后,施工单位按照施工组织设计要求紧急安装排水设施进行排水。经建设单位同意,该段采用了工作面注浆治水措施,安全通过了K含水岩层。经统计:突水事故造成直接经济损失30万元,影响工期10d;工作面注浆发生费用50万元,影响工期25d。施工单位对此向建设单位提出工期和费用索赔。
