【不定项选择题】

【背景资料】施工单位承担了一矿井井底车场的施工任务。开工前,项目经理部加强了施工现场的准备工作,特别加强了井底车场巷道多头快速掘进的各项工作统筹考虑,使得施工任务顺利进行。项目合同工期为12个月。施工单位根据该矿井井底车场巷道和硐室的关系,编制了井底车场施工网络进度计划图,并组织了3个施工队伍进行施工,各施工队伍的施工内容分别为:甲队、C、H;乙队E、M、N;丙队D、G、J。

工程施工进行3个月后,施工单位发现井下巷道工作面涌水较大,向建设单位建议在井底车场增加临时水仓及泵房,该工作名称为K,工期为2个月;工作K必须安排在工作D和E都完成后才能开始,并应尽早组织施工。建设单位同意增加设置临时水仓及泵房,但要求施工单位合理安排施工,确保合同工期不变。
根据地质资料分析,在施工泵房管子道时将遇煤层,施工单位提前编制了穿过煤层的技术措施,经设计单位同意将该段支护改为锚喷网与支架联合支护。施工中,施工单位发现煤层较完整,就未安装支架,仅采用锚喷网支护,并将施工中的混凝土回弹料复用,快速通过了该煤层段。第二天,技术人员检查发现过煤层段的支护有喷层开裂现象,并及时进行了汇报。经现场勘察分析后,施工技术负责人安排补设槽钢支架。实际施工中支架棚腿未能生根到巷道的实底中。工作面继续向前推进约25m后,该地段发生了顶板冒落事故,导致一人重伤。

应得客app下载
手机使用
微信扫一扫
二维码扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

Suppose you are a librarian in your university. Write a notice of about 100 words, providing the newly-enrolled international students with relevant information about the library.

You should write neatly on the ANSWER SHEET.

Do not sign your own name at the end of the notice. Use Li Ming instead.

Do not write the address. (10 points)

【不定项选择题】

某建设项目由A公司施工总承包,A公司征得业主同意,把变电所及照明工程分包给B公司。分包合同约定,电力变压器,配电柜等设备由A公司采购;灯具、开关、插座、管材和电线电缆等由B公司采购。B公司项目部进场后,按公司的施工资源现状,编制了变电所及照明工程施工作业进度计划(见表1-1),工期需150天,在审批时被A公司否定,要求增加施工人员,优化变电所及照明工程作业进度计划,缩短工期。B公司项目部按A公司要求,在工作持续时间不变的情况下,将照明线管施工的开始时间提前到3月1日,变电所和照明工程平行施工。表1-1变电所及照明工程施工作业进度计划


【不定项选择题】

编制课程表时,应将文科和理科、形象性的学科与抽象性的学科交错安排,避免同类刺激长时间地作用于大脑皮层的同一部位而导致疲劳和厌烦。()

A.
B.
【不定项选择题】

案例五【背景资料】
某房屋建筑工程,建筑面积26800m2,地下二层,地上七层,钢筋混凝土框架结构,根据《建设工程施工合同(示范文本)》(GF-2013-0201)和《建设工程管理合同(示范文本)》(GF-2012~0202),建设单位分别与中标的施工总承包单位和监理单位签订了施工总承包合同和监理合同。

【不定项选择题】

安装公司中标一地铁机电总承包工程,合同包含所有机电管线、设备安装等内容。 合同约定供电设备由建设单位采购,安装公司安装。
施工中,遭遇百年不遇的暴雨灾害,造成已安装的供电设备损坏而无法使用,重 新购买需65万元,安拆费用9.8万元。安装公司5名施工人员在抢险时负伤,所需医 疗费及补偿费128万元;租赁设备损坏赔偿费7万元。洪灾发生后,因清淤工作导致施 工机械闲置费3万元,现场卫生防疫费4.3万元,管理费增加2万元。预计工程清理、 修复费用325万元。
施工人员在某空气处理机组安装就位后,对设备的冷凝水实施有组织地排放 (图1),项目部质量员检查后,对设备吊架螺母及冷凝水管的安装提出整改要求,整改后通过验收。

施工人员在系统加药清洗结束、离心泵停止后,切断供电电源,将机房门关闭落 锁后,准备撤离现场时,被监理人员发现制止,要求完成停泵工作方可撤离。 工程竣工后,安装公司按合同要求递交竣工资料及质量保修书,保修书明确了工 程概况,保修内容,设备使用管理要求,保修单位名称、地址、电话、联系人。建设单 位提出保修书内容不全,要求补充。

【不定项选择题】

【背景资料】
A公司承建城市道路改扩建工程,其中新建一座单跨简支桥梁,节点工期为90天,项目部编制了网络进度计划如图1-1所示(单位:天)。公司技术负责人在审核中发现该施工进度计划不能满足节点工期要求,工序安排不合理,要求在每项工作作业时间不变,桥台钢模板仍为一套的前提下对网络进度计划进行优化。桥梁工程施工前,由专职安全员对整个桥梁工程进行了安全技术交底。
桥台施工完成后在台身上发现较多裂缝,裂缝宽度为0.1~0.4mm,深度为3~5mm,经检测鉴定这些裂缝危害性较小,仅影响外观质量,项目部按程序对裂缝进行了处理。

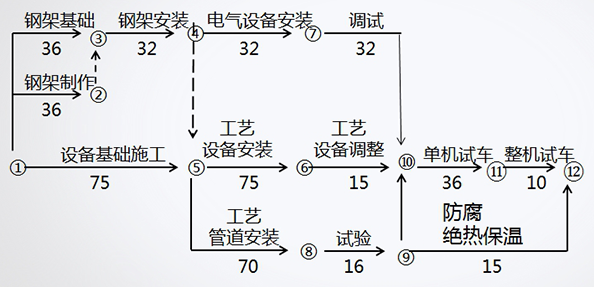

【不定项选择题】

甲公司中标某城镇道路工程,设计道路等级为城市主干路,全长1680m,横断面形式为三幅路,机动车道为双向六车道。路面结构设计采用30cm水泥稳定碎石基层,上面层为厚40mmSMA—13,中面层为厚60mmAC—20,下面层为厚80mmAC—25。

施工过程中发生如下事件:

事件一:水泥稳定碎石基层指定由某拌合站定点供应。基层施工时,基层材料一次摊铺碾压成型,对于设超高的平曲线段,由两侧向中心碾压,基层施工完成后立即洒布透层油。

事件二:沥青路面正式施工之前进行试铺试压确定松铺系数为1.2。

事件三:甲公司编制的沥青混凝土施工方案包括以下要点:

(1)摊铺机开工前应提前0.5~1h预热熨平板,使其不低于100℃。

(2)下面层施工采用多台摊铺机梯队作业,自动找平。碾压过程中,初压采用钢轮压路机,复压采用振动压路机,终压采用双轮钢筒式压路机。

(3)沥青路面施工过程中工程质量检查的内容和要求见下表:

【不定项选择题】

江某在乙公司可享受的 2022 年法定年休假天数是(    )天。

A.

 2

B.

 5

C.

 1

D.

 0

【不定项选择题】

甲上市公司(以下简称甲公司)的控股股东为乙有限责任公司(以下简称乙公司)。2022年4月,乙公司向丙银行借款6000万元,请求甲公司提供保证担保。甲公司股东会就此事项作出了担保决议,并依法披露了股东会决议的内容。

【不定项选择题】

甲公司对投资性房地产采用公允价值模式进行后续计量,2020年与A办公楼相关的交易或事项如下:
资料一,2020年1月1日,甲公司以银行存款12000万元购入A办公楼,并于当日出租给乙公司使用,且已办妥相关手续,租期2年,500万元/年,租金每半年收一次。
资料二,2020年6月30日,甲公司收到首期租金250万元,并存入银行,当日,该办公楼公允价值为11800万元。
资料三:2020年9月20日,甲公司出售了该办公楼,价款为12500万元。
要求:根据上述资料,不考虑其他因素,分析回答下列小题。(答案中的金额单位用“万元”表示)
(2)甲公司在6月30日收取的租金应确认为()

A.
主营业务收入
B.
其他业务收入
C.
营业外收入
D.
投资收益
