【不定项选择题】

【背景资料】

某教学楼工程,建筑面积1700㎡,地下1层,地上6层,檐高25.2m,主体为框架结构,砌筑及抹灰用砂浆采用现场拌制。施工单位进场后,项目经理组织编制了《某教学楼施工组织设计》,经批准后开始施工。在施工过程中,发生了以下事件:事件一:为了充分体现绿色施工在施工过程中的应用,项目部提出了节约用地的相关规定。事件二:结构施工期间,安排某消防保卫人员负责该工地的消防安全管理,并做了如下工作:

(1)木材场两侧设置4m宽通道,端头处设置10mX10m回车场,消防车道宽度为6m,载重车转弯半径为10m;

(2)沿消防车道或堆料场内交通道路的边缘设置了消火栓,消火栓之间的距离为150m;消防箱内消防水管长度为20m。

事件三:在一次塔吊起吊荷载达到其额定起重量90%的起吊作业中,安全人员让操作人员先将重物吊起离地面一定高度后,对重物各项内容进行了检查,确认安全后同意其继续起吊作业。

事件四:在主体结构施工前,与主体结构施工密切相关的某国家标准发生重大修改并开始实施,现场监理机构要求修改施工组织设计,重新审批后才能组织实施。


手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

【背景资料】
某民用机场,跑道磁方位角为28°,基准飞行长度为3200m,跑道道面宽45m,飞行区指标II为E。该机场常年主导风向为西南风,由于资金问题只能建设单向仪表着陆系统。

【不定项选择题】

【背景资料】

承包商与业主签订了某小型水库加固工程施工承包合同,合同总价2000万元。合同约定,开工前业主向承包商支付10%的工程预付款;工程进度款按月支付,工程预付款按照公式:R=A(C-F1S)/(F2-F1)S扣还,其中F1=20%,F2=90%。

承包商提交并经监理工程师批准的施工进度计划如图所示。

施工进度计划图

施工过程中发生了如下事件

事件一:因料场征地纠纷,坝体加培推迟了20d开始

事件二:因设备故障,防渗工程施工推迟5d完成

事件三:箱涵混凝土浇筑施工中,因止水安装质量不合格,返工造成工作时间延长4d,返工费用2万元。

事件四:至2月底,承包商累计完成工程进度款500万元,承包商3月份工程进度款制度申请报告中,进度款为750万。

【不定项选择题】

某安装公司承包某建筑的通风空调工程、给水排水工程和电气工程的施工。合同约定:空调设备由业主采购,其他设备、材料由安装公司采购。建筑的一次结构已完工;二次结构和装饰工程由建筑公司承包施工,变配电室由电力公司承包施工。

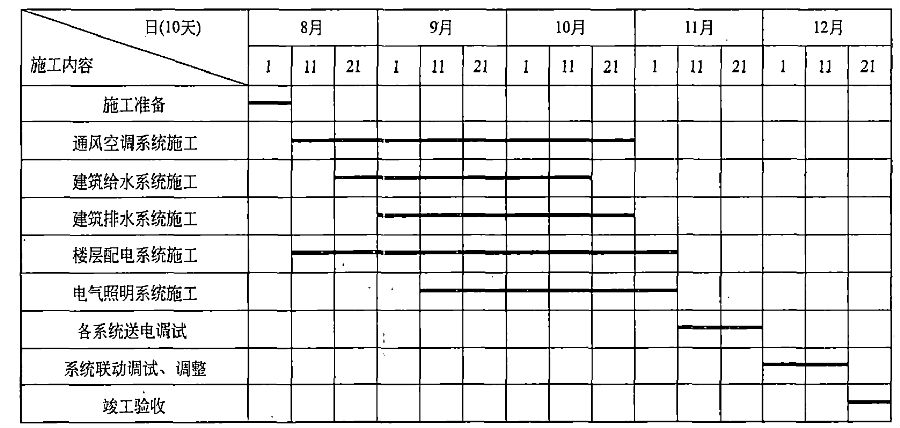

安装公司项目部在8月1日进场后,依据建筑公司的施工进度、空调设备的到场时间及供电所的送电时间等资料,编制了通风空调、给水排水和建筑电气工程的施工进度计划(图2H320063-2),该施工进度计划在送审时,被总工程师否定,经项目部修改后通过审批。

在工程施工中,曾经发生了2个施工质量问题:
问题1:因空调设备没有按合同约定送达施工现场,耽误了风管的施工进度,为了赶进度,室内主风管安装连接后,没有检测风管的严密性就开始风管的保温作业,被监理叫停,后经检验合格才交付下道工序。
问题2:在灯具通电检査时,发现嵌人式吸顶灯(3.5kg)用螺钉固定在石膏板吊顶上,个别灯具外壳带电,经检査是螺口灯头的接线错误,整改后通过验收。

【不定项选择题】

【背景资料】
某办公楼工程,建筑面积18500m2,现浇钢筋混凝土框架结构,筏板基础。该工程位于市中心,场地狭小,开挖土方需上运至指定地点,建设单位通过公开招标方式选定了施工总承包单位和监理单位,并按规定签订了施工总承包合同和监理委托合同,施工总承包单位进场后按合同要求提交了总进度计划,如图所示(时间单位:月),并经过监理工程师审查和确认。

事件一:当施工进行到第5 个月时,因建设单位设计变更导致工作B 延期2 个月,造成施工总承包单位施工机械停工损失费13000 元和施工机械操作人员窝工费2000 元,施工总承包单位提出一项工期索赔和两项费用索赔。
事件二:底板混凝土施工中,混凝土浇筑从高处开始,沿短边方向自一端向另一端进行,在混凝土浇筑完12h 内对混凝土表面进行保温养护,养护持续7d。养护至72h 时,测温显示混凝土内部温度70℃,混凝土表面温度35℃。
事件三:结构施工至十层时,工期严重滞后。为保证工期,A 劳务公司将部分工程分包给了另一家有相应资质的B 劳务公司,B 劳务公司进场工人100 人,因场地狭小,B 劳务公司将工人安排在本工程地下室居住。工人上岗前,项目部安全员向施工作业班组进行了安全技术交底,双方签字确认。

【不定项选择题】

根据期初资料和资料(2),下列各项中,甲公司以无形资产对丙公司投资会计处理表述正确的是(  )。

A.
贷记“无形资产”科目900万元
B.
借记“长期股权投资”科目750万元
C.
借记“长期股权投资”科目600万元
D.
借记“累计摊销”科目100万元
【不定项选择题】

案例一【背景资料】

某段新建高速铁路路基工程,主要施工内容有路堑土方开挖和路堤填筑。路堤段长度300m,最大填筑高度为8m,所经地段大部分为水田,设计判定为软弱地基;路堤基床底层设计采用改良土填筑,基床表层设计采用级配碎石填筑,路堤填筑完成后需要堆载预压。依据《高速铁路路基工程施工技术规程》规定,路基沉降观测频次见表1。

施工中发生以下事件:

事件1:在进行路堑开挖前,施工队开挖了堑顶临时截水沟,并对沟底进行了夯实,以防止渗漏;当路堑开挖至基底底层时,发现有坑穴,局部软弱,施工队为了不影响现场施工,直接挖开坑穴,对其进行了分层夯填处理。

事件2:路堤填筑施工前,项目经理部编制的路基沉降观测方案为:观测内容包括地基沉降和侧向水平位移;沉降观测采用三等水准测量;观测断面设置的间距为150m。

事件3:在填筑路堤基床底层改良土施工前,项目经理部给施工队技术交底的内容为:基床底层进行分层填筑,分层的最大压实厚度不大于35cm,最小压实厚度不小于10cm;依据沉降观测数据控制填筑速率,边桩侧向水平位移量和路堤中心地面沉降量每天均不得大于10mm,沉降值一旦超过该指标时应放慢填筑速度。

【不定项选择题】

某矿一平巷盲竖井的罐笼在提升矿石时发生卡罐故障,罐底被撞开,罐笼内约1t的矿石掉落井底,罐笼被卡在离井口 2~3m的位置不能上下移动。
当班的绞车工张某随即上井向值班矿长元某A和维修工陈某报告,陈某和元某A先后下井进行检查和修理工作。其间,陈某在没有采取任何防护措施的情况下3次使用电焊对罐笼角、井筒护架进行切割和焊接作业。至8时左右结束,元某A和陈某先后上井返回地面。
当日上午8时10分左右,张某在绞车房发现提升罐笼的钢丝绳晃动,前往井口观察,发现盲竖井内起火,随即关掉绞车房内向下送电的闸刀开关并上井向元某A和陈某汇报。张某随后与陈某一起下井。到达一平巷时烟雾已经很大,他们只能前行几十米。此处离事故盲井还有500多米,能见度不足1m,他们遂返回地面向元某A汇报。 9时30分左右,元某A给生产矿长元某B打电话报告。9时50分左右元某B到达井口打119报警。消防中队于10时30分左右到达井口,但没有条件对井下火灾实施扑灭,建议拨打110报警派请矿山救护队。110于10时37分接警并通知市安全监管局。市安全监管局已于10时35分接到该矿的电话报告,随即派副局长赶赴现场并报告了市领导。
市政府接到事故报告后,组织公安、安全监管、国土资源、冶金、卫生、财政等部门组成事故应急救援指挥部,紧急调集附近几个国营大矿、市金属矿救护队、医疗卫生队伍以及风机、电缆等应急物资,全力抢救井下被困矿工。同时,指挥部调集省内8名矿山通风专家共同制订抢险救灾实施方案。省人民政府和原国家安全生产监督管理总局有关领导相继赶到事故现场组织抢救工作。事故应急救援指挥部共调集附近3省11个单位22个救护队的241名救护队员参加井下被困矿工的搜救工作,共抢救出52人,死亡70人。

【不定项选择题】

【背景资料】某露天铁矿矿区年均降水量2405.5mm,最大日降水量285.5mm,水文地质条件属以裂隙含水层充水为主的简单类型,工程地质条件为复杂类型,地层岩性类别多,节理、裂隙和断裂构造较为发育,F1、F5、F6、F7四条主要断层对矿岩构成切割破坏。
矿山采用汽车一公路开拓运输方式,采场上部境界尺寸1390m×980m,底部尺寸400m×130m,边坡最高标高+2224m(南东段),露天底标高+1600m,封闭圈标高+1750m,矿石开采规模600×10t/a,采剥总量1400×10t/a。台阶高度15m(靠帮后两个台阶并段),台阶坡面角65°,最终边坡角39.7°~45.5°,截至2022年底+1750m以上平台均已靠帮,采用微震监测系统连续监测最终边坡。设计最终边坡安全平台宽7m,每隔两个安全平台留设一宽10m的清扫平台。爆破采用潜孔钻机穿孔,孔径165mm、孔距5m、排距4m、孔深17.5m。
最终边坡的+1960m、+1930m、+1750m平台上,均建有贯通式混凝土截洪沟,自流式排水。+1750m平台以下设计采用移动泵站抽至+1750m平台排出。
2023年5月16至18日,集团所属矿山企业安全互检时发现:该矿4月份采出原矿55×10t,低品位矿35×10t;低品位矿石临时堆存在采场南东段境界外30m处,形成长宽高分别为80m、80m、40m的矿堆;边坡微震监测系统于3月初因故障停用至今,期间采用人工观测最终边坡水平和垂直位移,观测记录显示水平位移量呈加速变化趋势;+1750m平台截洪沟局部损毁或淤塞;个别清扫平台局部宽度不足6m;记录显示边坡检查的间隔时间超过6个月。
根据以上场景,回答下列问题:

【不定项选择题】

甲找到在某国有公司任出纳员的朋友乙,提出向该公司借款50万元用于购买假币,并许诺出售假币获利后给乙好处费。乙便擅自从自己管理的公司款项中借给甲50万元。甲拿到50万元后,让丙从外地购得假币若干,然后在本地出售。出售一部分后,甲便送给乙12万元好处费。甲后来在出售假币的过程中被公安人员抓获。甲如实交代了让丙购买假币和自已出售假币的行为,还主动交代了自己使用面值5000元的假币购买家电产品的事实,但未能如实说明购买假币的12万元现金的来源。乙得知甲被抓后,担心受刑罚处罚,便携带100万元公款潜逃外地,后被司法机关抓获归案。关于乙的全部犯罪行为,下列哪些说法是错误的?(   )

A.

 对乙应以挪用公款罪、贪污罪及出售、购买假币罪论处,实行数罪并罚

B.

 对乙应以挪用资金罪、职务侵占罪及出售、购买假币罪论处,实行数罪并罚

C.

 对乙应在挪用公款罪与受贿罪中择一重罪从重处罚

D.

 对乙应以贪污罪、受贿罪论处,实行数罪并罚

【不定项选择题】

某施工单位承建一高瓦斯矿井的巷道工程,巷道长度700m,采用综合机械化作业线掘进、可缩性钢支架支护;地质资料显示,在巷道长200m处将揭露一断层,巷道坡度达到12°。为保证锚杆的抗拔力,技术措施要求采取2根树脂药卷(快速和中速药卷各一)锚固锚杆;为保证巷道施工安全可靠地穿越断层,技术人员经设计单位同意后将该断层地段的支护形式变更为锚网喷与可缩性钢支架的联合支护,钢支架间距为0.8m。
巷道施工到断层区段时,质检人员在对巷道支护质量检查时发现:岩帮不平整,锚杆孔口处围岩多有片落;虽然锚杆托板尚能紧贴岩面,但是仍有不少的锚杆外露过长,达200~250mm;可缩性钢支架安设间距1.0m,且背板很少,个别支架因底部凹凸不平,下部垫有木块,支架间仅有少数安设了拉杆;斜巷段的支架迎山角为1°,可缩性钢支架支护后立即喷射混凝土覆盖。
监理工程师要求立即改正。几天后,监理工程师检查发现这些质量问题仍然存在,于是又正式下达了整改通知单,要求施工队改正不符合质量要求的问题。
时隔2天后,顶板发生冒落事故,造成正在该段补打锚杆的3名施工人员重伤。施工队为处理施工质量和冒顶事故耽误施工工期4天,为此,施工单位以“监理工程师通知单”的要求为理由,提出顺延工期4天。
