【不定项选择题】

背景资料

某商业综合楼,地下二层,地上二十三层,建筑面积约53000㎡,主体为现浇混凝土框架结构。施工单位与建设单位签订了施工总承包合同。

施工前,项目经理部编制了本工程的施工组织设计,其中:施工总平面图设计要点包括了设置大门,引入场外道路;布置大型机械设备;布置临时房屋、临时水、电管网和其他动力设施等。布置塔式起重机时,考虑了其基础设置、周边环境等现场条件和因素。公司技术部门在审核时指出施工总平面图设计要点不全,塔式起重机布置条件和因素考虑不足,要求补充完善。后因施工环境有重大改变,项目部对施工组织设计及时进行了修改和补充。

项目部依据施工合同的工期要求,编制了单位工程进度计划,并通过了监理工程师的审查。其中施工工序安排表如下:



C施工中因遭遇罕见台风导致下列事件发生:施工单位3名工人受伤,医疗费用花费3万;施工单位的铲车和挖掘机损坏,后期修理花费4万;同时造成现场停工10天,由于遭遇台风,现场混乱,建设单位安排施工单位清理现场花费6万。E工作施工涉及到水泥的使用,监理工程师检查时发现水泥未按要求抽检复验,于是责令停工,因此工作耽误3天,施工单位就此向建设单位提出索赔如下:医疗费用3万,机械修理费用4万,现场清理费用6万,停工顺延13天。

由于工期较为紧张,建设单位后期要求施工单位进行工期的优化,并给予相应的赶工费用补偿等奖励措施。


手机使用
微信扫一扫
分享
微信内点击右上角“…”即可分享
反馈
收藏
举报
参考答案
参考解析
【不定项选择题】

背景资料

某新建商住楼工程,钢筋混凝土框架-剪力墙结构,地下1层,地上16层,建筑面积2.8万㎡,基础柱为泥浆护壁钻孔灌注桩。

事件一:在回填土施工前,项目部安排人员编制了回填土专项方案,包括:按设计和规范规定,严格控制回填土方的粒径和含水率,要求在土方回填前做好清除基底垃圾等杂物,按填方高度的5%预留沉降量等内容。

事件二:项目部按照绿色施工要求,收集现场施工废水循环利用。施工过程中,项目部完成灌注桩泥浆循环清孔工作后,随即放置钢筋笼、下导管及桩身混凝土灌注,混凝土浇筑至桩顶设计标高。

事件三:在主体结构准备施工时,项目部对木工班组作了模板工程施工技术交底,交底要求除顶层顶步外立杆接长严禁搭接,且必须采用直角扣件连接,相邻两立杆的对接接头当在同步内时沿竖向错开的距离不宜小于300mm。监理工程师认为该交底存在错误之处,及时进行了制止,要求施工单位立即对模板支架的交底与验收等保证项目全数检查。

该工程采用预拌混凝土,商品混凝土供应站在混凝土进场开盘前向项目部提供了混凝土配合比通知单等相关资料。

事件四:主体结构砌筑施工期间,监理工程师对正在砌筑的第二层填充墙体进行了巡检,检查中发现施工单位的砌筑施工技术交底存在以下问题:现场拌制的砂浆应在砌筑当天使用完毕;填充墙与承重主体结构间的空隙部位施工,应在填充墙砌筑3d后进行。


【不定项选择题】

某矿井工业广场设主、副、风三立井。主井净径9.0m、井深726m,副井净径10.5m井深738m,风井净径7.0m、井深702m,采用冻结法凿井。该矿地处寒冷地区,冰冻期5个月,主、副井采用井塔提升。二期岩巷工程量大约4000m,主要集中在井底车场,煤巷工程量50000m,计划建井总工期为50个月。

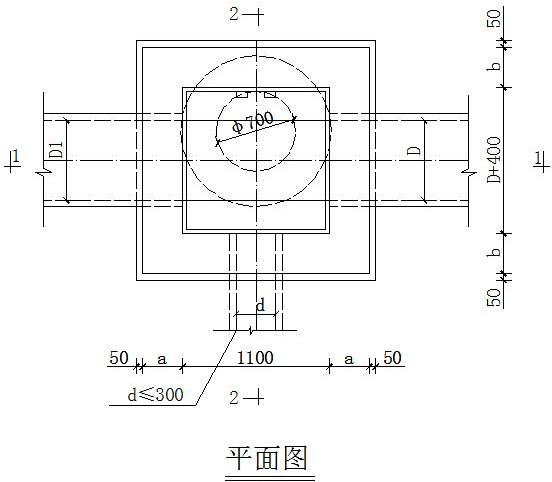

井底车场巷道布置见下图:

问题:

【不定项选择题】

梁玉市政建设公司承建桥梁工程,共12跨,每跨20m。上部结构采用现浇箱梁结构,满堂支架搭设浇筑。每跨为一个流水作业单元。

经统计,每个单元内,施工过程中荷载分布如下表所示:

施工单位进场后对场地整平,现有农田、绿化带、暗浜、坑、塘、沟渠等地段,应进行地基处理。对可能发生不均匀沉降的地基应进行局部加强处理。按照批准的方案及相关规范展开地基预压和支架预压施工。

支架搭设考虑了诸多因素,设置了预拱度。

支架预压过程,采取土袋预压,并设置了观测点。有关措施如图所示。



支架预压过程中,某夜间突逢大雨,第二天上班后发现支架变形过大,导致预压失败。项目部分析了预压失败的原因并提出了切实的整改措施。


【不定项选择题】

【背景资料】A公司中标修建一条跑道,飞行指标为4F。跑道长度为3200m,宽度60m。
土基为盐渍土,基层为水泥稳定碎石基层,分两层施工。道面结构为水泥混凝土道面。招标文件中明确要求,要加强对盐渍土的处理。
由于工期紧张,施工单位进场并做必要准备后马上开始施工,被监理工程师制止并要求其限期整改。
施工过程中接到监理工程的变更指令,要求在主降端增加400m的停止道。

【不定项选择题】

【背景资料】
1.事故经过
某市一建公司一处建筑工地代班长韩某向副工长崔某提出,晚上回楼抹地面,需在四楼安装照明灯,崔某表示同意。当时担任工地电工任务的张某家中有事离开工地,并向崔某表示由焊工宋某代替其电工工作,崔某表示同意。当日下午,宋某在安装线路灯具时,为了固定灯具,使用钢筋支护灯具。安装好后,宋某推闸灯亮即离开工地。民工唐某在作业时,不慎碰到灯具外壳(铁盒)触电身亡。
2.事故原因
(1)违反规定,焊工代替电工操作。按照规定,电工经过考试合格以后取得电工资格才能上岗作业。宋某身为焊工,领导没有安排他代替电工工作,但当电工张某委托他时,他竟满口答应,代替电工工作。
(2)违反操作规程。电线不能用导电物体作支护和护罩,宋某违反安装技术规程,用钢筋支护灯具,用铁盒作灯具外壳,致使民工作业时触电身亡。
(3)领导负有一定的责任。按规定工地须配专职电工。领导只是委派没有电工资格的电焊工张某担任电工工作。张某因事离开工地时,又擅自委派电焊工宋某,宋某安装四楼照明灯时,副工长崔某知道此事,也没有制止。因此,领导对这起事故也负有一定的责任。

【不定项选择题】

Write an essay of 160-200 words based on the picture below. In your essay, you should

1) describe the picture briefly,

2) interpret the meaning, and

3) give your comments.

Write your answer on the ANSWER SHEET. (20 points)




【不定项选择题】

某保障性住房工程,地下1层,地上均为12层,建筑面积5万m²,结构形式为钢筋混凝土剪力墙结构。

项目经理部根据施工总平面图对施工现场进行了布置,将存放危险品的仓库单独布置在距离在建工程12m处,并在仓库大门上设置了安全警示牌。

模板工程施工前,监理工程师对模板设计是否安全合理,图纸及设计中的各项安全措施是否齐全等设计资料进行了审查验证。

施工过程中,监理工程师在安全检查时发现以下问题:脚手架搭设达到设计高度后,立即投入使用;配电架空线架设在脚手架上;桶装油漆放置在距离厨房20m处。根据《建筑施工安全检查标准》JGJ59的要求,该项目建筑施工安全检查评分汇总表如表1-1所示,且分项检查评分表无零分。

工程竣工前,建设单位组织了单位工程绿色施工评价,施工单位和监理单位参加,评价结果由建设、监理和施工单位三方签认。


【不定项选择题】

案例四

背景资料

A公司中标城市排水管线工程,工程施工开工前,项目技术负责人就以下各工序进行了全面技术交底:①沟槽开挖与支撑、②砌筑检查井、③管道基础、④管道安装、⑤下管、⑥沟槽内排水沟、⑦沟槽回填、⑧功能性试验。


井室为砖砌矩形检查井,检查井内部采用砂浆抹面,项目部要求如下:墙壁表面清理干净,并洒水湿润,抹面分两道进行,抹面砂浆终凝后,进行保湿养护,不少于 14d。混凝土盖板从构件厂运至施工现场暂存,盖板安装时发现,多块盖板正中部位有通透的裂缝,经调查事故属于施工单位自己卸车摆放盖板垫方木位置不当造成的。

公司总部例行检查时,抽检项目部进度报告时发现,工程项目进度执行情况的综合描述的内容只有施工计划的原定目标及实际完成情况,要求项目部补充完整。

问题:


【不定项选择题】

申请人在申请行政复议时没有提出行政赔偿请求的,行政复议机关在依法决定(         )时,应当同时责令被申请人返还财产,解除对财产的查封、扣押、冻结措施,或者赔偿相应的价款。

A.

撤销或者变更罚款

B.

撤销违法集资、没收财物、征收财物、摊派费用

C.

撤销对财产的查封、扣押、冻结

D.

确认具体行政行为违法

E.

撤销行政许可

【不定项选择题】

【背景资料】
某铁路工程第一合同段全长75km,属国家工级单线铁路,起点位于营业线既有火车站内。工程项目包括:路基、桥梁、隧道、轨道工程及车站改造(不含四电)。
路基工程:隧道前后两段路基土石方调配各自填挖平衡,管区内无软土地基,全部填方约为200×104m3,路基主体工程工期为20个月。
桥梁工程:1号特大桥主桥为(64+96+64)m三跨一联连续梁,两端引桥为简支T梁,部分基础钻孔桩穿越砂层,墩高不超过25m。连续梁采用对称挂篮悬臂法浇筑,简支T梁采取现场预制、架桥机架设。
隧道工程:进出口段围岩为Ⅲ级,稳定性较好,采取台阶法进洞,洞身有一条断层,地下水发育,无斜井、横洞施工条件,洞渣全部用于路基填筑。
轨道工程:道床为有砟道床,道岔一部分为新铺,另一部分为既有线换铺,站改工程量较大。采用机械化铺轨。

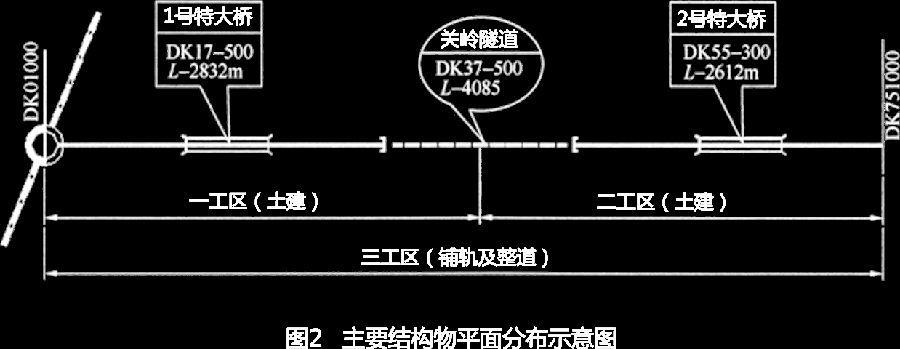

主要结构物平面分布如图2所示。


项目经理部进场后做了如下工作:
事件1:项目经理部拟定了若干关键技术岗位和各专业主管工程师:总工程师、工程技术部部长、路基主管工程师、桥梁主管工程师、轨道主管工程师、站场主管工程师、测量主管工程师、机械主管工程师、专职安全工程师和地质工程师。
事件2:划分了施工工区(如图2所示),为各工区配备了施工队伍。
事件3:对机械化铺轨和整道制定了施工工艺流程,如图3所示。

事件4:对轨道施工配备了起道机、拨道机、拉轨器、弯轨器、道砟运输车等施工机械。
