【背景资料】
某大(2)型土石坝枢纽工程,主要建筑物包括大坝、溢洪道和放水涵洞,项目法人由某流域机构组建。
施工过程中发生了如下事件:
事件1:溢洪道底板混凝土浇筑时出现了质量事故,经济损失100万。施工单位根据《水利工程质量管理规定》及时向上级水行政主管部门进行了报告,迅速制定质量事故处理方案,报监理批准后实施,并报省级水行政主管部门和流域机构备案。
事件2:在导流工程施工前,施工单位在围堰工程位置进行了补充地质勘探,支付勘探费2万元。施工单位按程序向监理单位提交了索赔意向书和索赔申请报告。
事件3:大坝基础工程完工后,验收主持单位组织制定了分部工程验收工作方案,部分内容如下:
(1)由监理单位向项目法人提交验收申请报告;
(2)验收工作由质量监督机构主持;
(3)验收工作组由项目法人、设计、监理、施工单位代表组成;
(4)分部工程验收通过后,由项目法人将验收质量结论和相关资料报质量监督机构核备。
事件4:本工程各建筑物全部完工并经一段时间试运行后,项目法人组织勘察、设计、监理、施工等有关单位的代表开展竣工验收自查工作,召开自查工作会议,自查完成后,项目法人向工程主管部门提交了竣工验收申请报告。
【背景资料】某市外环路路基平均填土高度18m。该路段因沿黄河大堤,地下水位高(现有黄河河床标高比路面设计高程高出2~3m),而且处于雨期积水地区,土质大部分为黄河粉砂土,少量粉质黏土,全线大部分路段为软弱地基路段(地基承载力平均10~80kPa)。因此,设计单位与施工单位共同研究,依据当地材料状况、施工条件与工期要求,采用以下软土地基的处理方法:
(1)换填。K1+000~K1+350,长350m,K3+775~K4+270,长495m两段粉砂土路段,生活垃圾堆放点和居民旧生活区,在清除垃圾及民用拆迁旧房基,挖至原粉砂二地层后做二灰土(2:8),犁拌,厚度40cm,碾压密实度90%以上,经土工检测后再做二灰稳定碎石层40cm。
(2)土工布处治。K1+780~K1+980,长200m路段地下水位高,土质差,苇根很多而深,采用带眼双面胶无纺布(150~2009/m2,抗拉强度为2050kN/m)铺垫。
(3)K6+200~K6+350,长150m,位于黄河沉砂池上,粉砂土质、含水量大,地下水位高,采用孔深1~1.2m,间距60cm,梅花形摆排的生石灰桩挤密。生石灰桩施工时工艺程序如下:整平地面一成孔一空气压缩机注入生石灰一封紧生石灰桩孔。
在施工至K5+200~K5+350时,由于该路段缺乏地质资料未发现软土,地基未做加固设计,在填土至5.8~6.3m时发生滑塌,因征地困难,不能做反压护道,施工方考虑工期时间要求充裕,淤泥层厚度≤3m,决定采用自然挤淤处理。
案例四 D煤矿设计年产量为150万t,1983年投产。矿井瓦斯等级为高瓦斯矿井,矿井地压大;煤尘有爆炸危险,爆炸指数在31.4%~50.81%之间;煤层具有自燃倾向性,发火期在3个月左右,为一级自然发火矿井。1986-1998年头发生过18次自然发火事故,不仅威胁矿井安全生产,危及职工人身安全,而且打乱了矿井的正常生产秋序。特别是1997年“2•10”事故,选成矿总工程师、安全矿长、通风区长等8人遇难,教训十分惨痛。为此,D煤矿痛定思痛,认真吸取教讨训,总结经验,强化安全管理。实现了近2年无自然发火事故,D煤矿1986-1998年间先后共发生18次自然发火事故,其中17次发生在8号煤层,发火规律明显,发火地点集中,在回采面收作线附近(7次,占事故总数的38.9%)和巷道施工或生产过程中漏顶及区段溜斜过煤段处(10次,占事故总数的55.6%);每次发火的时间间隔越来越短,自1986年8月2日至1998年1月19日,共发生自然发火18次,平均每年发火1.5次,每次发火时间平均为231天,1992年2月10日和1992年2月12日,两次发火的间隔仅为2天。发火征较为明显,有一氧化碳,其浓度呈上升趋势,有煤油味,出现烟雾,有高温点及出现明火等。
(一)背景资料
某高校新建新校区,包括办公楼、教学楼、科研中心、后勤服务楼、学生宿舍等多个单体建筑,由某建筑工程公司进行该群体工程的施工建设。其中,科研中心工程为现浇钢筋混凝土框架结构,地上十层,地下二层,建筑檐口高度45米,由于有超大尺寸的特殊设备,设置在地下二层的试验室为两层通高;结构设计图纸说明中规定地下室的后浇带需待主楼结构封顶后才能封闭。
在施工过程中,发生了下列事件:
事件一;施工单位进场后,针对群体工程进度计划的不同编制对象。施工单位分别编制了各种施工进度计划,上报监理机构审批后作为参建各方进度控制的依据。
事件二;施工单位针对两层通高试验室区域单独编制了模板及支架专项施工方案,方案中针对模板整体设计有模板和支架选型、构造设计、荷载及其效应计算,并绘制有施工节点详图。监理工程师审查后要求补充该模板整体设计必要的验算内容。
事件三;在科研中心工程的后浇带施工方案中,明确指出:(1)梁、板的模板与支架整体一次性搭设完毕;(2)在楼板浇筑混凝土前,后浇带两侧用快易收口网进行分隔.上部用木板遮盖防止落入物料;(3)两侧混凝土结构强度达到拆模条件后,拆除所有底模及支架,后浇带位置处重新搭设支架及模板,两侧进行回顶,待主体结构封顶后浇筑后浇带混凝土。监理工程师认为方案中上述做法存在不妥,责令改正后重新报审。针对后浇带混凝土填充作业,监理工程师要求施工单位提前将施工技术要点以书面形式对作业人员进行交底。
事件四;主体结构验收后,施工单位对后续工作进度以时标网络图形式做出安排,如下图所示(时间单位:周)。

在第6周末时,建设单位要求提前一周完工,经测算工作D.E.F.G.H均可压缩一周(工作I不可压缩),所需增加的成本分别为8万元、10万元、4万元、12万元、13万元。施工单位压缩工序时间,实现提前一周完工。
【背景资料】
某招标人就一河道疏浚工程进行公开招标.招标公告分别在中国采购与招标网(www.chinabidding.com.cn)和该省水行政主管部门指定的某网站刊登。在某网站刊登的招标公告要求投标人购买招标文件时须提交信用等级材料,而在中国采购与招标网刊登的招标公告无此条要求。
招标文件的合同条款按照《水利水电工程标准施工招标文件》(2009年版)和《堤防和疏浚工程施工合同范本》编制,并约定如下内容:
(1)本工程保修期为1年,自工程通过合同完工验收之日起计算。
(2)疏浚土方的工程量增加超过15%视为变更。超出部分相应结算单价减少10%。共有A、B、C、D、E五家投标人参加开标会议。投标人A的委托代理人因临时有事,在递交投标文件后离开开标会场。投标人B认为投标人A的委托代理人未参加开标会议,应按废标处理。招标人认为投标人A已递交投标文件,虽然其授委托代理人未参加开标会议并签字确认其投标报价等关键唱标要素.但应视为投标人A默认唱标要素,未按废标处理。
评标委员会在评标过程中发现投标人C的投标文件报价清单中,某一项关键项目的单价与工程量的乘积较其相应总价多10万元。评标委员会经集体讨论后决定,为避免因修改投标人C的投标报价使得其他投标人的报价得分和顺序发生变化,向投标人C发出澄清通知,要求其确认投标总报价不变.修改其关键项目的单价。评标委员会在评标过程中发现投标人D的投标文件中,投标函中投标报价与工程量清单中的投标报价不一致;而招标文件约定,投标人修改投标报价应相应修改工程量清单中的单价与相应合价,否则按废标处理。评标委员会经集体讨论决定,投标人D的投标文件按废标处理,而某一评委认为,投标人D的投标报价应按算术错误进行修正,故拒绝在评标报告上签字。最终,评标委员会推荐投标人E为第一中标候选人。招标人确定投标人E为中标人,并与之签署施工承包合同。
施工过程中,投标人E首先进行充填区围堰清基。清基完成后,投标人E未通知监理人到场验收即进行后续施工。监理人在其施工几日后,要求投标人E进行局部开挖,以检查清基工作质量。经检查,监理人确认投标人E的清基质量合格。该月投标人提出如下结算单,并要求工期顺延1天。
【背景资料】

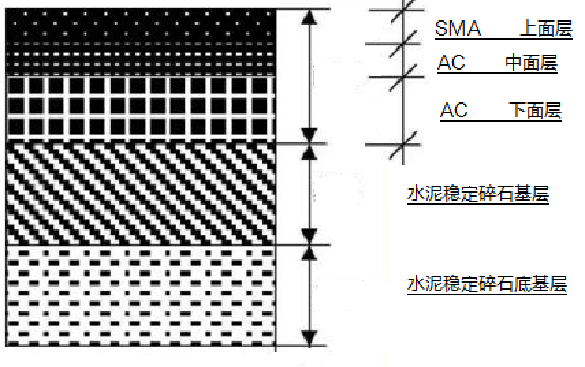

某施工单位承接了一条二级公路的施工,路线全长30.85km,路基宽度为8.5m,路面宽度为2×3.5m。该工程内容包括路基,桥梁及路面工程等。路面结构层如图1所示。
为减少桥头不均匀沉降,防止桥头跳车,桥台与路堤交接处按图2施工。

该项目实施过程中发生了如下事件:
事件一:施工单位对水泥稳定碎石基层表面做了如下处理:①在沥青面层施工前1~2d内,采用人工清扫方式清理水泥稳定碎石基层表面;②当基层表面岀现小坑槽时,用原有基层材料找补;③当基层表面出现较大范围松散时,清除掉该范围内全部基层重新铺装。
事件二:水泥稳定碎石基层施工完成后,施工单位会同监理单位对水泥稳定碎石基层的 压实度、平整度、横坡进行了实测。
事件三:施工组织设计中,桥台台背回填的技术方案部分内容如下:①台背填料选用砂石料或二灰土;②自台身起,顺路线方向,填土的长度在顶面处不小于桥台的高度;③锥坡填土与台背填土同时进行;④采用小型机械进行压实,压实度不小于94%;⑤台背回填在结构物强度达到设计强度65%以上进行。
【背景资料】

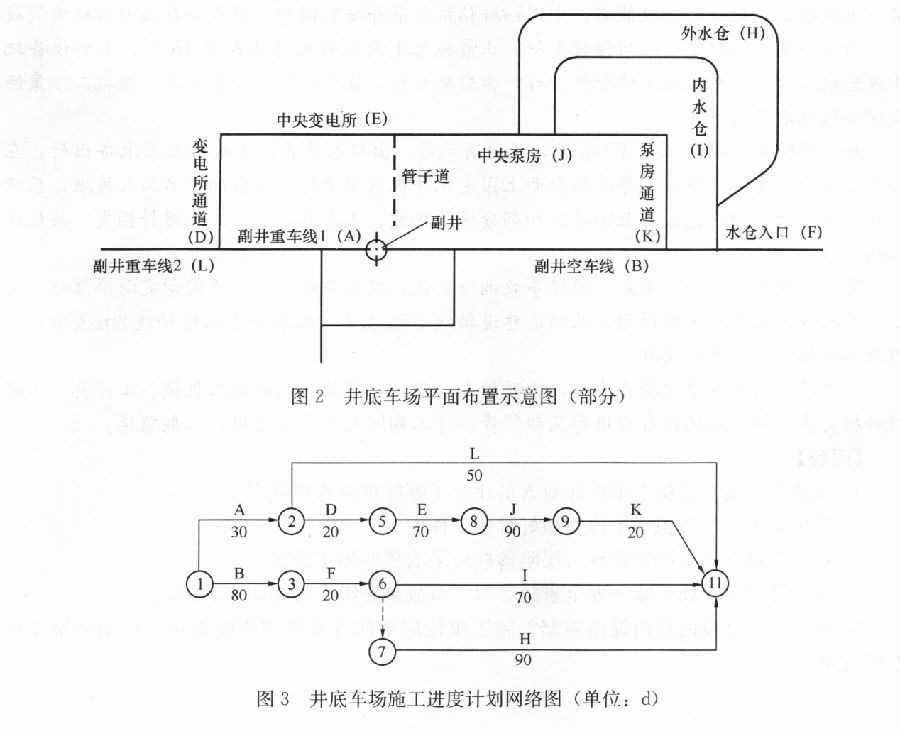

某施工单位承担了一矿井井底车场的施工任务。开工前,项目经理部编制了施工组织设计,内容包括施工方案、资源供应计划、施工进度计划网络图、质量保证措施、安全保证措施等。井底车场平面布置示意图部分内容如图2所示,相应的施工进度计划网络图如图3所示,关键线路上的工作由同一个工作队完成,各工作的作业时间均不可压缩。
施工过程中发生如下事件:
事件1:工程进行60d,施工单位月度检查时重点检查了进度计划执行情况,发现:副井重车线1(工作A)和变电所通道(工作D)已完工;副井重车线2(工作L)已完成其工程量的60%;副井空车线(工作B)已完成其工程量的80%;中央变电所(工作E)由于设计变更,尚未开始作业,预计完成设计变更还需要10d。施工单位考虑到工作E的延误将导致后续工作中央泵房(工作J)和泵房通道(工作K)不能正常完成,工程不能按时交付,与各工作队协商并在监理工程师的指令下调整了进度计划,以满足工期要求。经施工单位计算,工作E的延误导致的窝工费和机械设备台班折旧费为30万元,按照调整后进度计划施工将增加投入8万元。
事件2:由于建设单位提供设计资料不及时,导致外水仓(工作H)延误10d.已提前运至现场的施工机械台班折旧费损失2万元,窝工费15万元。
事件3:内水仓(工作I)施工过程中,施工单位设备发生故障,导致该工作延误6d,修理设备花费6万元,增加窝工费8万元。
针对事件1~3,施工单位向建设单位提出了索赔。
某公司承建城市次干路工程,长2km,双向四车道,设计速度为30km/h。全线含挡土墙4座,桥梁一座,一条DN300mm给水管道,一条外径300mm燃气管道,一条外径400mm污水管道,一条外径400mm雨水管道。道路一处横断图如图所示:

该横断面处污水管顶标高—2.2m,雨水管顶标高—1.5m,给水管中心标高—1.1m,燃气管中心—1.0m。
工程开工前,由项目生产经理对现场施工员进行了口头安全技术交底。
项目部在路基正式压实前选取了200m作为试验段,通过试验确定了合适吨位的压路机和压实方式。工程施工中发生如下事件:
事件一:路基施工有路堤和路堑,路堤施工时,项目部按照试验确定的填料,进行分层填土压实,同一层采用同一种填料,为保证压实后路堤的宽度和边坡密实度,填筑时每侧宽出500mm。路基填方高度按设计标高增加预沉量值。监理工程师在现场监督,发现部分路基填土含有淤泥,部分土块粒径150mm,立即责令项目部停止施工,进行整改。
【背景资料】
承包人承担某水闸工程施工,编制的施工总进度计划中相关工作如下:(1)场内道路;(2)水闸主体施工;(3)围堰填筑;(4)井点降水;(5)材料仓库;(6)基坑开挖;(7)地基处理;(8)办公、生活用房等。监理工程师批准了该施工总进度计划。其中部分工程施工网络进度计划如图3所示。
图3施工网络进度计划(单位:d)
施工中发生如下事件:
事件1:工程初期排水施工中,围堰多处滑坡。承包人采取技术措施后,保证了围堰安全,但造成A工作时间延长5d。
事件2:岸坡开挖过程中,遭遇局部深层淤泥层,该情况在发包人提供的地质资料中未能反映。承包人及时向发包人和监理人进行汇报,并采取措施进行了处理。F工作实际持续时间为40d,承包人以不利物质条件为缘由,提出延长工期和增加费用要求。发包人认为该事件应按不可抗力事件处理,同意延长工期,补偿部分费用。
某水闸建筑在砂质壤土地基上,水闸每孔净宽8m,共3孔,采用平板闸门,闸门采用一台门式启闭机启闭,闸墩厚度为2m,因闸室的总宽度较小,故不分缝。闸底板的总宽度为30m,净宽为24m,底板顺水流方向长度为20m。施工中发现由于平板闸门主轨、侧轨安装出现严重偏差,产生了质量事故。
